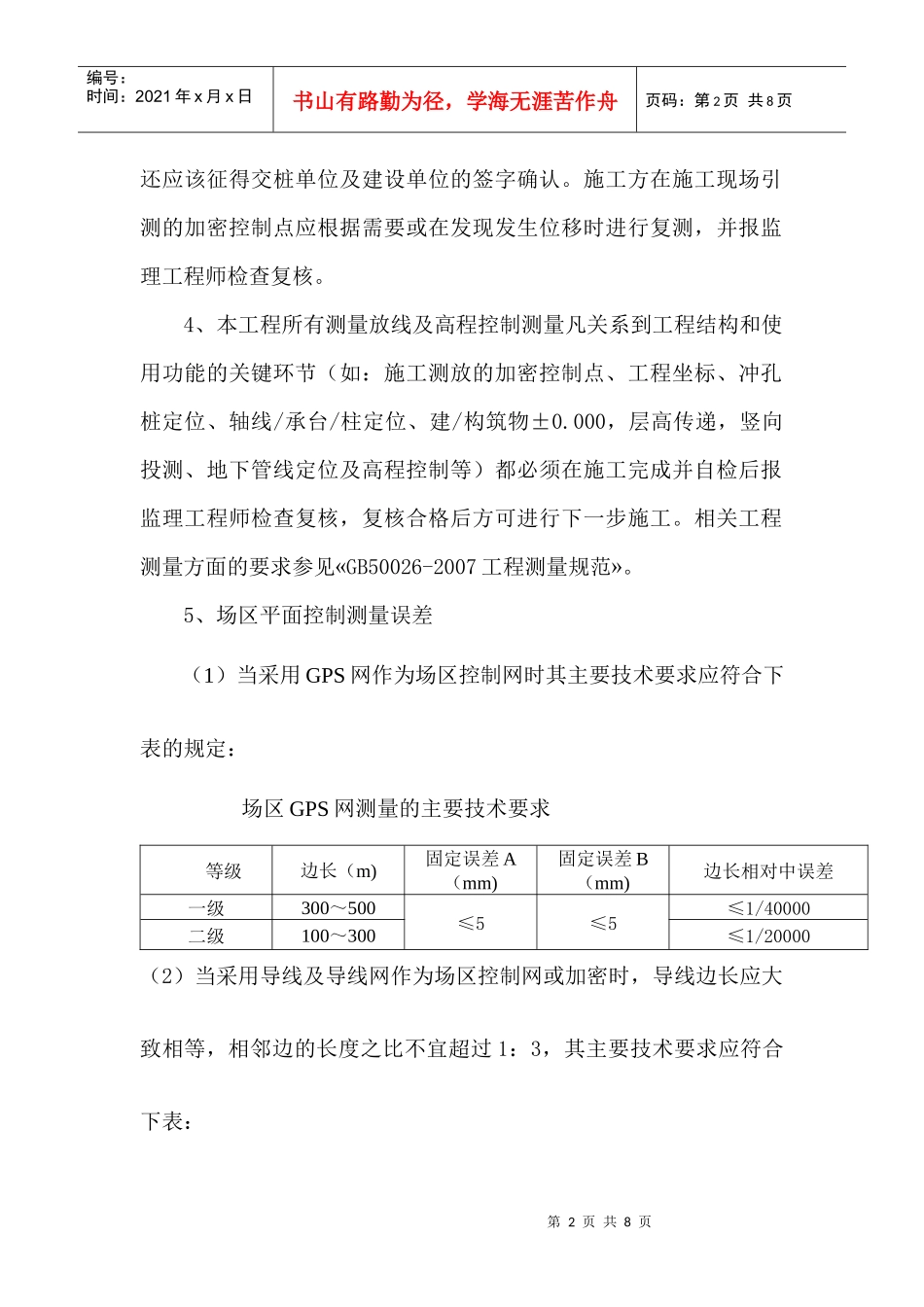

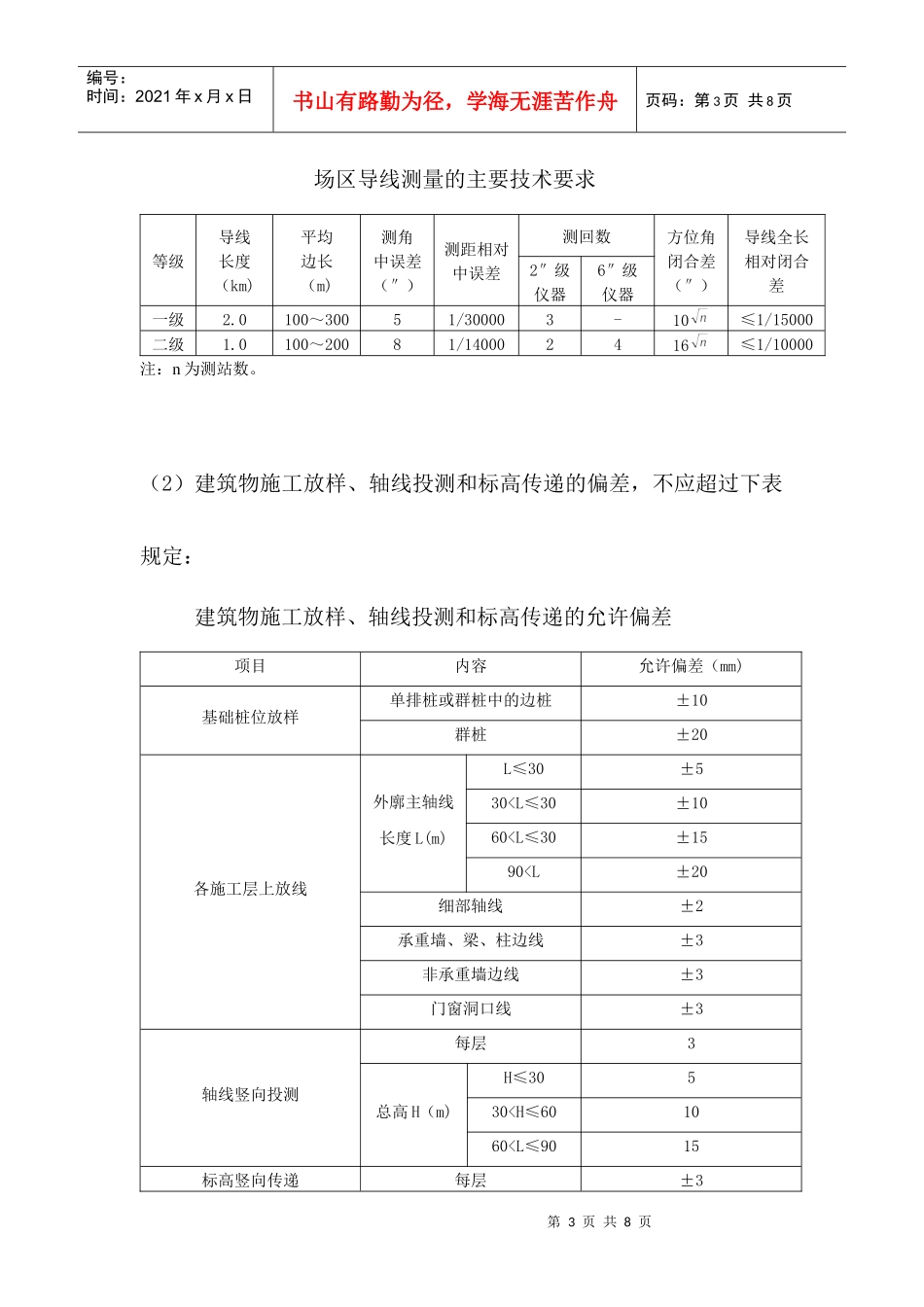

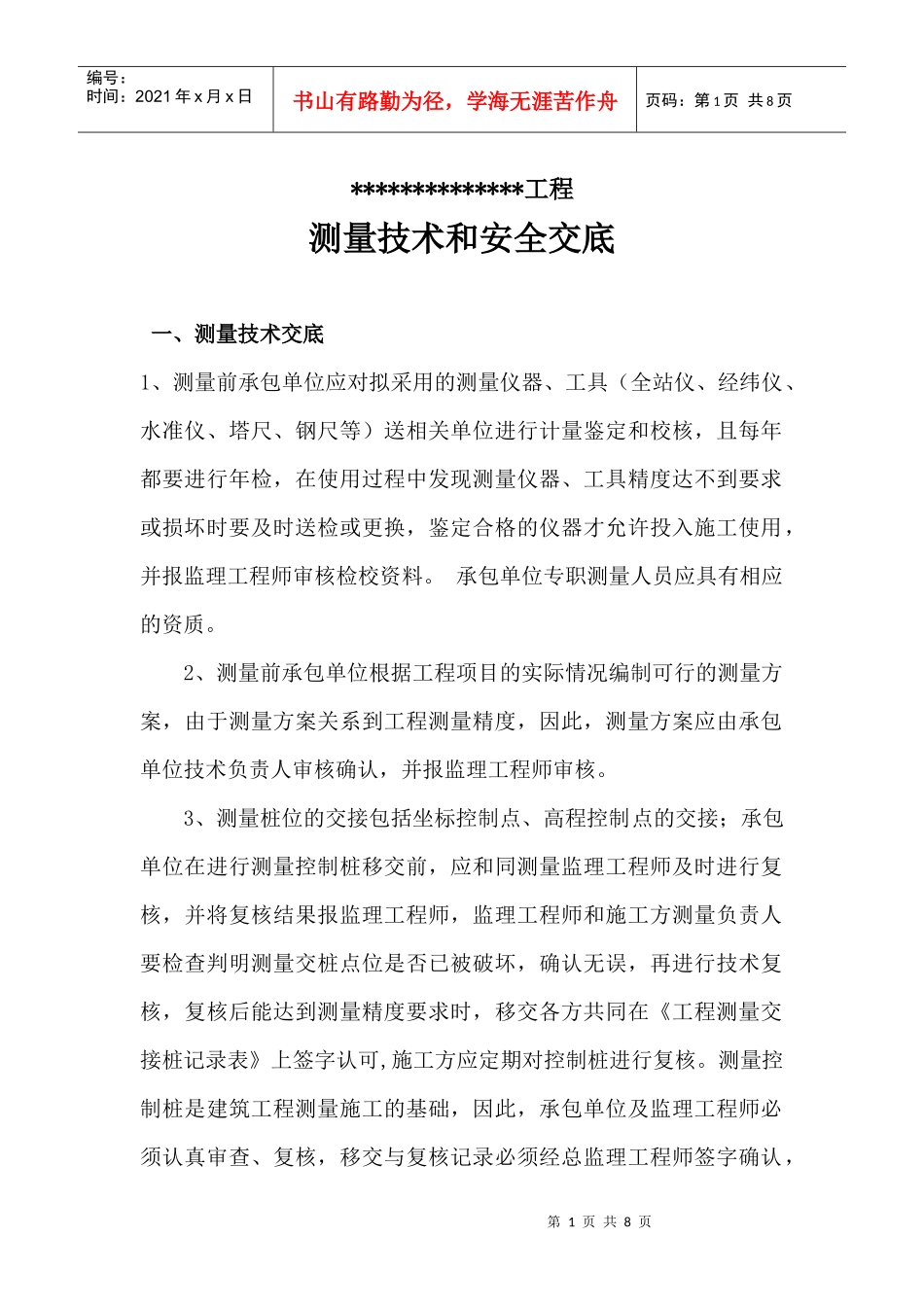

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页**************工程测量技术和安全交底一、测量技术交底1、测量前承包单位应对拟采用的测量仪器、工具(全站仪、经纬仪、水准仪、塔尺、钢尺等)送相关单位进行计量鉴定和校核,且每年都要进行年检,在使用过程中发现测量仪器、工具精度达不到要求或损坏时要及时送检或更换,鉴定合格的仪器才允许投入施工使用,并报监理工程师审核检校资料
承包单位专职测量人员应具有相应的资质
2、测量前承包单位根据工程项目的实际情况编制可行的测量方案,由于测量方案关系到工程测量精度,因此,测量方案应由承包单位技术负责人审核确认,并报监理工程师审核
3、测量桩位的交接包括坐标控制点、高程控制点的交接;承包单位在进行测量控制桩移交前,应和同测量监理工程师及时进行复核,并将复核结果报监理工程师,监理工程师和施工方测量负责人要检查判明测量交桩点位是否已被破坏,确认无误,再进行技术复核,复核后能达到测量精度要求时,移交各方共同在《工程测量交接桩记录表》上签字认可,施工方应定期对控制桩进行复核
测量控制桩是建筑工程测量施工的基础,因此,承包单位及监理工程师必须认真审查、复核,移交与复核记录必须经总监理工程师签字确认,第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页还应该征得交桩单位及建设单位的签字确认
施工方在施工现场引测的加密控制点应根据需要或在发现发生位移时进行复测,并报监理工程师检查复核
4、本工程所有测量放线及高程控制测量凡关系到工程结构和使用功能的关键环节(如:施工测放的加密控制点、工程坐标、冲孔桩定位、轴线/承台/柱定位、建/构筑物±0
000,层高传递,竖向投测、地下管线定位及高程控制等)都必须在施工完成并自检后报监理工程师检查复核,复核合格后方可进行下一
