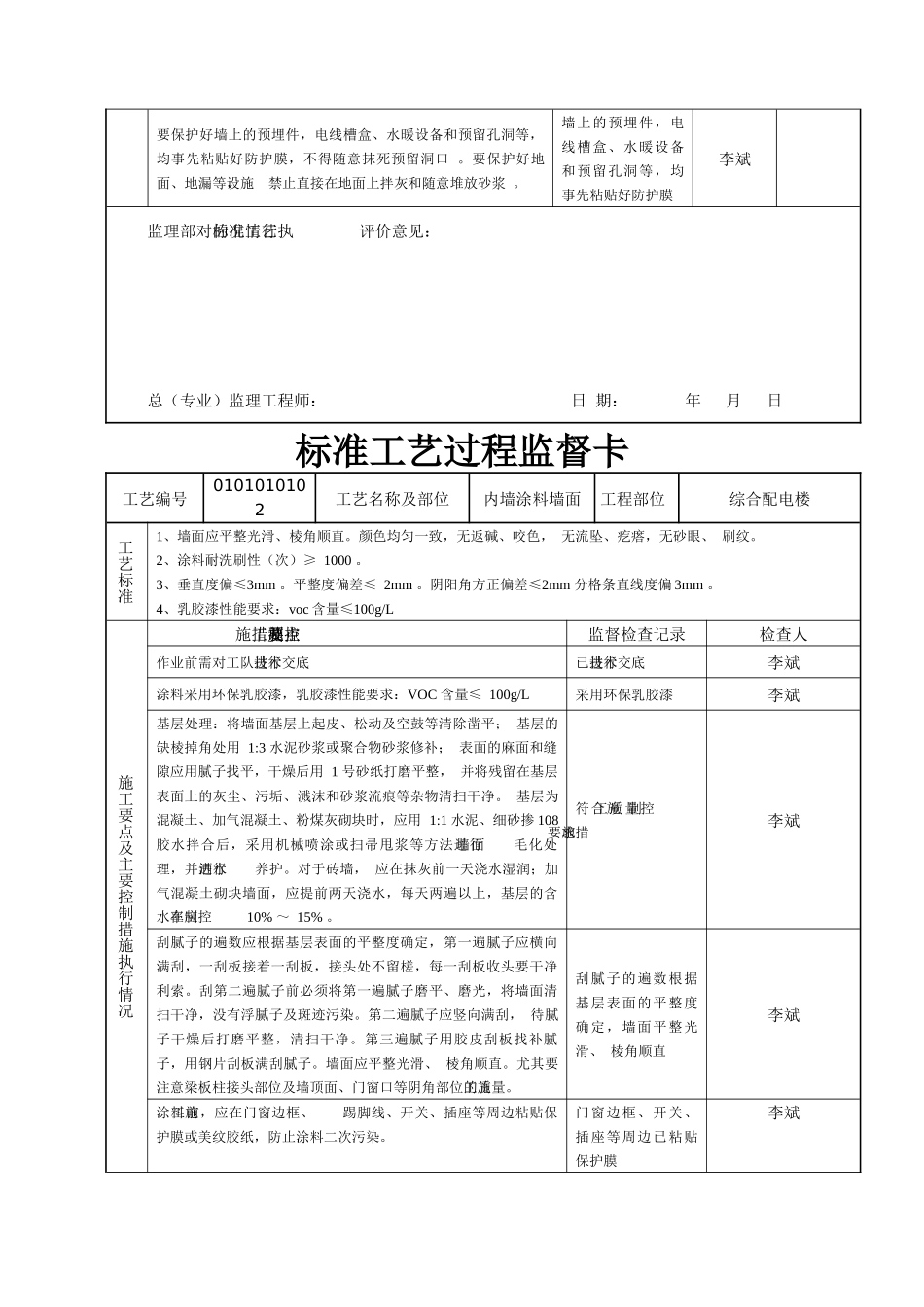

标准工艺过程监督卡工艺编号0101010101工艺名称及部位墙面抹灰工程部位综合配电楼工艺标准抹灰墙面光洁、色泽均匀、无抹纹、无脱层、空鼓、面层应无爆灰和裂缝、接搓平整、分格缝及灰线清晰美观
护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑,管道后面的抹灰表面应平整;抹灰厚度应符合设计要求,垂直度偏差≤3mm
平整度≤2mm
阴阳角方正偏差≤2mm
分割条直线度偏差≤3mm
墙裙、勒角上口直线度≤3mm
施工要点及主要控制措施执行情况施工要点及主要控制措施监督检查记录检查人检查时间作业前需对工队进行技术交底,脚手架眼应封堵严实作业前对工队进行技术交底,脚手架眼已封堵严实李斌水泥采用42
5普通硅酸盐水泥,水泥的凝结时间和安定性复检要合格,砂采用细砂,含泥量≤1%,砂浆配合比符合设计要求
符合设计要求李斌抹灰前应检查门窗框位置是否正确,与墙体连接处的缝隙采用1:3水泥砂浆分层嵌塞密实;将过梁、梁垫、圈梁及组合柱表面凸出部分混凝土剔平;砖墙、混凝土墙表面的灰尘、污垢和油渍等应清理干净,并洒水湿润
符合设计及质量验收规范要求李斌找规矩:分别在门窗口角、垛、墙面等处吊垂直、套方抹灰饼,并按灰饼充筋,以灰饼和充筋确定灰层厚度
符合施工质量验收规范要求李斌2)不同材料基体交接处表面的抹灰应采取防止开裂的加强措施:墙体与框架柱、梁的交接处采取钉钢丝网加强、钢丝网与基体的搭接宽度每边>100mm;墙体表面应采用尼龙网格布挂网满布,由上至下,搭接宽度每边>100mm;并采用机械喷涂1:1水泥砂浆(内掺适量胶粘剂)进行粘贴,要求牢固、紧贴墙面平整、无空鼓
不同材料基体交接处表面的抹灰应采取防止开裂的加强措施李斌抹灰:1)先抹底灰,抹底灰应先薄薄地刮一层,接着装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛,然后全面检查底子灰是否平整、阴阳角是否方正、管道处灰是否抹齐、墙与顶棚交接处是否光滑平整
