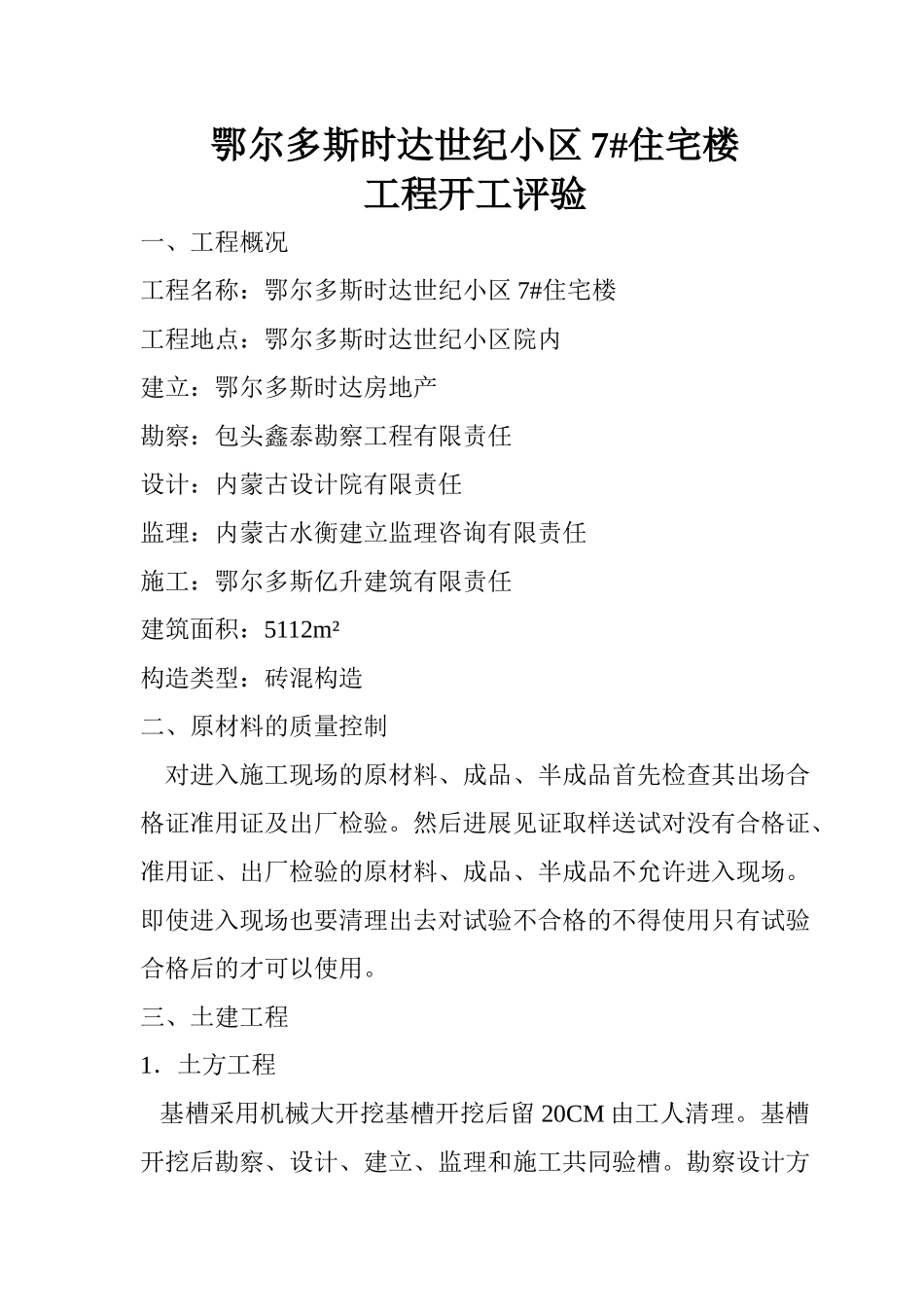

鄂尔多斯时达世纪小区7#住宅楼开工评验编制人:哈布尔审核人:刘涛内蒙古水衡建立监理咨询有限责任鄂尔多斯时达世纪小区7#住宅楼工程开工评验一、工程概况工程名称:鄂尔多斯时达世纪小区7#住宅楼工程地点:鄂尔多斯时达世纪小区院内建立:鄂尔多斯时达房地产勘察:包头鑫泰勘察工程有限责任设计:内蒙古设计院有限责任监理:内蒙古水衡建立监理咨询有限责任施工:鄂尔多斯亿升建筑有限责任建筑面积:5112m²构造类型:砖混构造二、原材料的质量控制对进入施工现场的原材料、成品、半成品首先检查其出场合格证准用证及出厂检验
然后进展见证取样送试对没有合格证、准用证、出厂检验的原材料、成品、半成品不允许进入现场
即使进入现场也要清理出去对试验不合格的不得使用只有试验合格后的才可以使用
三、土建工程1.土方工程基槽采用机械大开挖基槽开挖后留20CM由工人清理
基槽开挖后勘察、设计、建立、监理和施工共同验槽
勘察设计方提出部分平均加深
处理完毕后各参建方进展了复检符合要求后同意进展根底毛石砌筑

2.砌筑工程毛石根底砌筑M5水泥砂浆MU30未风化片石首先对砌筑用的石材进展控制要求用质地坚硬的片石不允许用风化剥落、有裂纹、山皮、水锈等石头
其次从组砌和砂浆后台搅拌进展控制
砌筑工程中的拉接石不合理、通缝外面侧立、中间填芯砌法的现象
均施工进展整改
主体砌筑采用M5、M7
5、M10水泥砂浆砌筑MU10机制砖
内墙240MM外墙370MM墙体位置预留洞口的尺寸、位置、构造柱的设置、墙拉筋的设置均按图纸及要求施工并随时检查施工情况
砌筑采用“三一〞砌筑法施工中对灰缝大小及砂浆的饱满度砂浆配合比进展了严格控制
不符合要求的进展部分整改或部分返工直至符合要求为止
3.钢筋工程首先对钢筋的合格证、检验进展检查然后进展见证取样送试合格后允许使用其中对不合格的要求做标识封存尽快清出现场
其次对钢筋的下料、绑扎、锚固、保护层进
