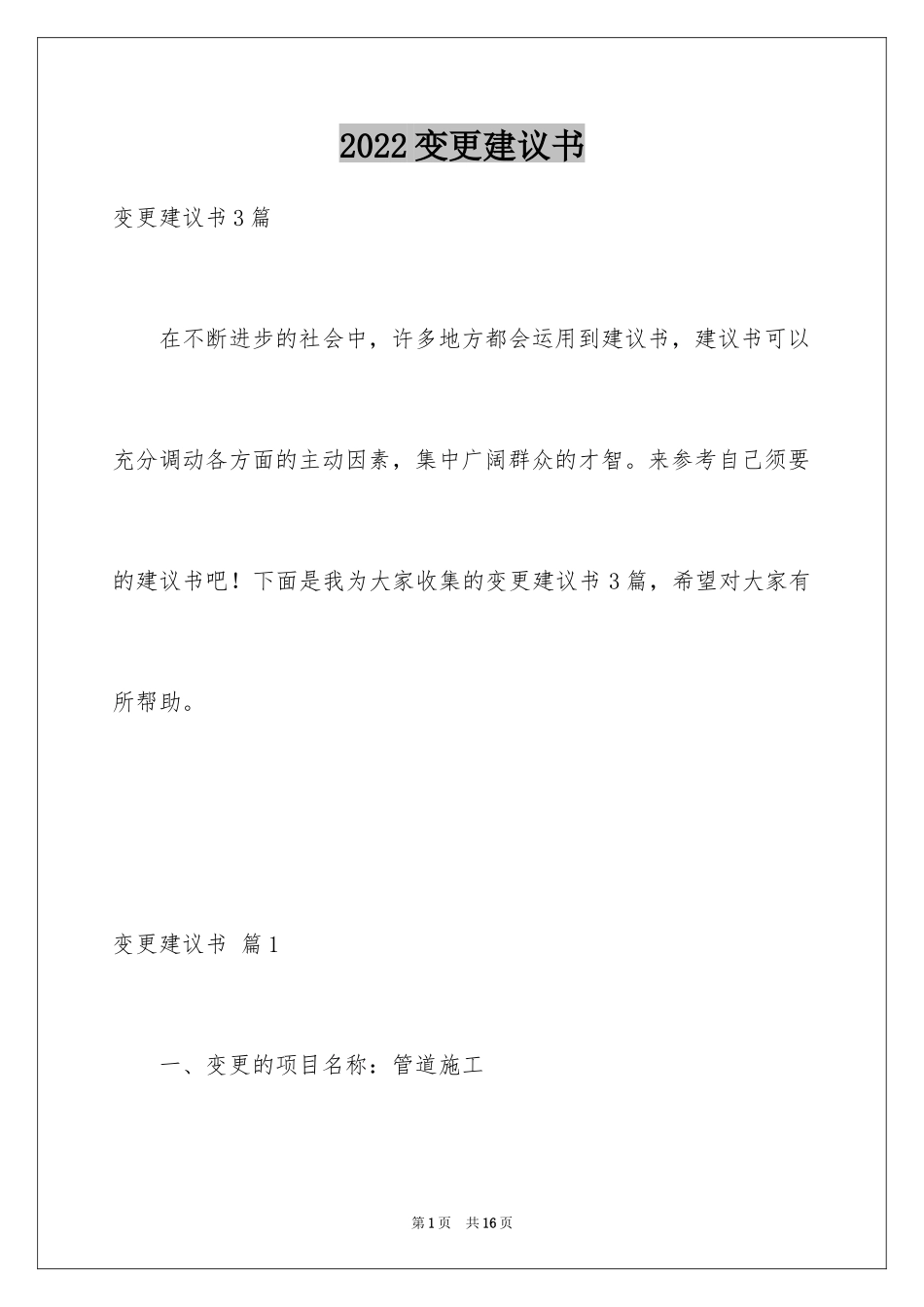

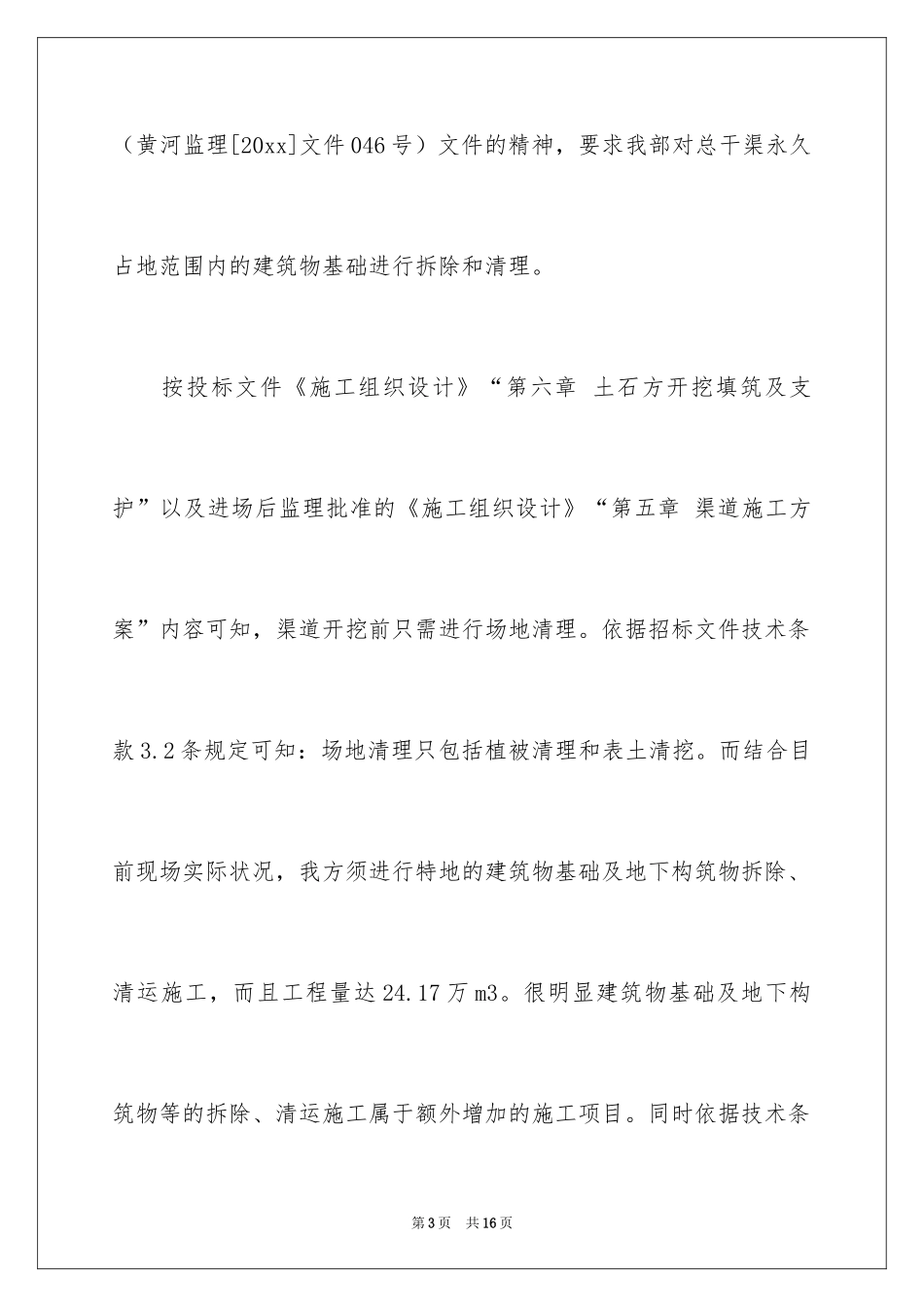

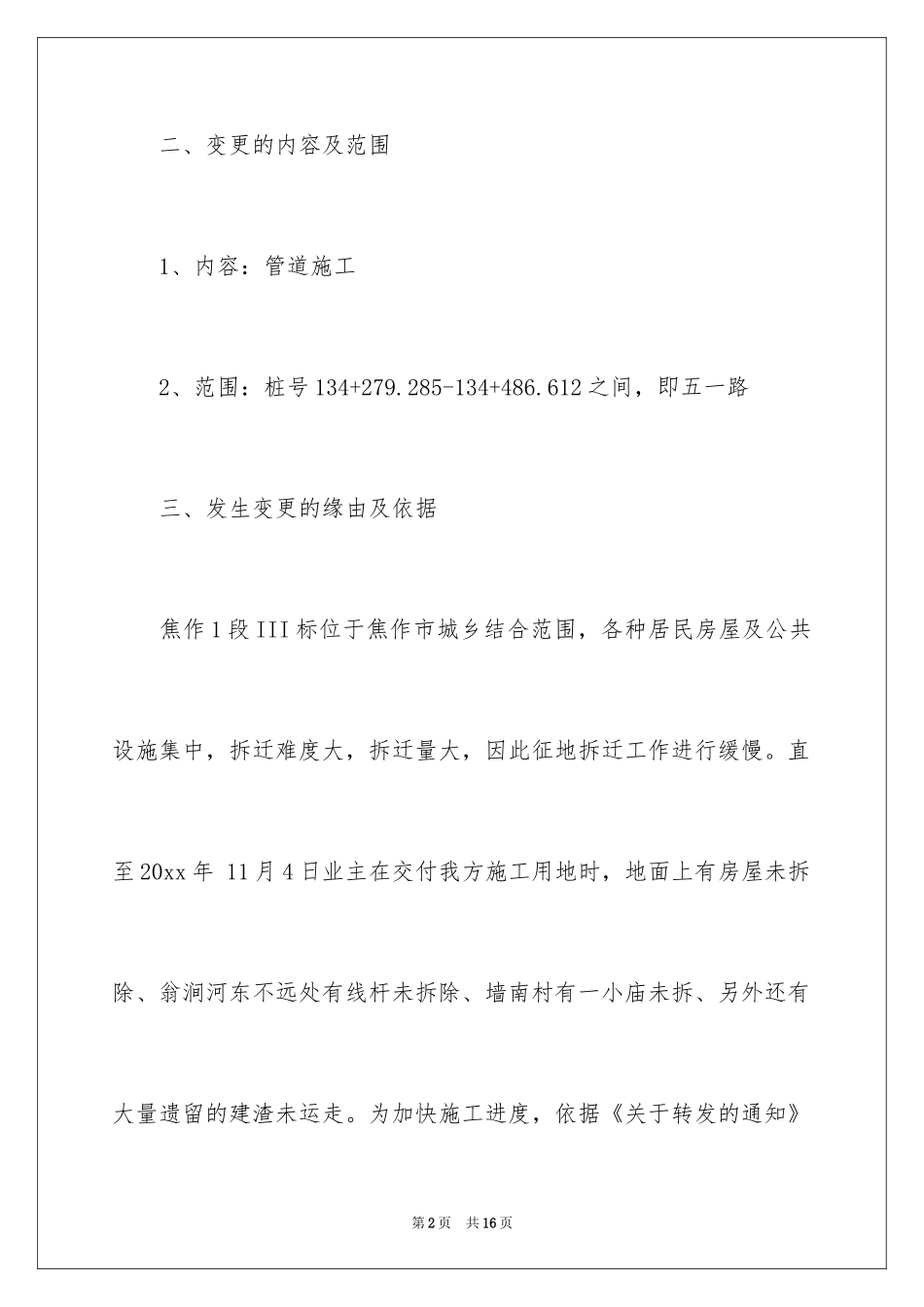

2022变更建议书变更建议书3篇在不断进步的社会中,许多地方都会运用到建议书,建议书可以充分调动各方面的主动因素,集中广阔群众的才智。来参考自己须要的建议书吧!下面是我为大家收集的变更建议书3篇,希望对大家有所帮助。变更建议书篇1一、变更的项目名称:管道施工第1页共16页二、变更的内容及范围1、内容:管道施工2、范围:桩号134+279.285-134+486.612之间,即五一路三、发生变更的缘由及依据焦作1段III标位于焦作市城乡结合范围,各种居民房屋及公共设施集中,拆迁难度大,拆迁量大,因此征地拆迁工作进行缓慢。直至20xx年11月4日业主在交付我方施工用地时,地面上有房屋未拆除、翁涧河东不远处有线杆未拆除、墙南村有一小庙未拆、另外还有大量遗留的建渣未运走。为加快施工进度,依据《关于转发的通知》第2页共16页(黄河监理[20xx]文件046号)文件的精神,要求我部对总干渠永久占地范围内的建筑物基础进行拆除和清理。按投标文件《施工组织设计》“第六章土石方开挖填筑及支护”以及进场后监理批准的《施工组织设计》“第五章渠道施工方案”内容可知,渠道开挖前只需进行场地清理。依据招标文件技术条款3.2条规定可知:场地清理只包括植被清理和表土清挖。而结合目前现场实际状况,我方须进行特地的建筑物基础及地下构筑物拆除、清运施工,而且工程量达24.17万m3。很明显建筑物基础及地下构筑物等的拆除、清运施工属于额外增加的施工项目。同时依据技术条第3页共16页款“第三章土方明挖”中的3.8.3条规定“土方明挖的单价包括土方的开挖、装卸、运输及其表土开挖、植被清理、边坡整治、基础和边坡面的检查和验收以及地面平整等全部费用”及3.2.2.1条款对表土概念进行的定义“表土系指含细根须、草本植物及覆盖草等植物的表层有机土壤……”等内容可知:建筑物基础及地下构筑物拆除、清运施工不适用合同工程量清单中的`土方开挖项目计量范围,属于新增项目。同时依据20xx年1月29日《焦作I段工程变更设计相关问题专题会会议纪要》第1条“关于建筑物基础拆除及清运问题”的精神要求:建筑第4页共16页物基础拆除及清运按变更程序进行申报。上述状况符合招标文件通用合同条款第39.1.(1).1)条“增加或削减合同中任何一项工作内容”及39.1.(1).7)条“追加为完成工程所需的任何额外工作”规定,属于变更项目。综上所述,我方建议将建筑物基础、地下构筑物拆除及清运按招标文件通用合同条款第39.1.(1).1)条“增加或削减合同中任何一项工作内容”及39.1.(1).7)条“追加为完成工程所需的任何额外工作”的变更情形处理。依据招标文件通用合同条款,第39.2.(2).3)条“本合同第5页共16页《工程量清单》中无类似项目的单价或合价可供参考,则由承包人依据投标报价的基础价格和取费标准编制补充单价,但不得重复计算摊销费,经监理人审核,报发包人批准后执行”的原则,我方现将建筑物基础拆除及清运单价及费用上报贵部。四、技术方案、图纸等相关资料1、黄河监理[20xx]文件046号2、黄河监理[20xx]批复/水电七局041号3、水电七局[20xx]技案017号4、20xx年1月29日《焦作I段工程变更设计相关问题专题会会第6页共16页议纪要》5、1#渣场启用审签书、运距签认单及弃渣量计算说明表6、3#渣场启用审签书、运距签认单及弃渣量计算说明表7、4#渣场启用审签书、运距签认单及弃渣量计算说明表8、5#渣场启用审签书、运距签认单及弃渣量计算说明表9、6#渣场启用审签书、运距签认单及弃渣量计算说明表10、7#渣场启用审签书、运距签认单及弃渣量计算说明表11、8#渣场启用审签书、运距签认单及弃渣量计算说明表12、施工测量成果报验单第7页共16页五、变更估算工程量清单,以及变更引起工程合同价格的增减估算额对比表㈠、合同工程量清单中削减的项目及价格:无㈡、合同工程量清单中增加的项目及价格新增工程量及投资注:加权平均运距计算表:㈢、申请变更增加金额:15194842元。六、对工程进度和总工期影响状况,必要时应供应施工方案、措施㈠、对工程进度的影响状况第8页共16页依据业主及监理要求,我部进行为期70天(其中阻工事务发生较多)的建筑物基础拆除及清运,清运量达到24.17...
