电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

混凝土施工技术交底9VIP免费

混凝土施工技术交底9_第1页
1/2
混凝土施工技术交底9_第2页
2/2

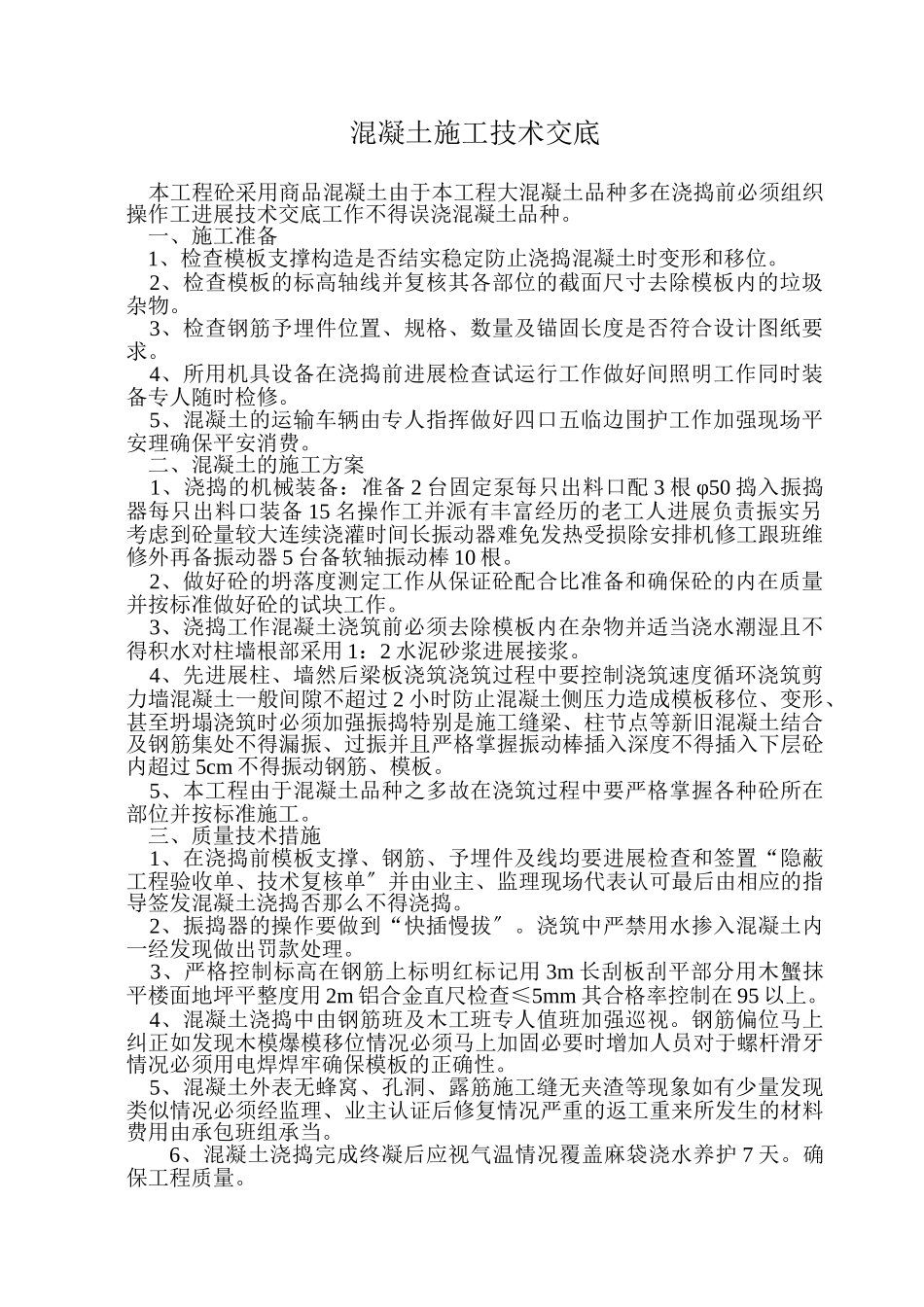

混凝土施工技术交底本工程砼采用商品混凝土由于本工程大混凝土品种多在浇捣前必须组织操作工进展技术交底工作不得误浇混凝土品种。一、施工准备1、检查模板支撑构造是否结实稳定防止浇捣混凝土时变形和移位。2、检查模板的标高轴线并复核其各部位的截面尺寸去除模板内的垃圾杂物。3、检查钢筋予埋件位置、规格、数量及锚固长度是否符合设计图纸要求。4、所用机具设备在浇捣前进展检查试运行工作做好间照明工作同时装备专人随时检修。5、混凝土的运输车辆由专人指挥做好四口五临边围护工作加强现场平安理确保平安消费。二、混凝土的施工方案1、浇捣的机械装备:准备2台固定泵每只出料口配3根φ50捣入振捣器每只出料口装备15名操作工并派有丰富经历的老工人进展负责振实另考虑到砼量较大连续浇灌时间长振动器难免发热受损除安排机修工跟班维修外再备振动器5台备软轴振动棒10根。2、做好砼的坍落度测定工作从保证砼配合比准备和确保砼的内在质量并按标准做好砼的试块工作。3、浇捣工作混凝土浇筑前必须去除模板内在杂物并适当浇水潮湿且不得积水对柱墙根部采用1:2水泥砂浆进展接浆。4、先进展柱、墙然后梁板浇筑浇筑过程中要控制浇筑速度循环浇筑剪力墙混凝土一般间隙不超过2小时防止混凝土侧压力造成模板移位、变形、甚至坍塌浇筑时必须加强振捣特别是施工缝梁、柱节点等新旧混凝土结合及钢筋集处不得漏振、过振并且严格掌握振动棒插入深度不得插入下层砼内超过5cm不得振动钢筋、模板。5、本工程由于混凝土品种之多故在浇筑过程中要严格掌握各种砼所在部位并按标准施工。三、质量技术措施1、在浇捣前模板支撑、钢筋、予埋件及线均要进展检查和签置“隐蔽工程验收单、技术复核单〞并由业主、监理现场代表认可最后由相应的指导签发混凝土浇捣否那么不得浇捣。2、振捣器的操作要做到“快插慢拔〞。浇筑中严禁用水掺入混凝土内一经发现做出罚款处理。3、严格控制标高在钢筋上标明红标记用3m长刮板刮平部分用木蟹抹平楼面地坪平整度用2m铝合金直尺检查≤5mm其合格率控制在95以上。4、混凝土浇捣中由钢筋班及木工班专人值班加强巡视。钢筋偏位马上纠正如发现木模爆模移位情况必须马上加固必要时增加人员对于螺杆滑牙情况必须用电焊焊牢确保模板的正确性。5、混凝土外表无蜂窝、孔洞、露筋施工缝无夹渣等现象如有少量发现类似情况必须经监理、业主认证后修复情况严重的返工重来所发生的材料费用由承包班组承当。6、混凝土浇捣完成终凝后应视气温情况覆盖麻袋浇水养护7天。确保工程质量。交底人:被交底人:年月日年月日

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土施工技术交底9

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
