湖北交职西校区学生公寓基基坑坑监理实施细那么湖北东泰建立理咨询二零一零年三月湖北交通职业技术西校区学生公寓基坑基坑监理施行细那么本工程为一栋学生公寓楼含地下室地下室规模约500m2基坑深度-6
600m平安文明施工要求高;针对相关的重点、难点要求施工方在施工前上报实在可行的施工组织设计方案
一、编制施行细那么的根据1、建立工程监理;2、现行的施工和验收;3、与本专业工程相关的、设计和技术资料;4、已批准的施工组织设计;二、工程概况1、湖北交通职业技术学院西校区学生公寓总建筑面积9377
79m22、建筑构造型式、平安等级及设计使用年限:本工程采用框架构造设计使用年限类别为3设计使用年限为50年抗震防烈度为六度;本建筑为二类居住建筑其耐火等级为2级地下耐火等级为1级
三、监理工作的要点及目的值〔一〕工程进度控制重点1、进度目的严格按合同工执行
2、严格审核施工组织设计要求编制实在可行的总进度方案及各分部分项工程的分解方案
3、催促在工程中的劳动力、施工材料、机具设备按方案要求落实到位为施工提供有利条件
4、要求施工编制周、月施工作业方案将进度按日分解清楚以保证该方案能落实到实处
5、催促施工按工方案完成施工任务如:目的不能实现要求及时分析偏向原因提出调整方案保证总进度方案的完成
6、协调施工之间的关系提供工作上的支持搞好衔接
7、按目的要求施工方必须按约定的工完成工程任务
〔二〕工程质量控制重点1、要求施工推行全面质量理健全质量保证体系做到开工有施工有措施技术有交底检查有记录施工质量有检查、完工有验收资料要完好
2、对工程中主要的建筑材料、设备要制定报验及复查措施严禁不合格材料用在工程上
3、对施工的每道工序必须严格按相关要求检查验收哪道工序不达标严禁进展下道工序施工

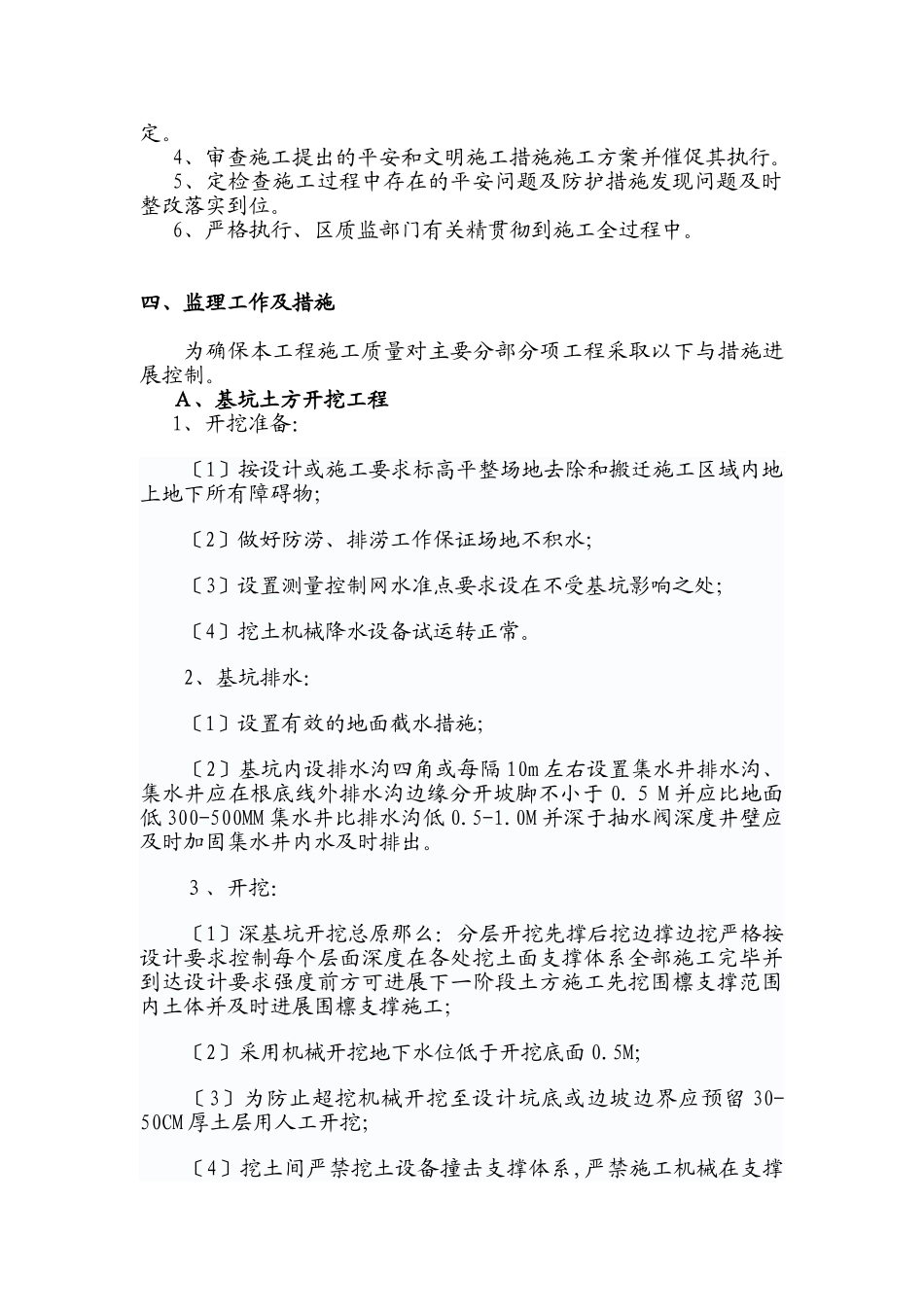

〔三〕工程控制重点1、在承包合同约定外的工程量应尽量减少凡增加施工图以外工程量必须经建立同意先签认后施行
