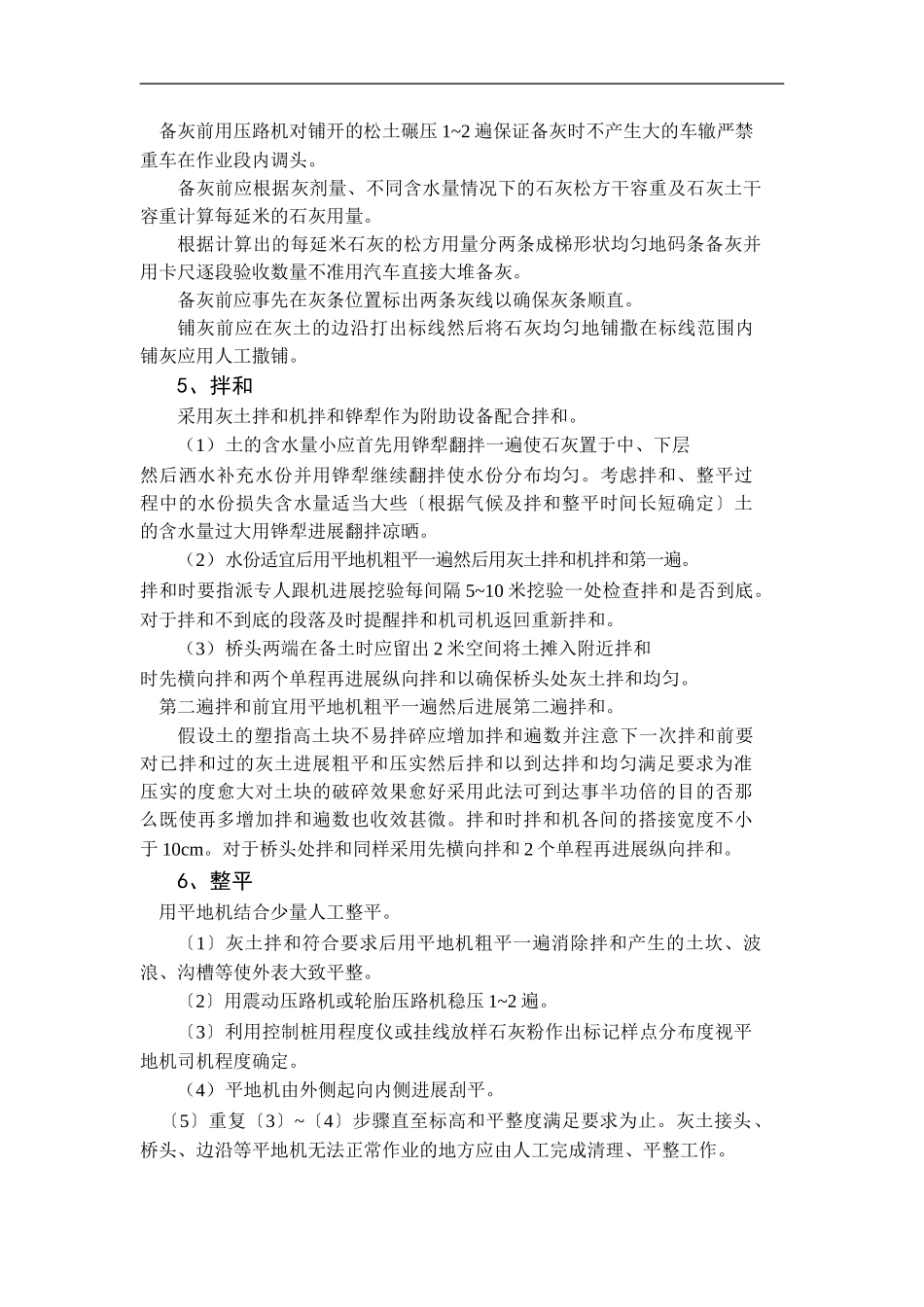

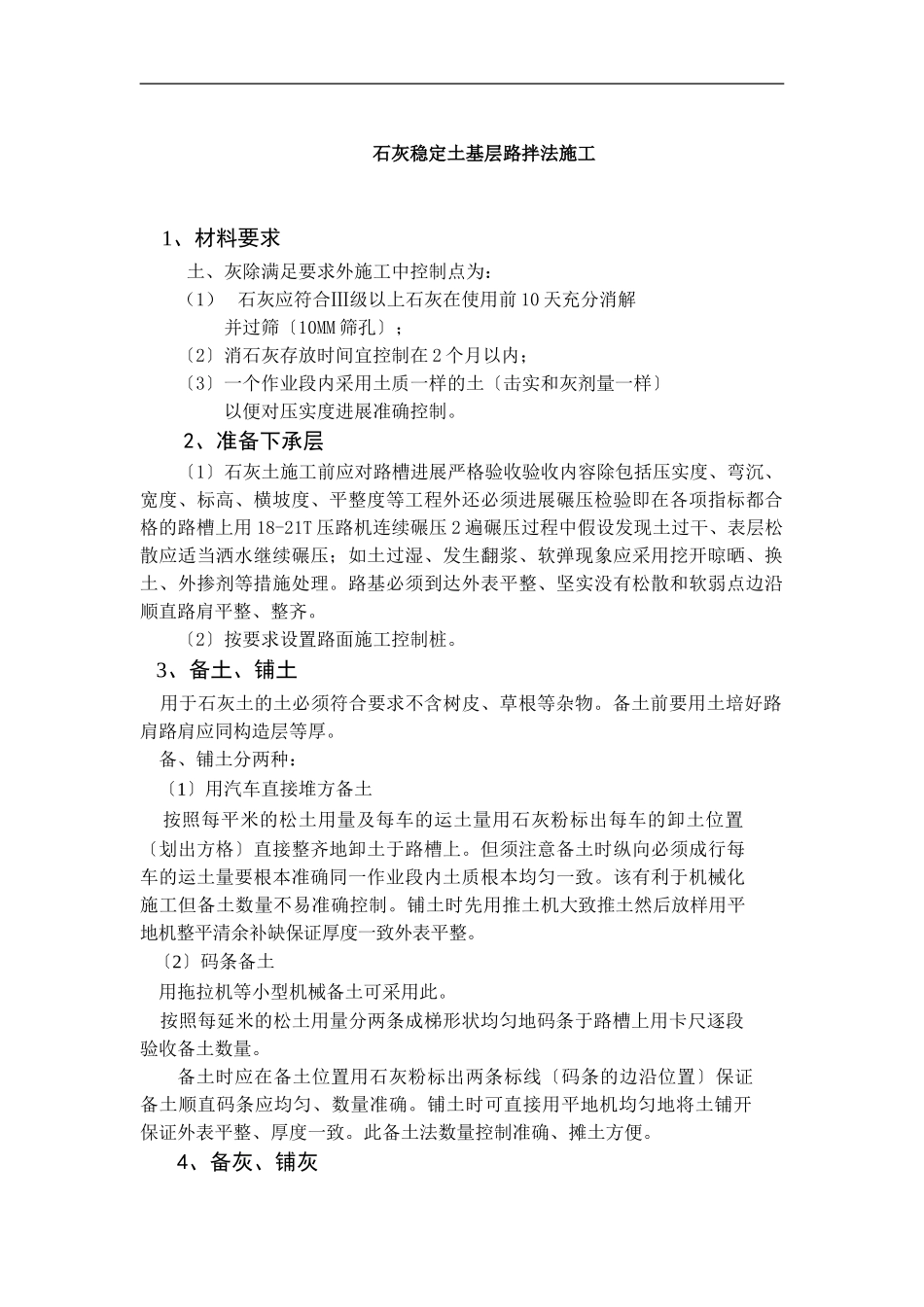

石灰稳定土基层路拌法施工1、材料要求土、灰除满足要求外施工中控制点为:(1)石灰应符合Ⅲ级以上石灰在使用前10天充分消解并过筛〔10MM筛孔〕;〔2〕消石灰存放时间宜控制在2个月以内;〔3〕一个作业段内采用土质一样的土〔击实和灰剂量一样〕以便对压实度进展准确控制
2、准备下承层〔1〕石灰土施工前应对路槽进展严格验收验收内容除包括压实度、弯沉、宽度、标高、横坡度、平整度等工程外还必须进展碾压检验即在各项指标都合格的路槽上用18-21T压路机连续碾压2遍碾压过程中假设发现土过干、表层松散应适当洒水继续碾压;如土过湿、发生翻浆、软弹现象应采用挖开晾晒、换土、外掺剂等措施处理
路基必须到达外表平整、坚实没有松散和软弱点边沿顺直路肩平整、整齐
〔2〕按要求设置路面施工控制桩
3、备土、铺土用于石灰土的土必须符合要求不含树皮、草根等杂物
备土前要用土培好路肩路肩应同构造层等厚
备、铺土分两种:〔1〕用汽车直接堆方备土按照每平米的松土用量及每车的运土量用石灰粉标出每车的卸土位置〔划出方格〕直接整齐地卸土于路槽上
但须注意备土时纵向必须成行每车的运土量要根本准确同一作业段内土质根本均匀一致
该有利于机械化施工但备土数量不易准确控制
铺土时先用推土机大致推土然后放样用平地机整平清余补缺保证厚度一致外表平整
〔2〕码条备土用拖拉机等小型机械备土可采用此
按照每延米的松土用量分两条成梯形状均匀地码条于路槽上用卡尺逐段验收备土数量
备土时应在备土位置用石灰粉标出两条标线〔码条的边沿位置〕保证备土顺直码条应均匀、数量准确
铺土时可直接用平地机均匀地将土铺开保证外表平整、厚度一致
此备土法数量控制准确、摊土方便
4、备灰、铺灰备灰前用压路机对铺开的松土碾压1~2遍保证备灰时不产生大的车辙严禁重车在作业段内调头
备灰前应根据灰剂量、不同含水量情况下的石灰松方干容重及石灰土干容重计算每延米的石灰用量
