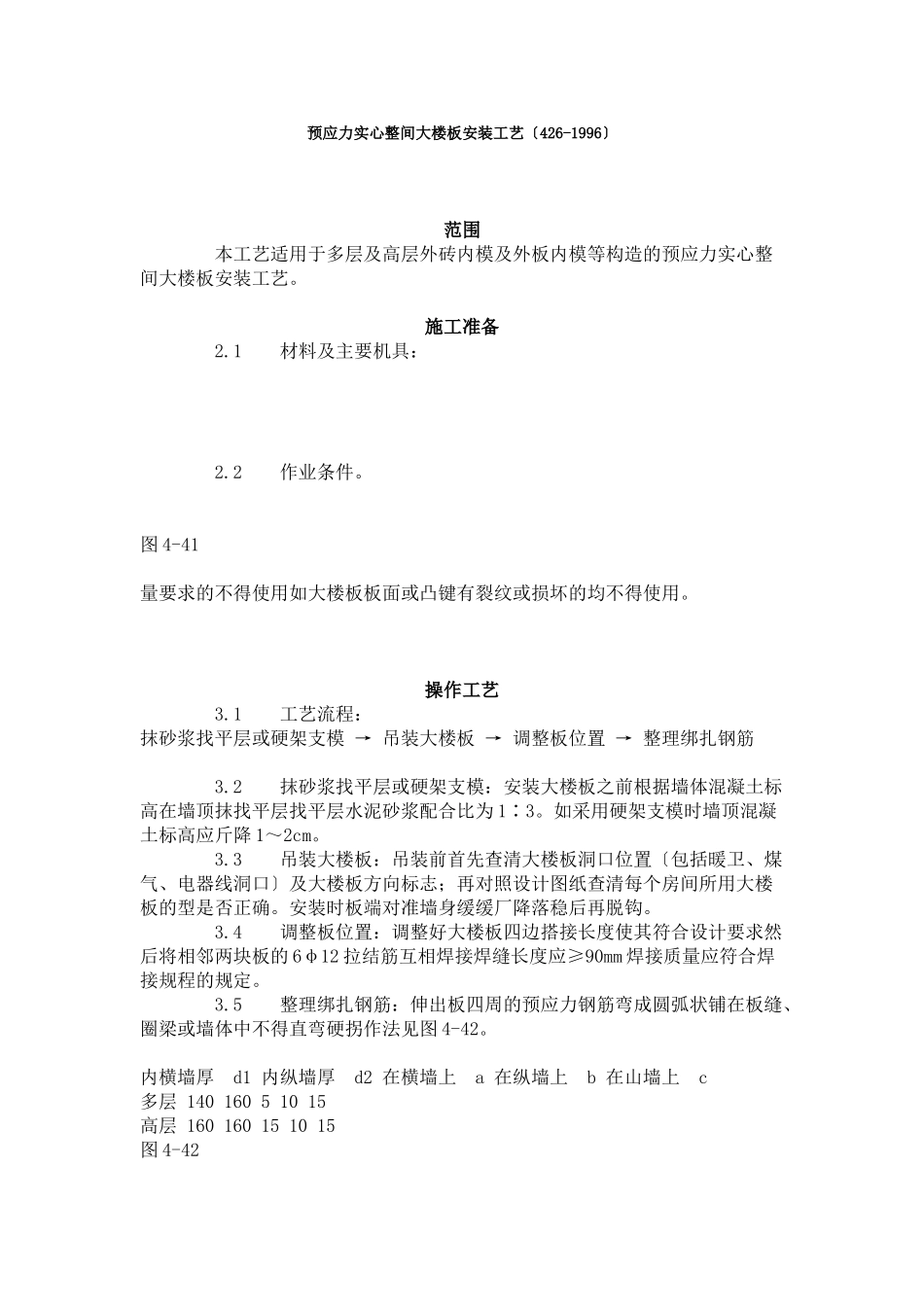

预应力实心整间大楼板安装工艺〔426-1996〕范围本工艺适用于多层及高层外砖内模及外板内模等构造的预应力实心整间大楼板安装工艺
1材料及主要机具:2
图4-41量要求的不得使用如大楼板板面或凸键有裂纹或损坏的均不得使用
1工艺流程:抹砂浆找平层或硬架支模→吊装大楼板→调整板位置→整理绑扎钢筋3
2抹砂浆找平层或硬架支模:安装大楼板之前根据墙体混凝土标高在墙顶抹找平层找平层水泥砂浆配合比为1∶3
如采用硬架支模时墙顶混凝土标高应斤降1~2cm
3吊装大楼板:吊装前首先查清大楼板洞口位置〔包括暖卫、煤气、电器线洞口〕及大楼板方向标志;再对照设计图纸查清每个房间所用大楼板的型是否正确
安装时板端对准墙身缓缓厂降落稳后再脱钩
4调整板位置:调整好大楼板四边搭接长度使其符合设计要求然后将相邻两块板的6φ12拉结筋互相焊接焊缝长度应≥90mm焊接质量应符合焊接规程的规定
5整理绑扎钢筋:伸出板四周的预应力钢筋弯成圆弧状铺在板缝、圈梁或墙体中不得直弯硬拐作法见图4-42

内横墙厚d1内纵墙厚d2在横墙上a在纵墙上b在山墙上c多层14016051015高层160160151015图4-42质量4
1保证工程:4
2根本工程:4
3允许偏向工程见表4-38
1安装大楼板时现浇墙体混凝土强度达4MPa以上方准安装
大楼板安装允许偏向表4-38项目允许偏向(mm)检验轴线位置偏移5尺量检查层高±10用水准仪或尺量检查楼板搁置长度±10尺量检查同一轴线相邻板上外表高差5尺量检查5
2不得随意在楼板上剔洞
3吊装楼板时不得任意砸碰现浇墙体
应注意的质量问题6
1不合格的大楼板上墙:安装前应对外观详细检查
2大楼板安装的方向标志与图纸不符合:由于大楼板的方标志不符合图纸要求造成孔洞位置与图纸不符合随意剔凿破坏大楼板构造
安装前应认真
