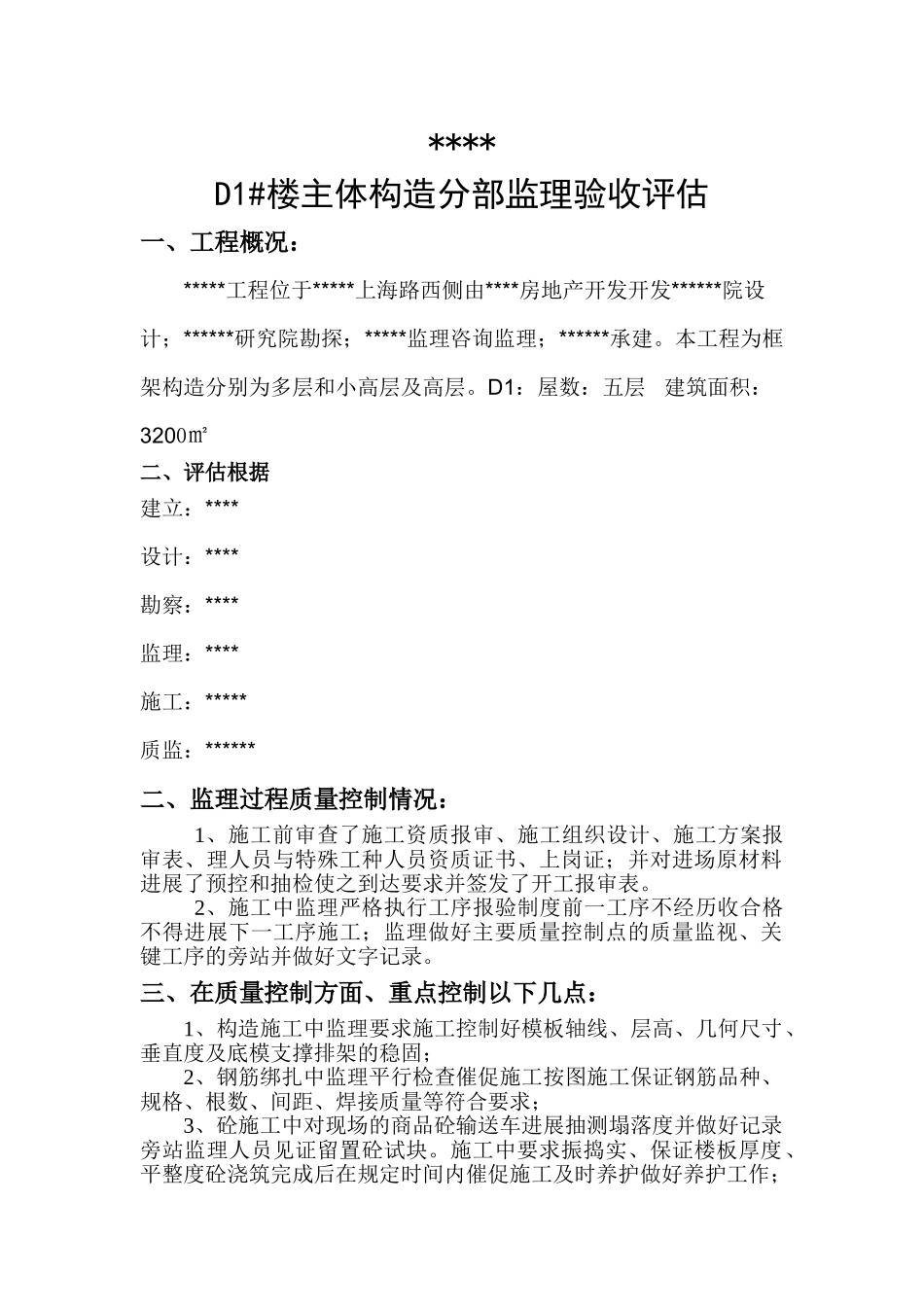

****D1#楼主体构造分部监理验收评估一、工程概况:*****工程位于*****上海路西侧由****房地产开发开发******院设计;******研究院勘探;*****监理咨询监理;******承建
本工程为框架构造分别为多层和小高层及高层
D1:屋数:五层建筑面积:3200㎡二、评估根据建立:****设计:****勘察:****监理:****施工:*****质监:******二、监理过程质量控制情况:1、施工前审查了施工资质报审、施工组织设计、施工方案报审表、理人员与特殊工种人员资质证书、上岗证;并对进场原材料进展了预控和抽检使之到达要求并签发了开工报审表
2、施工中监理严格执行工序报验制度前一工序不经历收合格不得进展下一工序施工;监理做好主要质量控制点的质量监视、关键工序的旁站并做好文字记录
三、在质量控制方面、重点控制以下几点:1、构造施工中监理要求施工控制好模板轴线、层高、几何尺寸、垂直度及底模支撑排架的稳固;2、钢筋绑扎中监理平行检查催促施工按图施工保证钢筋品种、规格、根数、间距、焊接质量等符合要求;3、砼施工中对现场的商品砼输送车进展抽测塌落度并做好记录旁站监理人员见证留置砼试块
施工中要求振捣实、保证楼板厚度、平整度砼浇筑完成后在规定时间内催促施工及时养护做好养护工作;4、墙体施工中检查墙体组砌是否正确砌体的垂直度、程度度、砂浆饱满度、灰缝大小、拉结筋设置是否符合要求发现违背要求的部位监理部人员口头要求现场及时整改如拒不整改的监理部签发监理工程师单〔质量控制类〕并上报业主;5、现场使用的原材料必须有合格证、检测复试合格后才可以使用于本工程原材料、砼试块、砂浆试块按要求留置、送检并做好见证记录;6、整个施工过程质量是受控的在砼构造施工现柱子漏振问题钢筋根数与图纸不符等问题均在监理催促下整改完毕;墙体砌筑中干砖上墙、砂浆不饱满等问题均已整改到位
四、资料控制情况
