第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页钢结构工程专项施工方案2
1钢结构工程介绍该工程结构形式为实腹门式刚架轻型钢结构房屋,钢柱、钢梁由焊接H型钢组成
2钢结构工程施工部署2
1总体施工技术路线钢结构施工分工厂制作及现场拼装、安装两大块
受结构体系、现场安装条件、现场大型机械配置限制,工厂制作构件的顺序、出厂分段尺寸等受控于现场安装方案
总体施工以现场安装为主线,配合现场施工进度为序
钢结构整体施工程序钢结构共分三大块:钢结构构件工厂加工制作;钢屋架及连梁安装;屋面及墙面维护系统综合施工
这三大块的整体施工程序是:1、第一步:先配合土建施工进行地脚螺栓的预留预埋工作,同时进行钢架构件及连梁的加工制作工作;2、第二步:钢架构件运至工程所在地,通过起重设备进行现场拼装、安装及油漆防火涂装;3、第三步:钢架主体结构验收合格后,进行屋面及墙面维护体系的综合施工

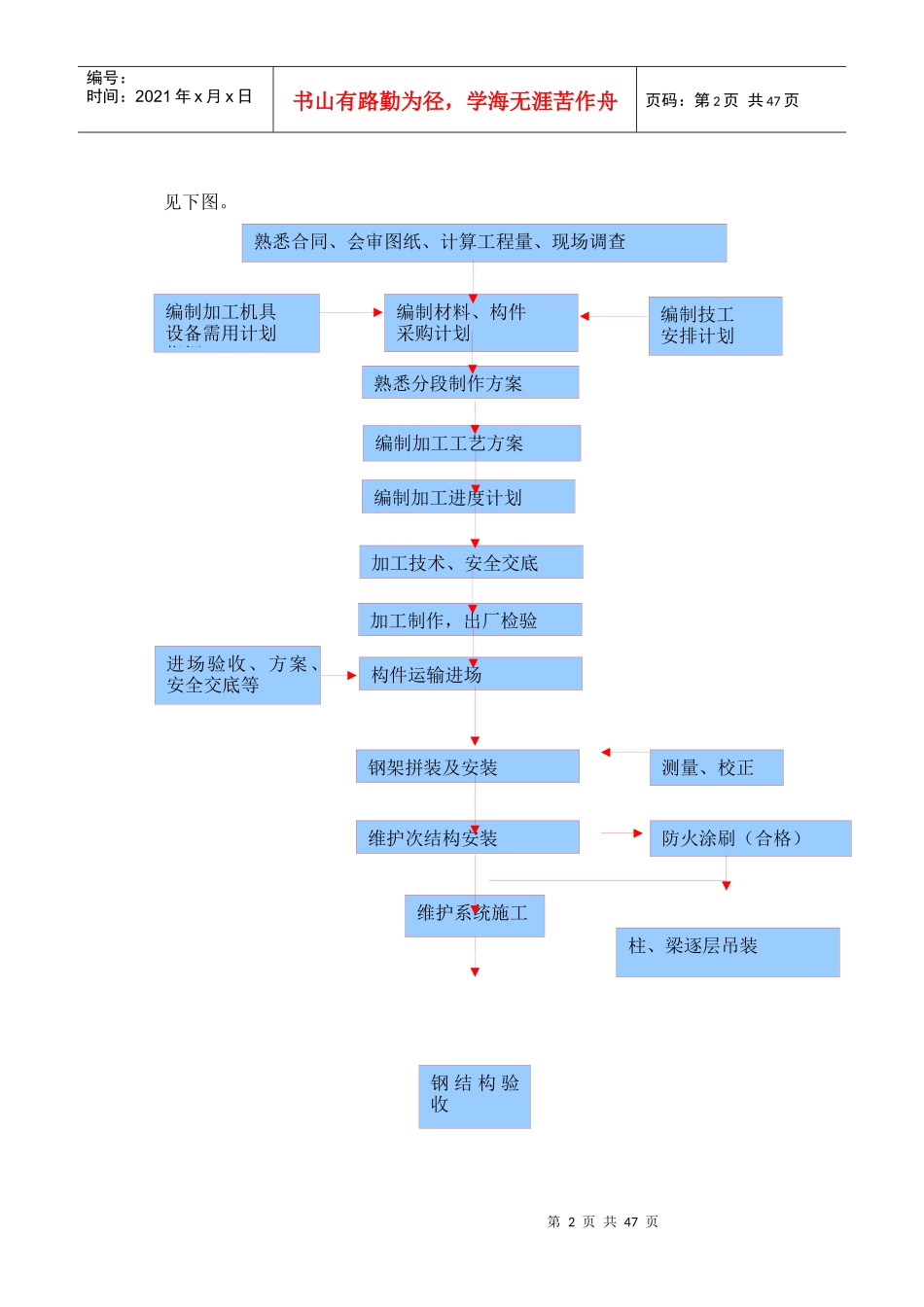

2钢结构施工总体流程熟悉合同、会审图纸、计算工程量、现场调查编制加工机具设备需用计划指挥3编制材料、构件采购计划编制技工安排计划熟悉分段制作方案编制加工工艺方案编制加工进度计划加工技术、安全交底加工制作,出厂检验构件运输进场钢架拼装及安装维护次结构安装进场验收、方案、安全交底等测量、校正防火涂刷(合格)柱、梁逐层吊装第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页见下图
维护系统施工钢结构验收第3页共47页第2页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共47页2
3钢结构施工劳动力需用计划1、工厂制作劳动力工厂加工劳动力使用计划表序号工种合计备注1行车工42下料工63装配工154电焊工105探伤工16涂装工87装卸工48切割工69辅工6合计602、现场
