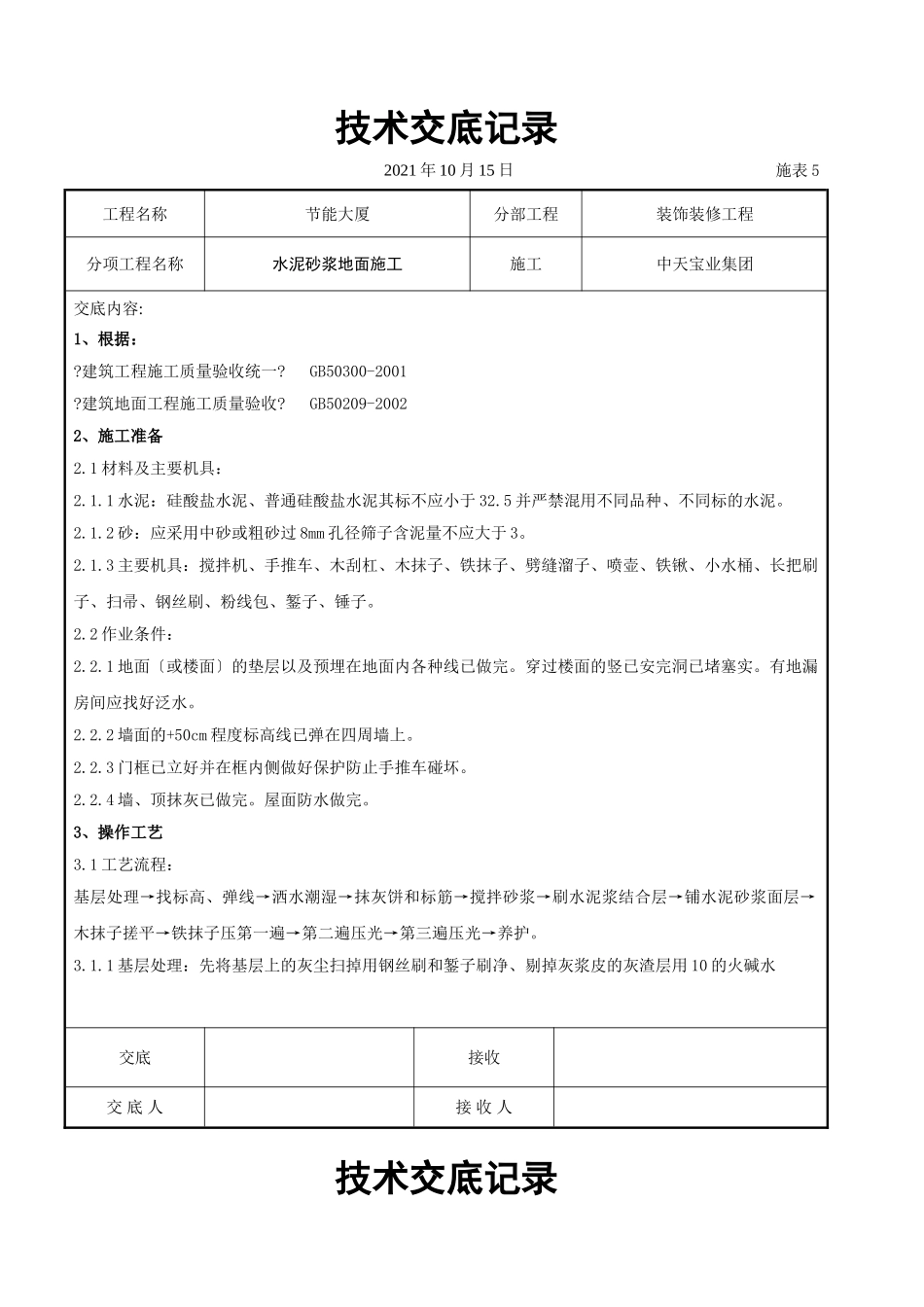

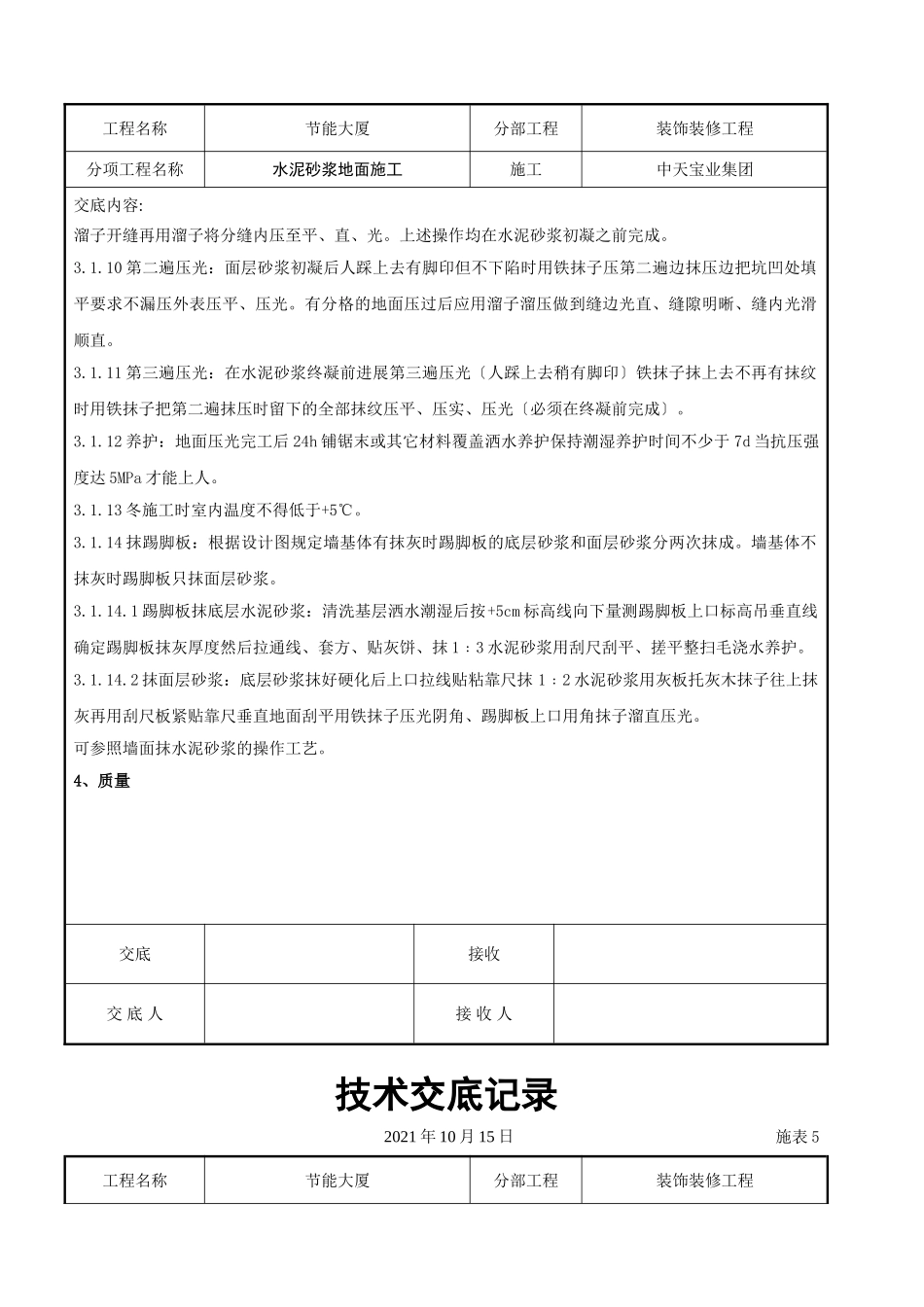

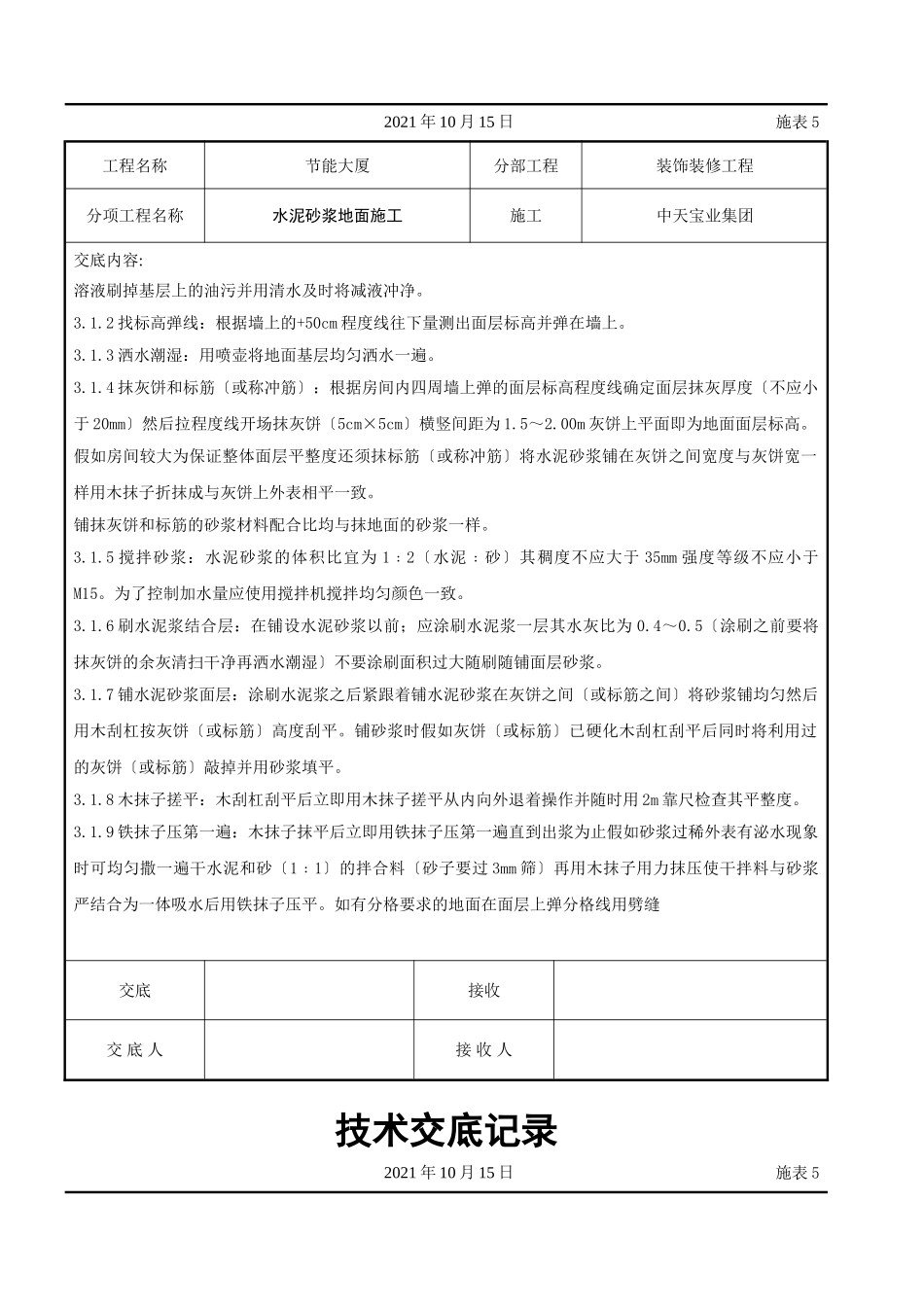

技术交底记录2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称水泥砂浆地面施工施工中天宝业集团交底内容:1、根据:?建筑工程施工质量验收统一?GB50300-2001?建筑地面工程施工质量验收?GB50209-20022、施工准备2.1材料及主要机具:2.1.1水泥:硅酸盐水泥、普通硅酸盐水泥其标不应小于32.5并严禁混用不同品种、不同标的水泥。2.1.2砂:应采用中砂或粗砂过8mm孔径筛子含泥量不应大于3。2.1.3主要机具:搅拌机、手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子。2.2作业条件:2.2.1地面〔或楼面〕的垫层以及预埋在地面内各种线已做完。穿过楼面的竖已安完洞已堵塞实。有地漏房间应找好泛水。2.2.2墙面的+50cm程度标高线已弹在四周墙上。2.2.3门框已立好并在框内侧做好保护防止手推车碰坏。2.2.4墙、顶抹灰已做完。屋面防水做完。3、操作工艺3.1工艺流程:基层处理→找标高、弹线→洒水潮湿→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护。3.1.1基层处理:先将基层上的灰尘扫掉用钢丝刷和錾子刷净、剔掉灰浆皮的灰渣层用10的火碱水交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称水泥砂浆地面施工施工中天宝业集团交底内容:溶液刷掉基层上的油污并用清水及时将减液冲净。3.1.2找标高弹线:根据墙上的+50cm程度线往下量测出面层标高并弹在墙上。3.1.3洒水潮湿:用喷壶将地面基层均匀洒水一遍。3.1.4抹灰饼和标筋〔或称冲筋〕:根据房间内四周墙上弹的面层标高程度线确定面层抹灰厚度〔不应小于20mm〕然后拉程度线开场抹灰饼〔5cm×5cm〕横竖间距为1.5~2.00m灰饼上平面即为地面面层标高。假如房间较大为保证整体面层平整度还须抹标筋〔或称冲筋〕将水泥砂浆铺在灰饼之间宽度与灰饼宽一样用木抹子折抹成与灰饼上外表相平一致。铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆一样。3.1.5搅拌砂浆:水泥砂浆的体积比宜为1﹕2〔水泥﹕砂〕其稠度不应大于35mm强度等级不应小于M15。为了控制加水量应使用搅拌机搅拌均匀颜色一致。3.1.6刷水泥浆结合层:在铺设水泥砂浆以前;应涂刷水泥浆一层其水灰比为0.4~0.5〔涂刷之前要将抹灰饼的余灰清扫干净再洒水潮湿〕不要涂刷面积过大随刷随铺面层砂浆。3.1.7铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆在灰饼之间〔或标筋之间〕将砂浆铺均匀然后用木刮杠按灰饼〔或标筋〕高度刮平。铺砂浆时假如灰饼〔或标筋〕已硬化木刮杠刮平后同时将利用过的灰饼〔或标筋〕敲掉并用砂浆填平。3.1.8木抹子搓平:木刮杠刮平后立即用木抹子搓平从内向外退着操作并随时用2m靠尺检查其平整度。3.1.9铁抹子压第一遍:木抹子抹平后立即用铁抹子压第一遍直到出浆为止假如砂浆过稀外表有泌水现象时可均匀撒一遍干水泥和砂〔1﹕1〕的拌合料〔砂子要过3mm筛〕再用木抹子用力抹压使干拌料与砂浆严结合为一体吸水后用铁抹子压平。如有分格要求的地面在面层上弹分格线用劈缝交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称水泥砂浆地面施工施工中天宝业集团交底内容:溜子开缝再用溜子将分缝内压至平、直、光。上述操作均在水泥砂浆初凝之前完成。3.1.10第二遍压光:面层砂浆初凝后人踩上去有脚印但不下陷时用铁抹子压第二遍边抹压边把坑凹处填平要求不漏压外表压平、压光。有分格的地面压过后应用溜子溜压做到缝边光直、缝隙明晰、缝内光滑顺直。3.1.11第三遍压光:在水泥砂浆终凝前进展第三遍压光〔人踩上去稍有脚印〕铁抹子抹上去不再有抹纹时用铁抹子把第二遍抹压时留下的全部抹纹压平、压实、压光〔必须在终凝前完成〕。3.1.12养护:地面压光完工后24h铺锯末或其它材料覆盖洒水养护保持潮湿养护时间不少于7d当抗压强度达5MPa才能上人。3.1.13冬施工时室内温度不得低于+5℃。3.1.14抹踢脚板:根据设计图规定墙基体有抹灰时踢脚板的底层砂浆和面层砂浆分两次抹成。墙基体不抹灰时踢脚板只抹...
