下载后可任意编辑2024一级建造师市政工程考点解析:合同履约与管理要求及工程索赔知识点:施工阶段合同履约与管理要求及工程索赔的应用【考频指数】★★★★【考点精讲】一、施工阶段合同履约与管理要求(一)发包人义务1
遵守法律;2
发出开工通知,发包人委托监理人向承包人发出开工通知;3
提供施工场地;4
协助承包人办理证件和批件;5
组织设计交底;6
支付合同价款;7
组织竣工验收
(二)合同变更与评价承包方根据施工合同,向监理工程师提出变更申请;监理工程师进行审查,将审查结果通知承包方
监理工程师向承包方签发变更令
二、工程索赔(一)程序1
提出索赔意向通知索赔事件发生28d内,向监理工程师发出索赔意向通知

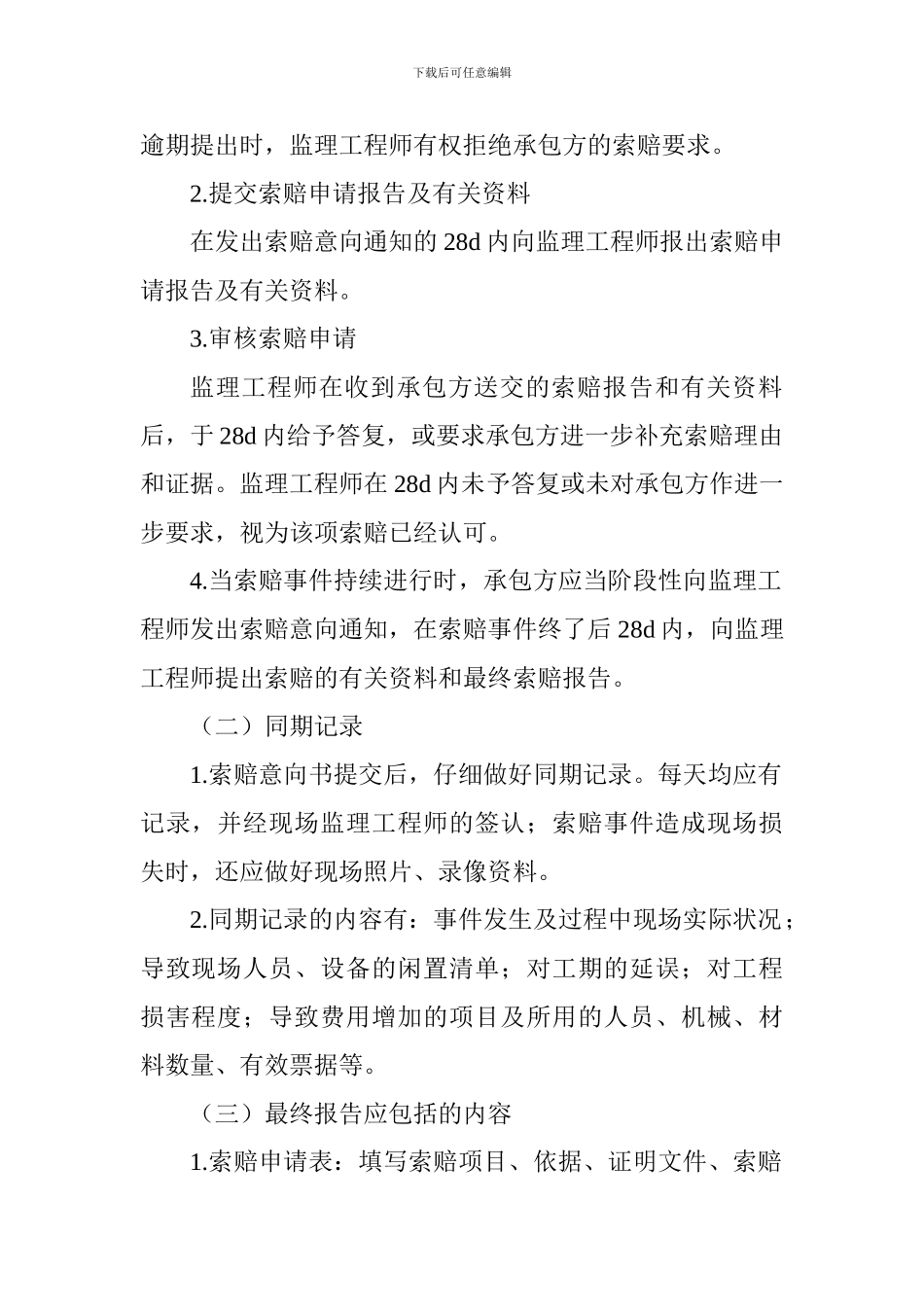

下载后可任意编辑逾期提出时,监理工程师有权拒绝承包方的索赔要求
提交索赔申请报告及有关资料在发出索赔意向通知的28d内向监理工程师报出索赔申请报告及有关资料
审核索赔申请监理工程师在收到承包方送交的索赔报告和有关资料后,于28d内给予答复,或要求承包方进一步补充索赔理由和证据
监理工程师在28d内未予答复或未对承包方作进一步要求,视为该项索赔已经认可
当索赔事件持续进行时,承包方应当阶段性向监理工程师发出索赔意向通知,在索赔事件终了后28d内,向监理工程师提出索赔的有关资料和最终索赔报告
(二)同期记录1
索赔意向书提交后,仔细做好同期记录
每天均应有记录,并经现场监理工程师的签认;索赔事件造成现场损失时,还应做好现场照片、录像资料
同期记录的内容有:事件发生及过程中现场实际状况;导致现场人员、设备的闲置清单;对工期的延误;对工程损害程度;导致费用增加的项目及所用的人员、机械、材料数量、有效票据等
(三)最终报告应包括的内容1

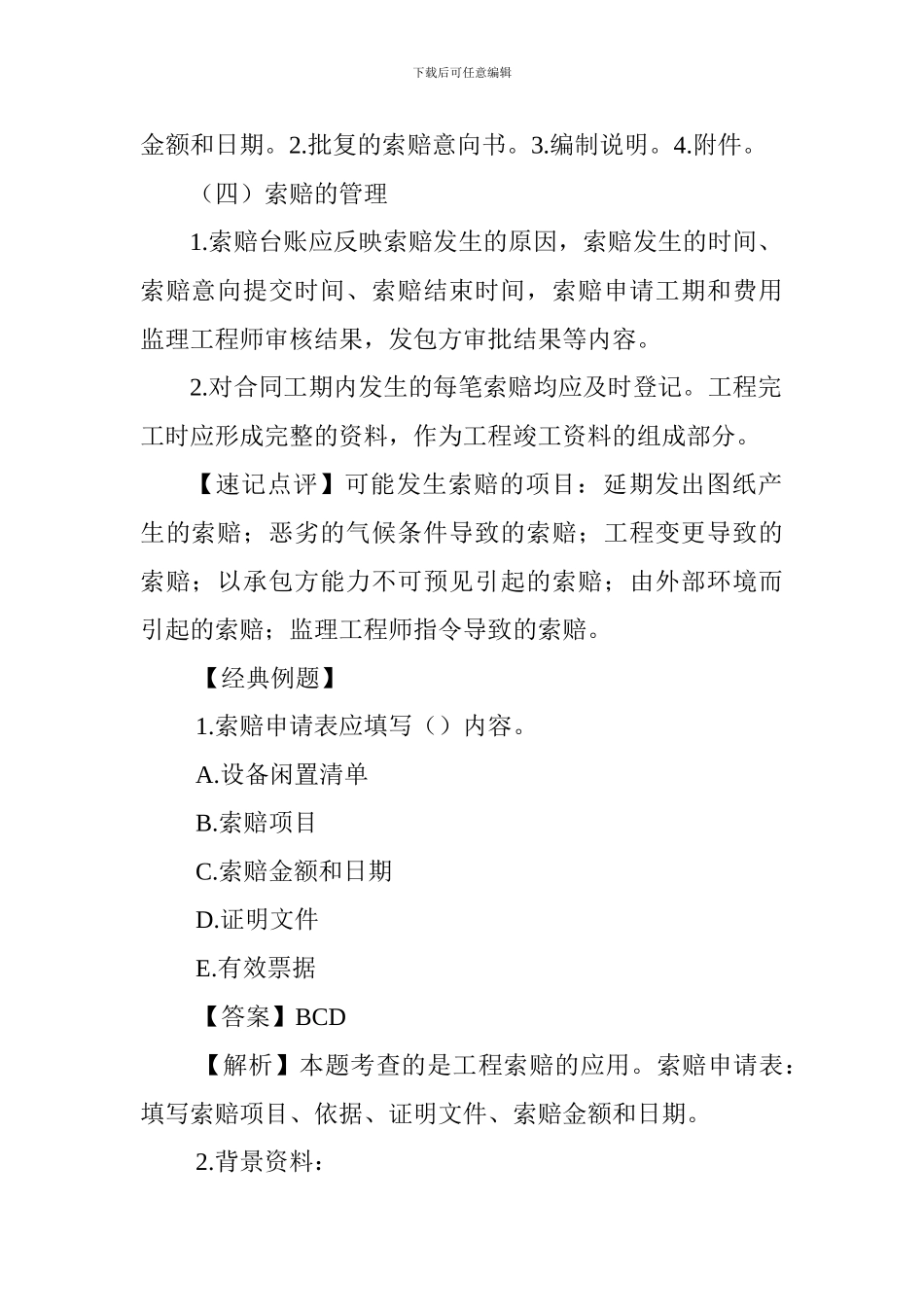

索赔申请表:填写索赔项目、依据、证明文件、索赔下载后可任意编辑金额和日期
批复的索赔意向书
(四)索赔的
