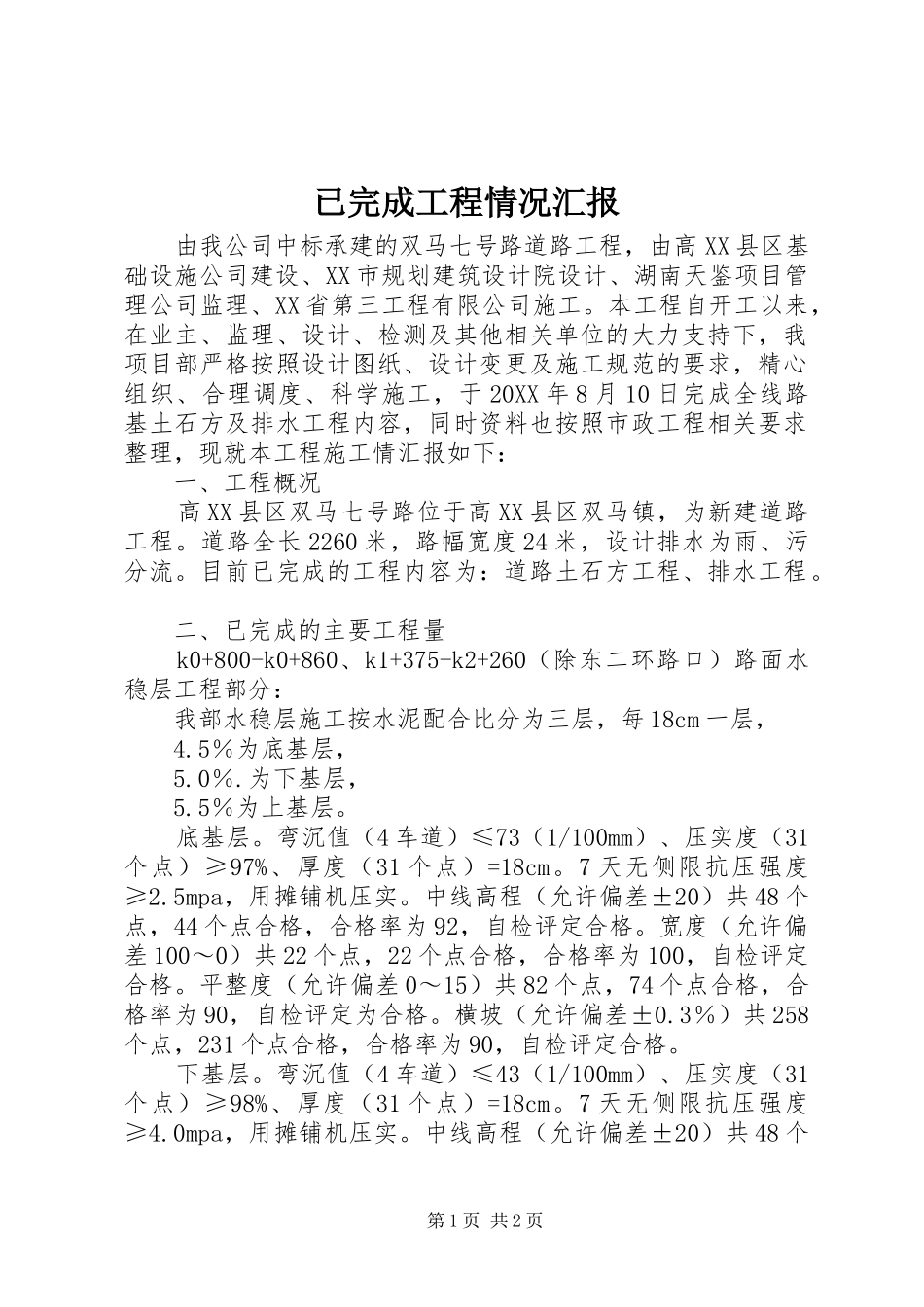

已完成工程情况汇报由我公司中标承建的双马七号路道路工程,由高XX县区基础设施公司建设、XX市规划建筑设计院设计、湖南天鉴项目管理公司监理、XX省第三工程有限公司施工
本工程自开工以来,在业主、监理、设计、检测及其他相关单位的大力支持下,我项目部严格按照设计图纸、设计变更及施工规范的要求,精心组织、合理调度、科学施工,于20XX年8月10日完成全线路基土石方及排水工程内容,同时资料也按照市政工程相关要求整理,现就本工程施工情汇报如下:一、工程概况高XX县区双马七号路位于高XX县区双马镇,为新建道路工程
道路全长2260米,路幅宽度24米,设计排水为雨、污分流
目前已完成的工程内容为:道路土石方工程、排水工程
二、已完成的主要工程量k0+800-k0+860、k1+375-k2+260(除东二环路口)路面水稳层工程部分:我部水稳层施工按水泥配合比分为三层,每18cm一层,4
5%为底基层,5
为下基层,5
5%为上基层
弯沉值(4车道)≤73(1/100mm)、压实度(31个点)≥97%、厚度(31个点)=18cm
7天无侧限抗压强度≥2
5mpa,用摊铺机压实
中线高程(允许偏差±20)共48个点,44个点合格,合格率为92,自检评定合格
宽度(允许偏差100~0)共22个点,22个点合格,合格率为100,自检评定合格
平整度(允许偏差0~15)共82个点,74个点合格,合格率为90,自检评定为合格
横坡(允许偏差±0
3%)共258个点,231个点合格,合格率为90,自检评定合格
弯沉值(4车道)≤43(1/100mm)、压实度(31个点)≥98%、厚度(31个点)=18cm
7天无侧限抗压强度≥4
0mpa,用摊铺机压实
中线高程(允许偏差±20)共48个第1页共2页点,43个点合格,合格率为90,自检评定合格
宽度(允许偏差100~0)共22个点,
