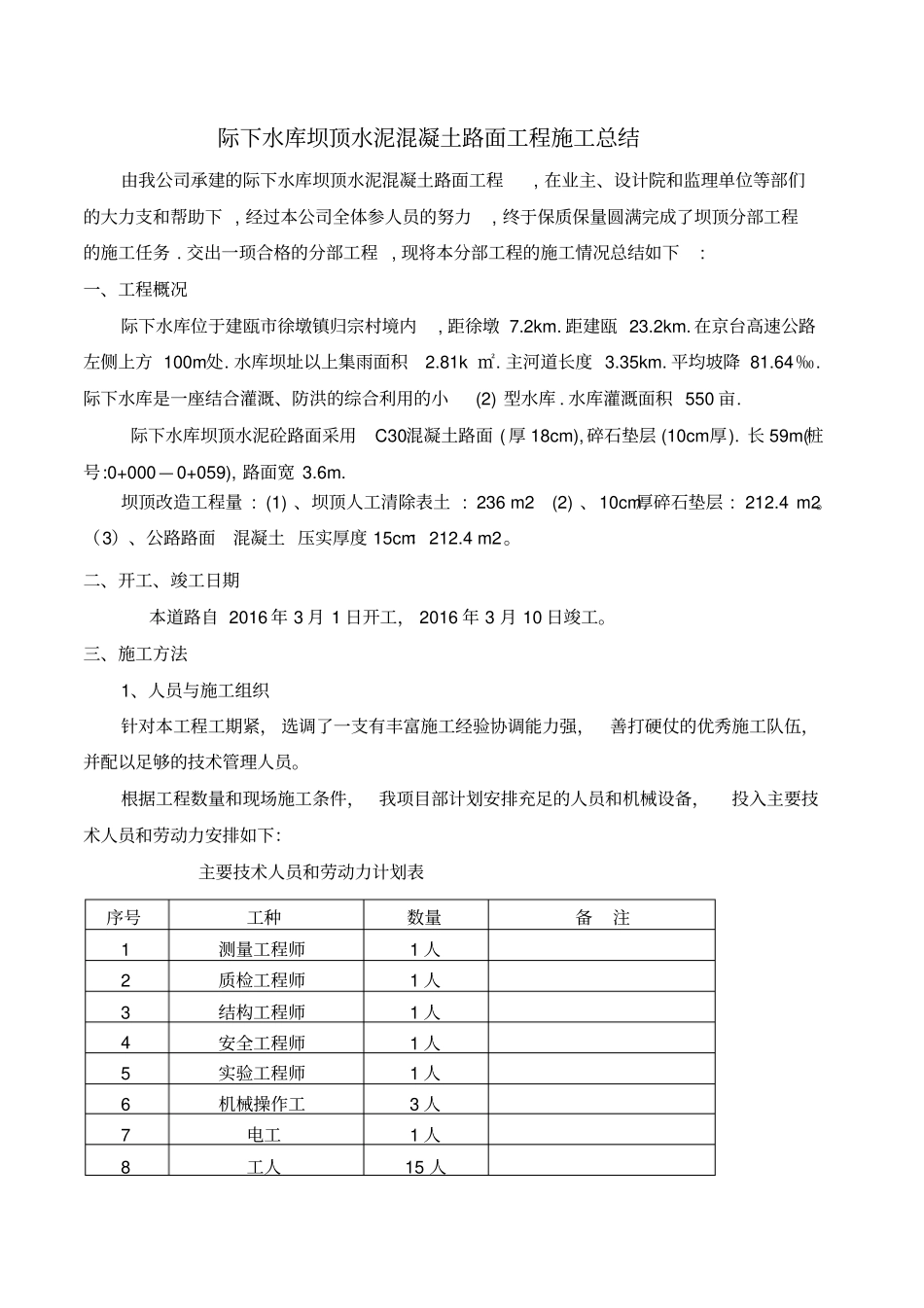

际下水库坝顶水泥混凝土路面工程施工总结由我公司承建的际下水库坝顶水泥混凝土路面工程,在业主、设计院和监理单位等部们的大力支和帮助下,经过本公司全体参人员的努力,终于保质保量圆满完成了坝顶分部工程的施工任务
交出一顼合格的分部工程,现将本分部工程的施工情况总结如下:一、工程概况际下水库位于建瓯市徐墩镇归宗村境内,距徐墩7
在京台高速公路左侧上方100m处
水库坝址以上集雨面积2
主河道长度3
平均坡降81
际下水库是一座结合灌溉、防洪的综合利用的小(2)型水库
水库灌溉面积550亩

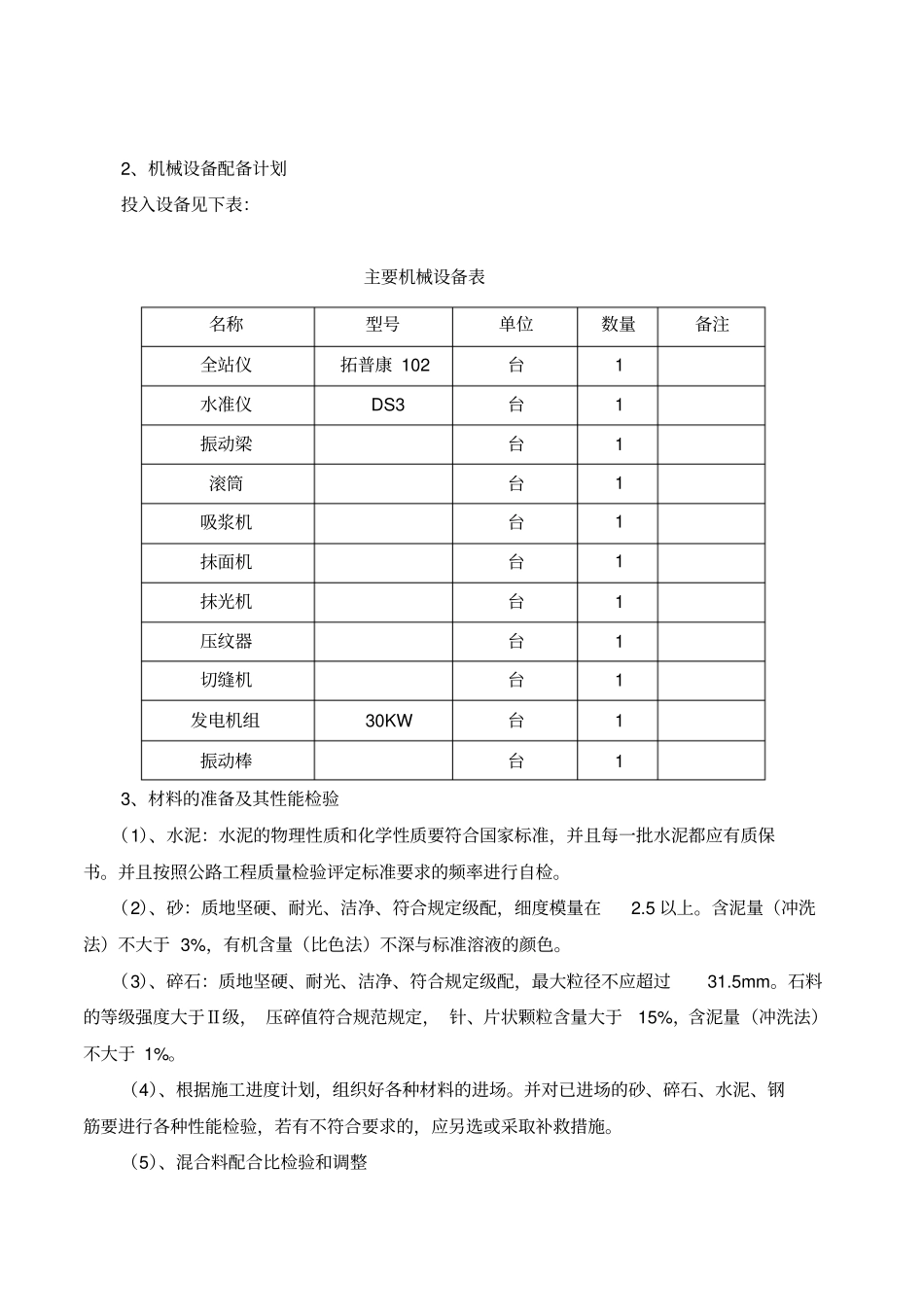

际下水库坝顶水泥砼路面采用C30混凝土路面(厚18cm),碎石垫层(10cm厚)
长59m(桩号:0+000—0+059),路面宽3
坝顶改造工程量:(1)、坝顶人工清除表土:236m2(2)、10cm厚碎石垫层:212
(3)、公路路面混凝土压实厚度15cm:212
二、开工、竣工日期本道路自2016年3月1日开工,2016年3月10日竣工
三、施工方法1、人员与施工组织针对本工程工期紧,选调了一支有丰富施工经验协调能力强,善打硬仗的优秀施工队伍,并配以足够的技术管理人员

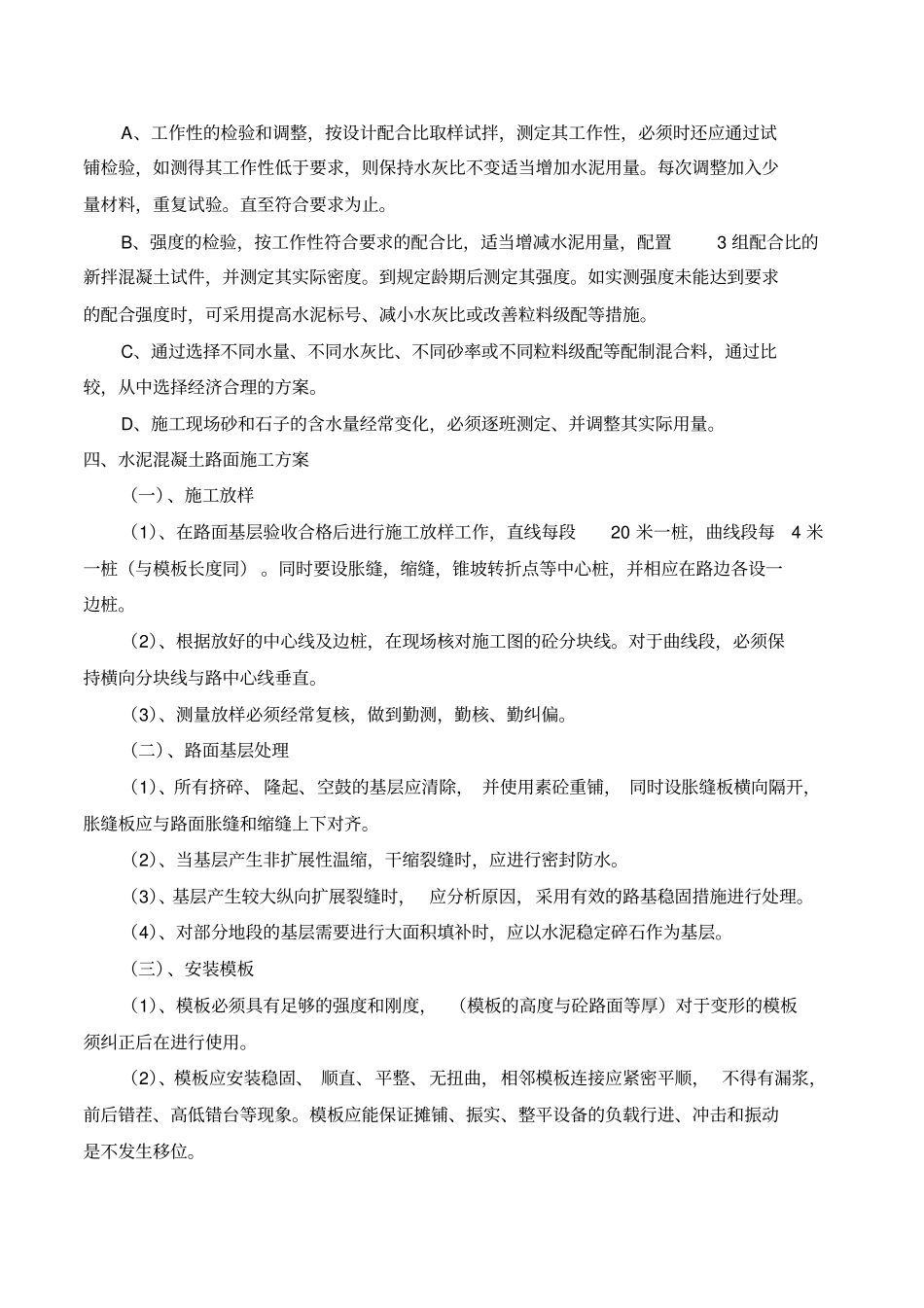

根据工程数量和现场施工条件,我项目部计划安排充足的人员和机械设备,投入主要技术人员和劳动力安排如下:主要技术人员和劳动力计划表序号工种数量备注1测量工程师1人2质检工程师1人3结构工程师1人4安全工程师1人5实验工程师1人6机械操作工3人7电工1人8工人15人2、机械设备配备计划投入设备见下表:主要机械设备表名称型号单位数量备注全站仪拓普康102台1水准仪DS3台1振动梁台1滚筒台1吸浆机台1抹面机台1抹光机台1压纹器台1切缝机台1发电机组30KW台1振动棒台13、材料的准备及其性能检验(1)、水泥:水泥的物理性质和化学性质要符合国家标准,并且每一批
