在过断层破碎带时我们需要哪些安全技术措施根据相邻轨道延伸巷实际揭露资料和三维地质资料,我们需要通过断层破碎带,那么为了安全顺利的过断层和破碎带,我们该如何做才好呢
今天小编为大家带来了一些相关知识,下面我们一起来看看吧

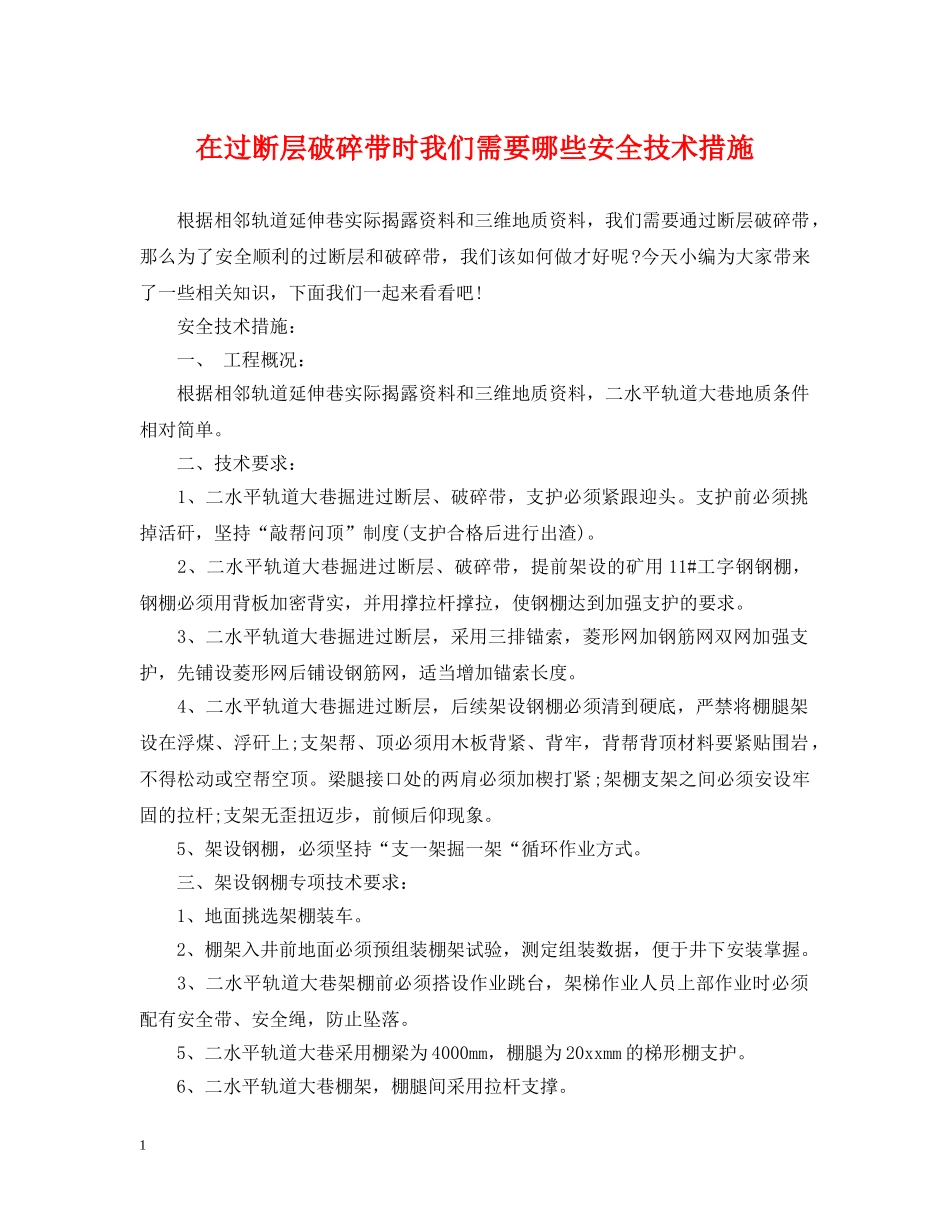

安全技术措施:一、工程概况:根据相邻轨道延伸巷实际揭露资料和三维地质资料,二水平轨道大巷地质条件相对简单
二、技术要求:1、二水平轨道大巷掘进过断层、破碎带,支护必须紧跟迎头
支护前必须挑掉活矸,坚持“敲帮问顶”制度(支护合格后进行出渣)
2、二水平轨道大巷掘进过断层、破碎带,提前架设的矿用11#工字钢钢棚,钢棚必须用背板加密背实,并用撑拉杆撑拉,使钢棚达到加强支护的要求
3、二水平轨道大巷掘进过断层,采用三排锚索,菱形网加钢筋网双网加强支护,先铺设菱形网后铺设钢筋网,适当增加锚索长度
4、二水平轨道大巷掘进过断层,后续架设钢棚必须清到硬底,严禁将棚腿架设在浮煤、浮矸上;支架帮、顶必须用木板背紧、背牢,背帮背顶材料要紧贴围岩,不得松动或空帮空顶
梁腿接口处的两肩必须加楔打紧;架棚支架之间必须安设牢固的拉杆;支架无歪扭迈步,前倾后仰现象
5、架设钢棚,必须坚持“支一架掘一架“循环作业方式

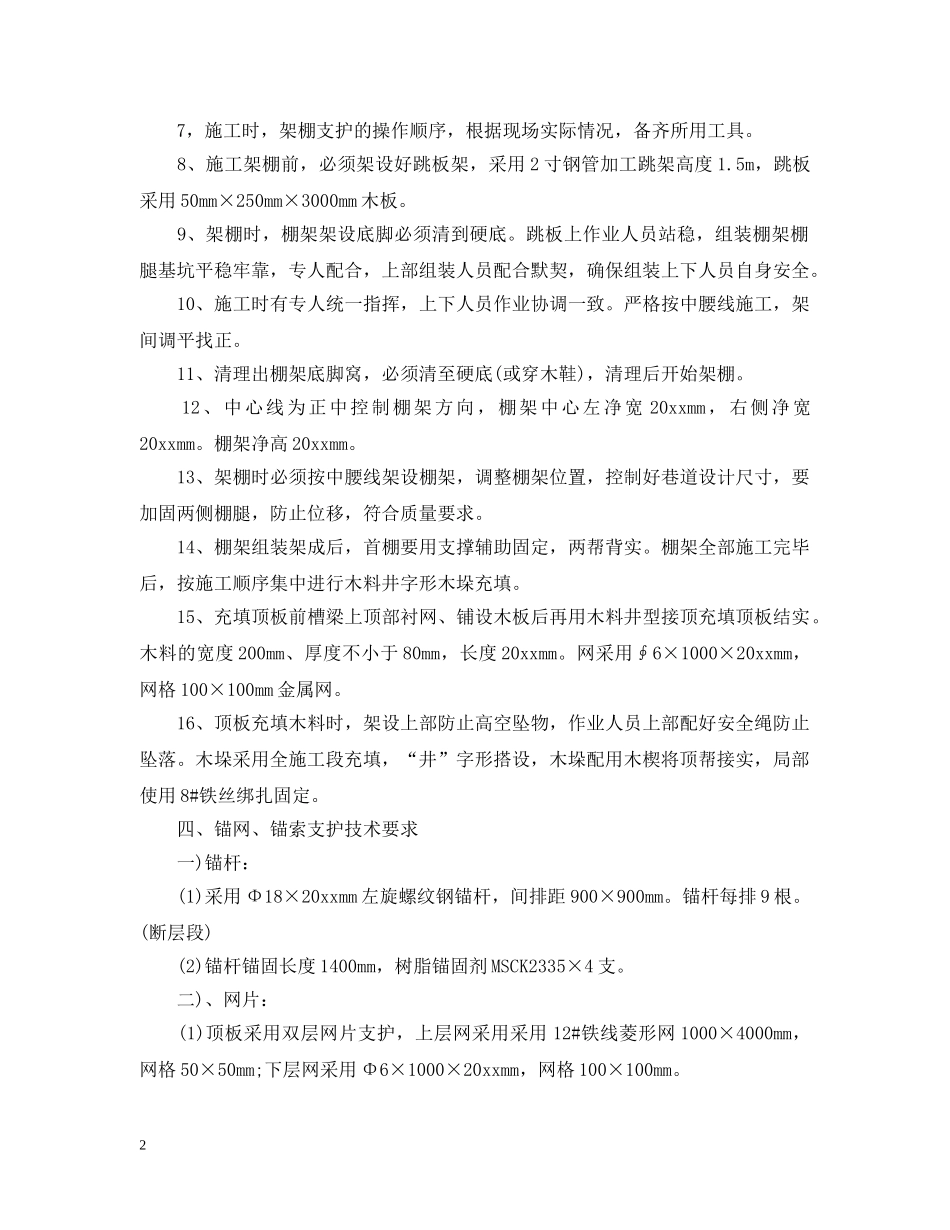

三、架设钢棚专项技术要求:1、地面挑选架棚装车
2、棚架入井前地面必须预组装棚架试验,测定组装数据,便于井下安装掌握
3、二水平轨道大巷架棚前必须搭设作业跳台,架梯作业人员上部作业时必须配有安全带、安全绳,防止坠落
5、二水平轨道大巷采用棚梁为4000mm,棚腿为20xxmm的梯形棚支护
6、二水平轨道大巷棚架,棚腿间采用拉杆支撑
1此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识
7,施工时,架棚支护的操作顺序,根据现场实际情况,备齐所用工具

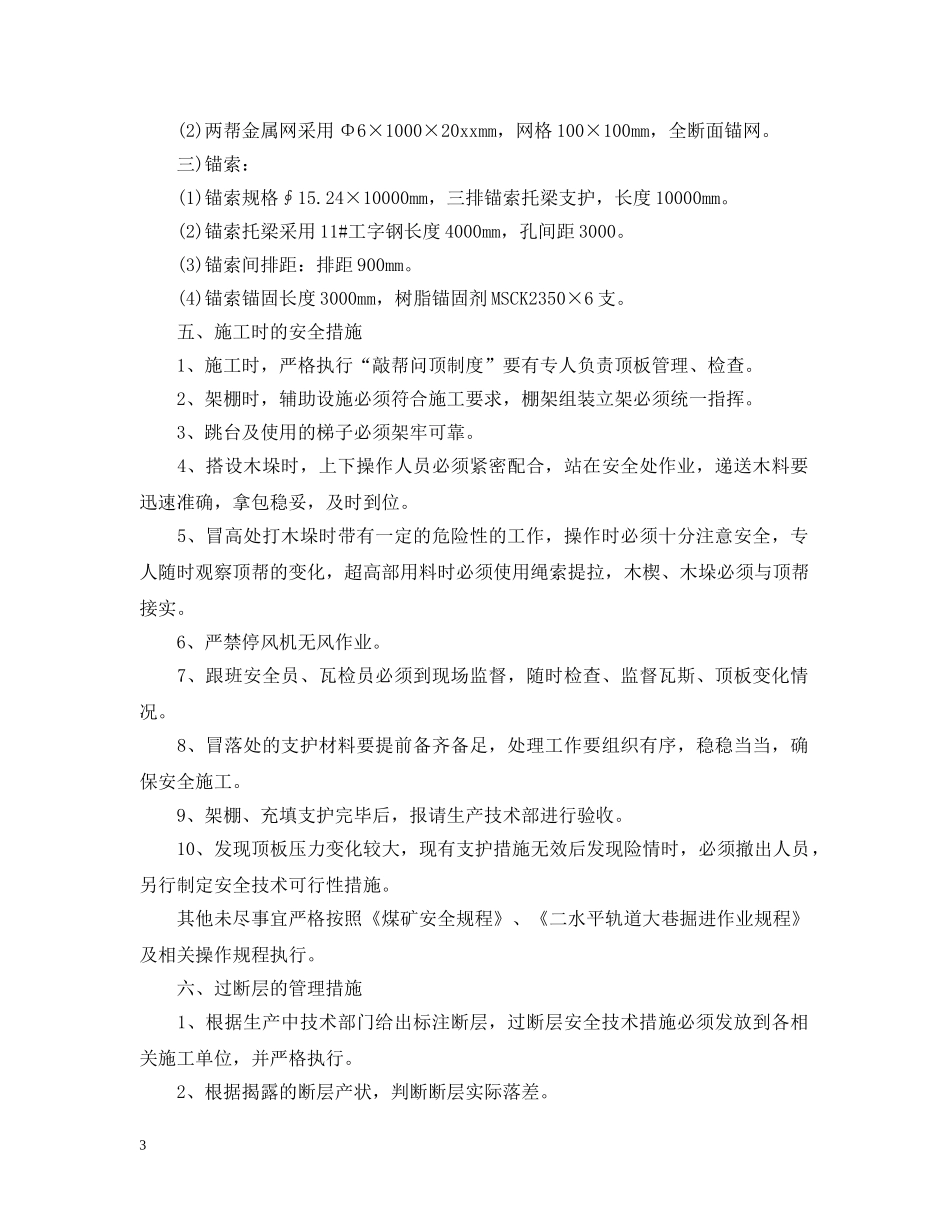

8、施工架棚前,必
