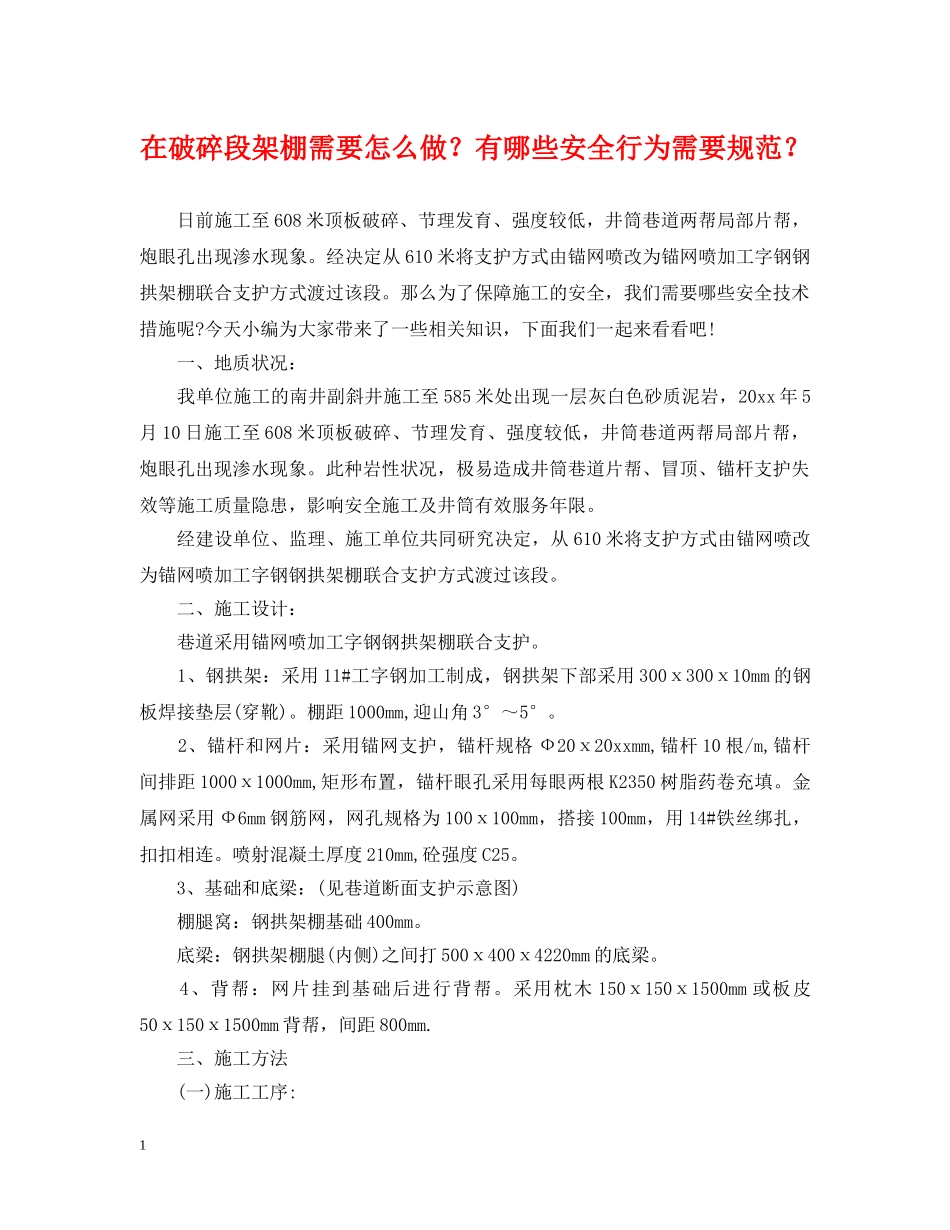

日前施工至608米顶板破碎、节理发育、强度较低,井筒巷道两帮局部片帮,炮眼孔出现渗水现象
经决定从610米将支护方式由锚网喷改为锚网喷加工字钢钢拱架棚联合支护方式渡过该段
那么为了保障施工的安全,我们需要哪些安全技术措施呢
今天小编为大家带来了一些相关知识,下面我们一起来看看吧
一、地质状况:我单位施工的南井副斜井施工至585米处出现一层灰白色砂质泥岩,20xx年5月10日施工至608米顶板破碎、节理发育、强度较低,井筒巷道两帮局部片帮,炮眼孔出现渗水现象
此种岩性状况,极易造成井筒巷道片帮、冒顶、锚杆支护失效等施工质量隐患,影响安全施工及井筒有效服务年限
经建设单位、监理、施工单位共同研究决定,从610米将支护方式由锚网喷改为锚网喷加工字钢钢拱架棚联合支护方式渡过该段
二、施工设计:巷道采用锚网喷加工字钢钢拱架棚联合支护
1、钢拱架:采用11#工字钢加工制成,钢拱架下部采用300ⅹ300ⅹ10mm的钢板焊接垫层(穿靴)
棚距1000mm,迎山角3°~5°
2、锚杆和网片:采用锚网支护,锚杆规格Ф20ⅹ20xxmm,锚杆10根/m,锚杆间排距1000ⅹ1000mm,矩形布置,锚杆眼孔采用每眼两根K2350树脂药卷充填
金属网采用Ф6mm钢筋网,网孔规格为100ⅹ100mm,搭接100mm,用14#铁丝绑扎,扣扣相连
喷射混凝土厚度210mm,砼强度C25
3、基础和底梁:(见巷道断面支护示意图)棚腿窝:钢拱架棚基础400mm
底梁:钢拱架棚腿(内侧)之间打500ⅹ400ⅹ4220mm的底梁
4、背帮:网片挂到基础后进行背帮
采用枕木150ⅹ150ⅹ1500mm或板皮50ⅹ150ⅹ1500mm背帮,间距800mm
