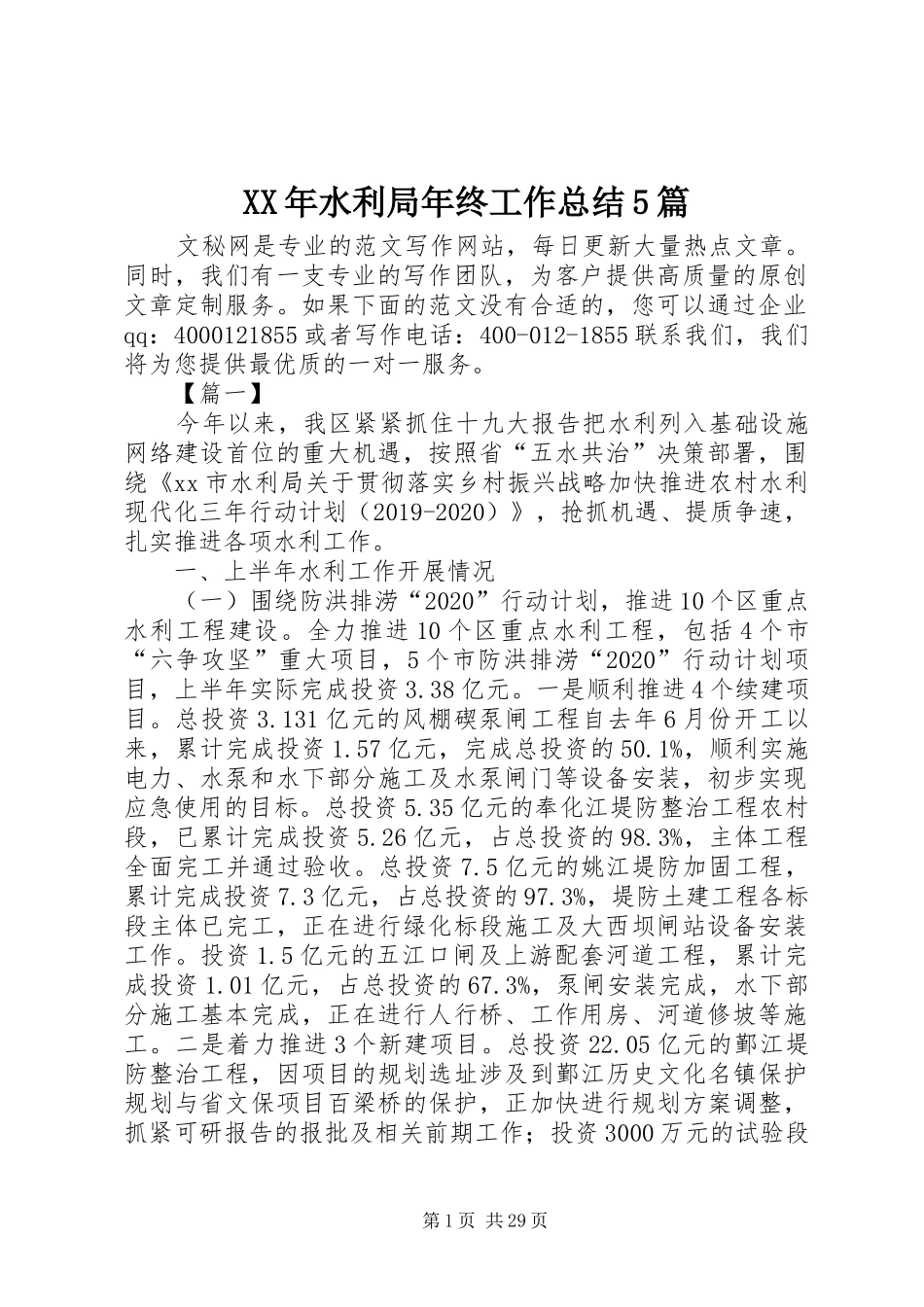

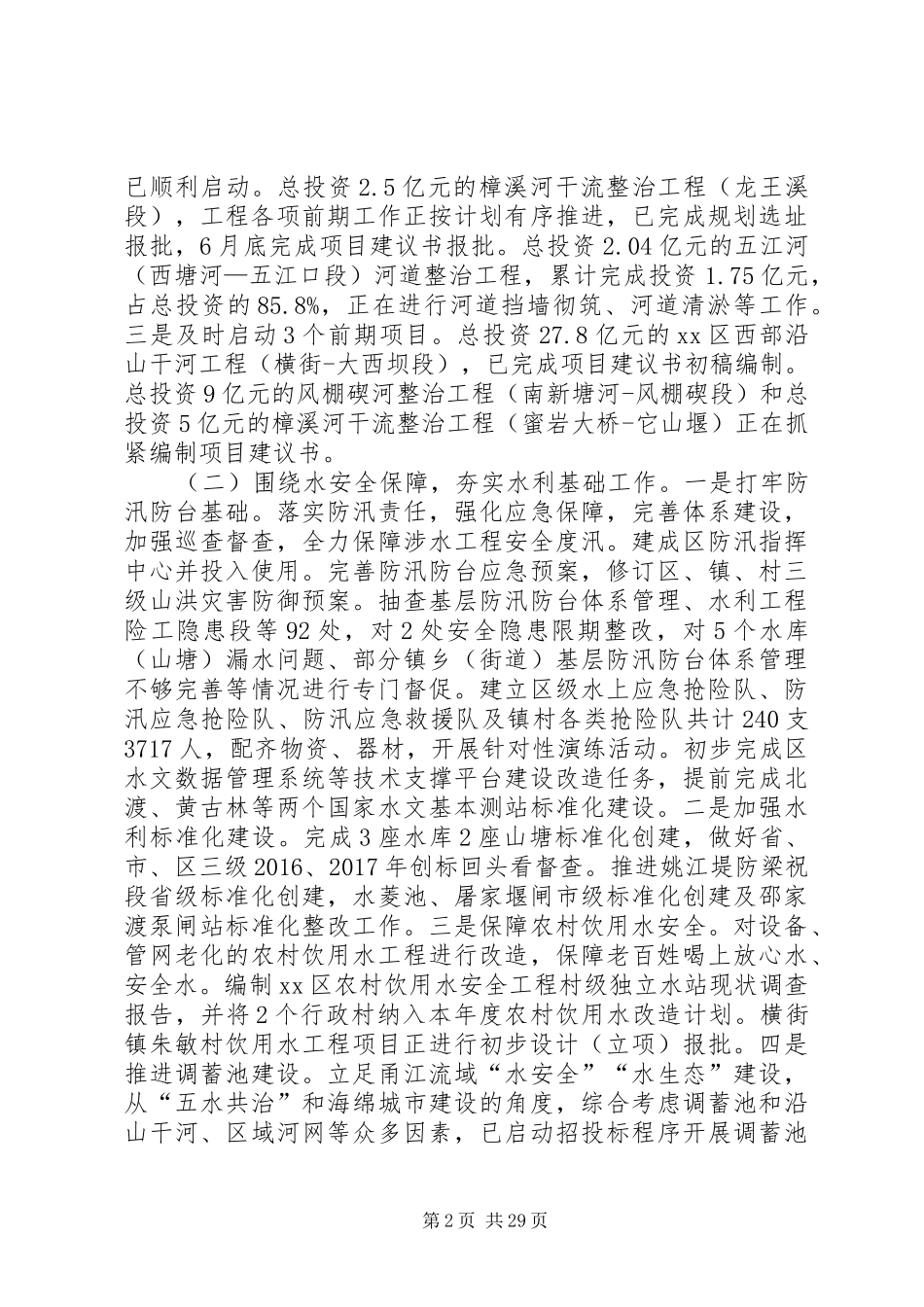

XX年水利局年终工作总结5篇文秘网是专业的范文写作网站,每日更新大量热点文章。同时,我们有一支专业的写作团队,为客户提供高质量的原创文章定制服务。如果下面的范文没有合适的,您可以通过企业qq:4000121855或者写作电话:400-012-1855联系我们,我们将为您提供最优质的一对一服务。【篇一】今年以来,我区紧紧抓住十九大报告把水利列入基础设施网络建设首位的重大机遇,按照省“五水共治”决策部署,围绕《xx市水利局关于贯彻落实乡村振兴战略加快推进农村水利现代化三年行动计划(2019-2020)》,抢抓机遇、提质争速,扎实推进各项水利工作。一、上半年水利工作开展情况(一)围绕防洪排涝“2020”行动计划,推进10个区重点水利工程建设。全力推进10个区重点水利工程,包括4个市“六争攻坚”重大项目,5个市防洪排涝“2020”行动计划项目,上半年实际完成投资3.38亿元。一是顺利推进4个续建项目。总投资3.131亿元的风棚碶泵闸工程自去年6月份开工以来,累计完成投资1.57亿元,完成总投资的50.1%,顺利实施电力、水泵和水下部分施工及水泵闸门等设备安装,初步实现应急使用的目标。总投资5.35亿元的奉化江堤防整治工程农村段,已累计完成投资5.26亿元,占总投资的98.3%,主体工程全面完工并通过验收。总投资7.5亿元的姚江堤防加固工程,累计完成投资7.3亿元,占总投资的97.3%,堤防土建工程各标段主体已完工,正在进行绿化标段施工及大西坝闸站设备安装工作。投资1.5亿元的五江口闸及上游配套河道工程,累计完成投资1.01亿元,占总投资的67.3%,泵闸安装完成,水下部分施工基本完成,正在进行人行桥、工作用房、河道修坡等施工。二是着力推进3个新建项目。总投资22.05亿元的鄞江堤防整治工程,因项目的规划选址涉及到鄞江历史文化名镇保护规划与省文保项目百梁桥的保护,正加快进行规划方案调整,抓紧可研报告的报批及相关前期工作;投资3000万元的试验段第1页共29页已顺利启动。总投资2.5亿元的樟溪河干流整治工程(龙王溪段),工程各项前期工作正按计划有序推进,已完成规划选址报批,6月底完成项目建议书报批。总投资2.04亿元的五江河(西塘河—五江口段)河道整治工程,累计完成投资1.75亿元,占总投资的85.8%,正在进行河道挡墙彻筑、河道清淤等工作。三是及时启动3个前期项目。总投资27.8亿元的xx区西部沿山干河工程(横街-大西坝段),已完成项目建议书初稿编制。总投资9亿元的风棚碶河整治工程(南新塘河-风棚碶段)和总投资5亿元的樟溪河干流整治工程(蜜岩大桥-它山堰)正在抓紧编制项目建议书。(二)围绕水安全保障,夯实水利基础工作。一是打牢防汛防台基础。落实防汛责任,强化应急保障,完善体系建设,加强巡查督查,全力保障涉水工程安全度汛。建成区防汛指挥中心并投入使用。完善防汛防台应急预案,修订区、镇、村三级山洪灾害防御预案。抽查基层防汛防台体系管理、水利工程险工隐患段等92处,对2处安全隐患限期整改,对5个水库(山塘)漏水问题、部分镇乡(街道)基层防汛防台体系管理不够完善等情况进行专门督促。建立区级水上应急抢险队、防汛应急抢险队、防汛应急救援队及镇村各类抢险队共计240支3717人,配齐物资、器材,开展针对性演练活动。初步完成区水文数据管理系统等技术支撑平台建设改造任务,提前完成北渡、黄古林等两个国家水文基本测站标准化建设。二是加强水利标准化建设。完成3座水库2座山塘标准化创建,做好省、市、区三级2016、2017年创标回头看督查。推进姚江堤防梁祝段省级标准化创建,水菱池、屠家堰闸市级标准化创建及邵家渡泵闸站标准化整改工作。三是保障农村饮用水安全。对设备、管网老化的农村饮用水工程进行改造,保障老百姓喝上放心水、安全水。编制xx区农村饮用水安全工程村级独立水站现状调查报告,并将2个行政村纳入本年度农村饮用水改造计划。横街镇朱敏村饮用水工程项目正进行初步设计(立项)报批。四是推进调蓄池建设。立足甬江流域“水安全”“水生态”建设,从“五水共治”和海绵城市建设的角度,综合考虑调蓄池和沿山干河、区域河网等众多因素,已启动招投标程序开展调蓄池第2页共29页建设的可行性论证。(三)围...
