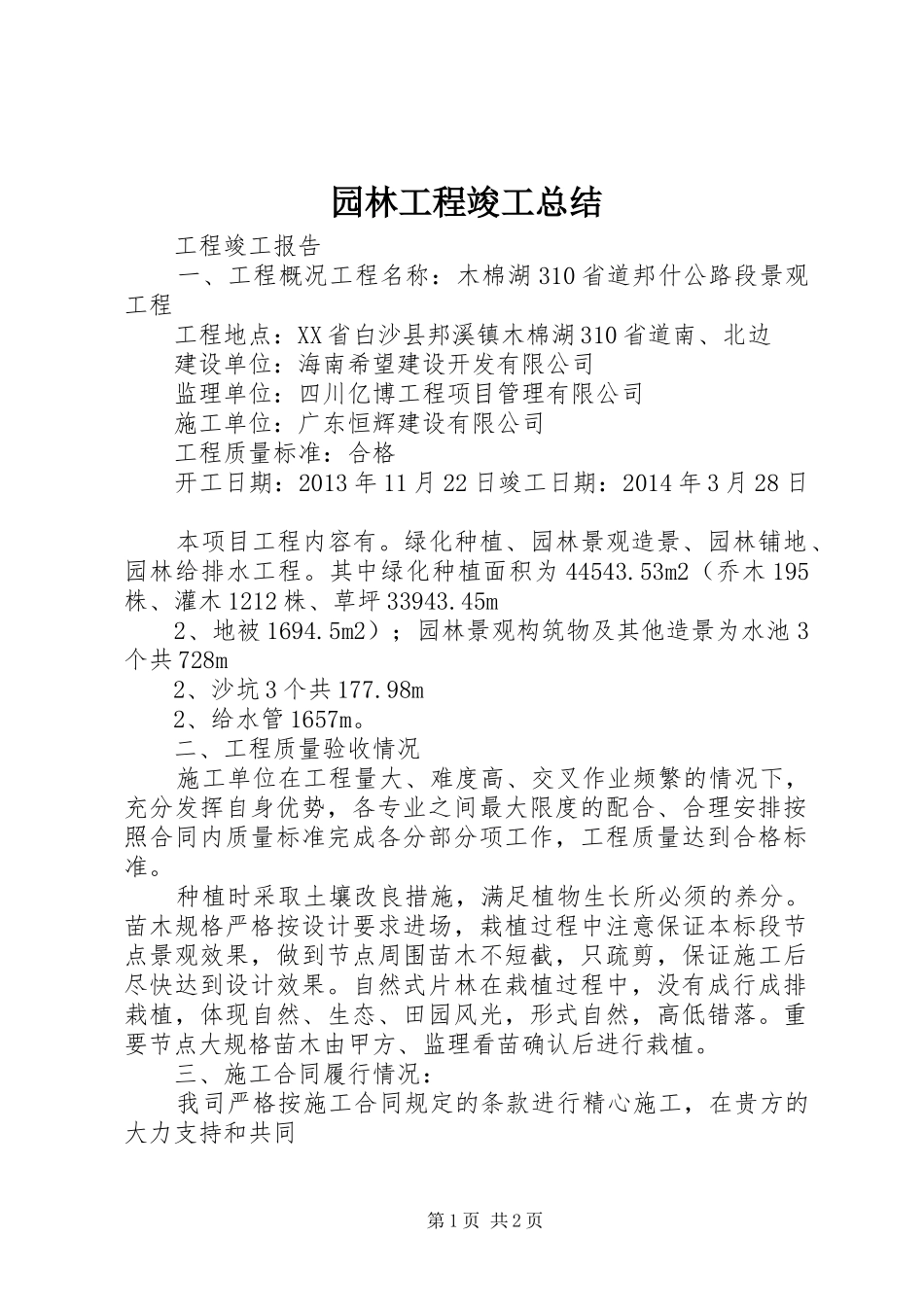

园林工程竣工总结工程竣工报告一、工程概况工程名称:木棉湖310省道邦什公路段景观工程工程地点:XX省白沙县邦溪镇木棉湖310省道南、北边建设单位:海南希望建设开发有限公司监理单位:四川亿博工程项目管理有限公司施工单位:广东恒辉建设有限公司工程质量标准:合格开工日期:2013年11月22日竣工日期:2014年3月28日本项目工程内容有
绿化种植、园林景观造景、园林铺地、园林给排水工程
其中绿化种植面积为44543
53m2(乔木195株、灌木1212株、草坪33943
45m2、地被1694
5m2);园林景观构筑物及其他造景为水池3个共728m2、沙坑3个共177
98m2、给水管1657m
二、工程质量验收情况施工单位在工程量大、难度高、交叉作业频繁的情况下,充分发挥自身优势,各专业之间最大限度的配合、合理安排按照合同内质量标准完成各分部分项工作,工程质量达到合格标准
种植时采取土壤改良措施,满足植物生长所必须的养分
苗木规格严格按设计要求进场,栽植过程中注意保证本标段节点景观效果,做到节点周围苗木不短截,只疏剪,保证施工后尽快达到设计效果
自然式片林在栽植过程中,没有成行成排栽植,体现自然、生态、田园风光,形式自然,高低错落
重要节点大规格苗木由甲方、监理看苗确认后进行栽植
三、施工合同履行情况:我司严格按施工合同规定的条款进行精心施工,在贵方的大力支持和共同第1页共2页努力下施工,完成施工合同约定的条款内容,达到工程竣工验收条件

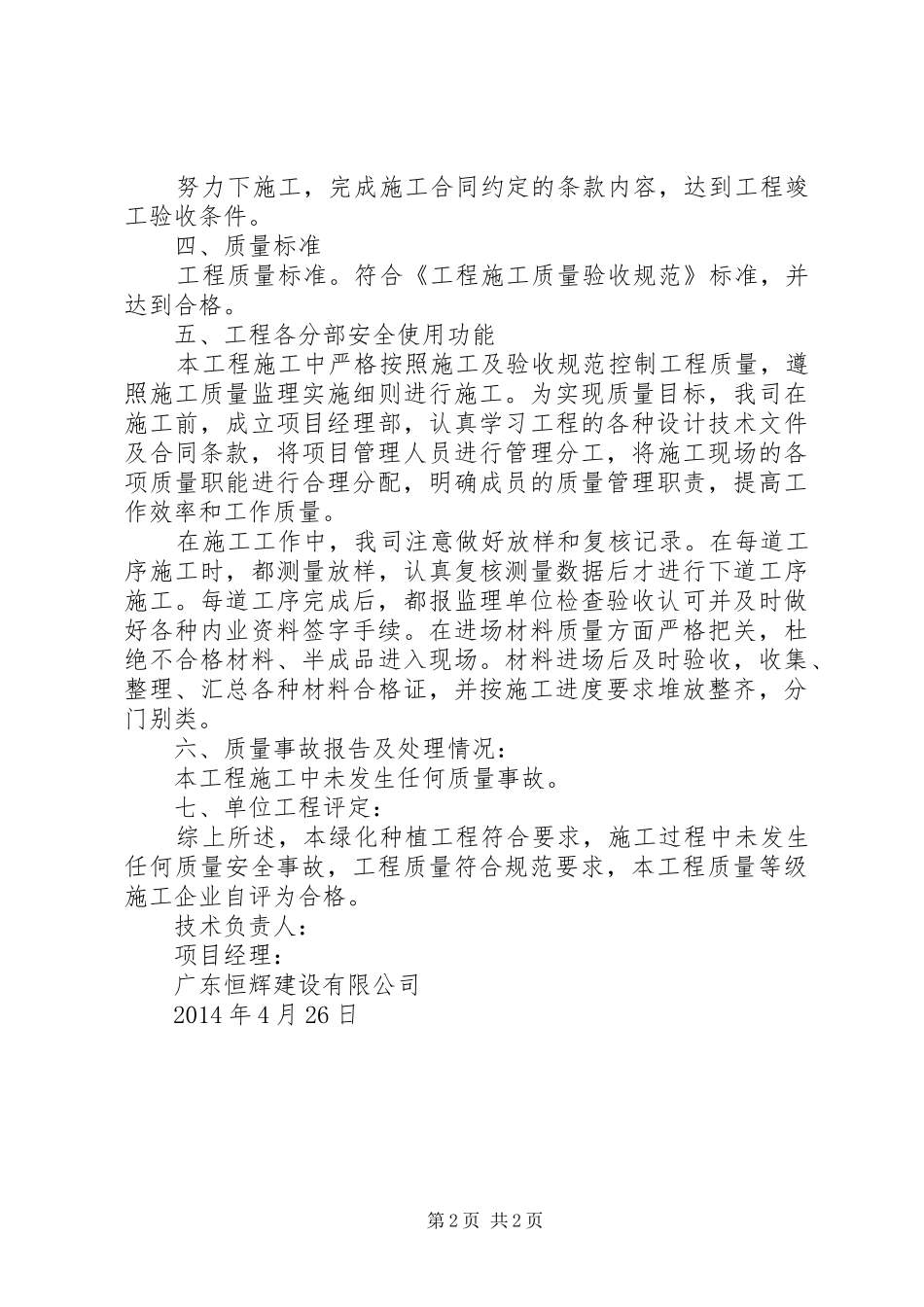

四、质量标准工程质量标准
符合《工程施工质量验收规范》标准,并达到合格
五、工程各分部安全使用功能本工程施工中严格按照施工及验收规范控制工程质量,遵照施工质量监理实施细则进行施工
为实现质量目标,我司在施工前,成立项目经理部,认真学习工程的各种设计技术文件及合同条款,将项目管理人员进行管理分工,将施工现场的各项质量职能进行合理分配,明确成员的
