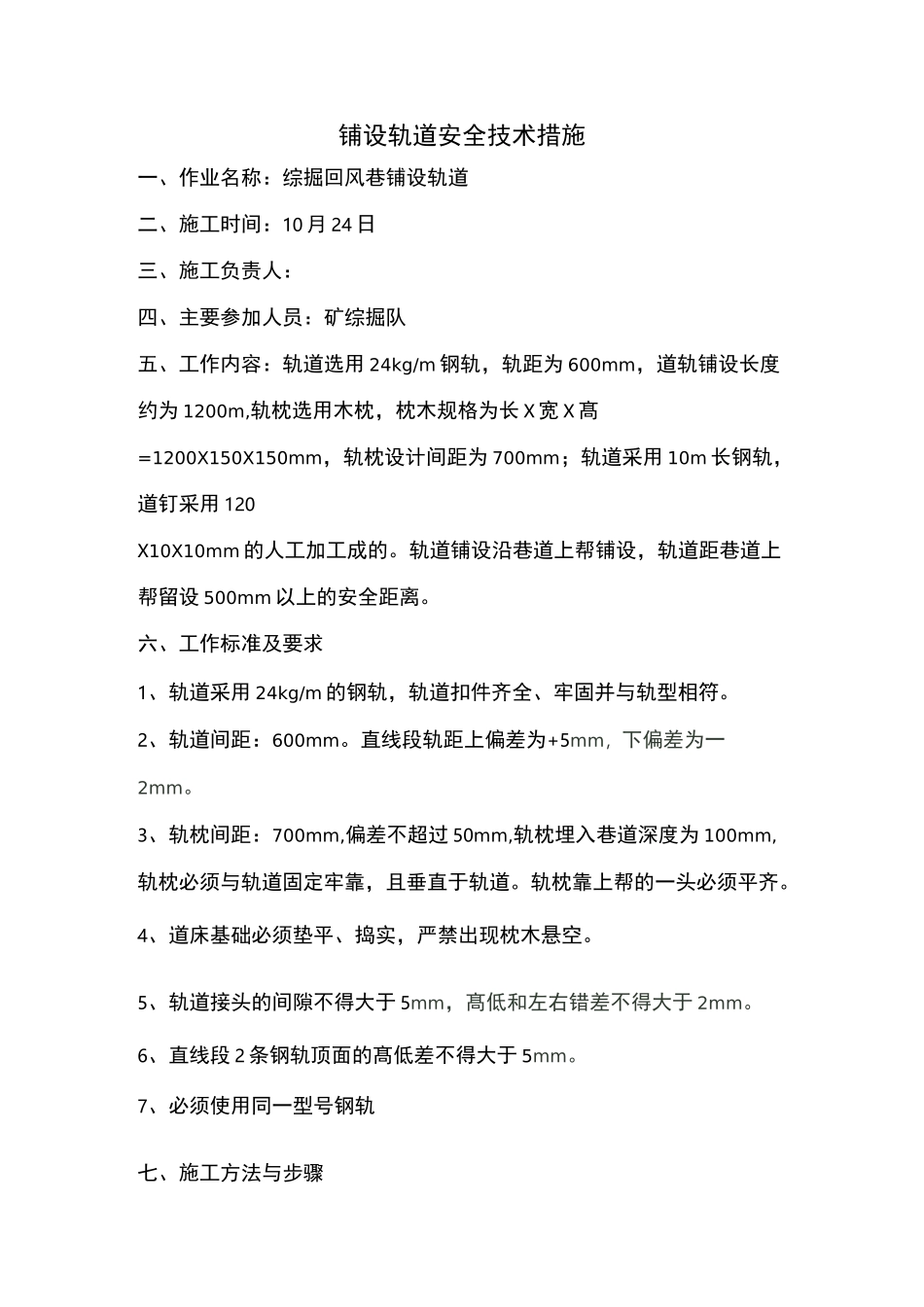

回风巷铺设轨道安全技术措施编制单位:生产技术科编制日期:2015年10月20日铺设轨道安全技术措施一、作业名称:综掘回风巷铺设轨道二、施工时间:10月24日三、施工负责人:四、主要参加人员:矿综掘队五、工作内容:轨道选用24kg/m钢轨,轨距为600mm,道轨铺设长度约为1200m,轨枕选用木枕,枕木规格为长X宽X髙=1200X150X150mm,轨枕设计间距为700mm;轨道采用10m长钢轨,道钉采用120X10X10mm的人工加工成的
轨道铺设沿巷道上帮铺设,轨道距巷道上帮留设500mm以上的安全距离
六、工作标准及要求1、轨道采用24kg/m的钢轨,轨道扣件齐全、牢固并与轨型相符
2、轨道间距:600mm
直线段轨距上偏差为+5mm,下偏差为一2mm
3、轨枕间距:700mm,偏差不超过50mm,轨枕埋入巷道深度为100mm,轨枕必须与轨道固定牢靠,且垂直于轨道
轨枕靠上帮的一头必须平齐
4、道床基础必须垫平、捣实,严禁出现枕木悬空
5、轨道接头的间隙不得大于5mm,髙低和左右错差不得大于2mm
6、直线段2条钢轨顶面的髙低差不得大于5mm
7、必须使用同一型号钢轨七、施工方法与步骤1、施工前的准备(1)、检查铺轨地段的巷道、轨道中心线、位置等测点是否满足施工需要,特别是弯道部分的巷道是否够宽
(2)、准备工具和备料:铺轨前,必须把施工中所有的工具准备齐全,按照要求把铺轨材料、道碴、轨枕和钢轨等准备好
2、施工方法与步骤(1)、平整道床:沿巷道底板的髙度把道床平整好
(2)、挖轨枕基础:随着道床的平整,按照轨道的中线间距700mm挖枕基础
(3)、摆设轨枕,摆设要以轨道中心线为准,用小线拉出轨枕一端的边线,保证轨枕排列整齐,轨枕间距按照规定摆设(4)、摆设钢轨,摆设时要注意接头的间隙宽度,防止钉道时做过多的窜动
钢轨的接头在直线上应该对齐,接头的地方要悬空
