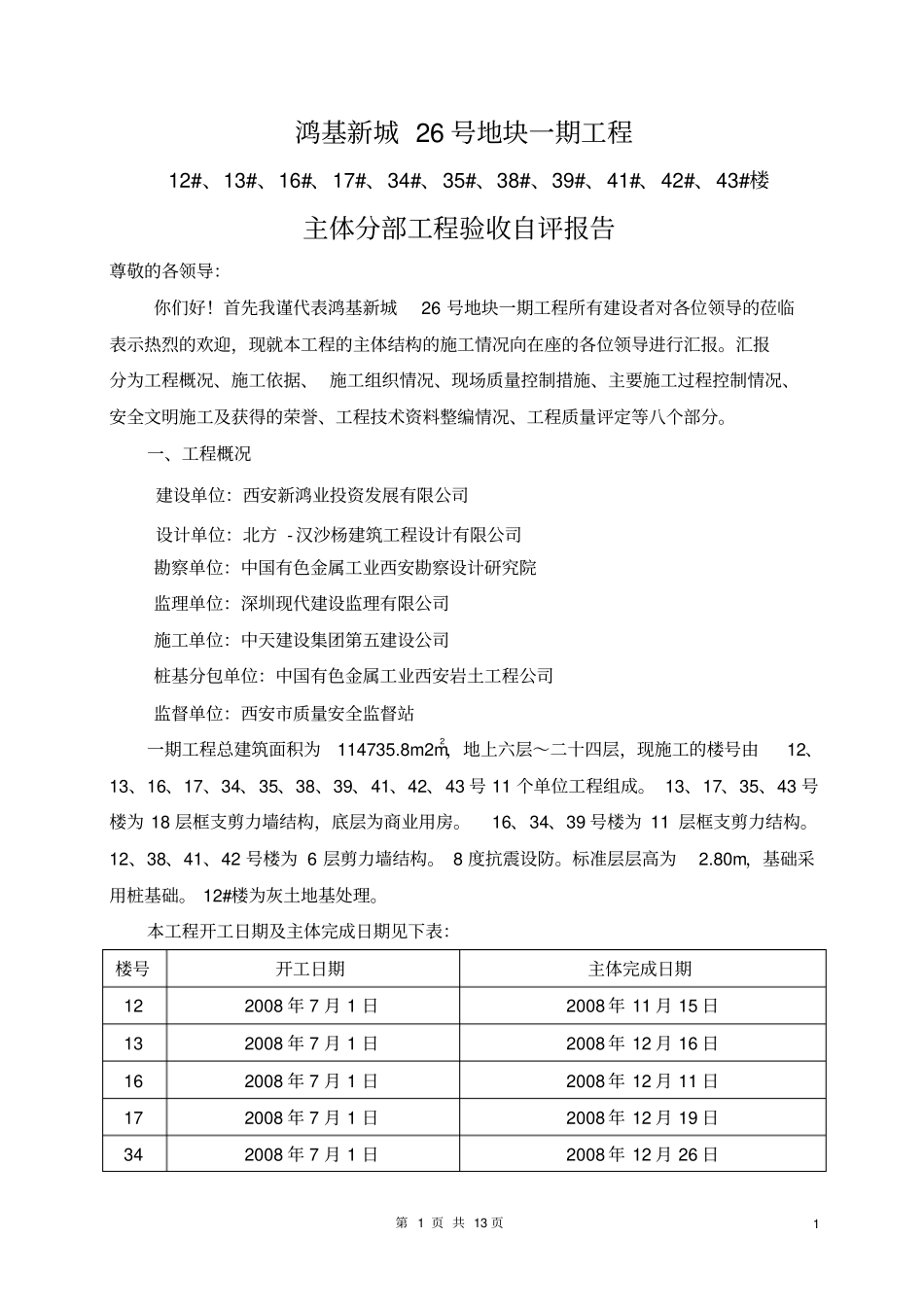

鸿基新城26号地块一期工程(12#、13#、16#、17#、34#、35#、38#、39#、41#、42#、43#楼)主体分部工程质量自评报编制人:审核人:审批人:第1页共13页1鸿基新城26号地块一期工程12#、13#、16#、17#、34#、35#、38#、39#、41#、42#、43#楼主体分部工程验收自评报告尊敬的各领导:你们好
首先我谨代表鸿基新城26号地块一期工程所有建设者对各位领导的莅临表示热烈的欢迎,现就本工程的主体结构的施工情况向在座的各位领导进行汇报
汇报分为工程概况、施工依据、施工组织情况、现场质量控制措施、主要施工过程控制情况、安全文明施工及获得的荣誉、工程技术资料整编情况、工程质量评定等八个部分
一、工程概况建设单位:西安新鸿业投资发展有限公司设计单位:北方-汉沙杨建筑工程设计有限公司勘察单位:中国有色金属工业西安勘察设计研究院监理单位:深圳现代建设监理有限公司施工单位:中天建设集团第五建设公司桩基分包单位:中国有色金属工业西安岩土工程公司监督单位:西安市质量安全监督站一期工程总建筑面积为114735
8m2m2,地上六层~二十四层,现施工的楼号由12、13、16、17、34、35、38、39、41、42、43号11个单位工程组成
13、17、35、43号楼为18层框支剪力墙结构,底层为商业用房
16、34、39号楼为11层框支剪力结构
12、38、41、42号楼为6层剪力墙结构
8度抗震设防
标准层层高为2
80m,基础采用桩基础
12#楼为灰土地基处理

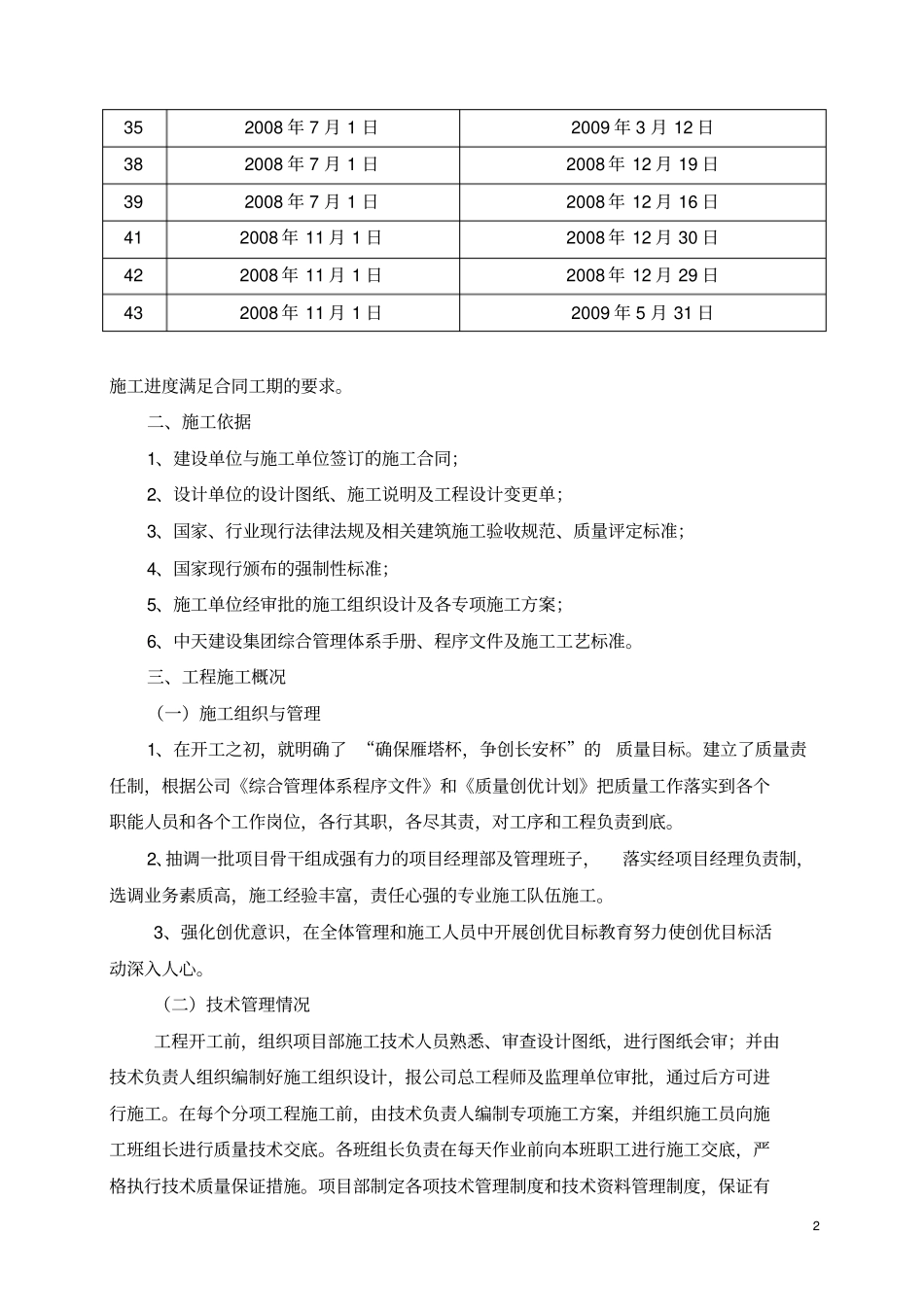

本工程开工日期及主体完成日期见下表:楼号开工日期主体完成日期122008年7月1日2008年11月15日132008年7月1日2008年12月16日162008年7月1日2008年12月11日172008年7月1日2008年12月19日342008年7月1日2008年12月26日2352008年
