1金刚砂耐磨地坪施工工艺一、施工准备1
1审查图纸,熟悉耐磨地坪的详细做法及要求
找出施工的重点、难点,对施工中存在的问题应与建设单位、监理单位及时联系,协商解决并及时办理变更、洽商记录
2编制详细的施工方案,组织技术、安全、质量交底
3主要材料及时汇总统计,编制材料种类、数量、规格及需用日期的计划报表
1水泥:硅酸盐水泥,标号为32
2石子:石子大小为10〜15mm
3砂:粗砂,含泥量不大于5%
4固化剂:专用合金骨料,5kg/m
二、耐磨地坪施工工艺1
地坪施工工艺流程:根据工艺平面布置图绘制地坪分仓图一地基处理一地基碾压一修整柱头一用经纬仪进行地坪分仓定位一复核模板高程和控制线位置以及钢筋位置一浇注混凝土一工艺配料一铺撒骨料一压实抹光一检查撒料后的平整度一补料调整一压实搓毛抹光一终凝前抹光一涂刷养护剂养护一拆除模板一修边切缝一清楚杂物一养护和成品保护一交付使用
(二)耐磨地坪施工工艺1、耐磨地坪施工(1)施工控制测量:地下车库耐磨地坪工程测量以车库主控轴线作为地坪测量主控线用J2光学经纬仪根据车库工艺平面布置和地坪分仓图进行控制测量
地坪高程控制,采用S3水准仪从固定高程点用引测至车库框架柱上用以控制车库地坪表面高度

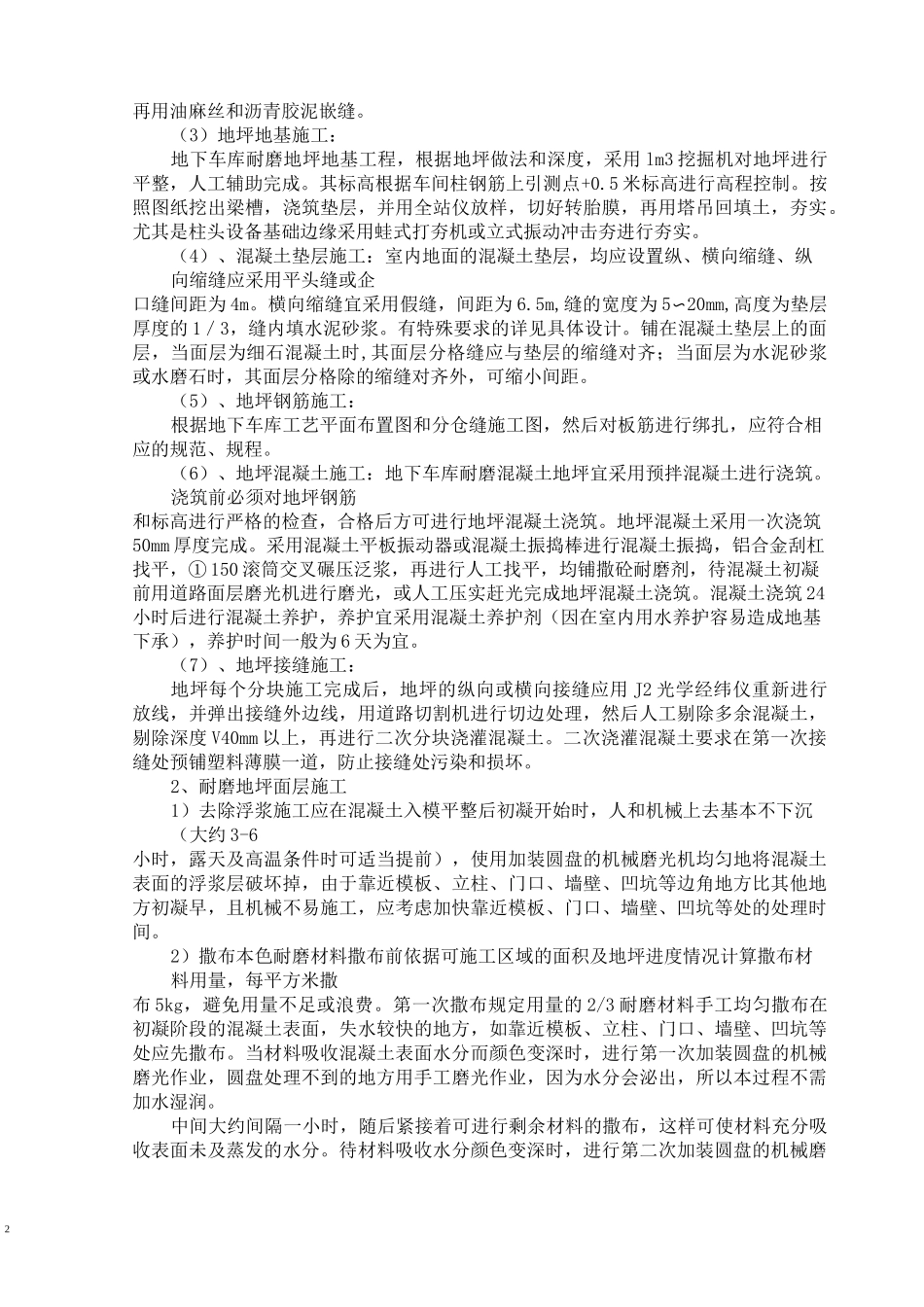

(2)地坪分仓缝施工①地坪分仓缝分仓原则:地下车库耐磨地坪工程用根据工艺设备布置和消防安全通道设计要求用原则上根据设计保证安全通道的正确位置用然后根据柱网布置用分隔缝设置应根据车位、走道的布置位置与换分大小,一般每仓面积不超30mJ②缩缝施工:地下车库耐磨地坪工程缩缝采用道路切割机在地坪混凝土施工后用由现场施工技术员根据分仓缝分仓图用在地坪上弹出缩缝位置用待混凝土强度达到30-40%时用道路切割机进行切缝(多留置两组试件做砼强度试验,控制砼强度在35%时切缝为宜),缝的宽度为5-20mm,高度为垫层厚
