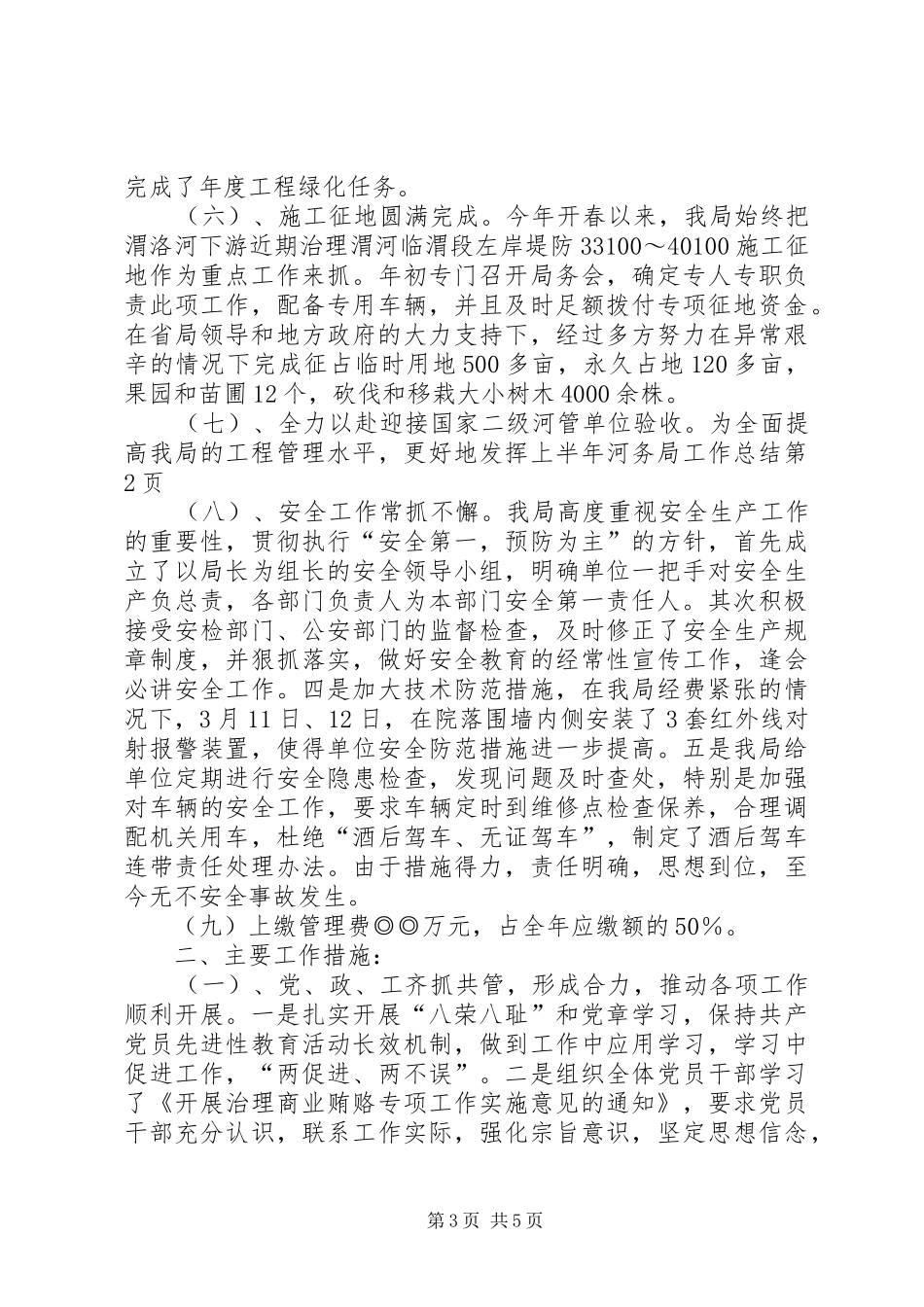

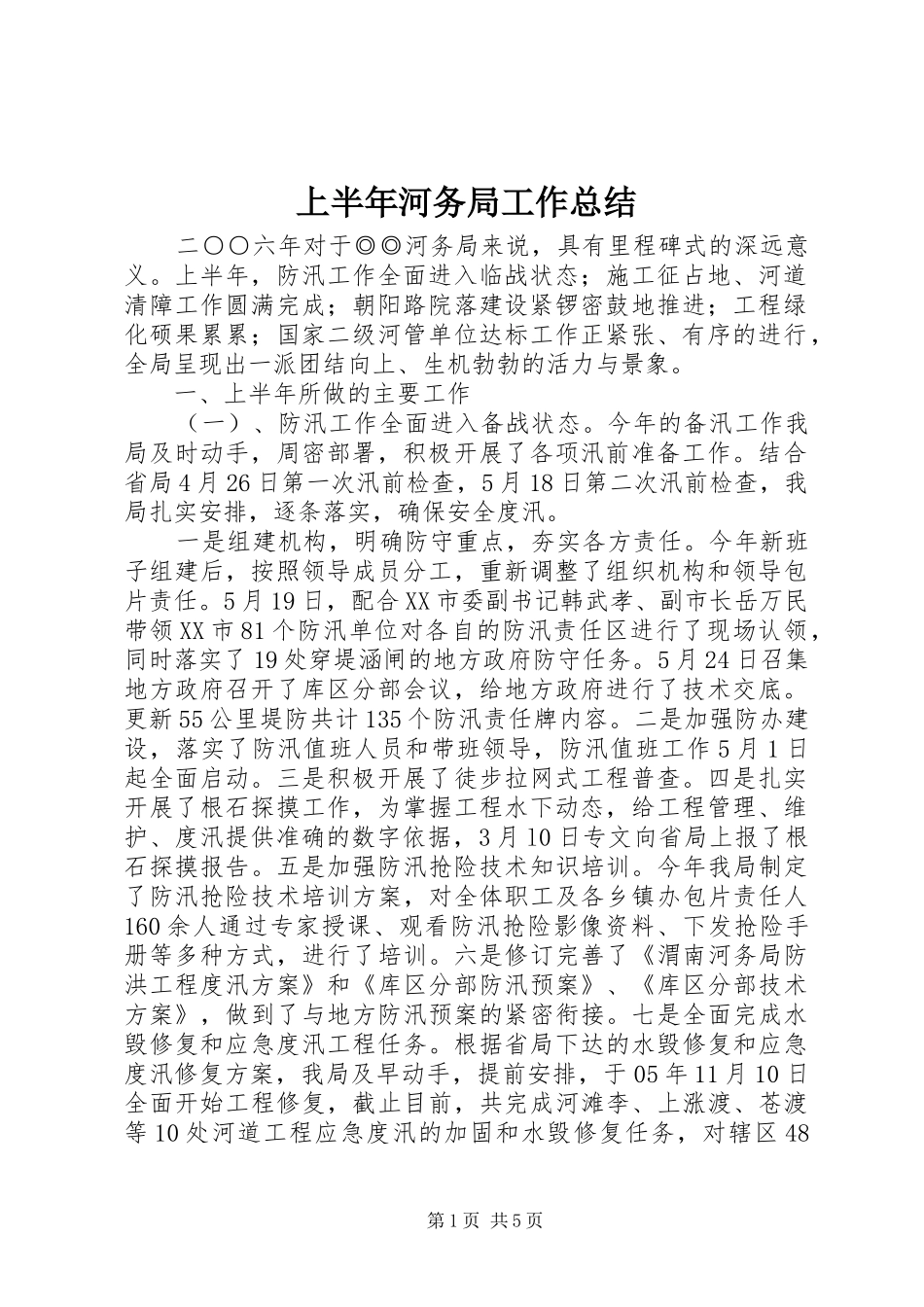

上半年河务局工作总结二○○六年对于◎◎河务局来说,具有里程碑式的深远意义
上半年,防汛工作全面进入临战状态;施工征占地、河道清障工作圆满完成;朝阳路院落建设紧锣密鼓地推进;工程绿化硕果累累;国家二级河管单位达标工作正紧张、有序的进行,全局呈现出一派团结向上、生机勃勃的活力与景象
一、上半年所做的主要工作(一)、防汛工作全面进入备战状态
今年的备汛工作我局及时动手,周密部署,积极开展了各项汛前准备工作
结合省局4月26日第一次汛前检查,5月18日第二次汛前检查,我局扎实安排,逐条落实,确保安全度汛
一是组建机构,明确防守重点,夯实各方责任
今年新班子组建后,按照领导成员分工,重新调整了组织机构和领导包片责任
5月19日,配合XX市委副书记韩武孝、副市长岳万民带领XX市81个防汛单位对各自的防汛责任区进行了现场认领,同时落实了19处穿堤涵闸的地方政府防守任务
5月24日召集地方政府召开了库区分部会议,给地方政府进行了技术交底
更新55公里堤防共计135个防汛责任牌内容
二是加强防办建设,落实了防汛值班人员和带班领导,防汛值班工作5月1日起全面启动
三是积极开展了徒步拉网式工程普查
四是扎实开展了根石探摸工作,为掌握工程水下动态,给工程管理、维护、度汛提供准确的数字依据,3月l0日专文向省局上报了根石探摸报告
五是加强防汛抢险技术知识培训
今年我局制定了防汛抢险技术培训方案,对全体职工及各乡镇办包片责任人160余人通过专家授课、观看防汛抢险影像资料、下发抢险手册等多种方式,进行了培训
六是修订完善了《渭南河务局防洪工程度汛方案》和《库区分部防汛预案》、《库区分部技术方案》,做到了与地方防汛预案的紧密衔接
七是全面完成水毁修复和应急度汛工程任务

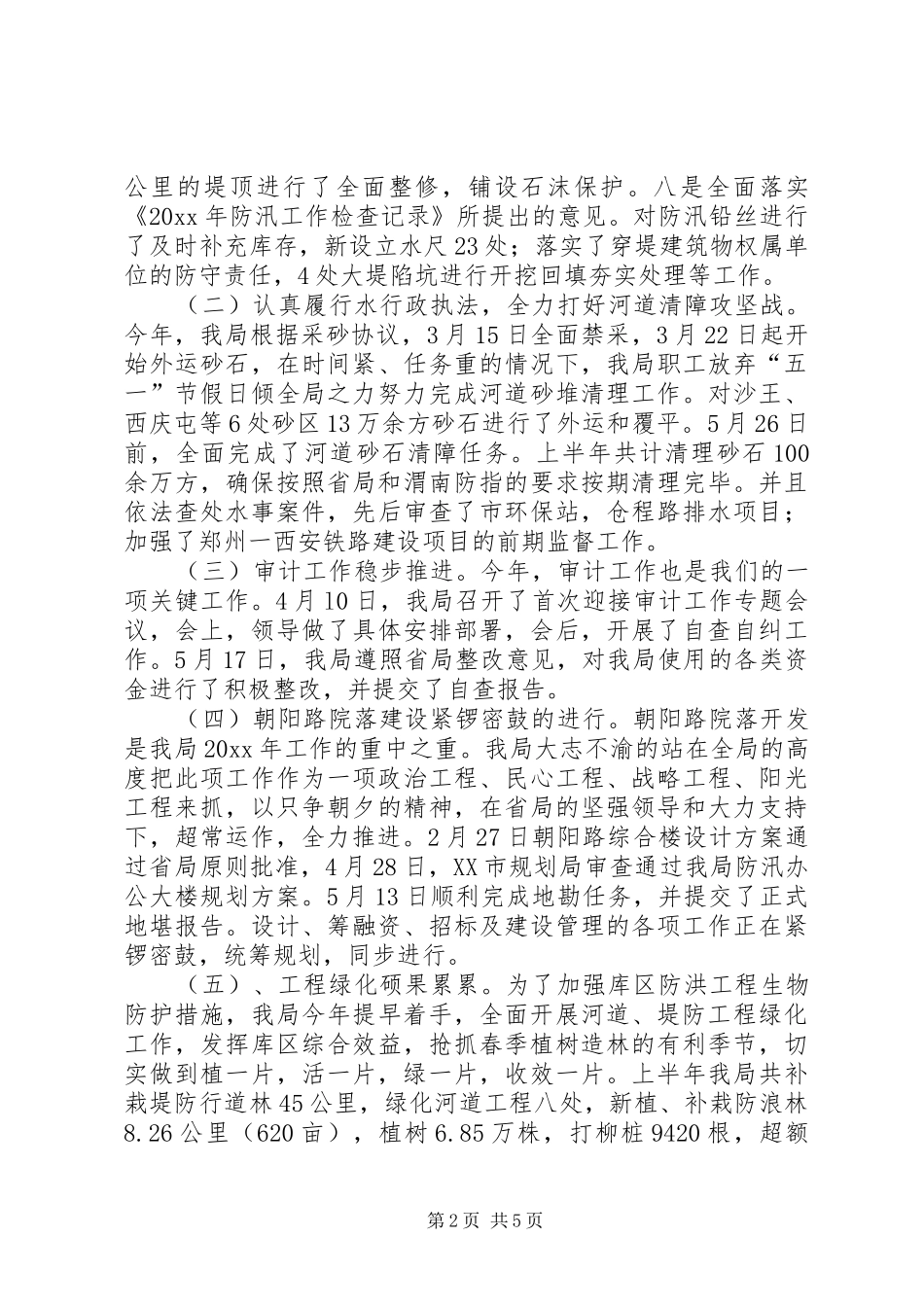

根据省局下达的水毁修复和应急度汛修复方案,我局及早动手,提前安排,于05年11月10日全面开始工程修复,截止目前,共完成河滩李、上涨渡、苍
