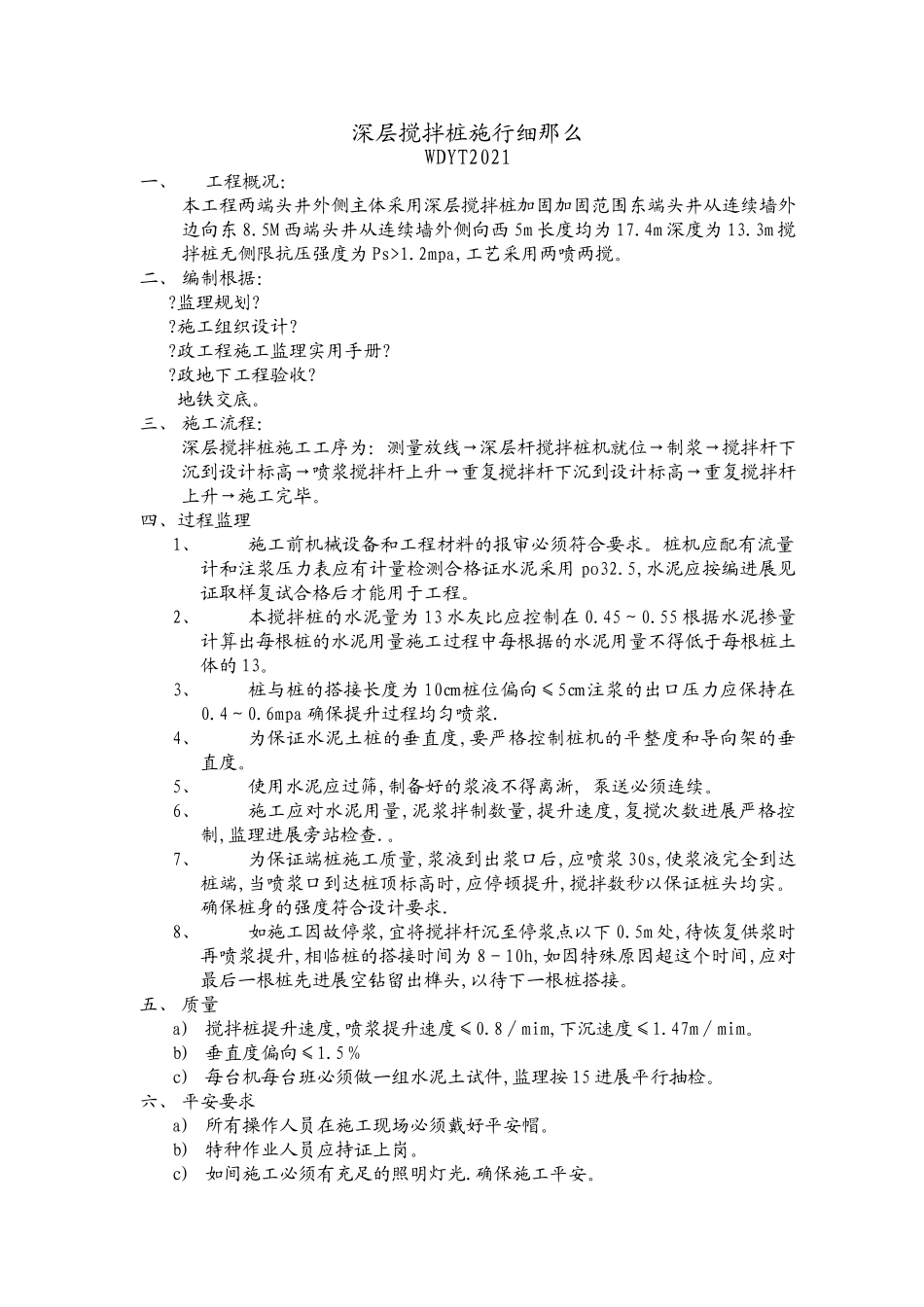

深层搅拌桩施行细那么WDYT2021一、工程概况:本工程两端头井外侧主体采用深层搅拌桩加固加固范围东端头井从连续墙外边向东8
5M西端头井从连续墙外侧向西5m长度均为17
4m深度为13
3m搅拌桩无侧限抗压强度为Ps>1
2mpa,工艺采用两喷两搅
二、编制根据:
施工组织设计
政工程施工监理实用手册
政地下工程验收
三、施工流程:深层搅拌桩施工工序为:测量放线→深层杆搅拌桩机就位→制浆→搅拌杆下沉到设计标高→喷浆搅拌杆上升→重复搅拌杆下沉到设计标高→重复搅拌杆上升→施工完毕
四、过程监理1、施工前机械设备和工程材料的报审必须符合要求
桩机应配有流量计和注浆压力表应有计量检测合格证水泥采用po32
5,水泥应按编进展见证取样复试合格后才能用于工程
2、本搅拌桩的水泥量为13水灰比应控制在0
55根据水泥掺量计算出每根桩的水泥用量施工过程中每根据的水泥用量不得低于每根桩土体的13
3、桩与桩的搭接长度为10㎝桩位偏向≤5㎝注浆的出口压力应保持在0
6mpa确保提升过程均匀喷浆
4、为保证水泥土桩的垂直度,要严格控制桩机的平整度和导向架的垂直度
5、使用水泥应过筛,制备好的浆液不得离淅,泵送必须连续
6、施工应对水泥用量,泥浆拌制数量,提升速度,复搅次数进展严格控制,监理进展旁站检查
7、为保证端桩施工质量,浆液到出浆口后,应喷浆30s,使浆液完全到达桩端,当喷浆口到达桩顶标高时,应停顿提升,搅拌数秒以保证桩头均实
确保桩身的强度符合设计要求
8、如施工因故停浆,宜将搅拌杆沉至停浆点以下0
5m处,待恢复供浆时再喷浆提升,相临桩的搭接时间为8-10h,如因特殊原因超这个时间,应对最后一根桩先进展空钻留出榫头,以待下一根桩搭接
五、质量a)搅拌桩提升速度,喷浆提升速度≤0
8∕mim,下沉速度≤1
47m∕mim
b)垂直度偏向≤1
