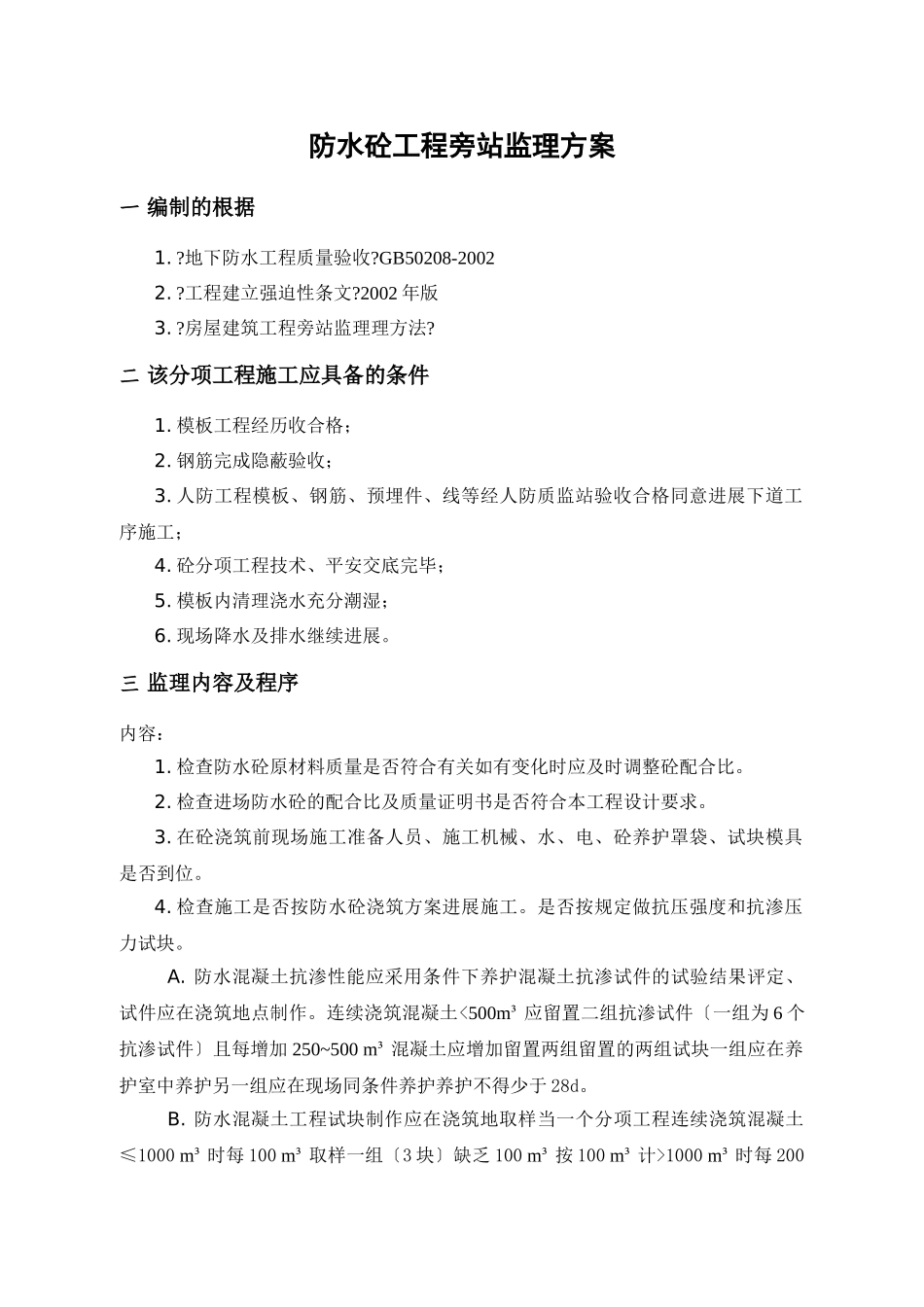

防水砼工程旁站监理方案一编制的根据1.?地下防水工程质量验收?GB50208-20022.?工程建立强迫性条文?2002年版3.?房屋建筑工程旁站监理理方法?二该分项工程施工应具备的条件1.模板工程经历收合格;2.钢筋完成隐蔽验收;3.人防工程模板、钢筋、预埋件、线等经人防质监站验收合格同意进展下道工序施工;4.砼分项工程技术、平安交底完毕;5.模板内清理浇水充分潮湿;6.现场降水及排水继续进展。三监理内容及程序内容:1.检查防水砼原材料质量是否符合有关如有变化时应及时调整砼配合比。2.检查进场防水砼的配合比及质量证明书是否符合本工程设计要求。3.在砼浇筑前现场施工准备人员、施工机械、水、电、砼养护罩袋、试块模具是否到位。4.检查施工是否按防水砼浇筑方案进展施工。是否按规定做抗压强度和抗渗压力试块。A.防水混凝土抗渗性能应采用条件下养护混凝土抗渗试件的试验结果评定、试件应在浇筑地点制作。连续浇筑混凝土<500m³应留置二组抗渗试件〔一组为6个抗渗试件〕且每增加250~500m³混凝土应增加留置两组留置的两组试块一组应在养护室中养护另一组应在现场同条件养护养护不得少于28d。B.防水混凝土工程试块制作应在浇筑地取样当一个分项工程连续浇筑混凝土≤1000m³时每100m³取样一组〔3块〕缺乏100m³按100m³计>1000m³时每200m³取一组〔3块〕。5.在砼浇筑地点和施工取样员做砼坍落度测试每班不应少于两次。实测偏向符合下表要求。要求坍落度〔㎜〕实测坍落度〔㎜〕≤40+1050~90+15≥100+206.检查砼在运输、浇捣过程中是否产生离析现象砼振捣是否实。7.检查施工企业是否按防水混凝土浇筑方案进展施工有无违背工程建立强迫性条文。8.检查砼浇筑完毕是否及时进展了养护。四旁站监理人员的职责1.做好防水混凝土浇筑的旁站监理记录并保存旁站监理的原始记录资料〔包括影像资料〕。2.凡旁站监理人员和施工企业现场质检人员未在旁站记录上签字的不得进展下道工序施工。3.及时发现和处理旁站监理过程中出现的质量问题发现施工人员违背施工强迫性行为的有权责立即整改发现其施工活动已经或可能危及工程质量的应立即向监理工程师汇报。五监理旁站应考前须知防水工程的检查内容有防水砼配合比、养护、施工缝及预埋件的处理;防水砼构造的抗渗性能和强度。更应注意监视的是:1.防水砼的配合比应通过试验选定、配合比各项技术指标必须符合规定防水砼应采用商品砼浇筑。2.防水砼构造施工时固定模板用的铁丝和螺栓不宜穿过防水砼构造。加固顶模板用的螺栓必须穿过防水砼构造时应采取止水措施。采用加焊止水环必须满焊。3.固定设备用的锚栓等预埋件应在浇筑前埋入。如必须在混凝土中预留孔底部保存至少150㎜厚的砼当预留孔底部的厚度小于150㎜时应采取部分加固措施。4.底板砼应连续浇筑不得留施工缝。墙体一般只允许留设程度施工缝其位置不应留在剪力与弯矩处或底板与侧壁交接处。一般宜留在高出底板上外表不小于200㎜的墙身上。5.底板砼施工为了确保底板砼施工质量施工是否在砼浇振捣实后对外表原浆进展找平、抹实、压光分三次抹压初凝后铺塑料薄膜、盖草袋进展养护和保温以防砼干缩和温差引起裂缝。
