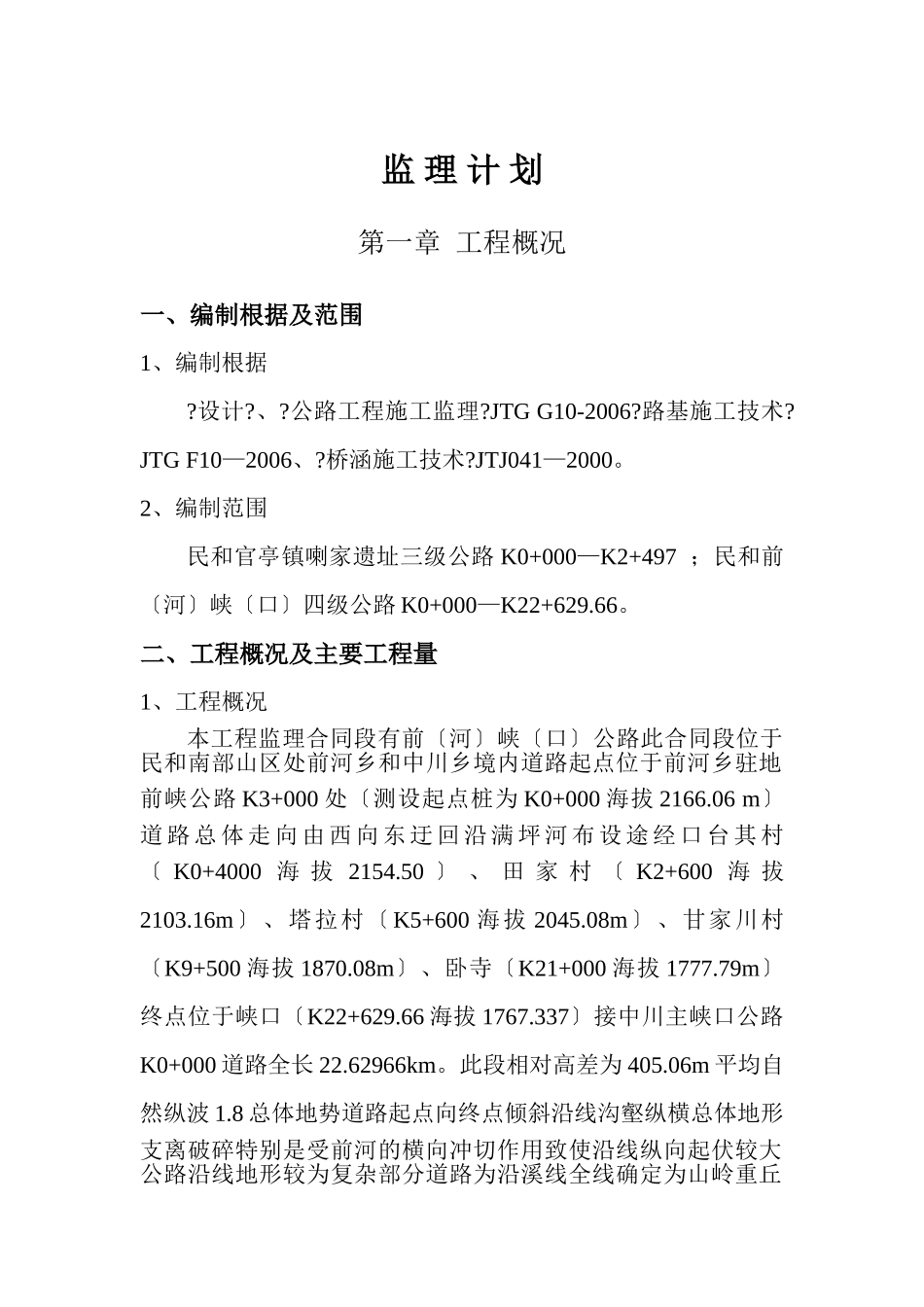

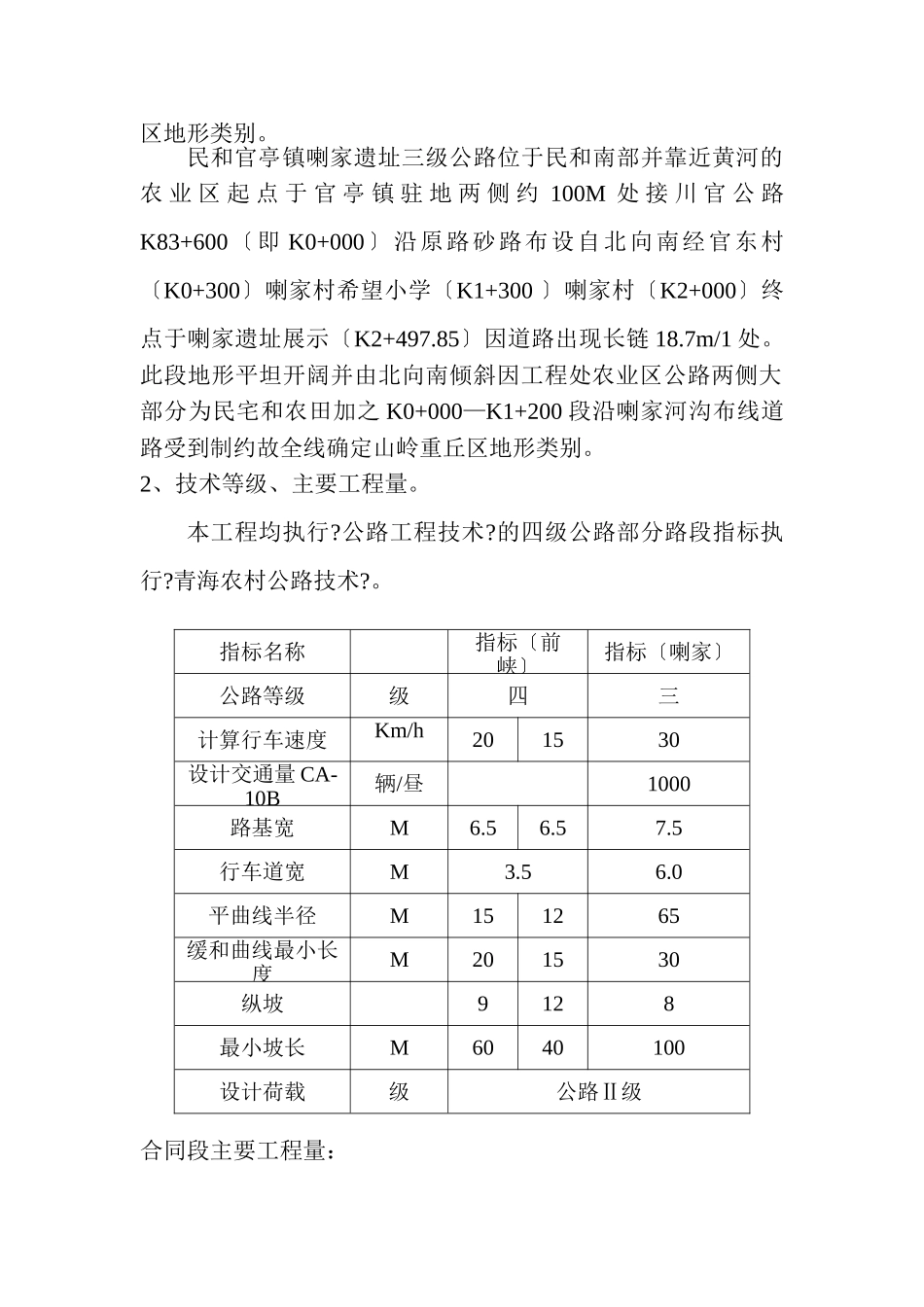

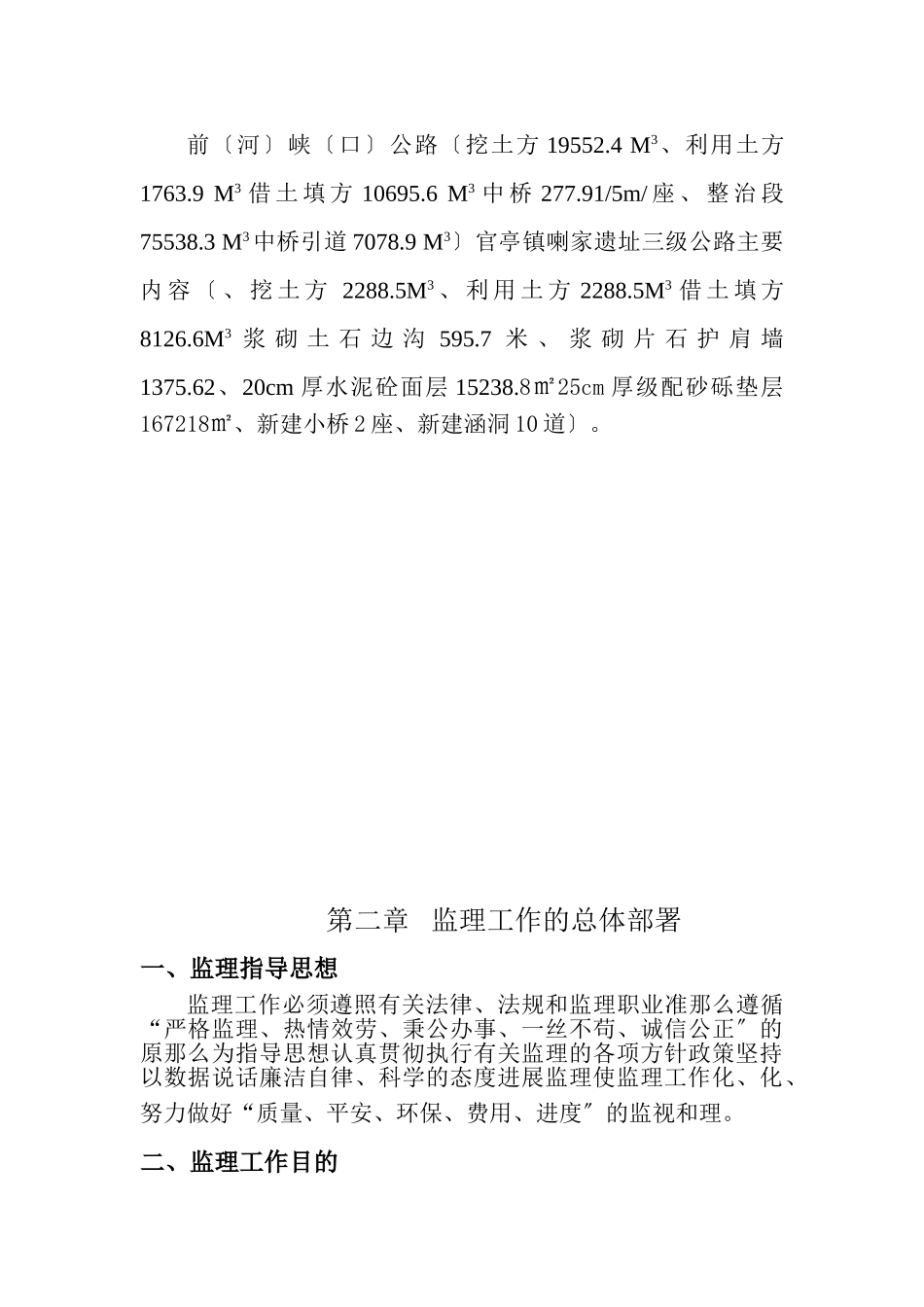

监理计划第一章工程概况一、编制根据及范围1、编制根据?设计?、?公路工程施工监理?JTGG10-2006?路基施工技术?JTGF10—2006、?桥涵施工技术?JTJ041—2000。2、编制范围民和官亭镇喇家遗址三级公路K0+000—K2+497;民和前〔河〕峡〔口〕四级公路K0+000—K22+629.66。二、工程概况及主要工程量1、工程概况本工程监理合同段有前〔河〕峡〔口〕公路此合同段位于民和南部山区处前河乡和中川乡境内道路起点位于前河乡驻地前峡公路K3+000处〔测设起点桩为K0+000海拔2166.06m〕道路总体走向由西向东迂回沿满坪河布设途经口台其村〔K0+4000海拔2154.50〕、田家村〔K2+600海拔2103.16m〕、塔拉村〔K5+600海拔2045.08m〕、甘家川村〔K9+500海拔1870.08m〕、卧寺〔K21+000海拔1777.79m〕终点位于峡口〔K22+629.66海拔1767.337〕接中川主峡口公路K0+000道路全长22.62966km。此段相对高差为405.06m平均自然纵波1.8总体地势道路起点向终点倾斜沿线沟壑纵横总体地形支离破碎特别是受前河的横向冲切作用致使沿线纵向起伏较大公路沿线地形较为复杂部分道路为沿溪线全线确定为山岭重丘区地形类别。民和官亭镇喇家遗址三级公路位于民和南部并靠近黄河的农业区起点于官亭镇驻地两侧约100M处接川官公路K83+600〔即K0+000〕沿原路砂路布设自北向南经官东村〔K0+300〕喇家村希望小学〔K1+300〕喇家村〔K2+000〕终点于喇家遗址展示〔K2+497.85〕因道路出现长链18.7m/1处。此段地形平坦开阔并由北向南倾斜因工程处农业区公路两侧大部分为民宅和农田加之K0+000—K1+200段沿喇家河沟布线道路受到制约故全线确定山岭重丘区地形类别。2、技术等级、主要工程量。本工程均执行?公路工程技术?的四级公路部分路段指标执行?青海农村公路技术?。指标名称指标〔前峡〕指标〔喇家〕公路等级级四三计算行车速度Km/h201530设计交通量CA-10B辆/昼1000路基宽M6.56.57.5行车道宽M3.56.0平曲线半径M151265缓和曲线最小长度M201530纵坡9128最小坡长M6040100设计荷载级公路Ⅱ级合同段主要工程量:前〔河〕峡〔口〕公路〔挖土方19552.4M3、利用土方1763.9M3借土填方10695.6M3中桥277.91/5m/座、整治段75538.3M3中桥引道7078.9M3〕官亭镇喇家遗址三级公路主要内容〔、挖土方2288.5M3、利用土方2288.5M3借土填方8126.6M3浆砌土石边沟595.7米、浆砌片石护肩墙1375.62、20cm厚水泥砼面层15238.8㎡25cm厚级配砂砾垫层167218㎡、新建小桥2座、新建涵洞10道〕。第二章监理工作的总体部署一、监理指导思想监理工作必须遵照有关法律、法规和监理职业准那么遵循“严格监理、热情效劳、秉公办事、一丝不苟、诚信公正〞的原那么为指导思想认真贯彻执行有关监理的各项方针政策坚持以数据说话廉洁自律、科学的态度进展监理使监理工作化、化、努力做好“质量、平安、环保、费用、进度〞的监视和理。二、监理工作目的1、监理根据①和地律、法规;②和行业、地方有关、、规程;③监理合同;④施工合同;⑤工程前有关;⑥工程设计和图纸;⑦工程施行过程中有关的件。2、监理目的按合同、设计及施工技术的和要求对工程施行全过程全面质量控制和理以合同条款、设计及施工技术为根据以合同行使监理的责任、权利和义务按照规定的工程程序对施工各个阶段施行全面的控制和理使施工工程的质量符合设计要求到达施工验收技术和各项检测技术指标与使外观质量优美工程施工资料完好、齐全从而保证工程建成后能平安、舒适、高效地投入使用。三、监理组织机构及主要人员装备1、监理组织机构为保证“快捷、有序、优质、高效〞的完本钱工程加强现场监理力度监理及驻地二层理其构造框图如下:2、人员装备监理组有驻地监理工程师、试验检测工程是、监理员。四、工安排方案工2006年10月20至2007年9月31日预计工12个月根据合同条款本年度方案工安排如下:〔1〕路基工2007年4月1日—2007年5月1日;〔2〕路面2005年5月1日—2006年6月31日;〔3〕桥涵工程2007年4月1日—2007年8月10日;青海天翔公路桥梁工程监理驻地监理组试验检测工程师监理员〔4〕整治验收2007年8月10日—2007年9月30日。第三章为了更好的施行我监理职责和权利是监理工作有章可循各监理人员要根据监理、合同...
