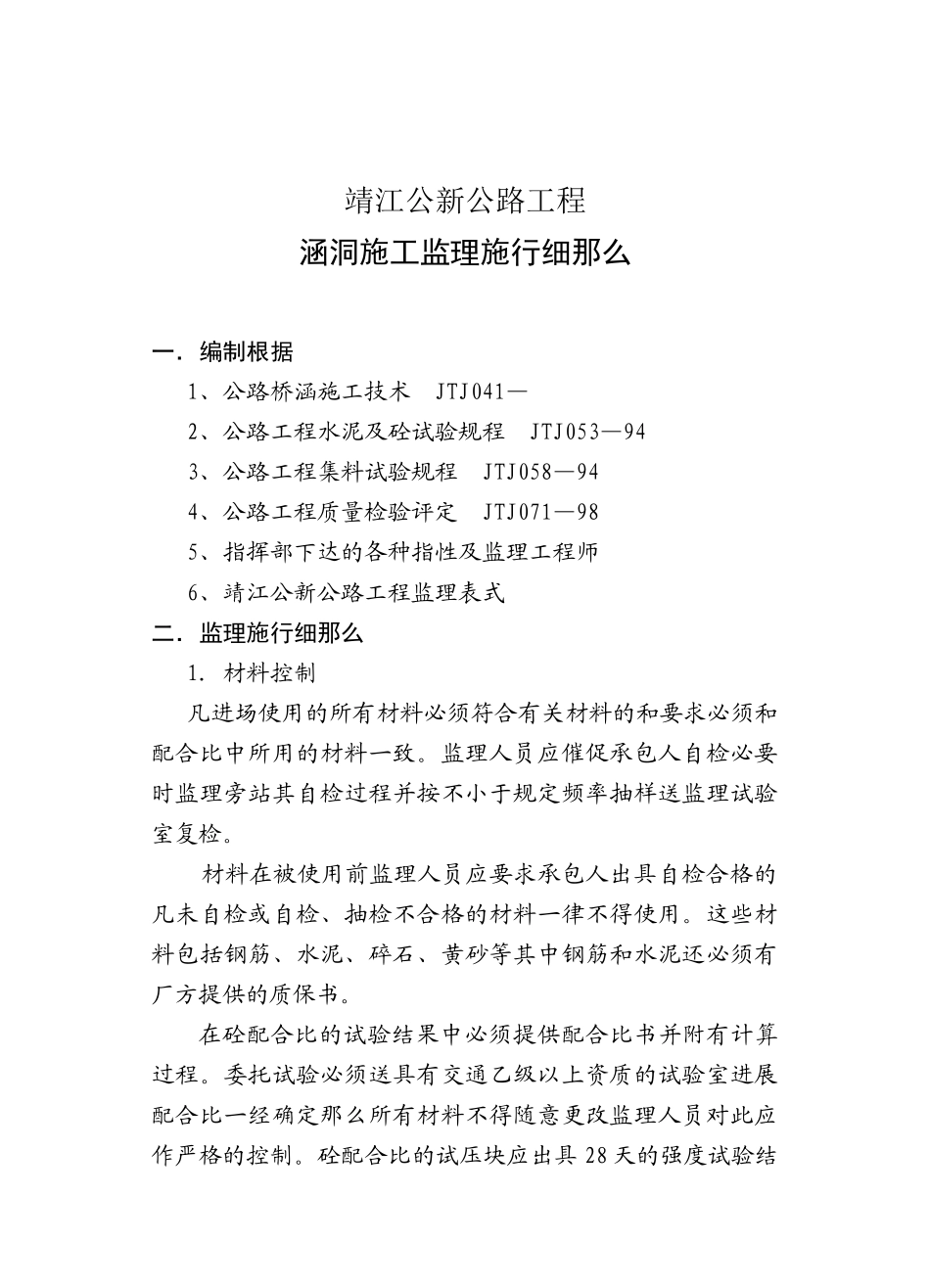

靖江公新公路工程涵洞施工监理施行细那么一.编制根据1、公路桥涵施工技术JTJ041—2、公路工程水泥及砼试验规程JTJ053—943、公路工程集料试验规程JTJ058—944、公路工程质量检验评定JTJ071—985、指挥部下达的各种指性及监理工程师6、靖江公新公路工程监理表式二.监理施行细那么1.材料控制凡进场使用的所有材料必须符合有关材料的和要求必须和配合比中所用的材料一致
监理人员应催促承包人自检必要时监理旁站其自检过程并按不小于规定频率抽样送监理试验室复检
材料在被使用前监理人员应要求承包人出具自检合格的凡未自检或自检、抽检不合格的材料一律不得使用
这些材料包括钢筋、水泥、碎石、黄砂等其中钢筋和水泥还必须有厂方提供的质保书
在砼配合比的试验结果中必须提供配合比书并附有计算过程
委托试验必须送具有交通乙级以上资质的试验室进展配合比一经确定那么所有材料不得随意更改监理人员对此应作严格的控制

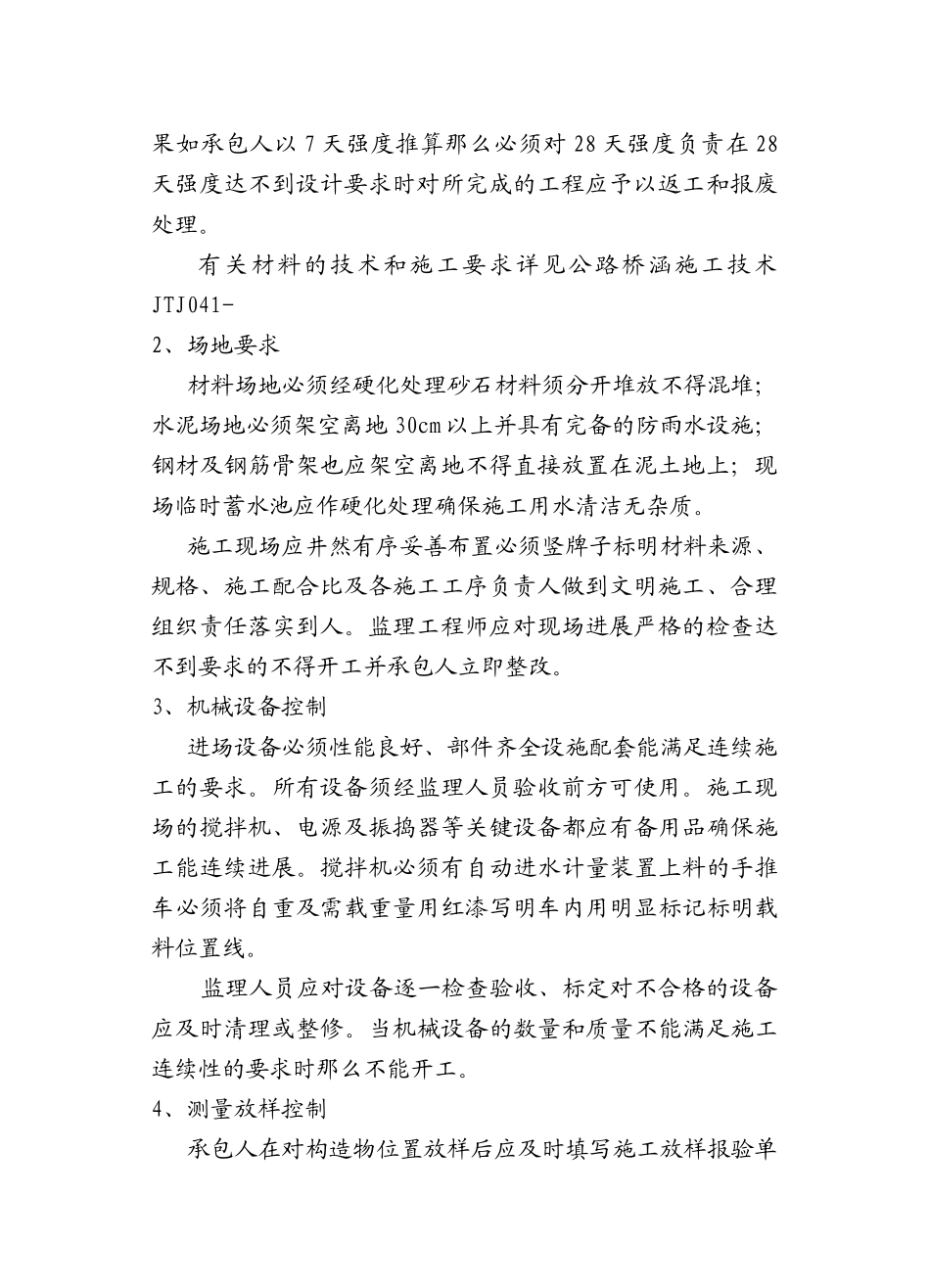

砼配合比的试压块应出具28天的强度试验结果如承包人以7天强度推算那么必须对28天强度负责在28天强度达不到设计要求时对所完成的工程应予以返工和报废处理
有关材料的技术和施工要求详见公路桥涵施工技术JTJ041-2、场地要求材料场地必须经硬化处理砂石材料须分开堆放不得混堆;水泥场地必须架空离地30cm以上并具有完备的防雨水设施;钢材及钢筋骨架也应架空离地不得直接放置在泥土地上;现场临时蓄水池应作硬化处理确保施工用水清洁无杂质
施工现场应井然有序妥善布置必须竖牌子标明材料来源、规格、施工配合比及各施工工序负责人做到文明施工、合理组织责任落实到人
监理工程师应对现场进展严格的检查达不到要求的不得开工并承包人立即整改
3、机械设备控制进场设备必须性能良好、部件齐全设施配套能满足连续施工的要求
所有设备须经监理人员验收前方可使用

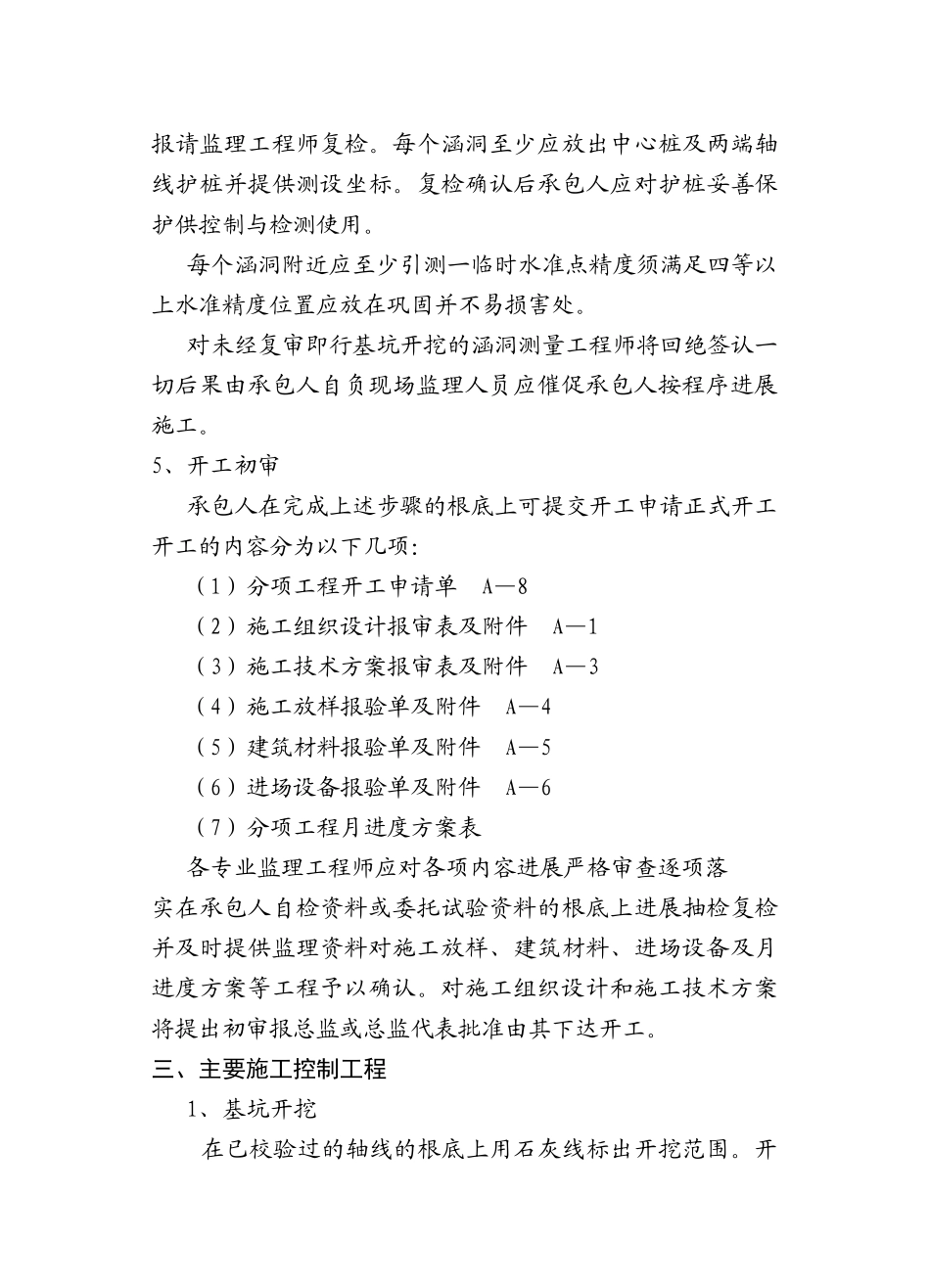

施工现场的搅拌机、电源及振捣器等关键设备都应有备用品确保施工能连
