〔一〕建筑给排水及消防分项监理细那么一、监理工作流程1、材料进场检查分部工程开工前监理人员应审阅进场材料和构件的出厂证明、材质证明、试验填写材料、构件合格证
对于有疑问的主要材料进展抽样在监理工程师的监视下使用施工设备进展复查不准使用不合格材料
2、工序交接检查坚持上道工序不经历收不进展下道工序施工的原那么
上道工序完成后先由施工进展自检、专检认为合格后再现场监理工程师或其代表到现场会同检查
检验合格后签署认可方能进展下道工序的施工

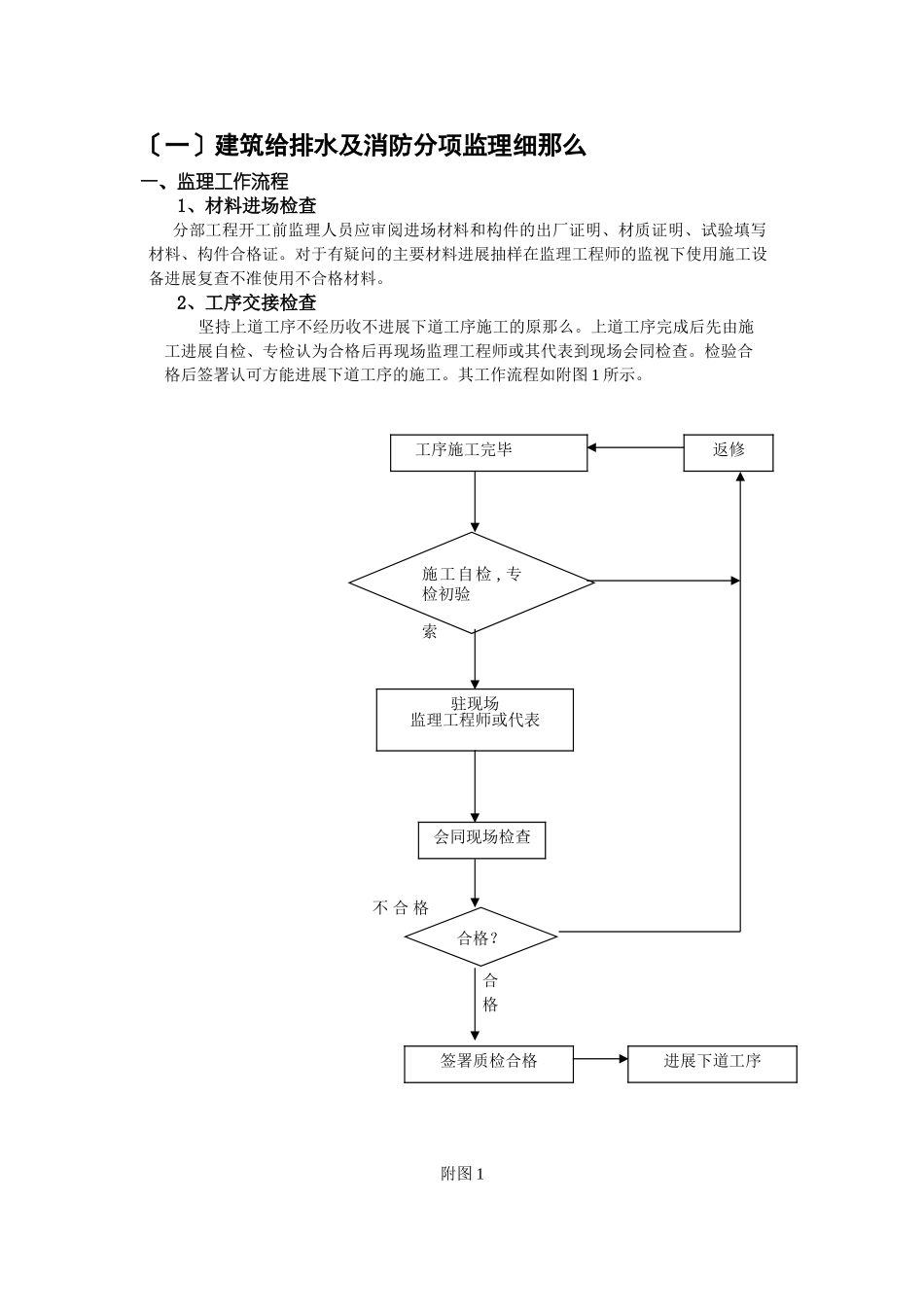

其工作流程如附图1所示
不合格合格附图1工序施工完毕返修施工自检,专检初验索驻现场监理工程师或代表会同现场检查合格
签署质检合格进展下道工序二、专业工程特点本工程为四层卫生院行政楼框架构造

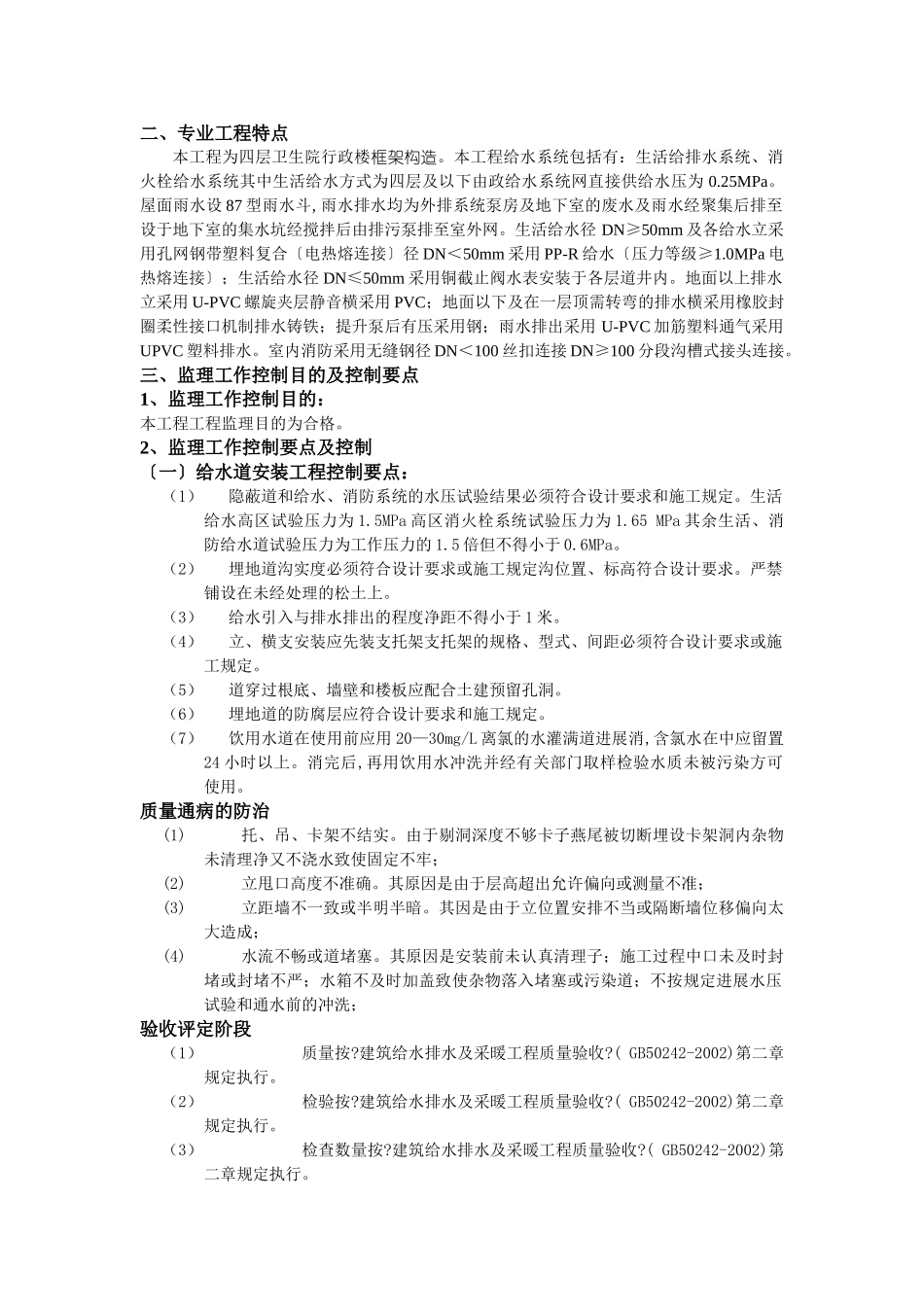

本工程给水系统包括有:生活给排水系统、消火栓给水系统其中生活给水方式为四层及以下由政给水系统网直接供给水压为0
屋面雨水设87型雨水斗,雨水排水均为外排系统泵房及地下室的废水及雨水经聚集后排至设于地下室的集水坑经搅拌后由排污泵排至室外网
生活给水径DN≥50mm及各给水立采用孔网钢带塑料复合〔电热熔连接〕径DN<50mm采用PP-R给水〔压力等级≥1
0MPa电热熔连接〕;生活给水径DN≤50mm采用铜截止阀水表安装于各层道井内
地面以上排水立采用U-PVC螺旋夹层静音横采用PVC;地面以下及在一层顶需转弯的排水横采用橡胶封圈柔性接口机制排水铸铁;提升泵后有压采用钢;雨水排出采用U-PVC加筋塑料通气采用UPVC塑料排水
室内消防采用无缝钢径DN<100丝扣连接DN≥100分段沟槽式接头连接
三、监理工作控制目的及控制要点1、监理工作控制目的:本工程工程监理目的为合格

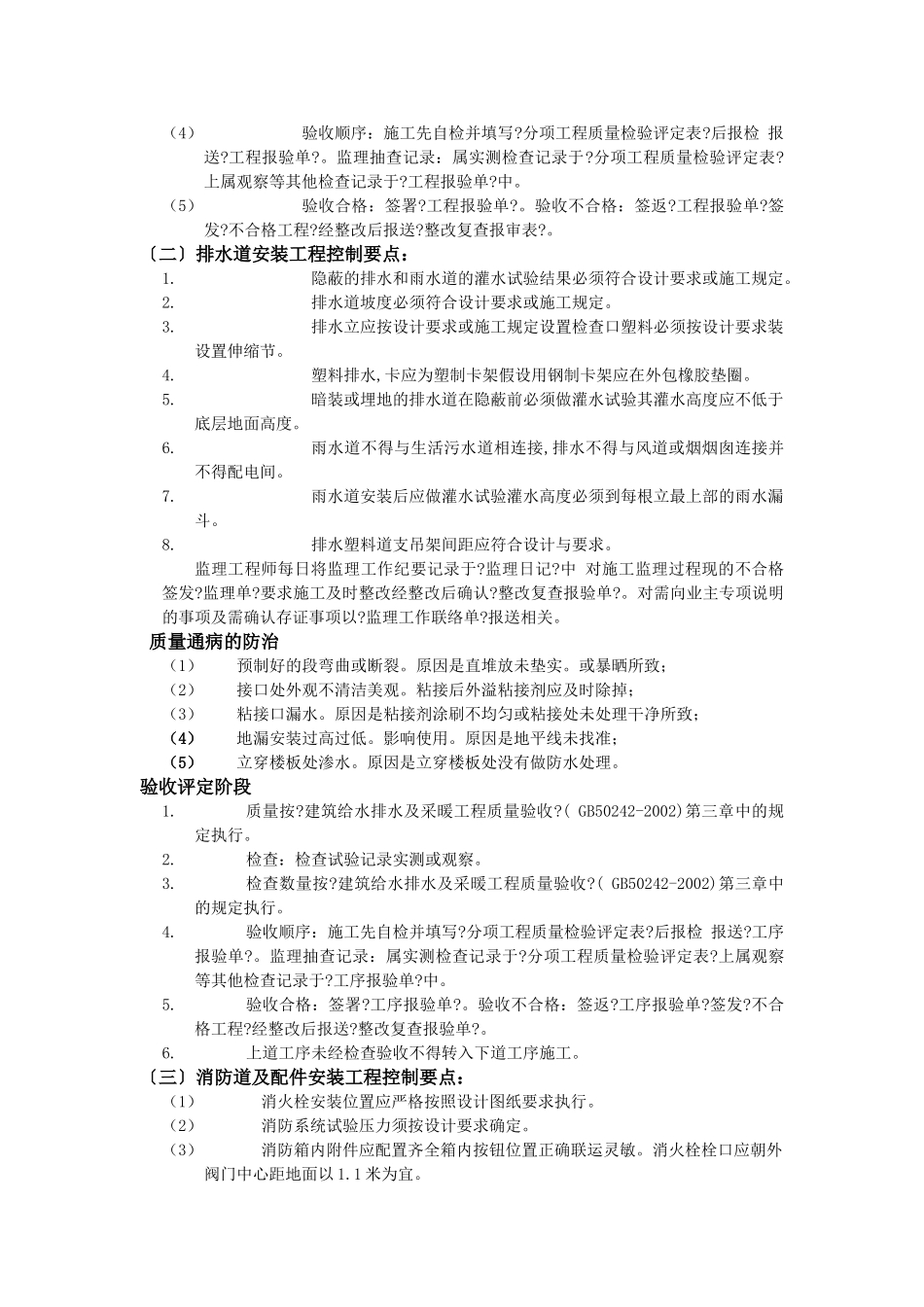

2、监理工作控制要点及控制〔一〕给水道安装工程控制要点:(1)隐蔽道和给水、消防系统的水压试验结果必须符合设计要求和施工规定
生活给水高区试验压力为1
5MPa高区消火栓系统试验压
