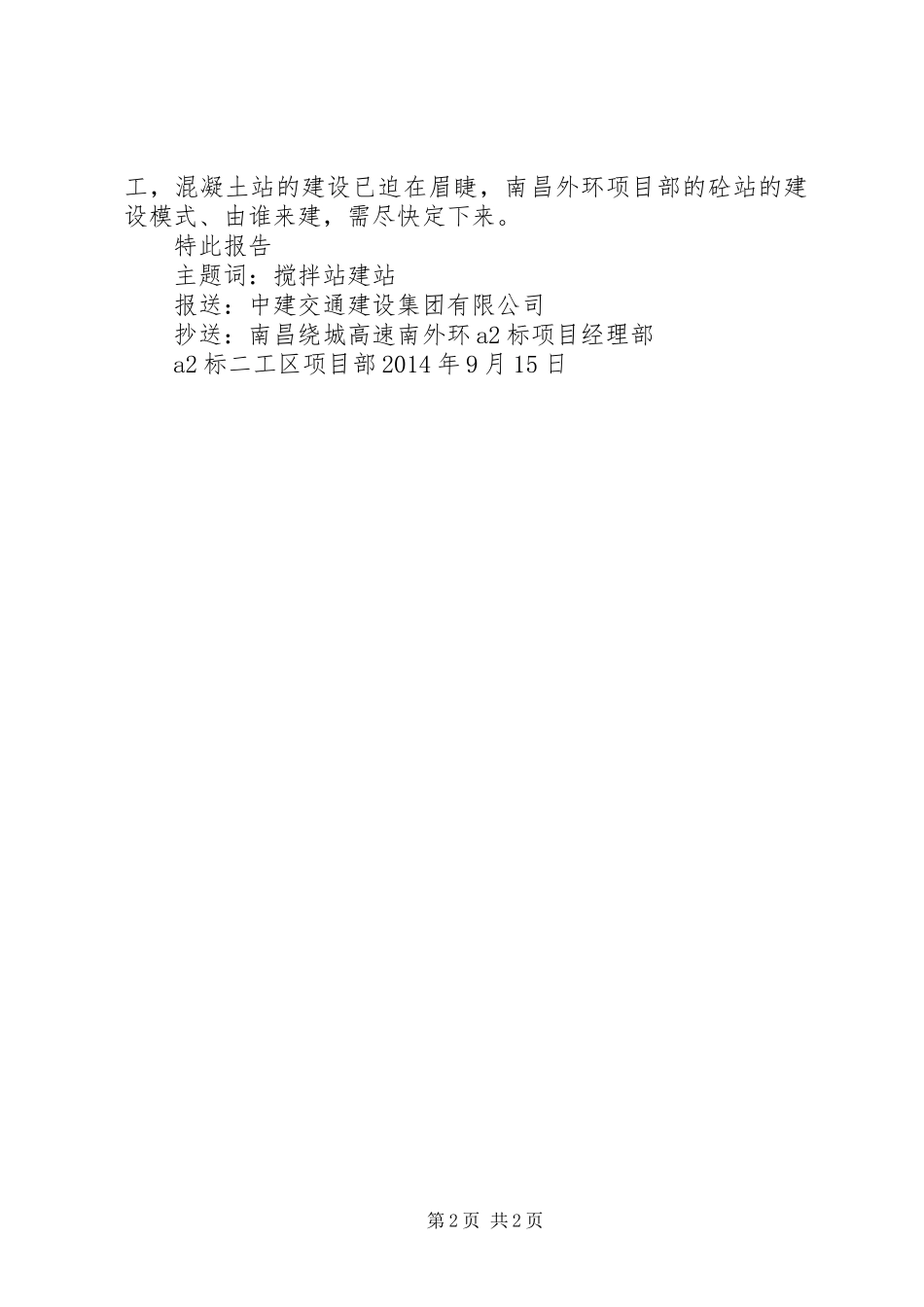

领导搅拌站建设交流发言1106a2-2项字内[2014]-001号关于混凝土搅拌站建设的报告中建交通建设集团有限公司:我工区混凝土总方量约26万方,混凝土成本控制是我工区施工成本控制的重点.按照集团公司要求,XX市南外环项目混凝土搅拌站由三工区负责承建,并统一配送供应混凝土。建站原因主要利用集团公司的自有设备,由三工区申请临时用地进行建站。但目前集团公司无现成设备可供使用,要建站只能新购设备,且项目所在地小蓝经济开发区为保证区内环保要求,在开发区内严禁建立混凝土搅拌站,搅拌站用地只能选取开发区以外场地,而且临时用地征用较为困难,前段时间,三工区花了很大精力和人力进行协调解决用地问题,到目前为止,没有实质性的进展,现在开工在即,急需尽快解决混凝土搅拌站的问题.前段时间,我工区也进行了一定的调查,据了解,目前有一个长期经营商品混凝土的民营企业,准备在离我们现场平均运距为8.5km的地方建站,占地近60余亩,完全满足搅拌站建设用地要求,我工区也和该企业负责人本着充分利用社会资源和合作共赢的原则进行几次洽谈,基本上达成以下模式合作。1、搅拌站用地及建设由合作方提供;2、混凝土原材由合作方统一采购,原材质量由我工区负责控制,严禁不合格材料进场;3、混凝土单价参考市场信息价降8~10个点;高标号的c50及以上根据确定的配合比协商解决。4、混凝土配合比及相应的质量控制均由我工区试验室进行设计并统一管理,合作方无条件服从我工区的管理;5、合作方提供试验室办公及生活用地;6、搅拌站用地按照我工区使用要求进行规划。7、也可以采用来料加工模式,主材由我单位采购,合作方负责生产、运输。目前现场的前期工程有了一定的进展,局部已进行桩基施第1页共2页工,混凝土站的建设已迫在眉睫,南昌外环项目部的砼站的建设模式、由谁来建,需尽快定下来。特此报告主题词:搅拌站建站报送:中建交通建设集团有限公司抄送:南昌绕城高速南外环a2标项目经理部a2标二工区项目部2014年9月15日第2页共2页
