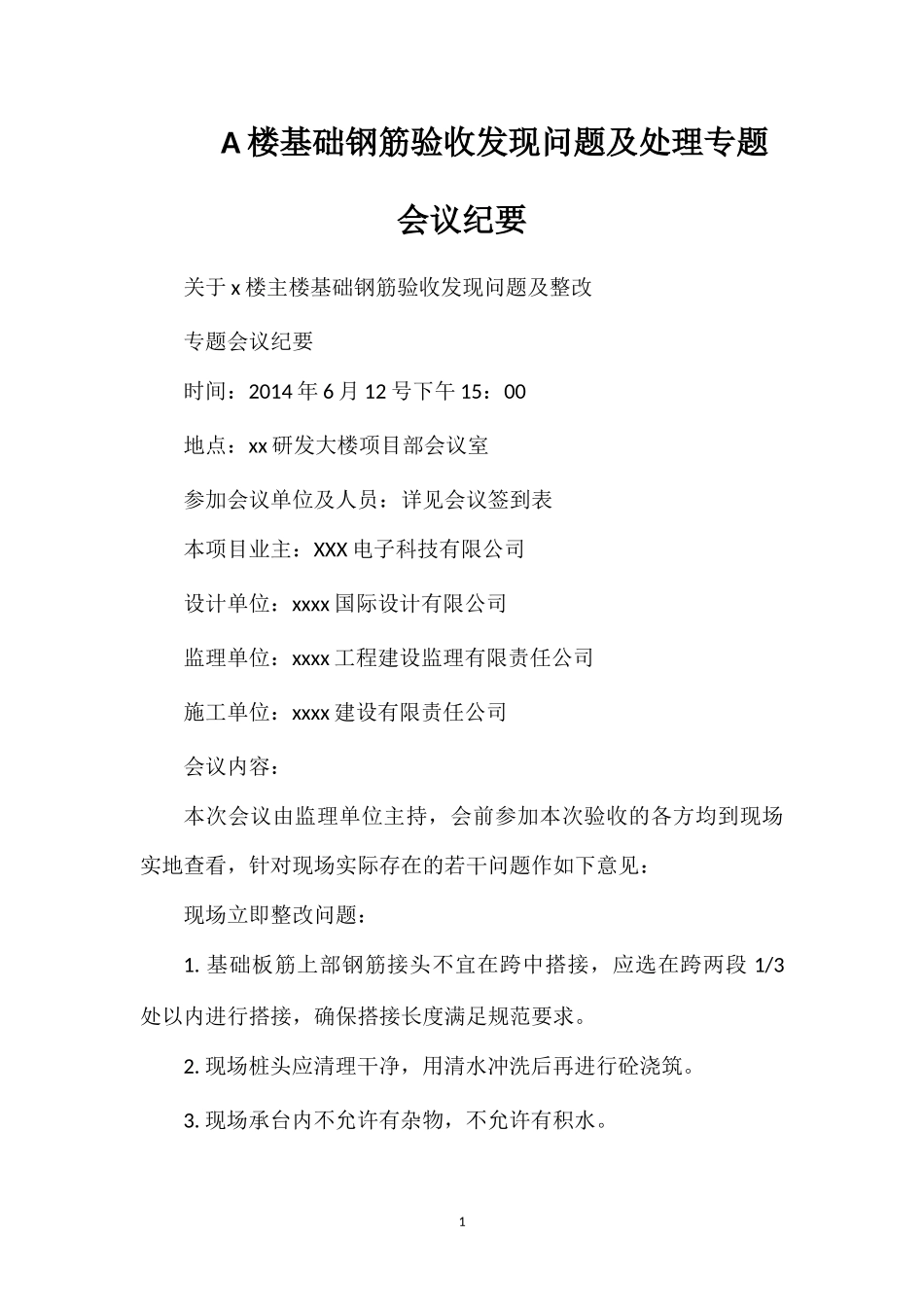

A楼基础钢筋验收发现问题及处理专题会议纪要关于x楼主楼基础钢筋验收发现问题及整改专题会议纪要时间:2014年6月12号下午15:00地点:xx研发大楼项目部会议室参加会议单位及人员:详见会议签到表本项目业主:XXX电子科技有限公司设计单位:xxxx国际设计有限公司监理单位:xxxx工程建设监理有限责任公司施工单位:xxxx建设有限责任公司会议内容:本次会议由监理单位主持,会前参加本次验收的各方均到现场实地查看,针对现场实际存在的若干问题作如下意见:现场立即整改问题:1.基础板筋上部钢筋接头不宜在跨中搭接,应选在跨两段1/3处以内进行搭接,确保搭接长度满足规范要求。2.现场桩头应清理干净,用清水冲洗后再进行砼浇筑。3.现场承台内不允许有杂物,不允许有积水。14.框架柱箍筋间距图纸要求为10CM,现场间距大小不均匀需调整,重新绑扎。5.CQ1剪力墙外侧加强筋有个别锚固长度不够,需重新绑扎。6.下午2::30设计单位xxx总工现场验收钢筋时发现联合承台钢筋制作有问题(A6、A7轴交AG、AF轴范围),现场承台钢筋被一道长2.3米高1.7米的砖胎膜墙隔断,经现场施工单位、设计单位、监理单位商议处理措施如下:1)承台砼浇筑前将该砖胎膜墙拆除,并将碎砖和砂浆块清理外运出承台。2)现场隔墙两侧钢筋笼已经制作完毕,拆除隔墙需要钢筋工下入AH至AG轴线承台(北侧)笼中首先将该墙北侧面配筋去除。3)为了保护使AG至AE轴线大承台(南侧)内桩头不会受到拆除隔墙而污染,先用臂架式泵车送C40砼浇筑南侧大承台,待浇筑标高与北侧承台底标高相同时停止浇筑,等砼终凝具有一定强度后,从墙北侧拆除砖胎膜,将碎砖和砂浆块依次运出,再清理干净承台面,用清水冲洗。4)砖胎膜破除后,北侧承台底板筋接长并锚固到南侧承台内。5)施工过程一定要确保桩头洁净度,避免污染。2xxxxx工程监理有限责任公司xxxx电子项目部2014-6-123
