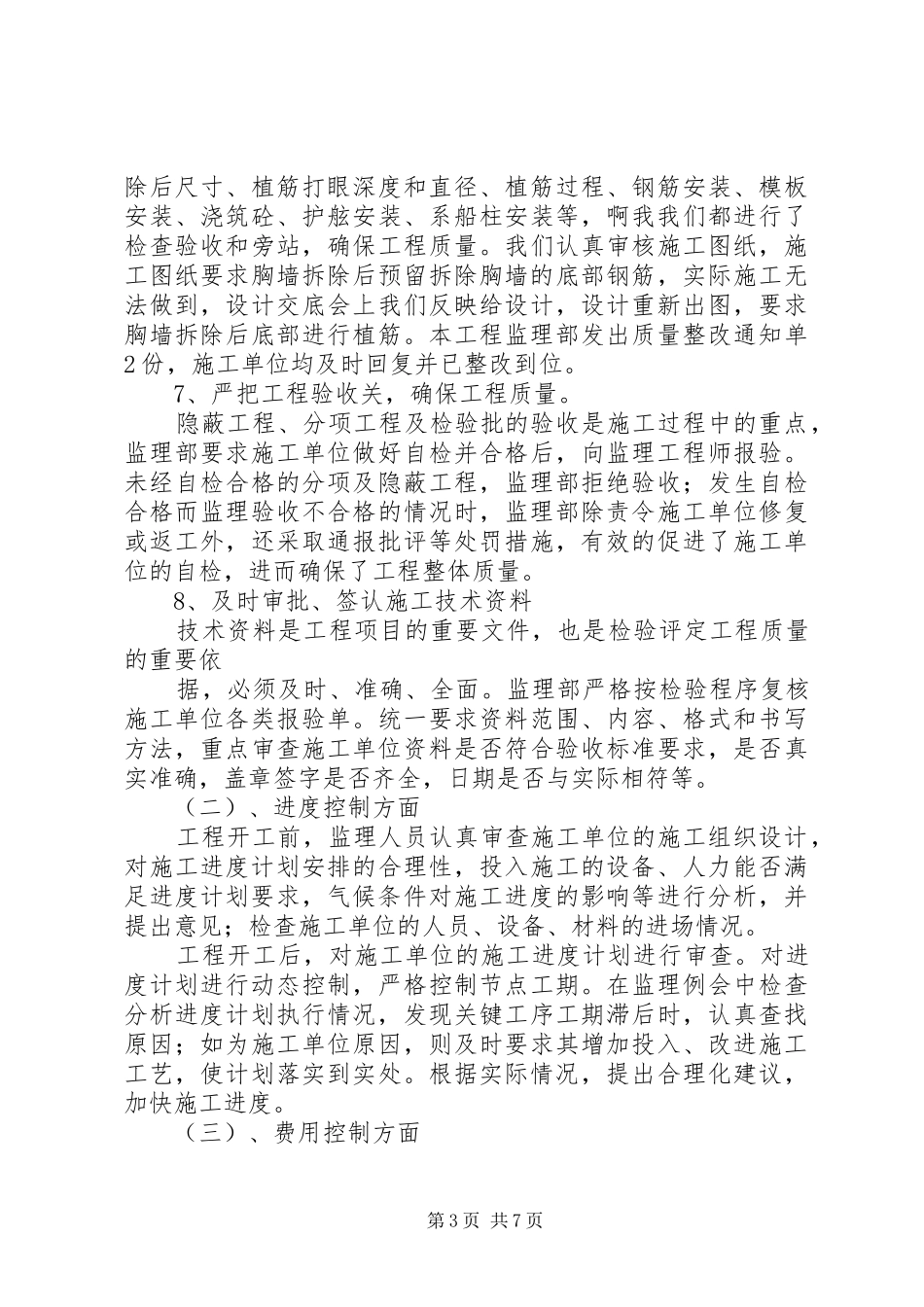

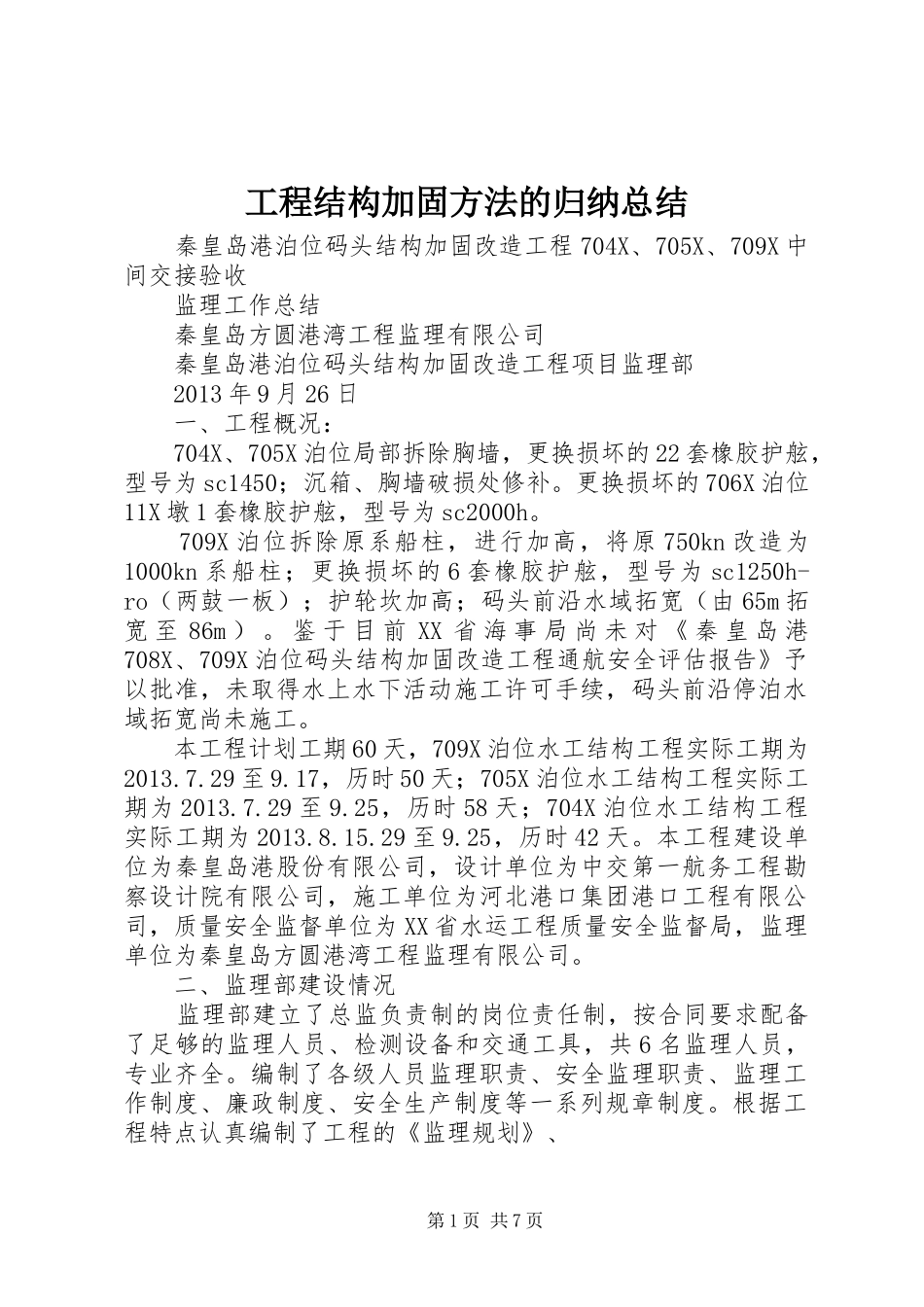

工程结构加固方法的归纳总结秦皇岛港泊位码头结构加固改造工程704X、705X、709X中间交接验收监理工作总结秦皇岛方圆港湾工程监理有限公司秦皇岛港泊位码头结构加固改造工程项目监理部2013年9月26日一、工程概况:704X、705X泊位局部拆除胸墙,更换损坏的22套橡胶护舷,型号为sc1450;沉箱、胸墙破损处修补
更换损坏的706X泊位11X墩1套橡胶护舷,型号为sc2000h
709X泊位拆除原系船柱,进行加高,将原750kn改造为1000kn系船柱;更换损坏的6套橡胶护舷,型号为sc1250h-ro(两鼓一板);护轮坎加高;码头前沿水域拓宽(由65m拓宽至86m)
鉴于目前XX省海事局尚未对《秦皇岛港708X、709X泊位码头结构加固改造工程通航安全评估报告》予以批准,未取得水上水下活动施工许可手续,码头前沿停泊水域拓宽尚未施工
本工程计划工期60天,709X泊位水工结构工程实际工期为2013
17,历时50天;705X泊位水工结构工程实际工期为2013
25,历时58天;704X泊位水工结构工程实际工期为2013
25,历时42天
本工程建设单位为秦皇岛港股份有限公司,设计单位为中交第一航务工程勘察设计院有限公司,施工单位为河北港口集团港口工程有限公司,质量安全监督单位为XX省水运工程质量安全监督局,监理单位为秦皇岛方圆港湾工程监理有限公司

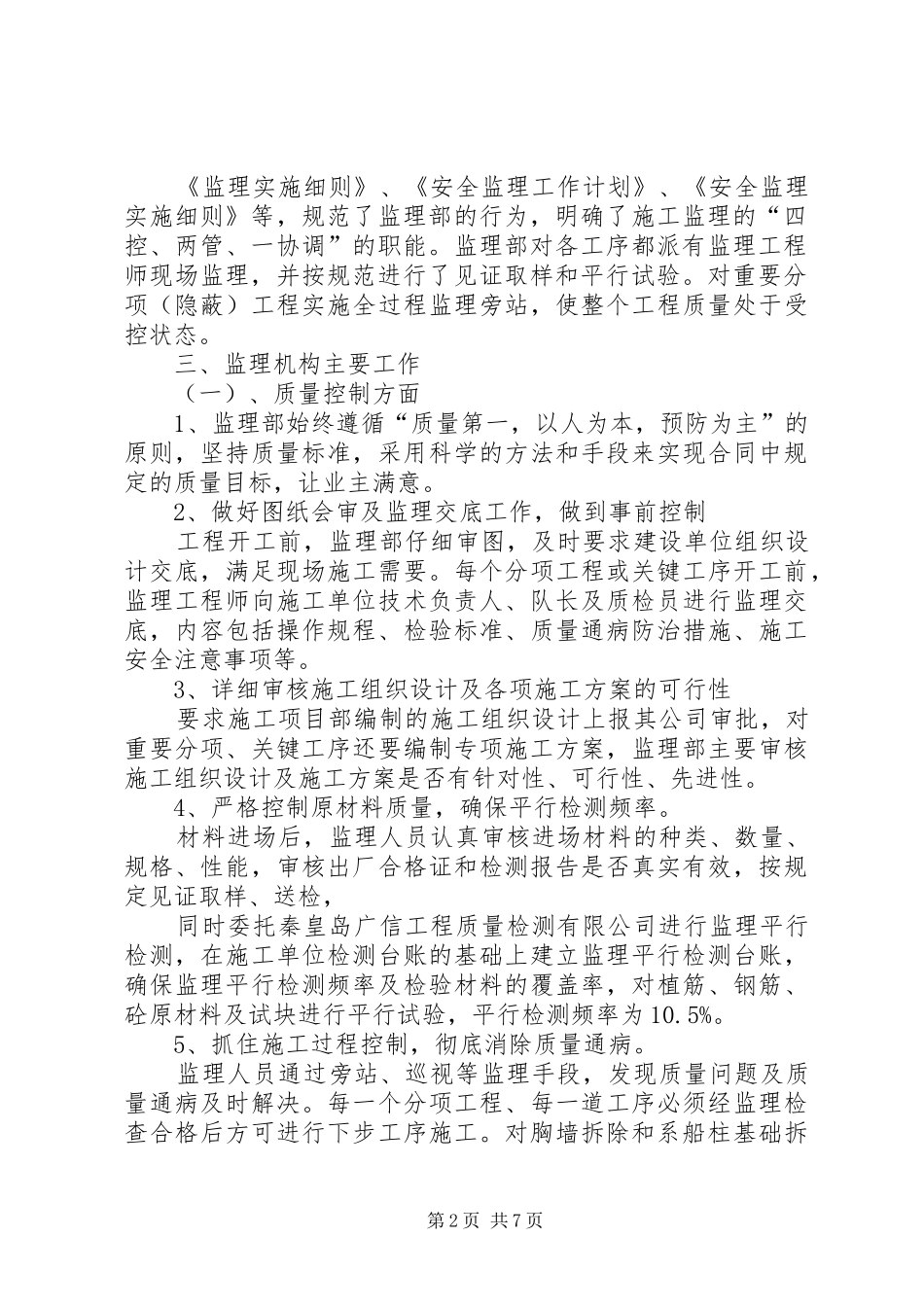

二、监理部建设情况监理部建立了总监负责制的岗位责任制,按合同要求配备了足够的监理人员、检测设备和交通工具,共6名监理人员,专业齐全
编制了各级人员监理职责、安全监理职责、监理工作制度、廉政制度、安全生产制度等一系列规章制度
根据工程特点认真编制了工程的《监理规划》、第1页共7页《监理实施细则》、《安全监理工作计划》、《安全监理实施细则》等,规范了监理部的行为,明确了施工监理的“四
