工地试验室年终工作总结工地试验室是现场施工中工程质量管理的前哨,是为控制公路工程质量临时组建的,具有临时性的特点
在工程建设中为了加强工程施工质量管理、建立健全工地试验室是至关重要的
试验检测工作是对材料和构件的性能、工艺参数等进行测试的活动,是为了加强工程施工质量的重要手段

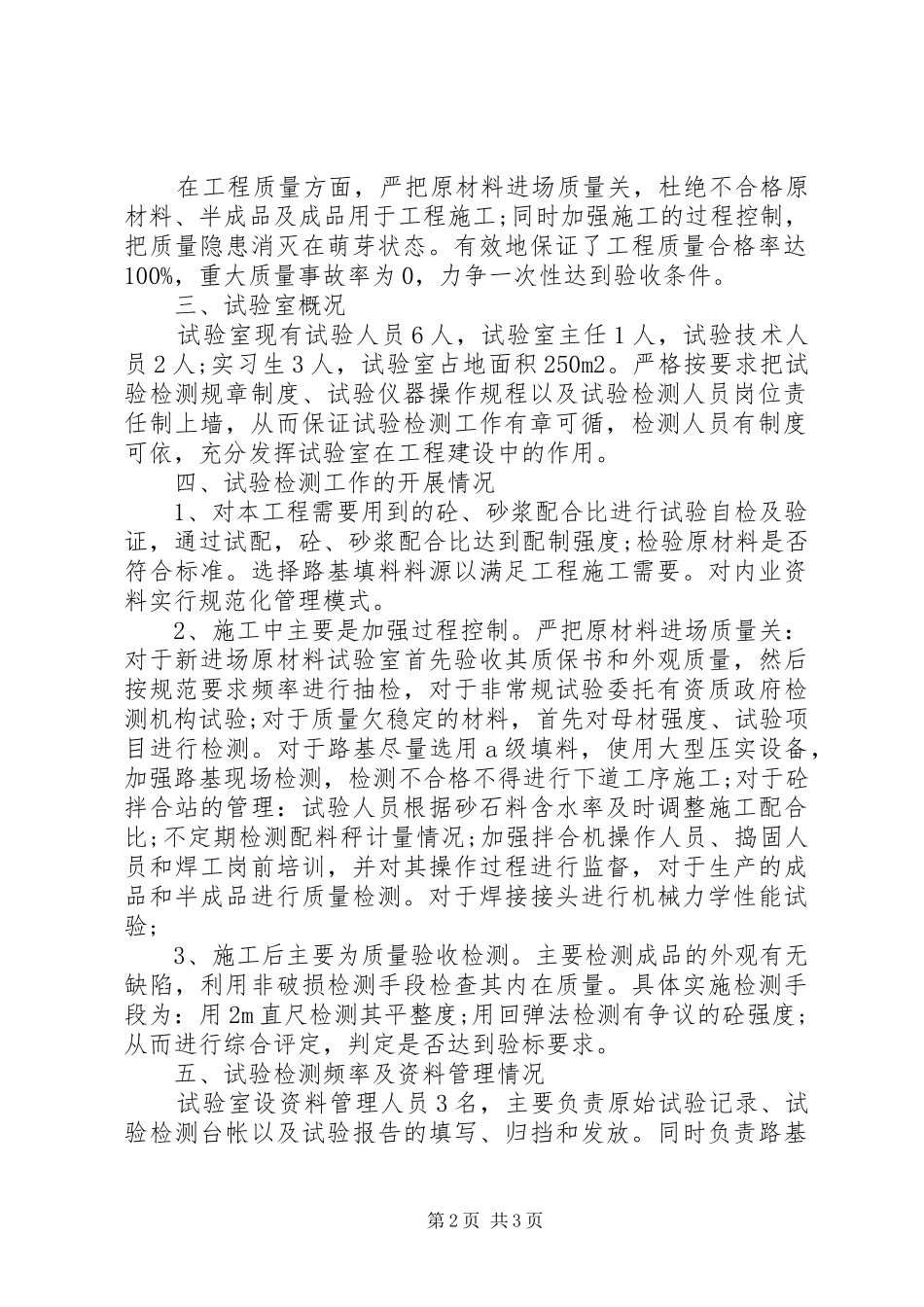

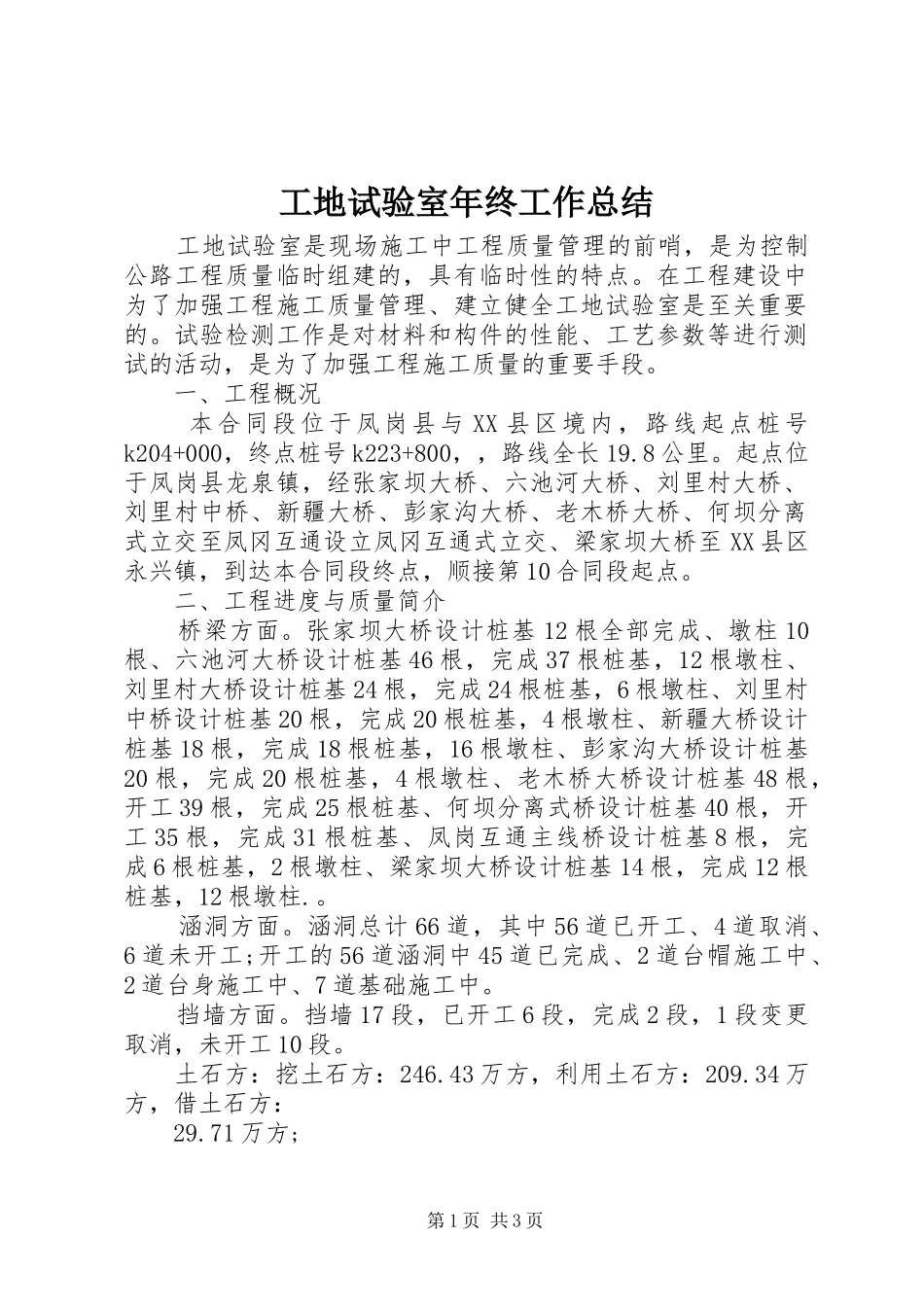

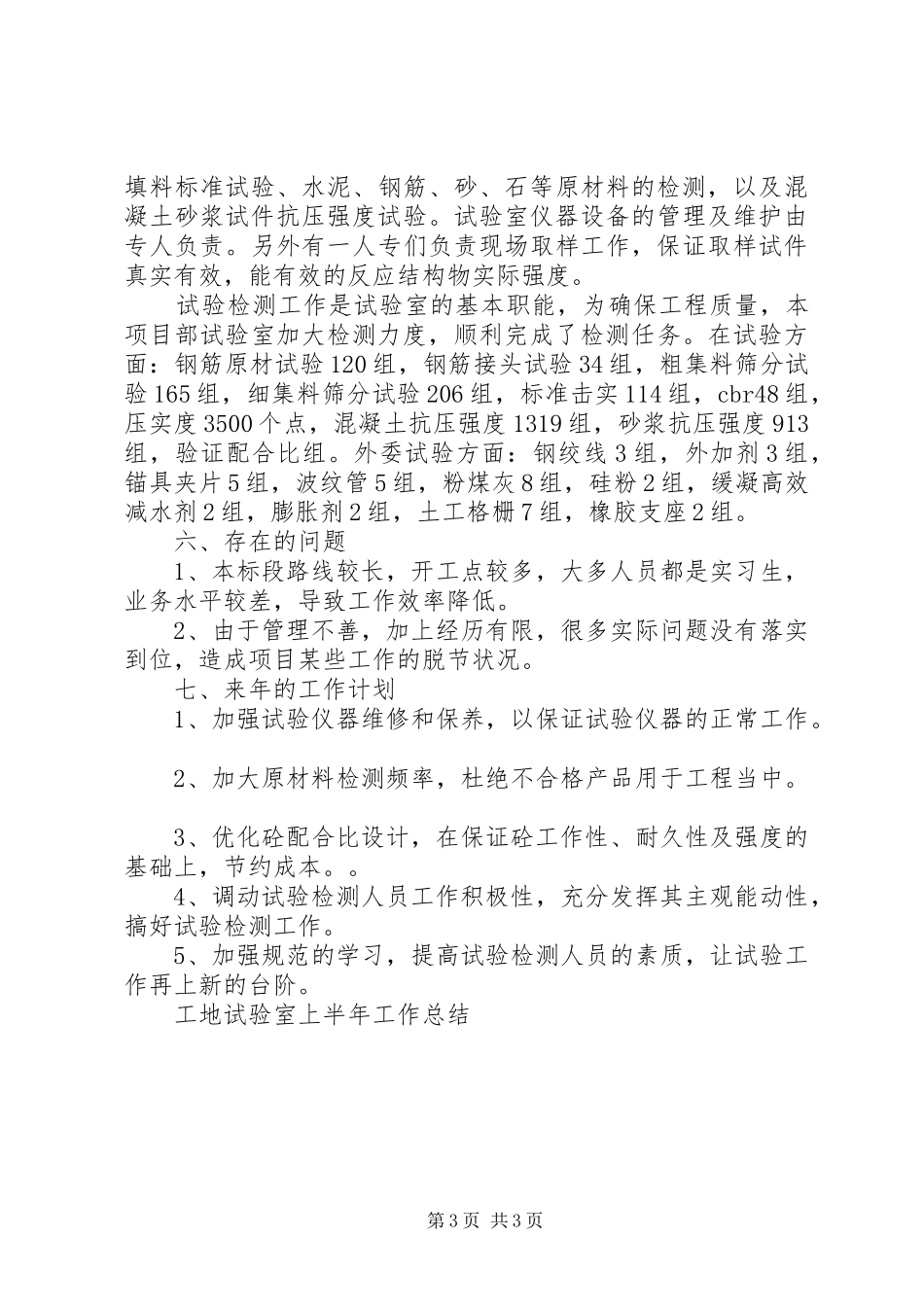

一、工程概况本合同段位于凤岗县与XX县区境内,路线起点桩号k204+000,终点桩号k223+800,,路线全长19
起点位于凤岗县龙泉镇,经张家坝大桥、六池河大桥、刘里村大桥、刘里村中桥、新疆大桥、彭家沟大桥、老木桥大桥、何坝分离式立交至凤冈互通设立凤冈互通式立交、梁家坝大桥至XX县区永兴镇,到达本合同段终点,顺接第10合同段起点
二、工程进度与质量简介桥梁方面
张家坝大桥设计桩基12根全部完成、墩柱10根、六池河大桥设计桩基46根,完成37根桩基,12根墩柱、刘里村大桥设计桩基24根,完成24根桩基,6根墩柱、刘里村中桥设计桩基20根,完成20根桩基,4根墩柱、新疆大桥设计桩基18根,完成18根桩基,16根墩柱、彭家沟大桥设计桩基20根,完成20根桩基,4根墩柱、老木桥大桥设计桩基48根,开工39根,完成25根桩基、何坝分离式桥设计桩基40根,开工35根,完成31根桩基、凤岗互通主线桥设计桩基8根,完成6根桩基,2根墩柱、梁家坝大桥设计桩基14根,完成12根桩基,12根墩柱
涵洞总计66道,其中56道已开工、4道取消、6道未开工;开工的56道涵洞中45道已完成、2道台帽施工中、2道台身施工中、7道基础施工中
挡墙17段,已开工6段,完成2段,1段变更取消,未开工10段
土石方:挖土石方:246
43万方,利用土石方:209
34万方,借土石方:29
71万方;第1页共3页在工程质量方面,严把原材料进场质量关,杜绝不合格原材料、半成品及成品用于工程施工;同时加强施工的过
