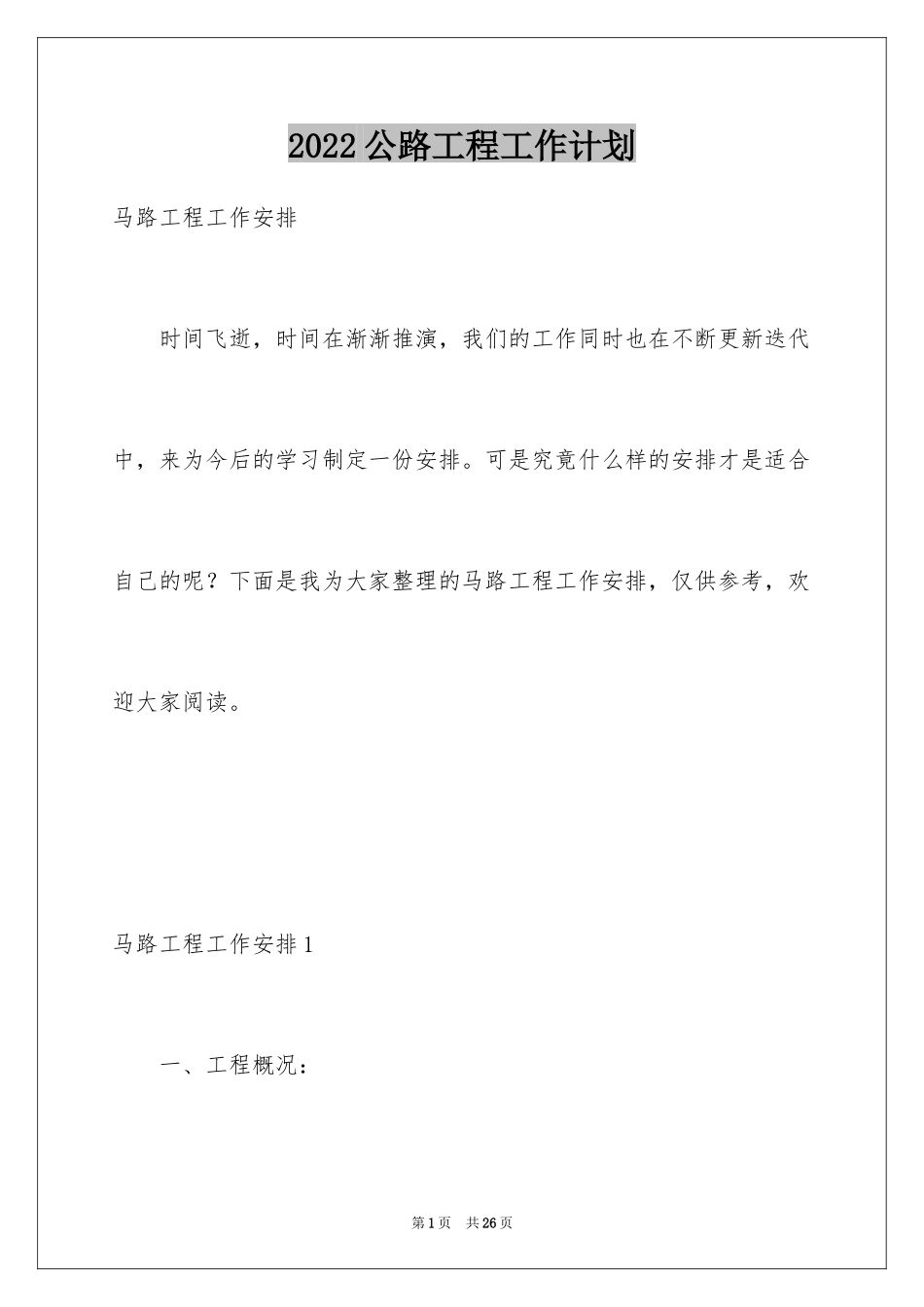

2022公路工程工作计划马路工程工作安排时间飞逝,时间在渐渐推演,我们的工作同时也在不断更新迭代中,来为今后的学习制定一份安排
可是究竟什么样的安排才是适合自己的呢
下面是我为大家整理的马路工程工作安排,仅供参考,欢迎大家阅读

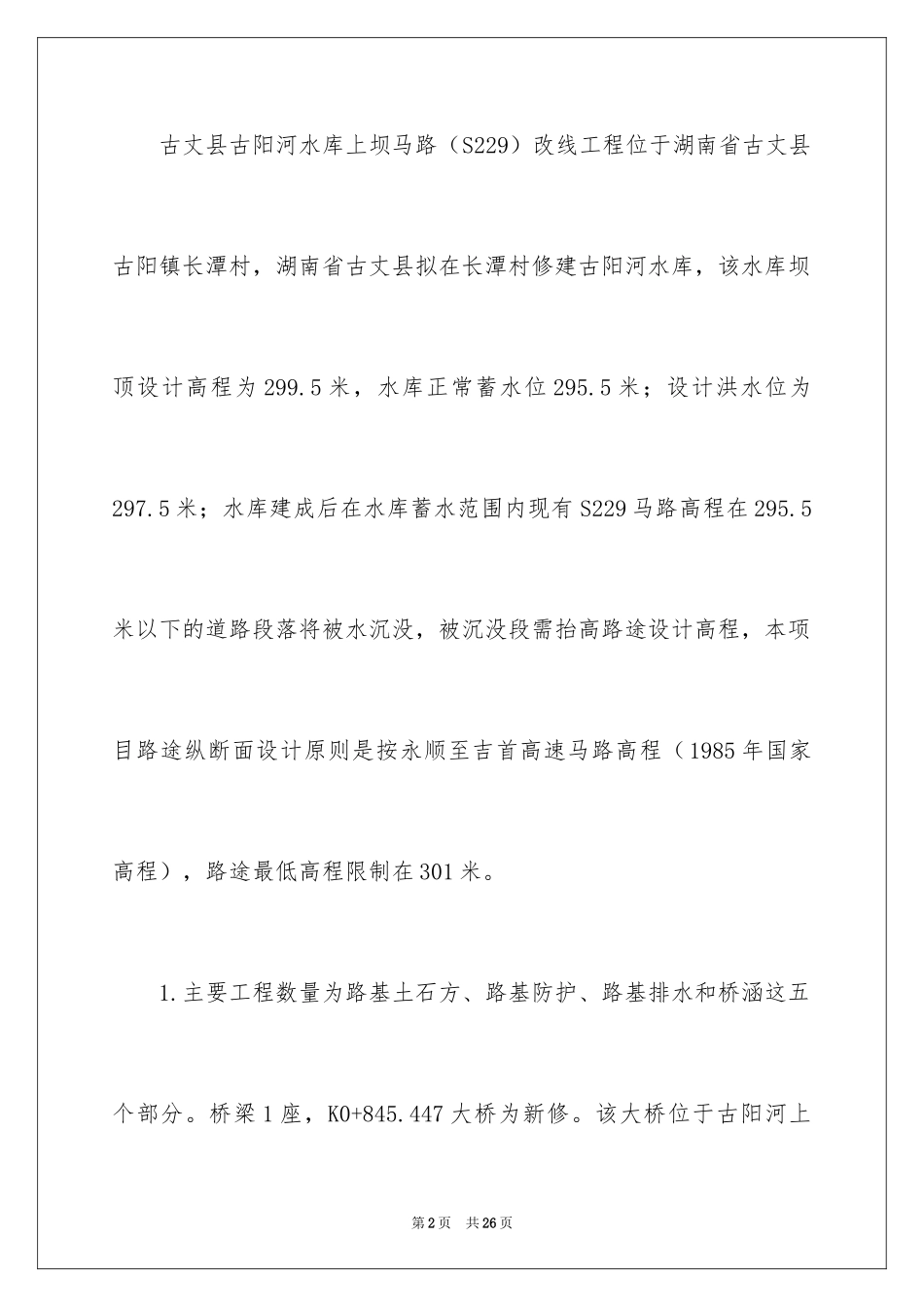

马路工程工作安排1一、工程概况:第1页共26页古丈县古阳河水库上坝马路(S229)改线工程位于湖南省古丈县古阳镇长潭村,湖南省古丈县拟在长潭村修建古阳河水库,该水库坝顶设计高程为299
5米,水库正常蓄水位295
5米;设计洪水位为297
5米;水库建成后在水库蓄水范围内现有S229马路高程在295
5米以下的道路段落将被水沉没,被沉没段需抬高路途设计高程,本项目路途纵断面设计原则是按永顺至吉首高速马路高程(1985年国家高程),路途最低高程限制在301米
主要工程数量为路基土石方、路基防护、路基排水和桥涵这五个部分
桥梁1座,K0+845
447大桥为新修

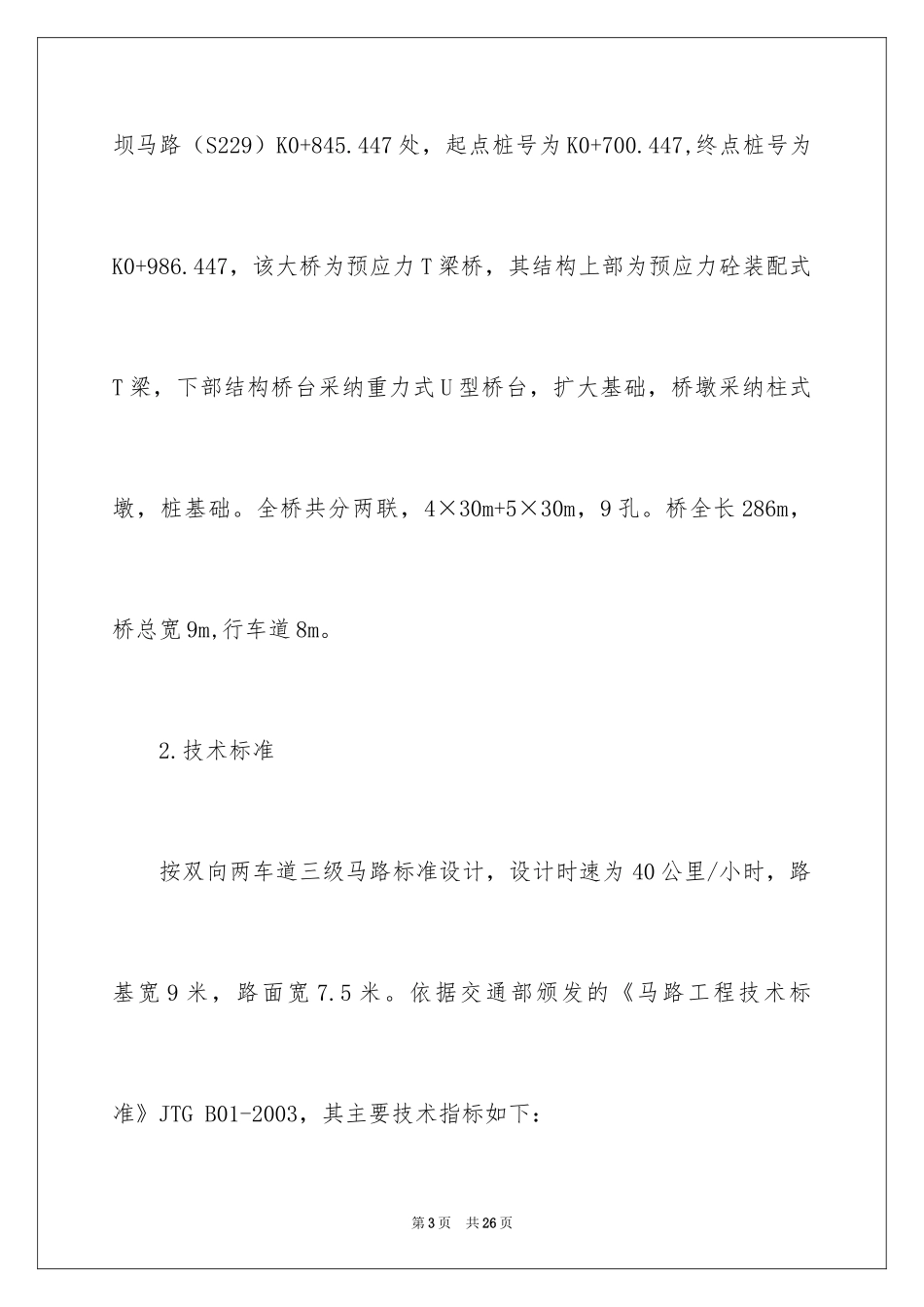

该大桥位于古阳河上第2页共26页坝马路(S229)K0+845
447处,起点桩号为K0+700
447,终点桩号为K0+986
447,该大桥为预应力T梁桥,其结构上部为预应力砼装配式T梁,下部结构桥台采纳重力式U型桥台,扩大基础,桥墩采纳柱式墩,桩基础
全桥共分两联,4×30m+5×30m,9孔
桥全长286m,桥总宽9m,行车道8m
技术标准按双向两车道三级马路标准设计,设计时速为40公里/小时,路基宽9米,路面宽7
依据交通部颁发的《马路工程技术标准》JTGB01-2003,其主要技术指标如下:第3页共26页计算行车速度40公里/小时路基宽度9
0米平曲线一般最小半径60米最短坡长34
276米(顺坡长度)最大纵坡4
98%凸型竖曲线一般最小半径6000米凹型竖曲线一般最小半径1382
104米停车视距75米路面设计标准轴载BZZ-100第4页共26页结构物设计荷载等级马路
