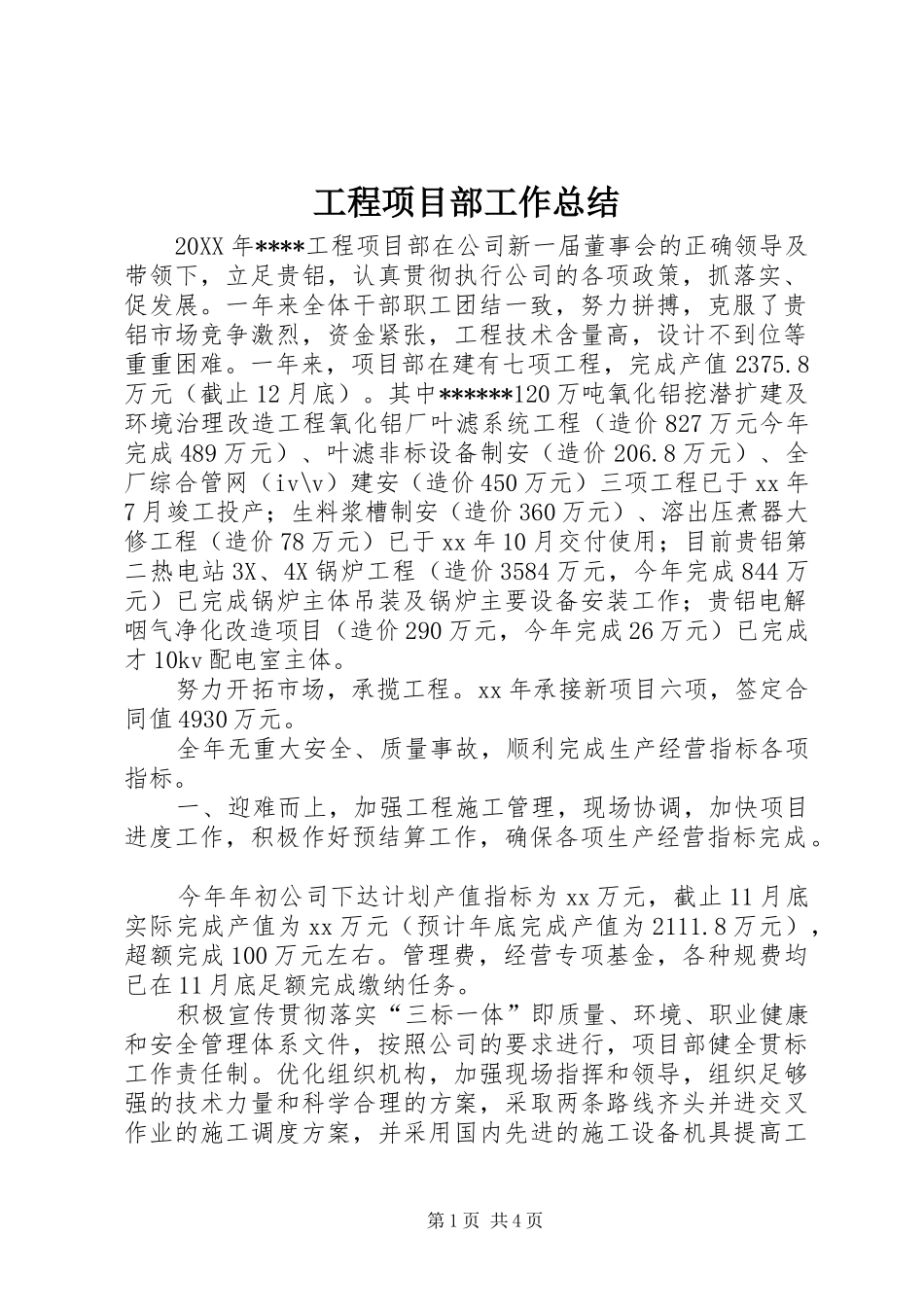

工程项目部工作总结20XX年****工程项目部在公司新一届董事会的正确领导及带领下,立足贵铝,认真贯彻执行公司的各项政策,抓落实、促发展
一年来全体干部职工团结一致,努力拼搏,克服了贵铝市场竞争激烈,资金紧张,工程技术含量高,设计不到位等重重困难
一年来,项目部在建有七项工程,完成产值2375
8万元(截止12月底)
其中******120万吨氧化铝挖潜扩建及环境治理改造工程氧化铝厂叶滤系统工程(造价827万元今年完成489万元)、叶滤非标设备制安(造价206
8万元)、全厂综合管网(iv\v)建安(造价450万元)三项工程已于xx年7月竣工投产;生料浆槽制安(造价360万元)、溶出压煮器大修工程(造价78万元)已于xx年10月交付使用;目前贵铝第二热电站3X、4X锅炉工程(造价3584万元,今年完成844万元)已完成锅炉主体吊装及锅炉主要设备安装工作;贵铝电解咽气净化改造项目(造价290万元,今年完成26万元)已完成才10kv配电室主体
努力开拓市场,承揽工程
xx年承接新项目六项,签定合同值4930万元
全年无重大安全、质量事故,顺利完成生产经营指标各项指标

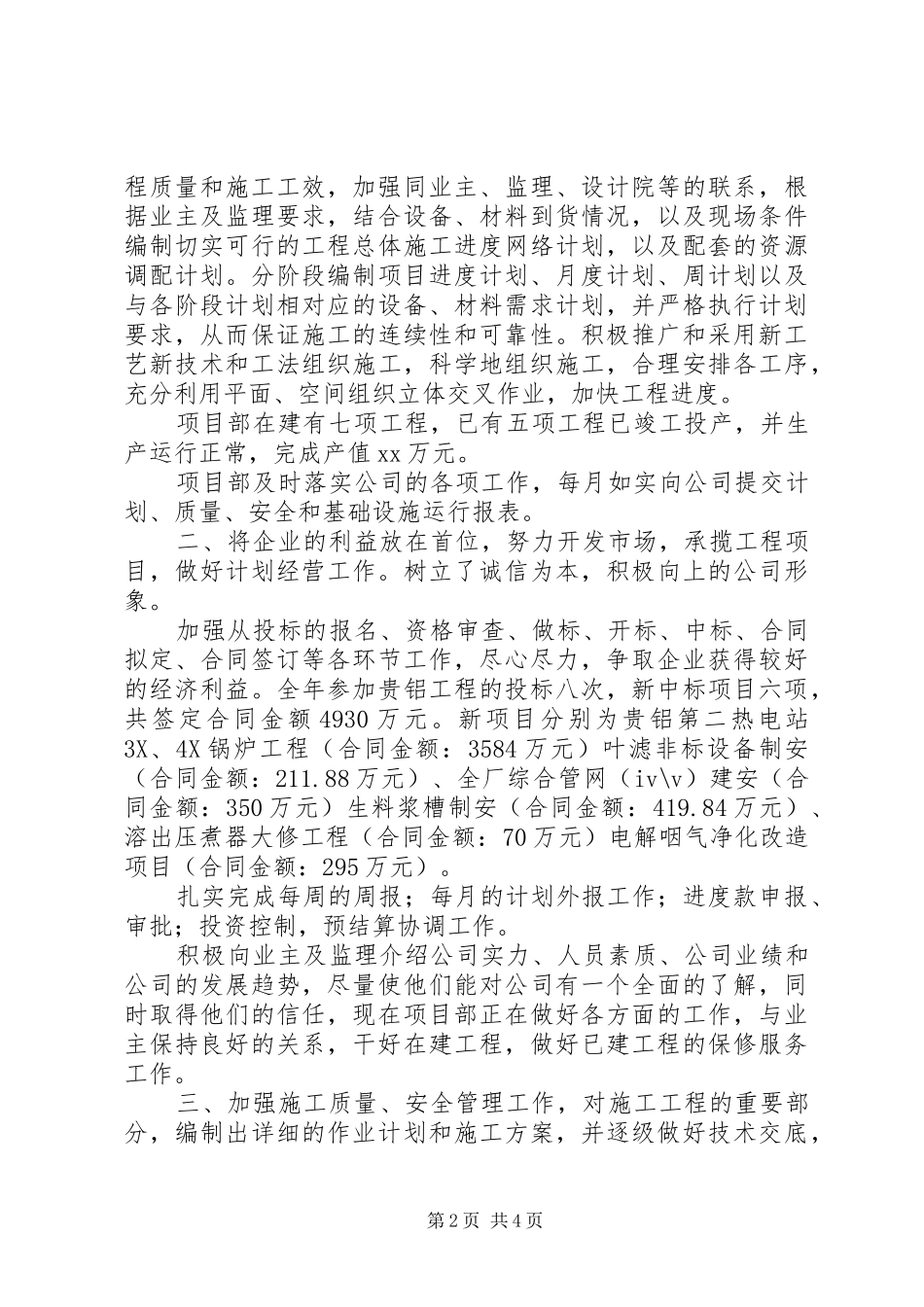

一、迎难而上,加强工程施工管理,现场协调,加快项目进度工作,积极作好预结算工作,确保各项生产经营指标完成
今年年初公司下达计划产值指标为xx万元,截止11月底实际完成产值为xx万元(预计年底完成产值为2111
8万元),超额完成100万元左右
管理费,经营专项基金,各种规费均已在11月底足额完成缴纳任务
积极宣传贯彻落实“三标一体”即质量、环境、职业健康和安全管理体系文件,按照公司的要求进行,项目部健全贯标工作责任制

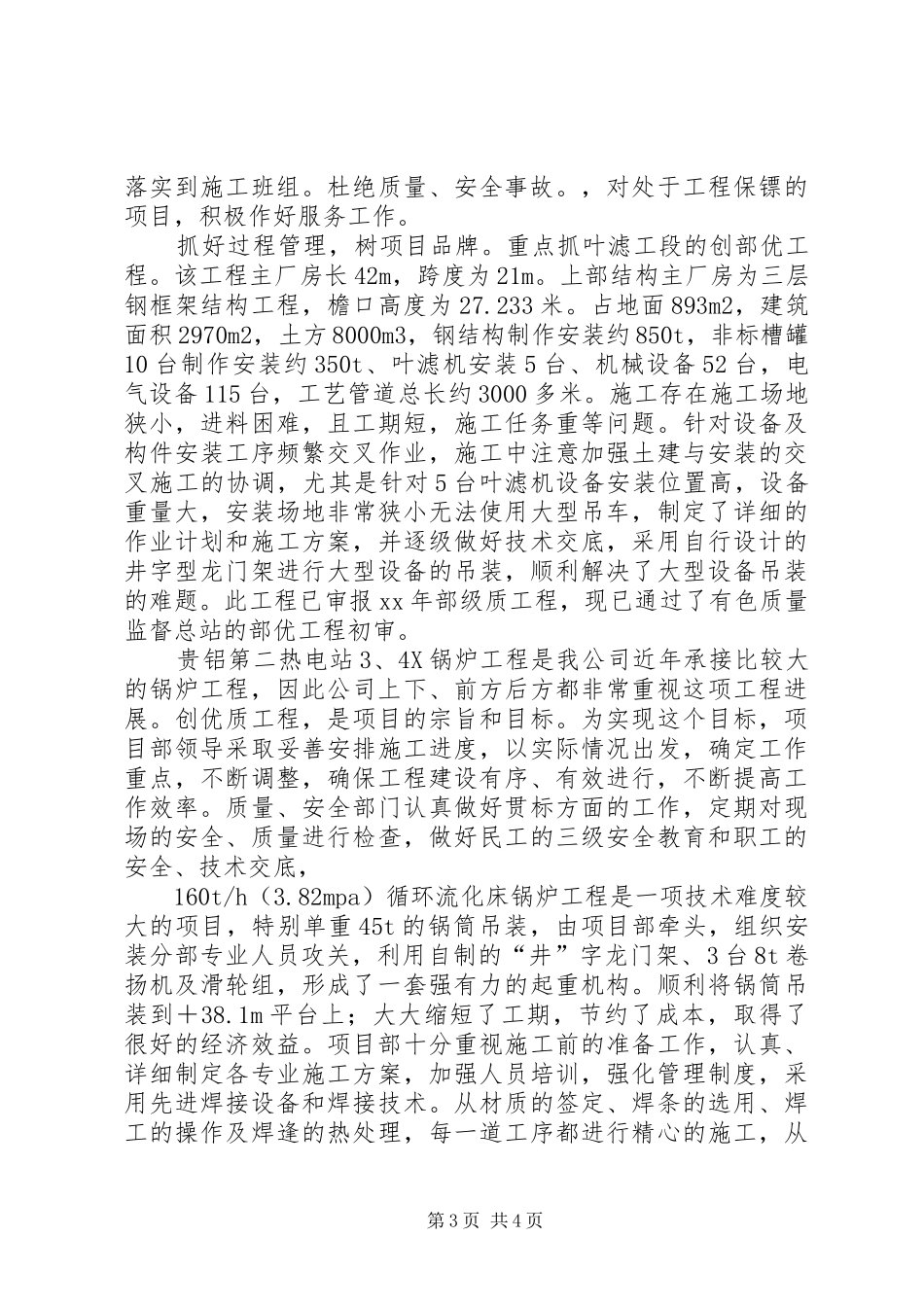

优化组织机构,加强现场指挥和领导,组织足够强的技术力量和科学合理的方案,采取两条路线齐头并进交叉作业的施工调度方案,并采用国内先进的施工设备机具提高工第1页共4页程质量和施工工效,加强同业主、监理、设
