第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页阜淮线谢桥站站场路基工程施工技术交底一、工程概况本次改造使车站到发线有效长延长到1050m
南侧路基帮宽起始里程K57+350,终止里程为K57+850;路基本堤采用C类土分层填筑,基床底层采用改良土填筑,基床表层采用渗水土填筑
站场路基面为锯齿型人字坡
路基边坡:路堤边坡为1:1
路肩墙:车站路基局部加宽地段用路肩墙收坡
采用明挖基础,基础埋置边缘距边坡宽度不小于1
0m,深度不小于0
5m,沿墙长每隔10m或与其他建筑相接处设置伸缩缝
二、控制桩设计路基坡脚边线桩、路基基床表面设计标高桩三、主要机械配备序号机械设备名称型号规格及说明单位数量1自卸汽车12t台52压路机15t台13挖掘机台24推土机台1四、施工工艺及要求1
基底处理挖除对路堤稳定不利的较薄覆盖土、草皮、树根等
松软地基,视情况采用重型机械碾压处理
施工前改建地段的边坡废碴、污土、杂草均应清除干净,原护墙、浆砌路肩应自基底向上随填土进度逐层拆除,随拆随回填
自下而上逐层开挖台阶,台阶伸入既有路基土体的宽不小于1m,台阶应随路基边填筑边开挖
路堤基底强度不符合设计要求时,进行换填,并予以分层压实
当松土不大于0
3米时,将原地面夯压密实
既有线帮坡段纵向分段清表,分段长度为不大于50m,且分层清表,随清随填筑(清一层表,填筑一层土),清表每层开挖大于等于1m宽的台阶

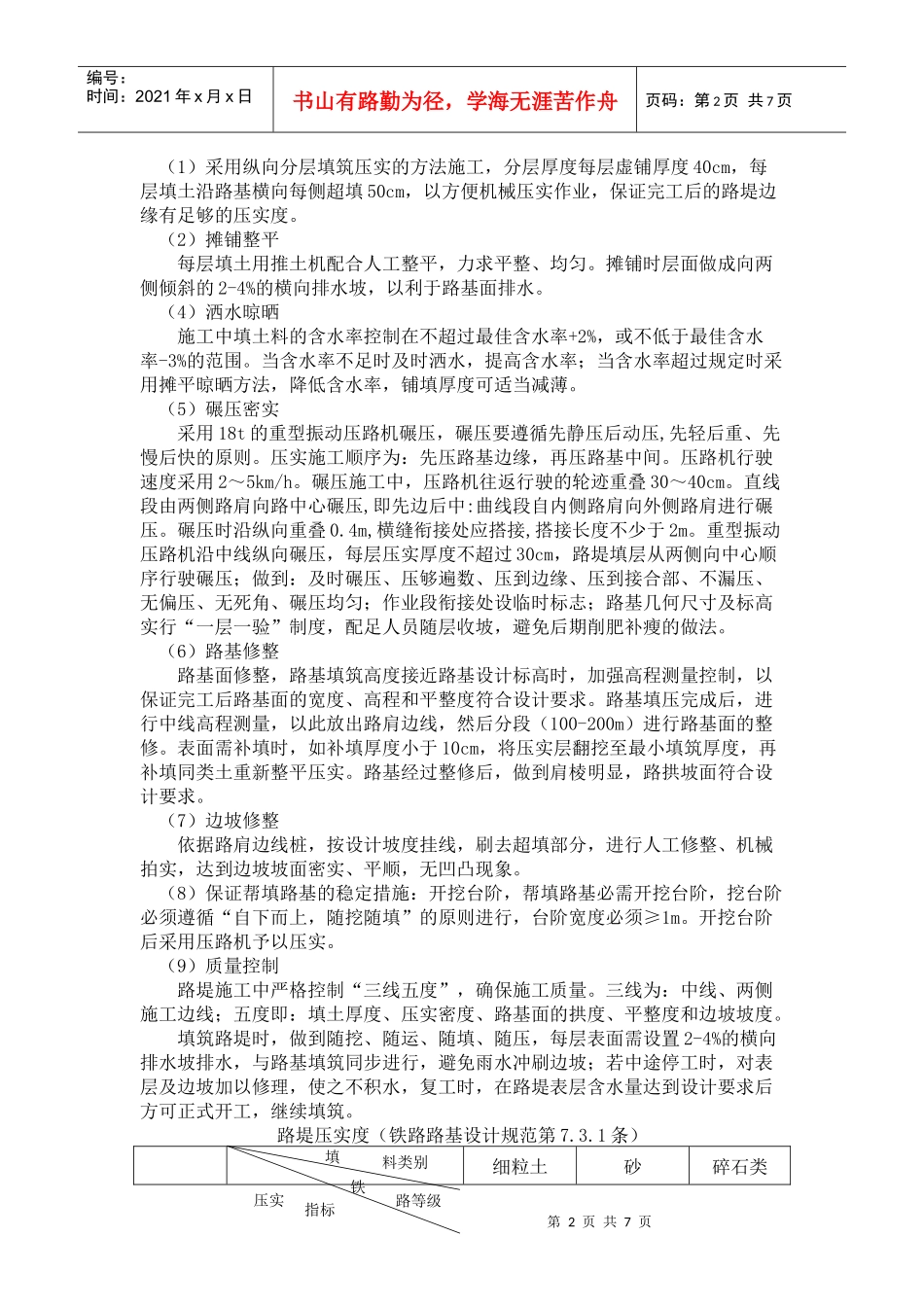

路基本堤填筑第2页共7页第1页共7页填料类别铁路等级压实指标编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页(1)采用纵向分层填筑压实的方法施工,分层厚度每层虚铺厚度40cm,每层填土沿路基横向每侧超填50cm,以方便机械压实作业,保证完工后的路堤边缘有足够的压实度
(2)摊铺整平每层填土用推土机配合人工整平,力求平整、
