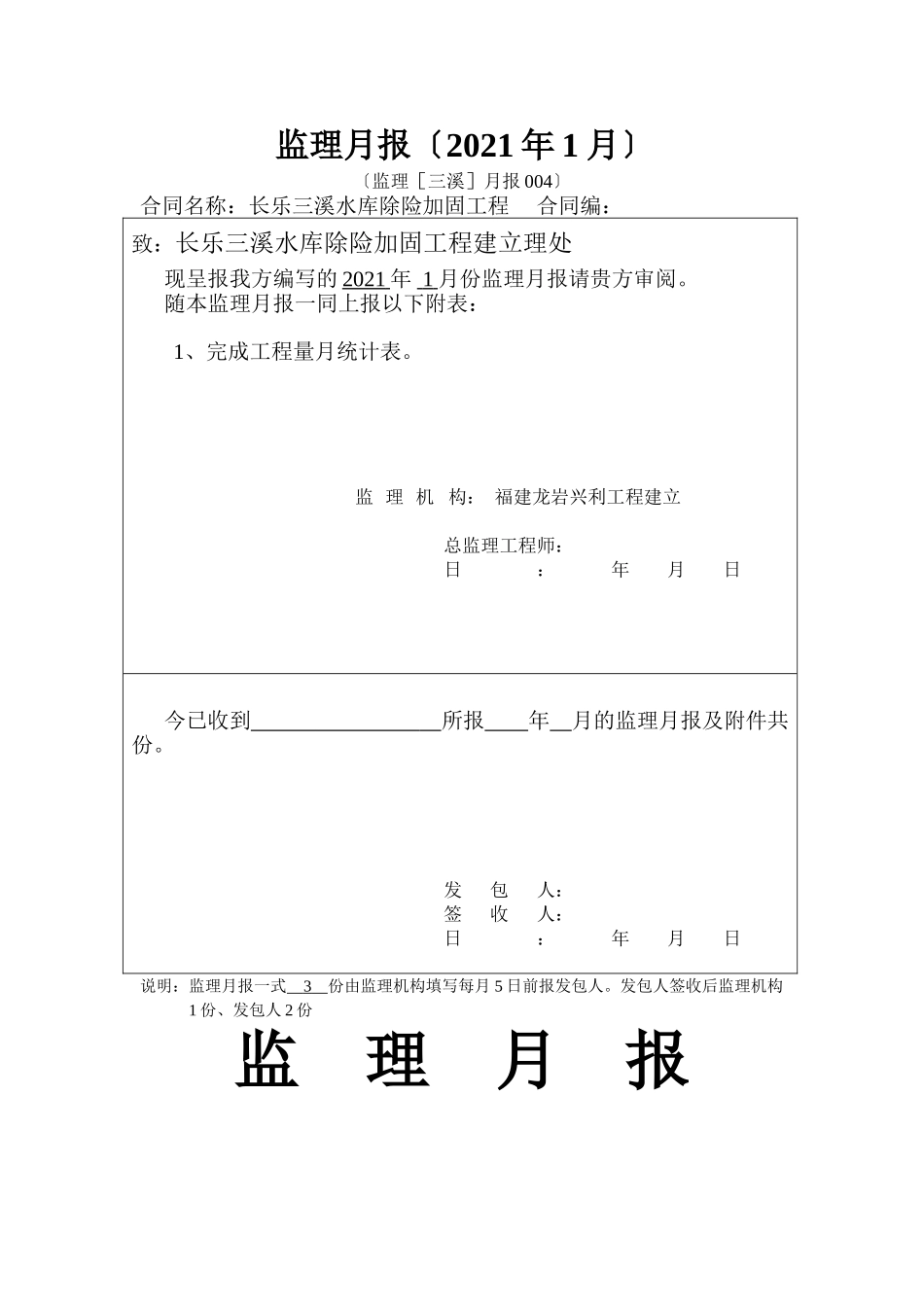

监理月报〔2021年1月〕〔监理[三溪]月报004〕合同名称:长乐三溪水库除险加固工程合同编:致:长乐三溪水库除险加固工程建立理处现呈报我方编写的2021年1月份监理月报请贵方审阅
随本监理月报一同上报以下附表:1、完成工程量月统计表
监理机构:福建龙岩兴利工程建立总监理工程师:日:年月日今已收到所报年月的监理月报及附件共份
发包人:签收人:日:年月日说明:监理月报一式3份由监理机构填写每月5日前报发包人

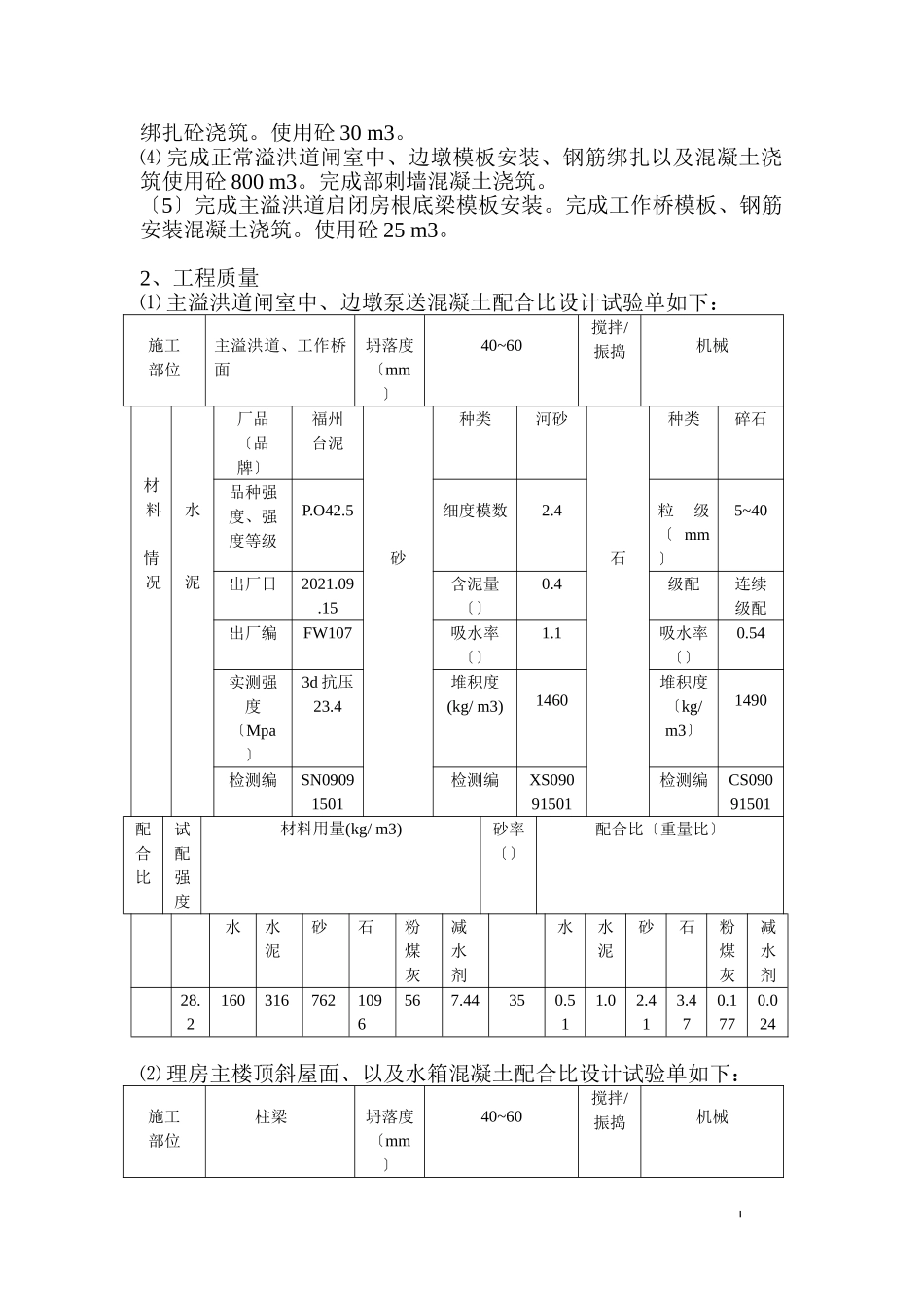

发包人签收后监理机构1份、发包人2份监理月报〔监理[2021]月报004〕2021年第0042021年12月25日至2021年1月25日工程名称:长乐三溪水库除险加固工程发包人:长乐三溪水库除险加固工程建立理处监理机构:福建龙岩兴利工程建立监理总/监理工程师:日:2021年1月25日一、监理工作开展情况:1、主持1月份二次监理例会
2、催促工程施工进度严抓工程平安、质量
3、审查相关质量证明资料及检测对材料、试块进展见证取样检测
4、平行送检工程原材料至福建水利水电科学院检测中心检测、试验配合比
5、向施工发出工程进度、质量及平安措施等2份监理
6、检查现场平安防护措施的落实工作对严重违章冒险作业行为下发监理书要求进展整改
7、审核混凝土浇注开仓报审表和工程进度款
二、工程进度、、质量情况1、工程进度:12月25日~1月25日主要完成以下工程量:⑴完成理房主楼斜屋面模板安装、钢筋绑扎以及混凝土浇筑;完成屋面水箱模板、钢筋安装绑扎混凝土浇筑;共使用砼80m3
⑵主坝完成0+108~0+218盖帽梁模板安装、钢筋绑扎、安装止水铜片安装以及砼浇筑使用砼200m3
⑶完成输水涵洞新斜拉杆、新钢筋网安装及启闭房模板安装、钢筋绑扎砼浇筑
使用砼30m3
⑷完成正常溢洪道闸室中、边墩模板安装、钢筋绑扎以及混凝土浇筑使用砼800m3
完成部刺墙混凝土浇筑

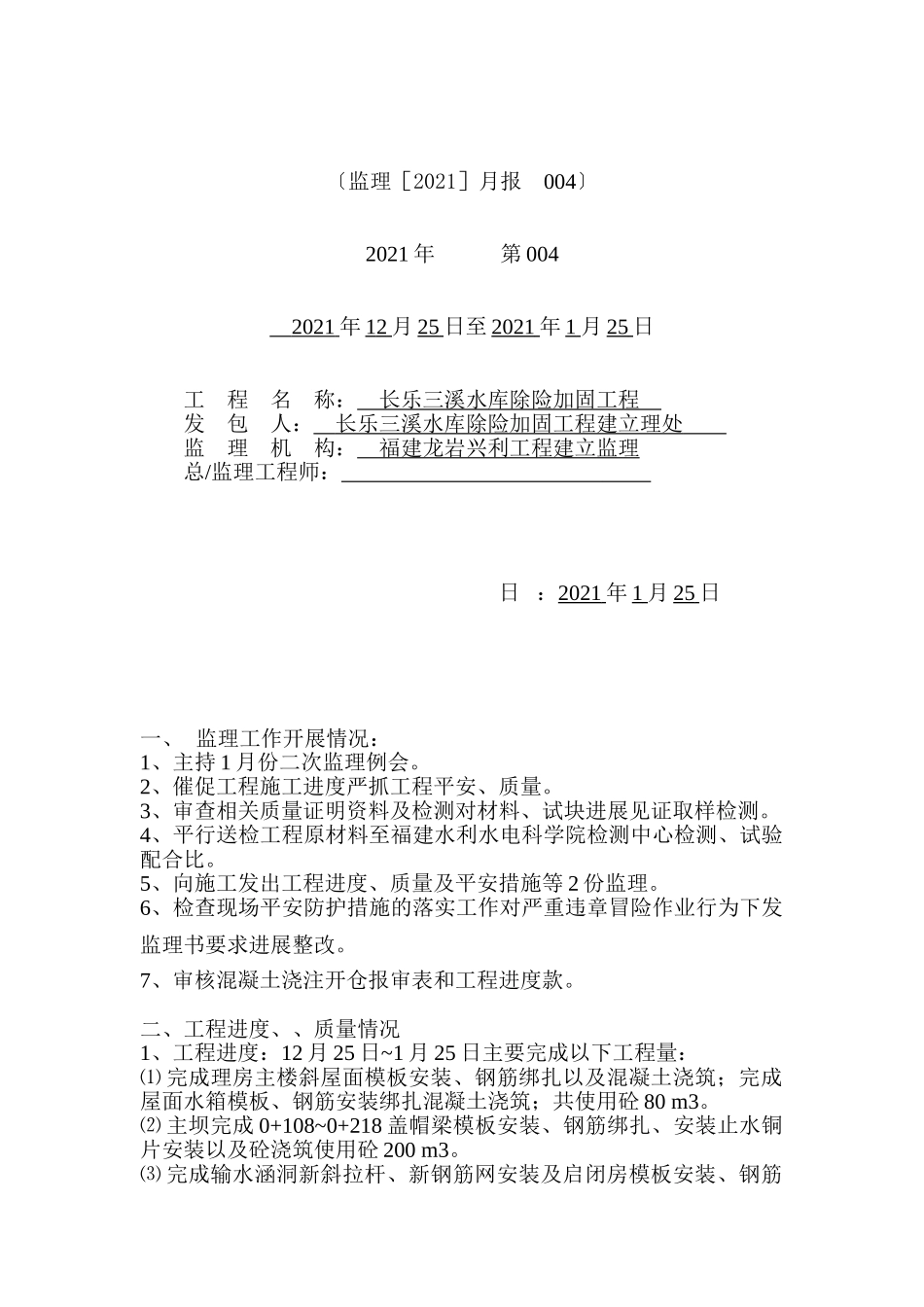

〔5〕完成主溢洪道启闭房根底梁模
