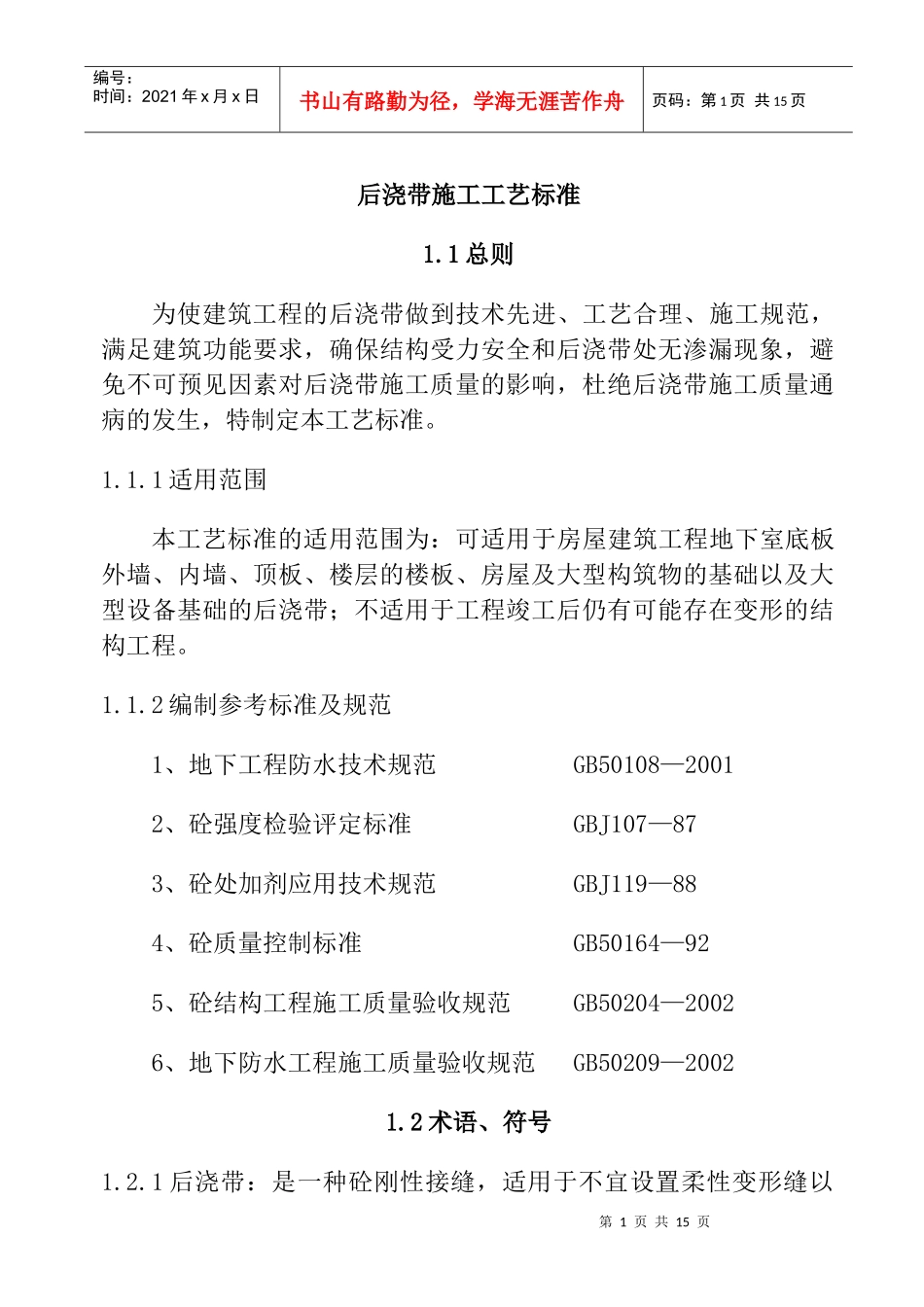

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页后浇带施工工艺标准1
1总则为使建筑工程的后浇带做到技术先进、工艺合理、施工规范,满足建筑功能要求,确保结构受力安全和后浇带处无渗漏现象,避免不可预见因素对后浇带施工质量的影响,杜绝后浇带施工质量通病的发生,特制定本工艺标准
1适用范围本工艺标准的适用范围为:可适用于房屋建筑工程地下室底板外墙、内墙、顶板、楼层的楼板、房屋及大型构筑物的基础以及大型设备基础的后浇带;不适用于工程竣工后仍有可能存在变形的结构工程
2编制参考标准及规范1、地下工程防水技术规范GB50108—20012、砼强度检验评定标准GBJ107—873、砼处加剂应用技术规范GBJ119—884、砼质量控制标准GB50164—925、砼结构工程施工质量验收规范GB50204—20026、地下防水工程施工质量验收规范GB50209—20021
2术语、符号1
1后浇带:是一种砼刚性接缝,适用于不宜设置柔性变形缝以第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页及后期变形趋于稳定的结构
2自粘性膨胀橡胶止水条:是一种具有自粘功能,遇水后在一定时间内体积可以膨胀以达到止水效果的橡胶质止水条
3补偿收缩砼:是在砼中添加一定比例膨胀剂或外加剂(按设计掺量)后,使砼在凝固过程中产生适度体积膨胀,以补偿砼收缩的一种砼
3基本规定1
1后浇带的留置必须依据设计要求的位置与尺寸,宽度宜为700-1000㎜;若后浇带位置因施工需要移动,必需经过设计院同意;后浇带砼施工的时间必须符合设计要求及工程实际施工情况要求
若设计无要求时,应在其两侧砼龄期42天后再施工,但高层建筑的后浇带应在结构顶板浇筑砼14天后进行

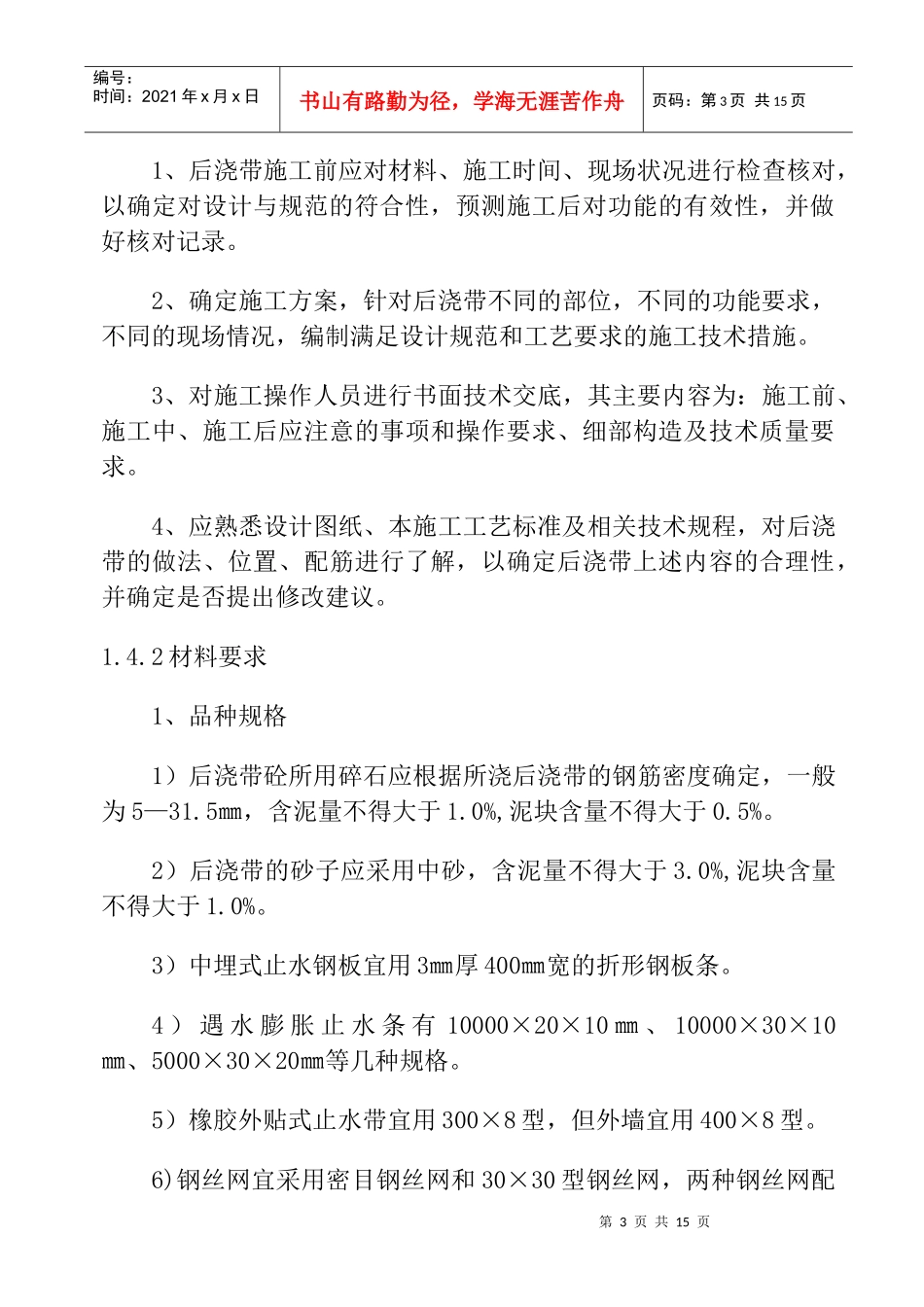

2后浇带所使用的材
