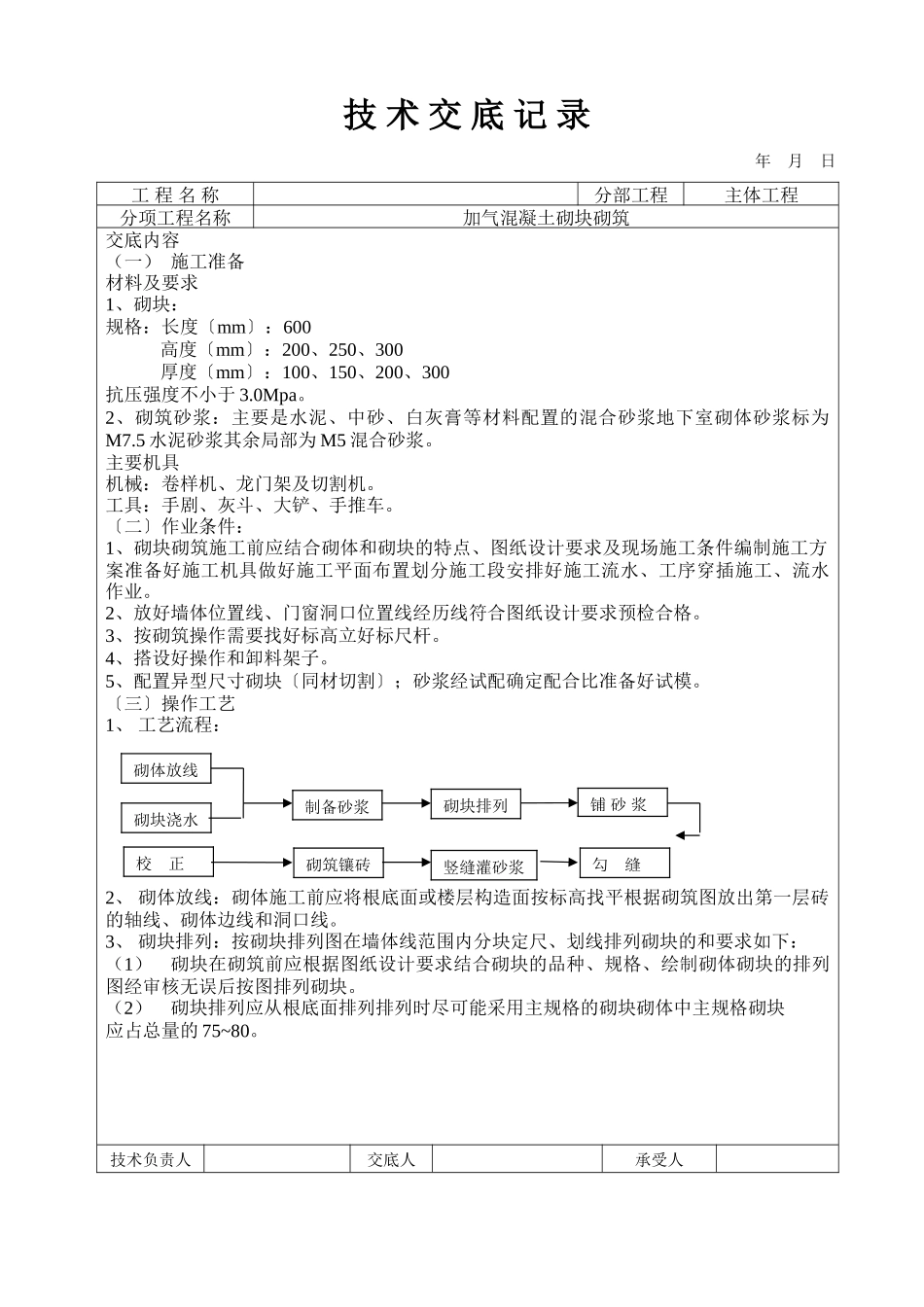

技术交底记录年月日工程名称分部工程主体工程分项工程名称加气混凝土砌块砌筑交底内容(一)施工准备材料及要求1、砌块:规格:长度〔mm〕:600高度〔mm〕:200、250、300厚度〔mm〕:100、150、200、300抗压强度不小于3
2、砌筑砂浆:主要是水泥、中砂、白灰膏等材料配置的混合砂浆地下室砌体砂浆标为M7
5水泥砂浆其余局部为M5混合砂浆
主要机具机械:卷样机、龙门架及切割机
工具:手剧、灰斗、大铲、手推车
〔二〕作业条件:1、砌块砌筑施工前应结合砌体和砌块的特点、图纸设计要求及现场施工条件编制施工方案准备好施工机具做好施工平面布置划分施工段安排好施工流水、工序穿插施工、流水作业
2、放好墙体位置线、门窗洞口位置线经历线符合图纸设计要求预检合格
3、按砌筑操作需要找好标高立好标尺杆
4、搭设好操作和卸料架子
5、配置异型尺寸砌块〔同材切割〕;砂浆经试配确定配合比准备好试模
〔三〕操作工艺1、工艺流程:2、砌体放线:砌体施工前应将根底面或楼层构造面按标高找平根据砌筑图放出第一层砖的轴线、砌体边线和洞口线
3、砌块排列:按砌块排列图在墙体线范围内分块定尺、划线排列砌块的和要求如下:(1)砌块在砌筑前应根据图纸设计要求结合砌块的品种、规格、绘制砌体砌块的排列图经审核无误后按图排列砌块
(2)砌块排列应从根底面排列排列时尽可能采用主规格的砌块砌体中主规格砌块应占总量的75~80
技术负责人交底人承受人砌体放线砌块浇水制备砂浆砌块排列铺砂浆校正砌筑镶砖竖缝灌砂浆勾缝技术交底记录年月日工程名称分部工程主体工程分项工程名称加气混凝土砌块砌筑交底内容〔3〕、砌块排列上、下皮应错缝搭接搭接长度为砌块的1/2不得小于砌块的1/3也不应小于150mm
〔4〕、外墙转角及纵横墙交接处应将砌块分层咬槎交织搭接砌体垂直缝应避开与门窗洞口同缝且不得用砖镶砌

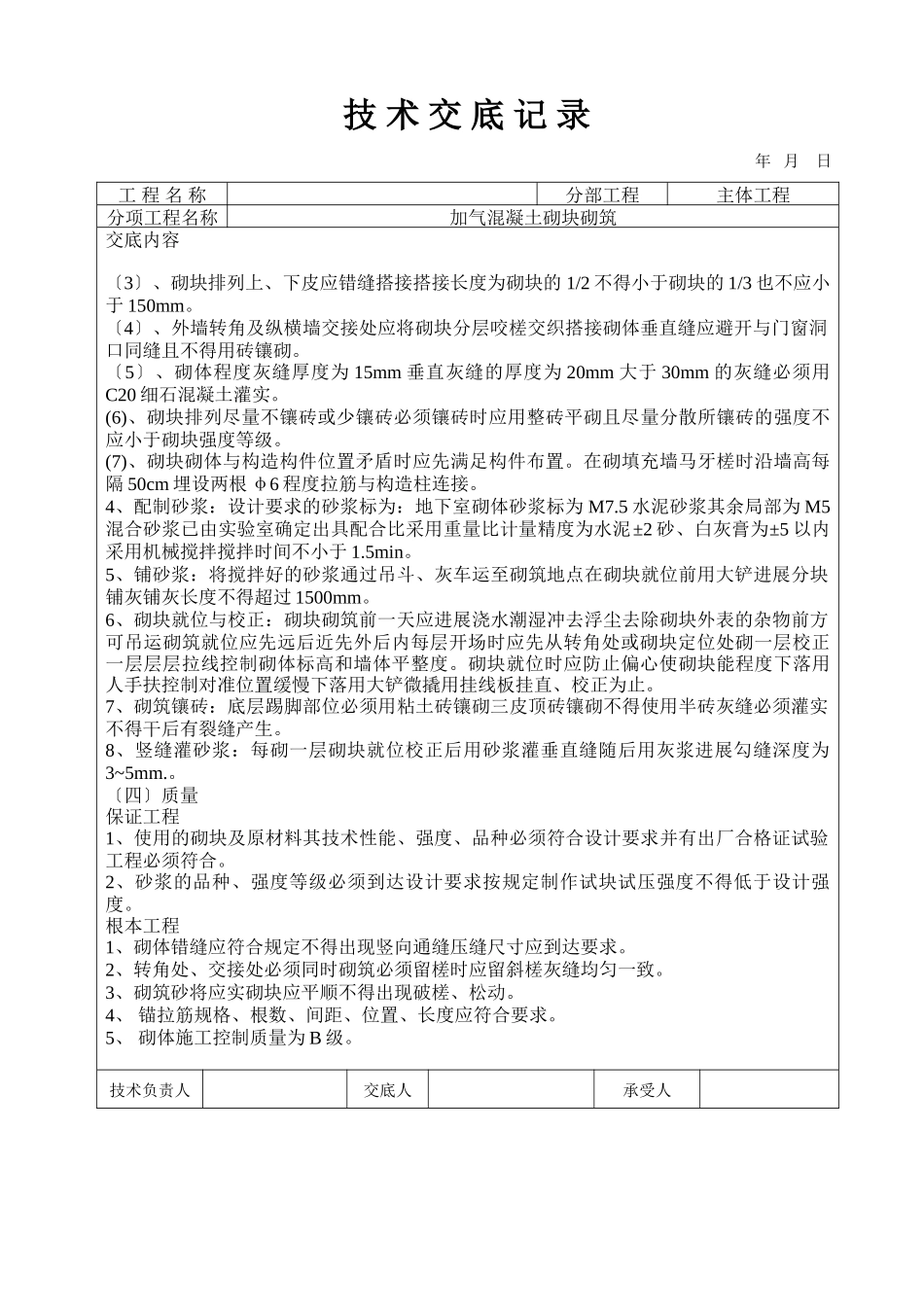

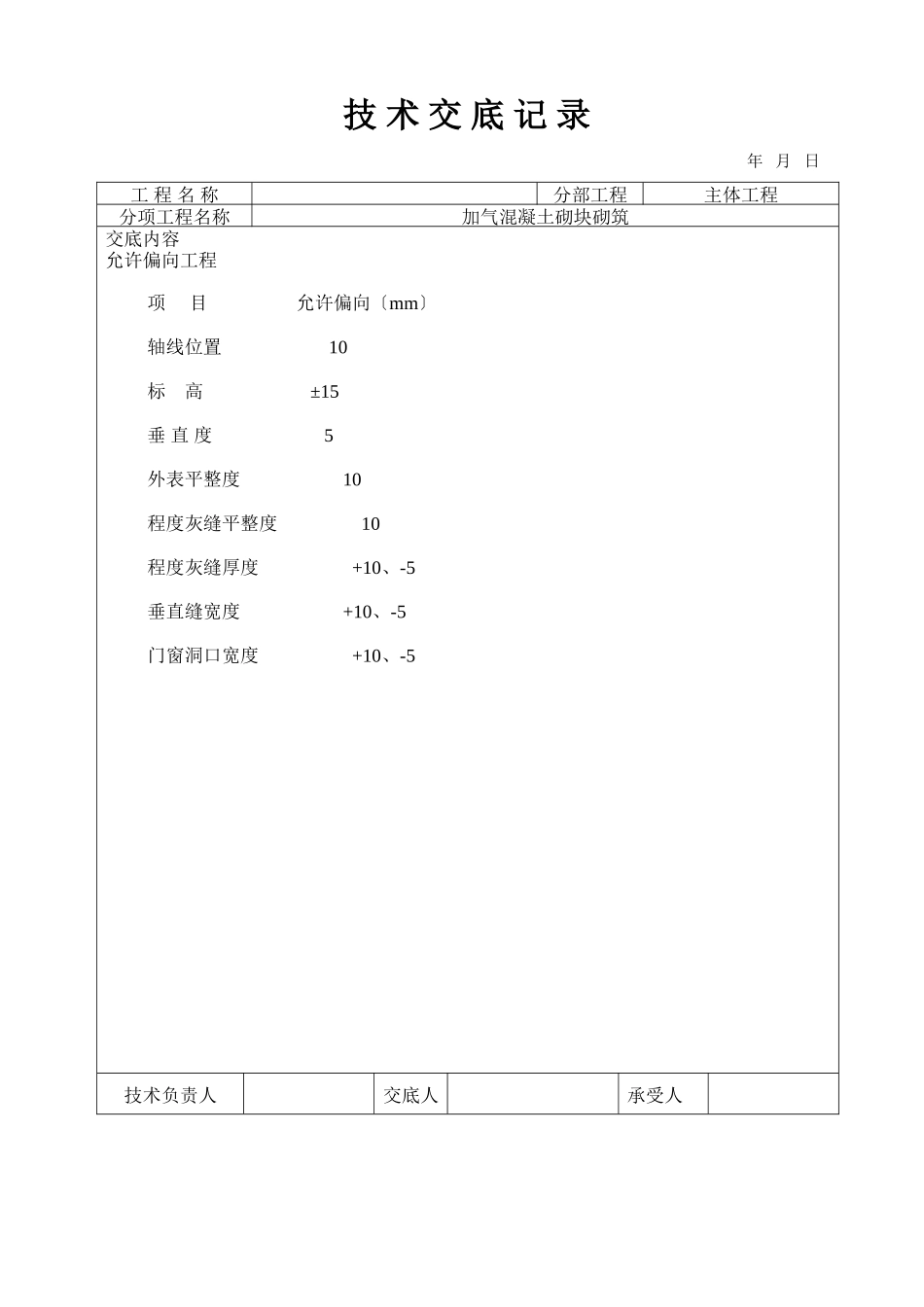

〔5〕、砌体程度灰缝厚度
