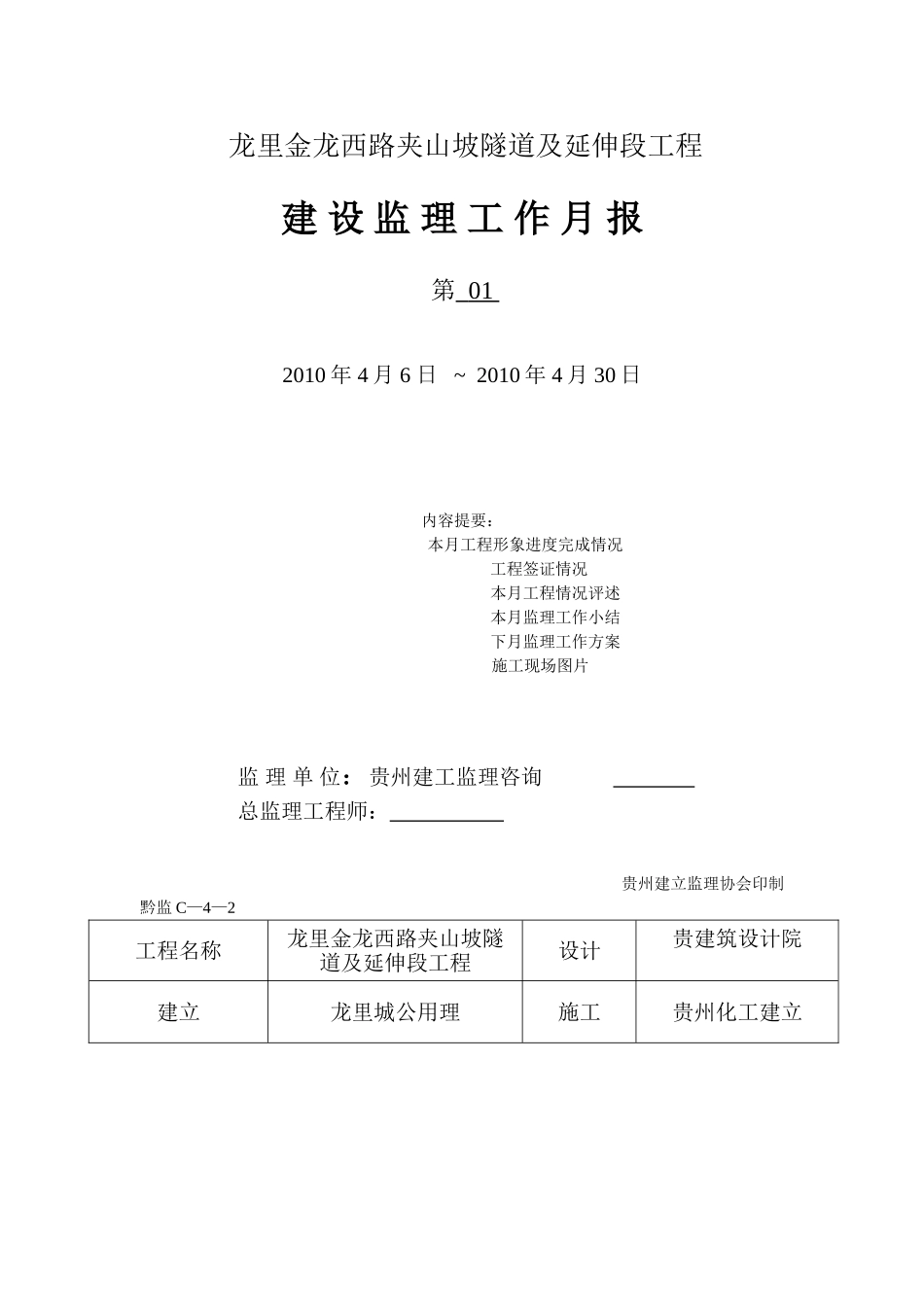

龙里金龙西路夹山坡隧道及延伸段工程建设监理工作月报第012010年4月6日~2010年4月30日内容提要:本月工程形象进度完成情况工程签证情况本月工程情况评述本月监理工作小结下月监理工作方案施工现场图片监理单位:贵州建工监理咨询总监理工程师:贵州建立监理协会印制黔监C—4—2工程名称龙里金龙西路夹山坡隧道及延伸段工程设计贵建筑设计院建立龙里城公用理施工贵州化工建立形象进度完成情况方案完成1、完成隧道施工出口处各种临时设施建立;2、K0+020~K0+100段路基土石方开挖总量的80约10000m3;路基边沟100m;路基边坡防护左右里程各80m2;3、隧道进口、出口天沟开挖砌筑全部完成;隧道进口段洞口土石方开挖30;4、K0+580~600、K0+720~760段土石方开挖约3000m3
实际完成1、完成隧道施工出口处各种临时设施建立;2、K0+020~K0+100段路基土石方开挖量约9500m3;3、路基边沟100m;路基边坡防护80m2;隧道进口、出口天沟全部完成;隧道进口段土石方开挖30;4、K0+580~600、K0+720~760段土石方开挖约3000m3
原因分析1、血站围墙处边坡设计一直未出详细施工方案;2、电力、拆迁问题、三通一平未完全处理造成工方案滞后
例会纪要专题一份内容简要设计院进展了图纸技术交底建立、施工、监理对图纸提出了相关问题及设计院答复签证工程质量无内容简要无工程签证情况指向施工发出的一份内容简要隧道进口段施工现场存在较大平安隐患各种报告施工提出的三份内容简要1、〔001〕施工要求尽快解决三通一平以便对工作的顺利进展;2、〔002〕已建联络线与拟建金龙西路穿插口处高程出现断链现象建议按现场实际情况顺调并报设计;3、〔003〕施工要求尽快解决施工用电用地及电信电力线路、国防光缆线路拆迁问题
