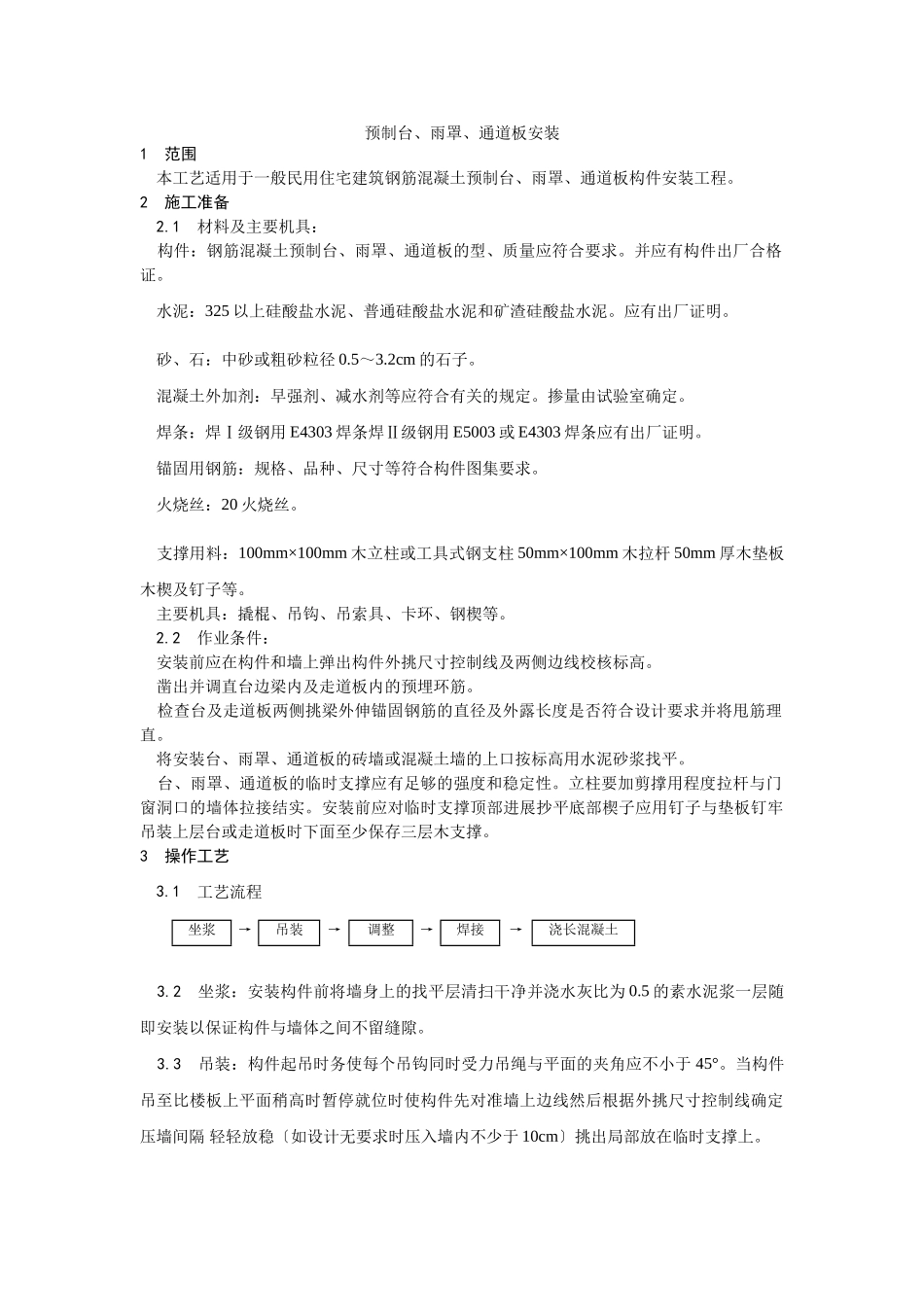

预制台、雨罩、通道板安装1范围本工艺适用于一般民用住宅建筑钢筋混凝土预制台、雨罩、通道板构件安装工程
2施工准备2
1材料及主要机具:构件:钢筋混凝土预制台、雨罩、通道板的型、质量应符合要求
并应有构件出厂合格证
水泥:325以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥
应有出厂证明
砂、石:中砂或粗砂粒径0
2cm的石子
混凝土外加剂:早强剂、减水剂等应符合有关的规定
掺量由试验室确定
焊条:焊Ⅰ级钢用E4303焊条焊Ⅱ级钢用E5003或E4303焊条应有出厂证明
锚固用钢筋:规格、品种、尺寸等符合构件图集要求
火烧丝:20火烧丝
支撑用料:100mm×100mm木立柱或工具式钢支柱50mm×100mm木拉杆50mm厚木垫板木楔及钉子等
主要机具:撬棍、吊钩、吊索具、卡环、钢楔等
2作业条件:安装前应在构件和墙上弹出构件外挑尺寸控制线及两侧边线校核标高
凿出并调直台边梁内及走道板内的预埋环筋
检查台及走道板两侧挑梁外伸锚固钢筋的直径及外露长度是否符合设计要求并将甩筋理直
将安装台、雨罩、通道板的砖墙或混凝土墙的上口按标高用水泥砂浆找平
台、雨罩、通道板的临时支撑应有足够的强度和稳定性
立柱要加剪撑用程度拉杆与门窗洞口的墙体拉接结实
安装前应对临时支撑顶部进展抄平底部楔子应用钉子与垫板钉牢吊装上层台或走道板时下面至少保存三层木支撑
3操作工艺3

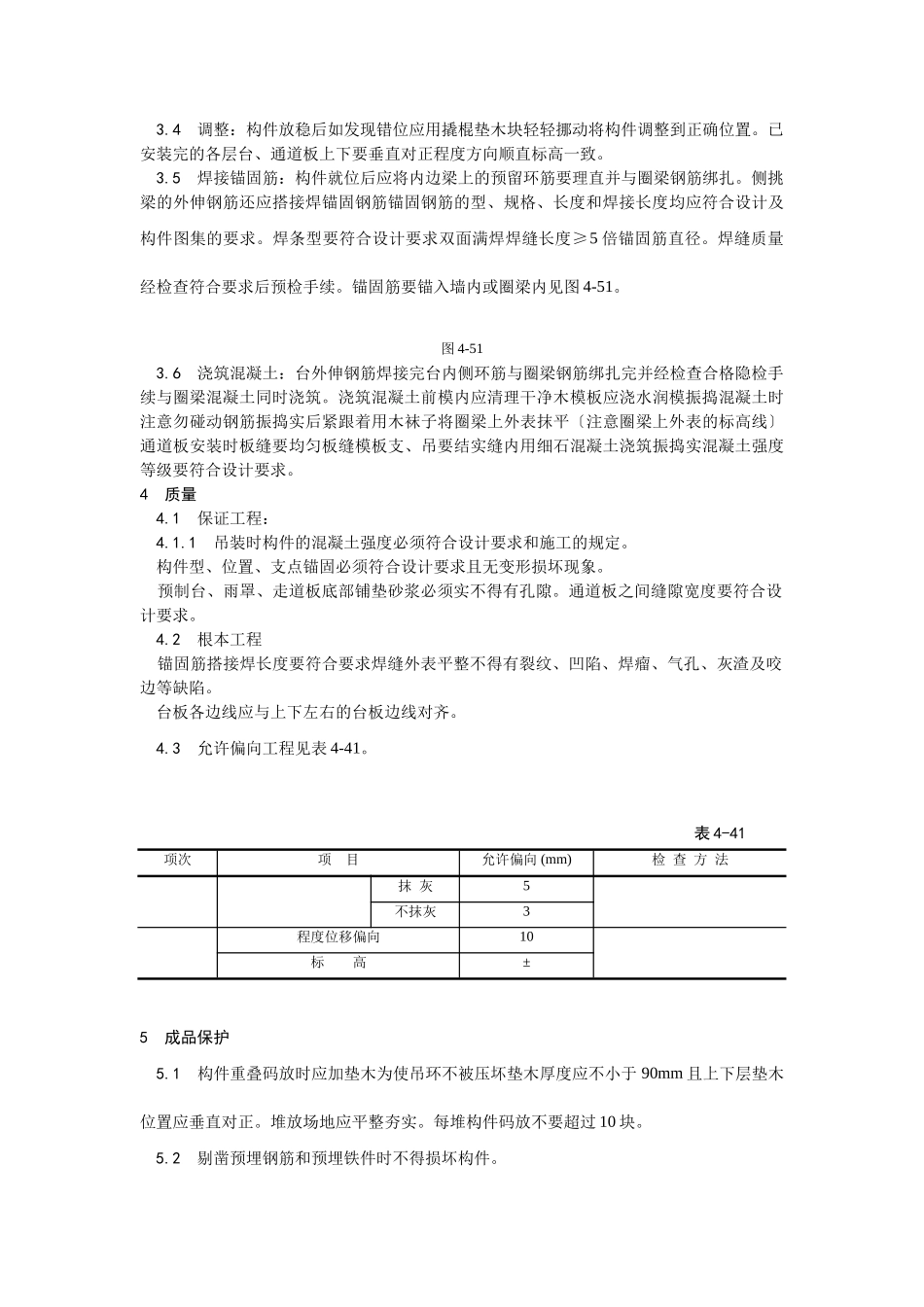

1工艺流程坐浆→吊装→调整→焊接→浇长混凝土3
2坐浆:安装构件前将墙身上的找平层清扫干净并浇水灰比为0
5的素水泥浆一层随即安装以保证构件与墙体之间不留缝隙
3吊装:构件起吊时务使每个吊钩同时受力吊绳与平面的夹角应不小于45°
当构件吊至比楼板上平面稍高时暂停就位时使构件先对准墙上边线然后根据外挑尺寸控制线确定压墙间隔轻轻放稳〔如设计无要求时压入墙内不少于10cm〕挑出局部放在临时支撑上
4调整:构件放稳后如
