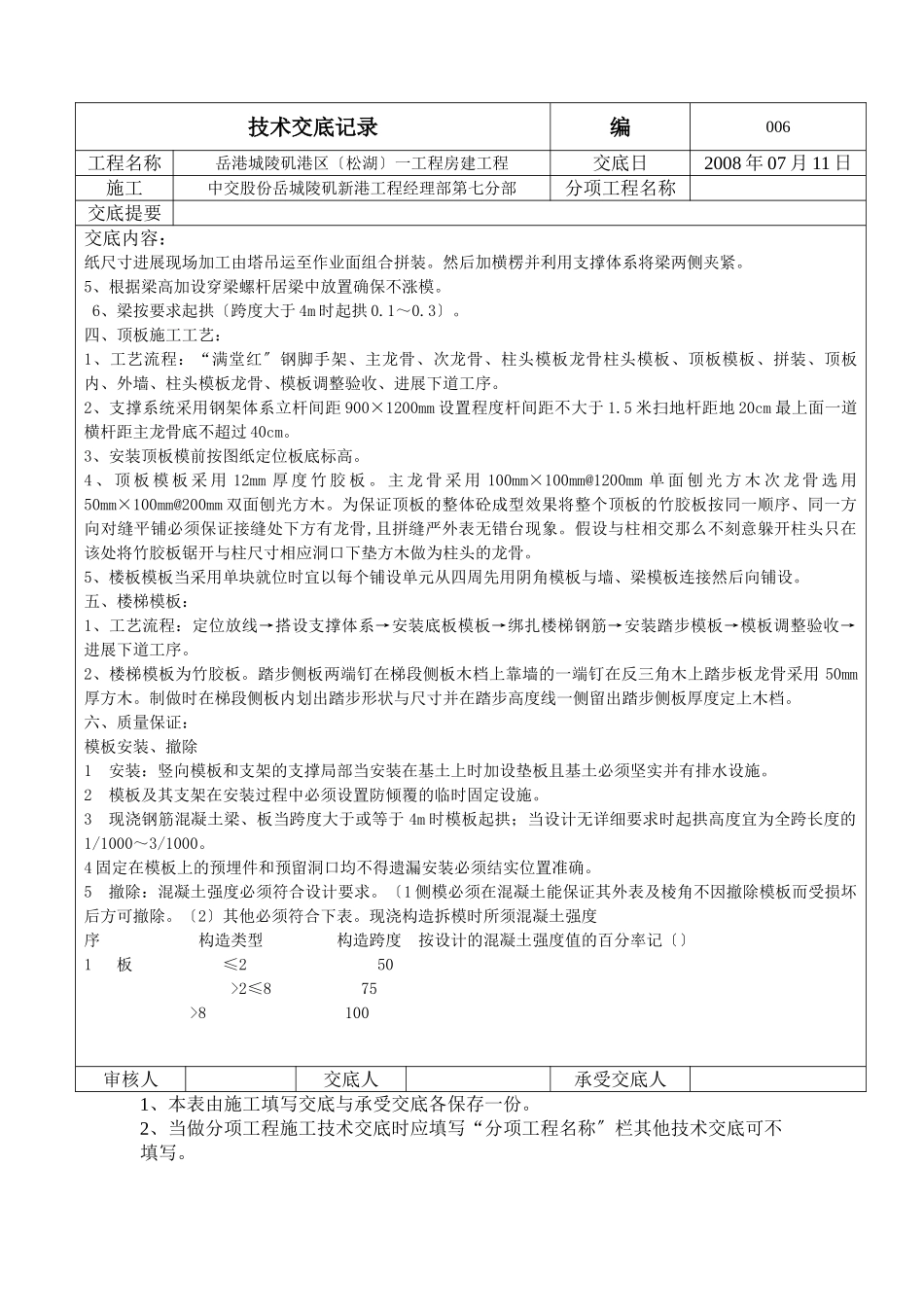

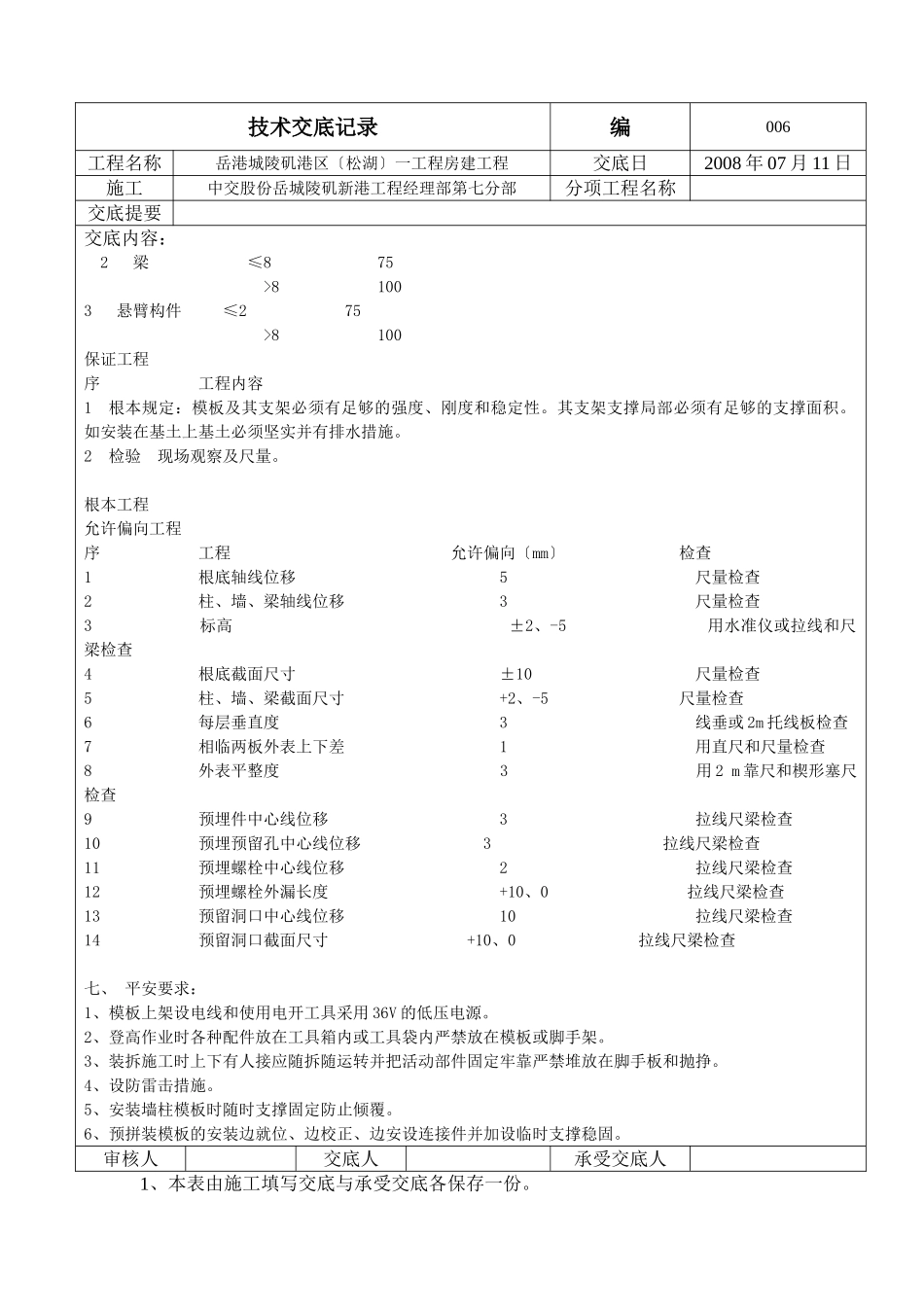

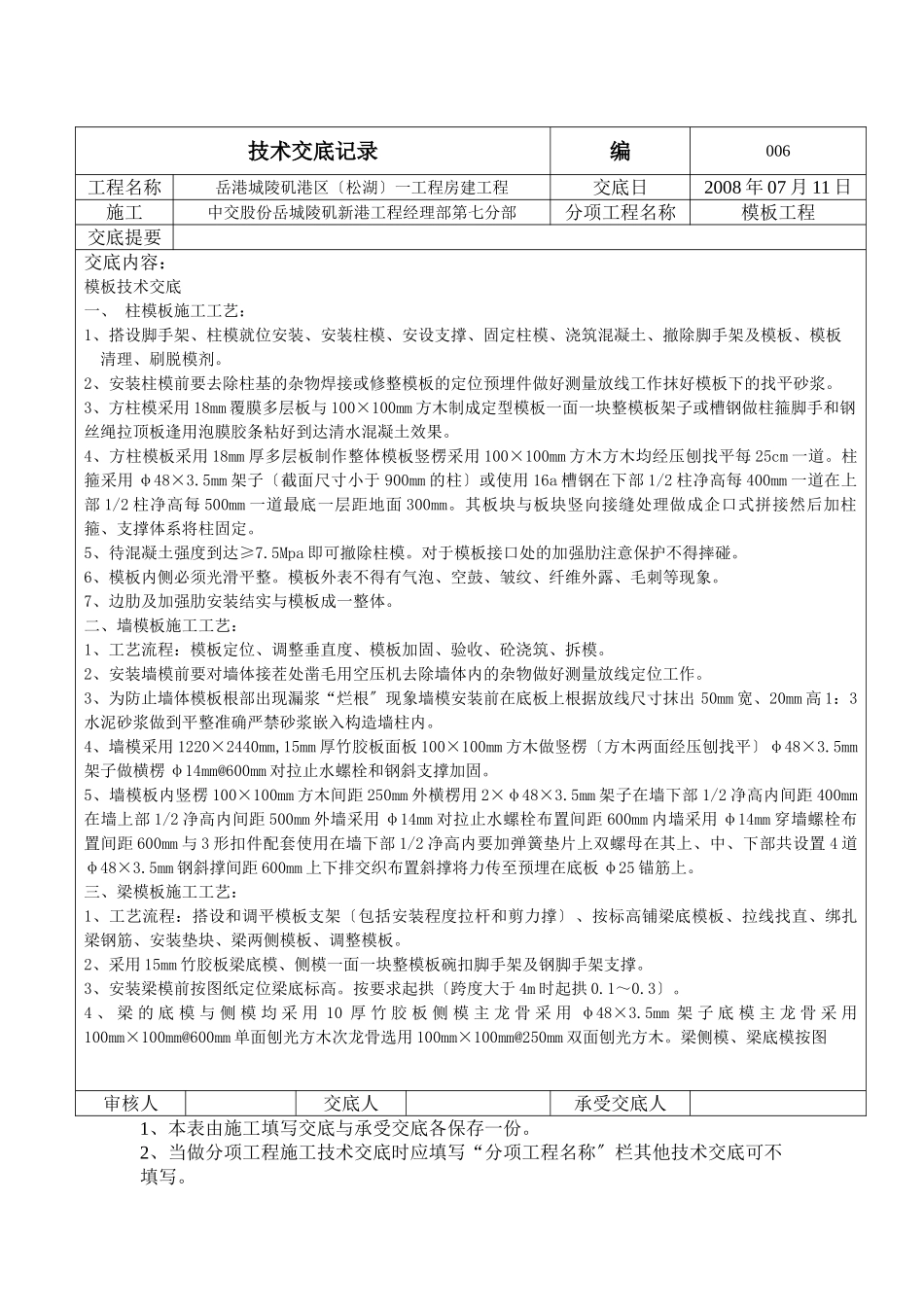

技术交底记录编006工程名称岳港城陵矶港区〔松湖〕一工程房建工程交底日2008年07月11日施工中交股份岳城陵矶新港工程经理部第七分部分项工程名称模板工程交底提要交底内容:模板技术交底一、柱模板施工工艺:1、搭设脚手架、柱模就位安装、安装柱模、安设支撑、固定柱模、浇筑混凝土、撤除脚手架及模板、模板清理、刷脱模剂
2、安装柱模前要去除柱基的杂物焊接或修整模板的定位预埋件做好测量放线工作抹好模板下的找平砂浆
3、方柱模采用18mm覆膜多层板与100×100mm方木制成定型模板一面一块整模板架子或槽钢做柱箍脚手和钢丝绳拉顶板逢用泡膜胶条粘好到达清水混凝土效果
4、方柱模板采用18mm厚多层板制作整体模板竖楞采用100×100mm方木方木均经压刨找平每25cm一道
柱箍采用φ48×3
5mm架子〔截面尺寸小于900mm的柱〕或使用16a槽钢在下部1/2柱净高每400mm一道在上部1/2柱净高每500mm一道最底一层距地面300mm
其板块与板块竖向接缝处理做成企口式拼接然后加柱箍、支撑体系将柱固定
5、待混凝土强度到达≥7
5Mpa即可撤除柱模
对于模板接口处的加强肋注意保护不得摔碰
6、模板内侧必须光滑平整
模板外表不得有气泡、空鼓、皱纹、纤维外露、毛刺等现象
7、边肋及加强肋安装结实与模板成一整体
二、墙模板施工工艺:1、工艺流程:模板定位、调整垂直度、模板加固、验收、砼浇筑、拆模
2、安装墙模前要对墙体接茬处凿毛用空压机去除墙体内的杂物做好测量放线定位工作
3、为防止墙体模板根部出现漏浆“烂根〞现象墙模安装前在底板上根据放线尺寸抹出50mm宽、20mm高1:3水泥砂浆做到平整准确严禁砂浆嵌入构造墙柱内
4、墙模采用1220×2440mm,15mm厚竹胶板面板100×100mm方木做竖楞〔方木两面经压刨找平〕φ48×3
5mm架子做横楞φ14mm@600mm对拉止水螺栓和钢斜支
