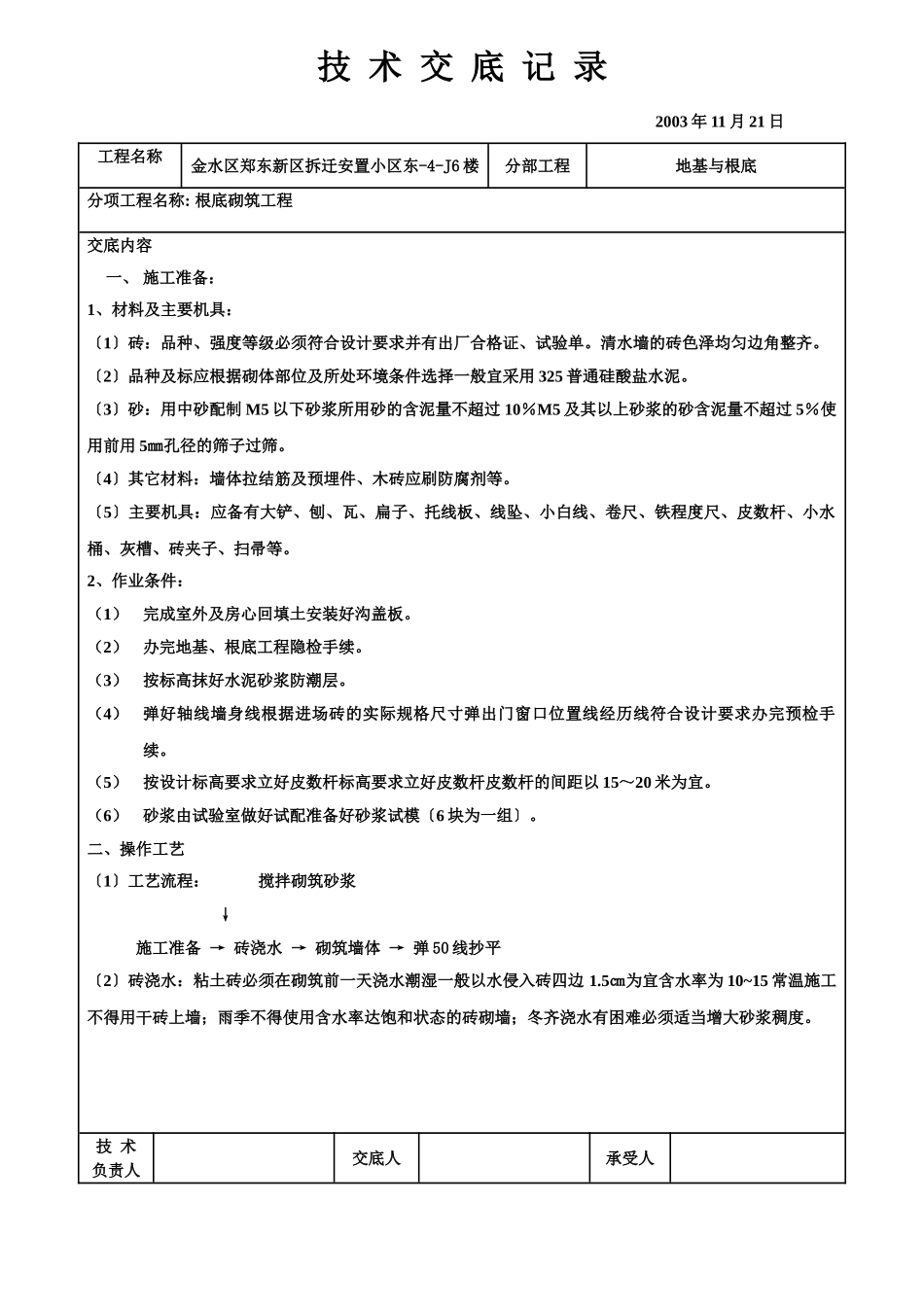

技术交底记录2003年11月21日工程名称金水区郑东新区拆迁安置小区东-4-J6楼分部工程地基与根底分项工程名称:根底砌筑工程交底内容一、施工准备:1、材料及主要机具:〔1〕砖:品种、强度等级必须符合设计要求并有出厂合格证、试验单
清水墙的砖色泽均匀边角整齐
〔2〕品种及标应根据砌体部位及所处环境条件选择一般宜采用325普通硅酸盐水泥
〔3〕砂:用中砂配制M5以下砂浆所用砂的含泥量不超过10%M5及其以上砂浆的砂含泥量不超过5%使用前用5㎜孔径的筛子过筛
〔4〕其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等
〔5〕主要机具:应备有大铲、刨、瓦、扁子、托线板、线坠、小白线、卷尺、铁程度尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等
2、作业条件:(1)完成室外及房心回填土安装好沟盖板
(2)办完地基、根底工程隐检手续
(3)按标高抹好水泥砂浆防潮层
(4)弹好轴线墙身线根据进场砖的实际规格尺寸弹出门窗口位置线经历线符合设计要求办完预检手续
(5)按设计标高要求立好皮数杆标高要求立好皮数杆皮数杆的间距以15~20米为宜
(6)砂浆由试验室做好试配准备好砂浆试模〔6块为一组〕
二、操作工艺〔1〕工艺流程:搅拌砌筑砂浆↓施工准备→砖浇水→砌筑墙体→弹50线抄平〔2〕砖浇水:粘土砖必须在砌筑前一天浇水潮湿一般以水侵入砖四边1
5㎝为宜含水率为10~15常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬齐浇水有困难必须适当增大砂浆稠度

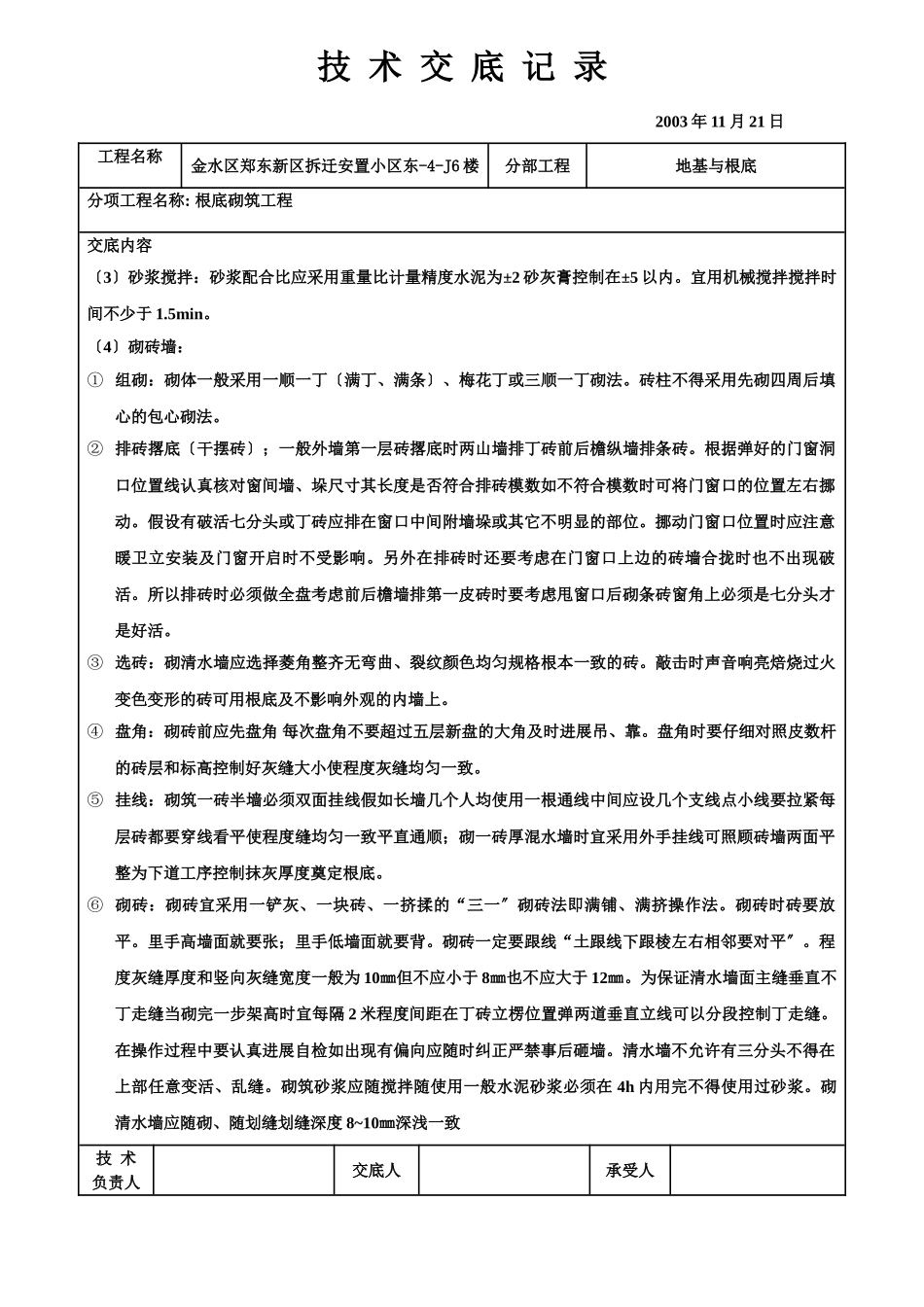

技术负责人交底人承受人技术交底记录2003年11月21日工程名称金水区郑东新区拆迁安置小区东-4-J6楼分部工程地基与根底分项工程名称:根底砌筑工程交底内容〔3〕砂浆搅拌:砂浆配合比应采用重量比计量精度水泥为±2砂灰膏控制在±5以内
宜用机械搅拌搅拌时间不少于1

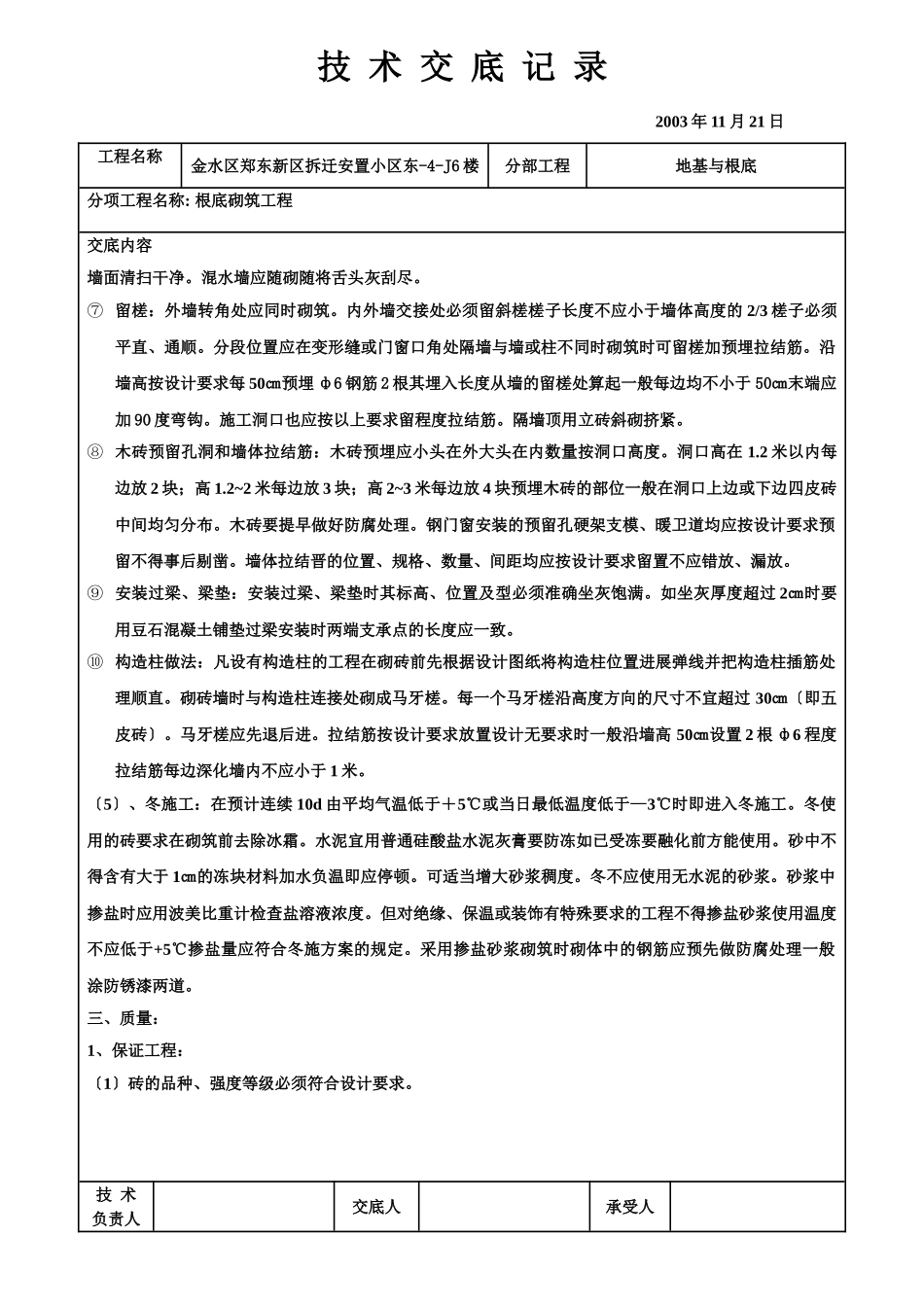

〔4〕砌砖墙:①组砌:砌体一般采用一顺一丁〔满丁、满条〕、梅花丁或三顺一丁
