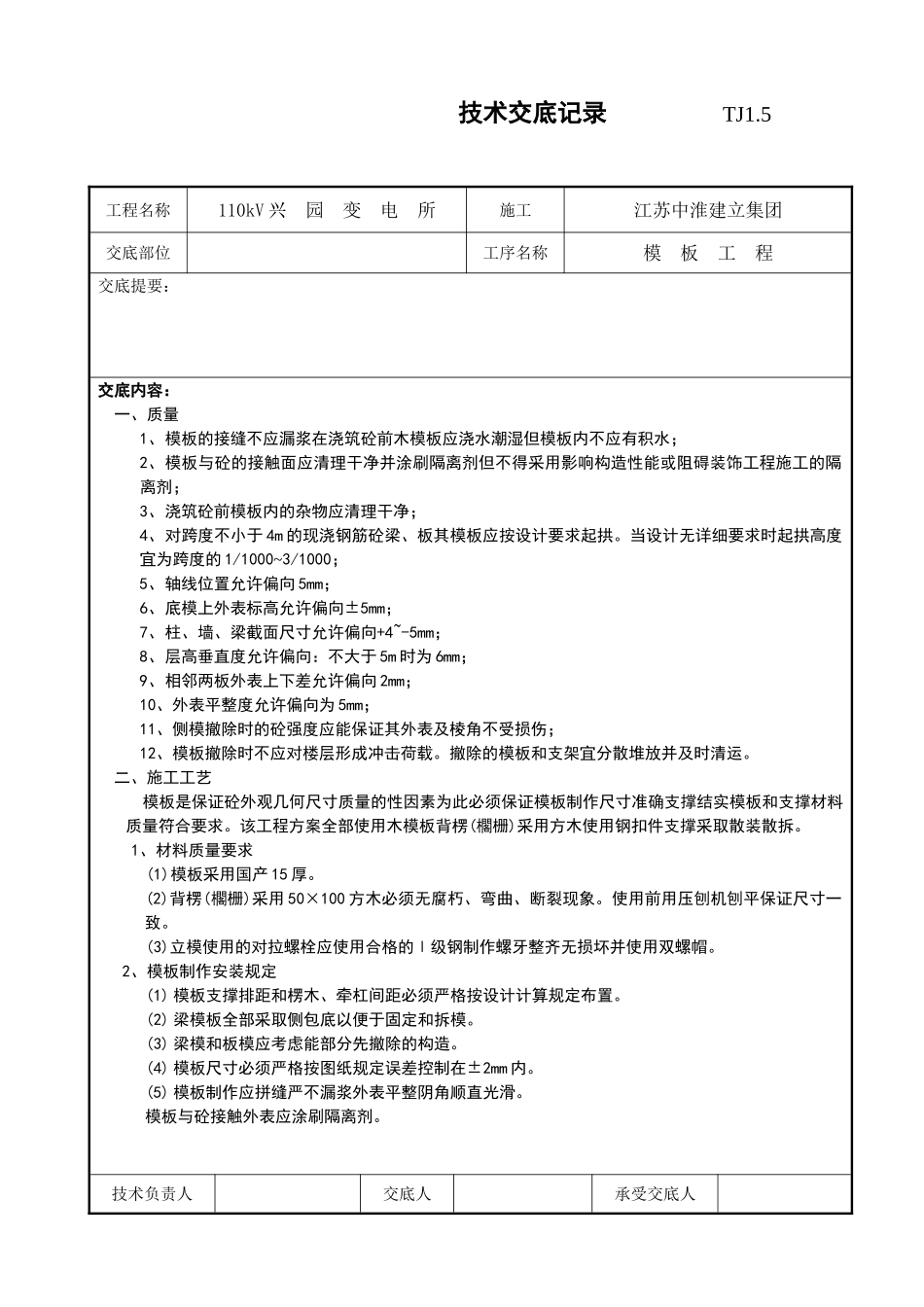

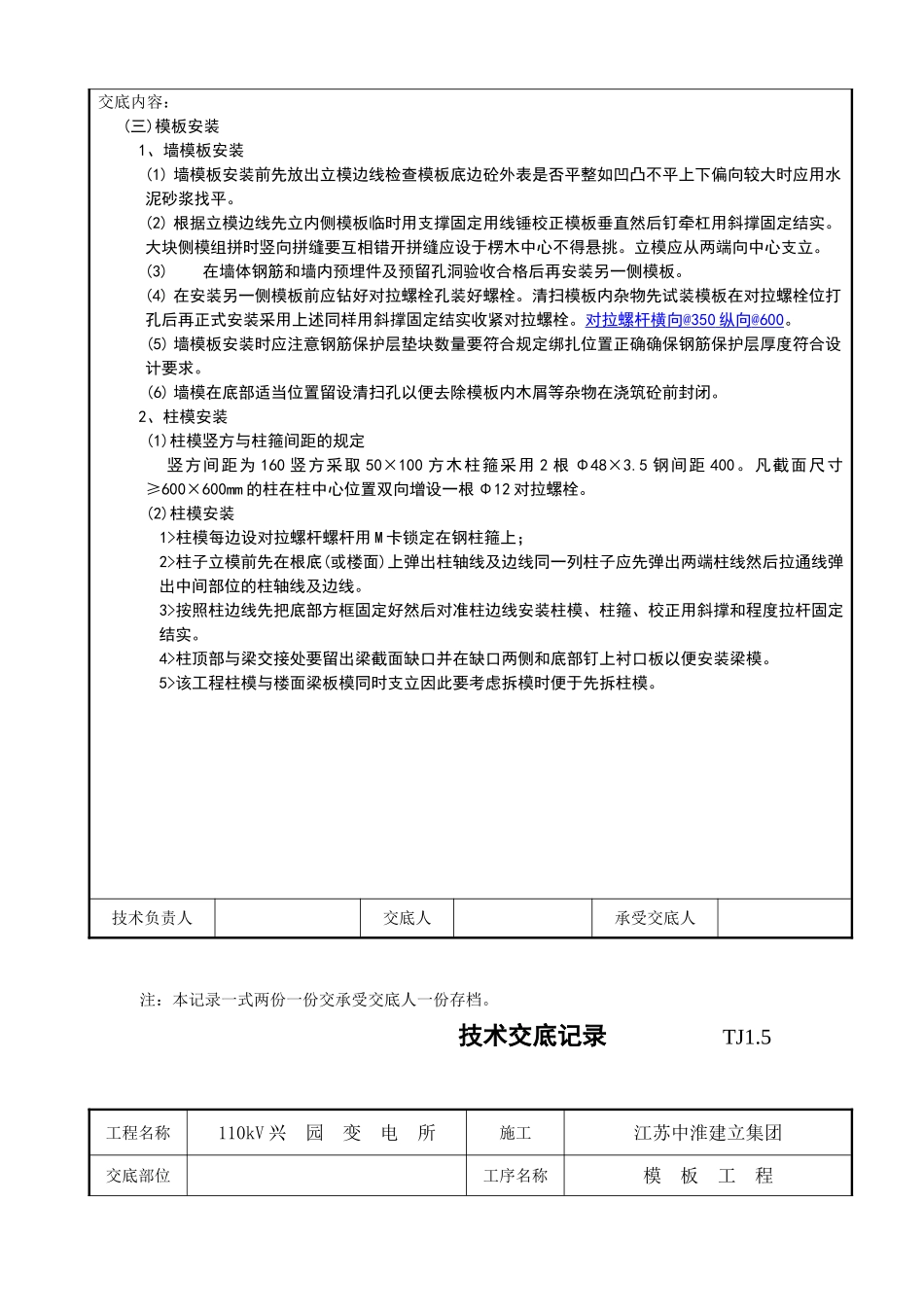

技术交底记录TJ1.5工程名称110kV兴园变电所施工江苏中淮建立集团交底部位工序名称模板工程交底提要:交底内容:一、质量1、模板的接缝不应漏浆在浇筑砼前木模板应浇水潮湿但模板内不应有积水;2、模板与砼的接触面应清理干净并涂刷隔离剂但不得采用影响构造性能或阻碍装饰工程施工的隔离剂;3、浇筑砼前模板内的杂物应清理干净;4、对跨度不小于4m的现浇钢筋砼梁、板其模板应按设计要求起拱。当设计无详细要求时起拱高度宜为跨度的1/1000~3/1000;5、轴线位置允许偏向5mm;6、底模上外表标高允许偏向±5mm;7、柱、墙、梁截面尺寸允许偏向+4~-5mm;8、层高垂直度允许偏向:不大于5m时为6mm;9、相邻两板外表上下差允许偏向2mm;10、外表平整度允许偏向为5mm;11、侧模撤除时的砼强度应能保证其外表及棱角不受损伤;12、模板撤除时不应对楼层形成冲击荷载。撤除的模板和支架宜分散堆放并及时清运。二、施工工艺模板是保证砼外观几何尺寸质量的性因素为此必须保证模板制作尺寸准确支撑结实模板和支撑材料质量符合要求。该工程方案全部使用木模板背楞(櫊栅)采用方木使用钢扣件支撑采取散装散拆。1、材料质量要求(1)模板采用国产15厚。(2)背楞(櫊栅)采用50×100方木必须无腐朽、弯曲、断裂现象。使用前用压刨机刨平保证尺寸一致。(3)立模使用的对拉螺栓应使用合格的Ⅰ级钢制作螺牙整齐无损坏并使用双螺帽。2、模板制作安装规定(1)模板支撑排距和楞木、牵杠间距必须严格按设计计算规定布置。(2)梁模板全部采取侧包底以便于固定和拆模。(3)梁模和板模应考虑能部分先撤除的构造。(4)模板尺寸必须严格按图纸规定误差控制在±2mm内。(5)模板制作应拼缝严不漏浆外表平整阴角顺直光滑。模板与砼接触外表应涂刷隔离剂。技术负责人交底人承受交底人注:本记录一式两份一份交承受交底人一份存档。技术交底记录TJ1.5工程名称110kV兴园变电所施工江苏中淮建立集团交底部位工序名称模板工程交底提要:交底内容:(三)模板安装1、墙模板安装(1)墙模板安装前先放出立模边线检查模板底边砼外表是否平整如凹凸不平上下偏向较大时应用水泥砂浆找平。(2)根据立模边线先立内侧模板临时用支撑固定用线锤校正模板垂直然后钉牵杠用斜撑固定结实。大块侧模组拼时竖向拼缝要互相错开拼缝应设于楞木中心不得悬挑。立模应从两端向中心支立。(3)在墙体钢筋和墙内预埋件及预留孔洞验收合格后再安装另一侧模板。(4)在安装另一侧模板前应钻好对拉螺栓孔装好螺栓。清扫模板内杂物先试装模板在对拉螺栓位打孔后再正式安装采用上述同样用斜撑固定结实收紧对拉螺栓。对拉螺杆横向@350纵向@600。(5)墙模板安装时应注意钢筋保护层垫块数量要符合规定绑扎位置正确确保钢筋保护层厚度符合设计要求。(6)墙模在底部适当位置留设清扫孔以便去除模板内木屑等杂物在浇筑砼前封闭。2、柱模安装(1)柱模竖方与柱箍间距的规定竖方间距为160竖方采取50×100方木柱箍采用2根Φ48×3.5钢间距400。凡截面尺寸≥600×600mm的柱在柱中心位置双向增设一根Φ12对拉螺栓。(2)柱模安装1>柱模每边设对拉螺杆螺杆用M卡锁定在钢柱箍上;2>柱子立模前先在根底(或楼面)上弹出柱轴线及边线同一列柱子应先弹出两端柱线然后拉通线弹出中间部位的柱轴线及边线。3>按照柱边线先把底部方框固定好然后对准柱边线安装柱模、柱箍、校正用斜撑和程度拉杆固定结实。4>柱顶部与梁交接处要留出梁截面缺口并在缺口两侧和底部钉上衬口板以便安装梁模。5>该工程柱模与楼面梁板模同时支立因此要考虑拆模时便于先拆柱模。技术负责人交底人承受交底人注:本记录一式两份一份交承受交底人一份存档。技术交底记录TJ1.5工程名称110kV兴园变电所施工江苏中淮建立集团交底部位工序名称模板工程交底提要:交底内容:3、梁模板安装(1)梁竖方上口钉50×100方木搁放楼板櫊栅竖方下端外侧钉50×100方木固定竖方梁侧模还需斜撑固定撑牢。(2)当梁跨度大于或等于4m时梁底模应起拱宜为全跨长的1/1000~3/1000。4、楼板模板安装(1)该工程楼板厚度为110墙柱梁模板设计验算是按理数据进展的实际施工时由于胶合板品种不同性能差异较大经屡次使用后各项性能指标下降较多因此设计验算的数据只能作...
