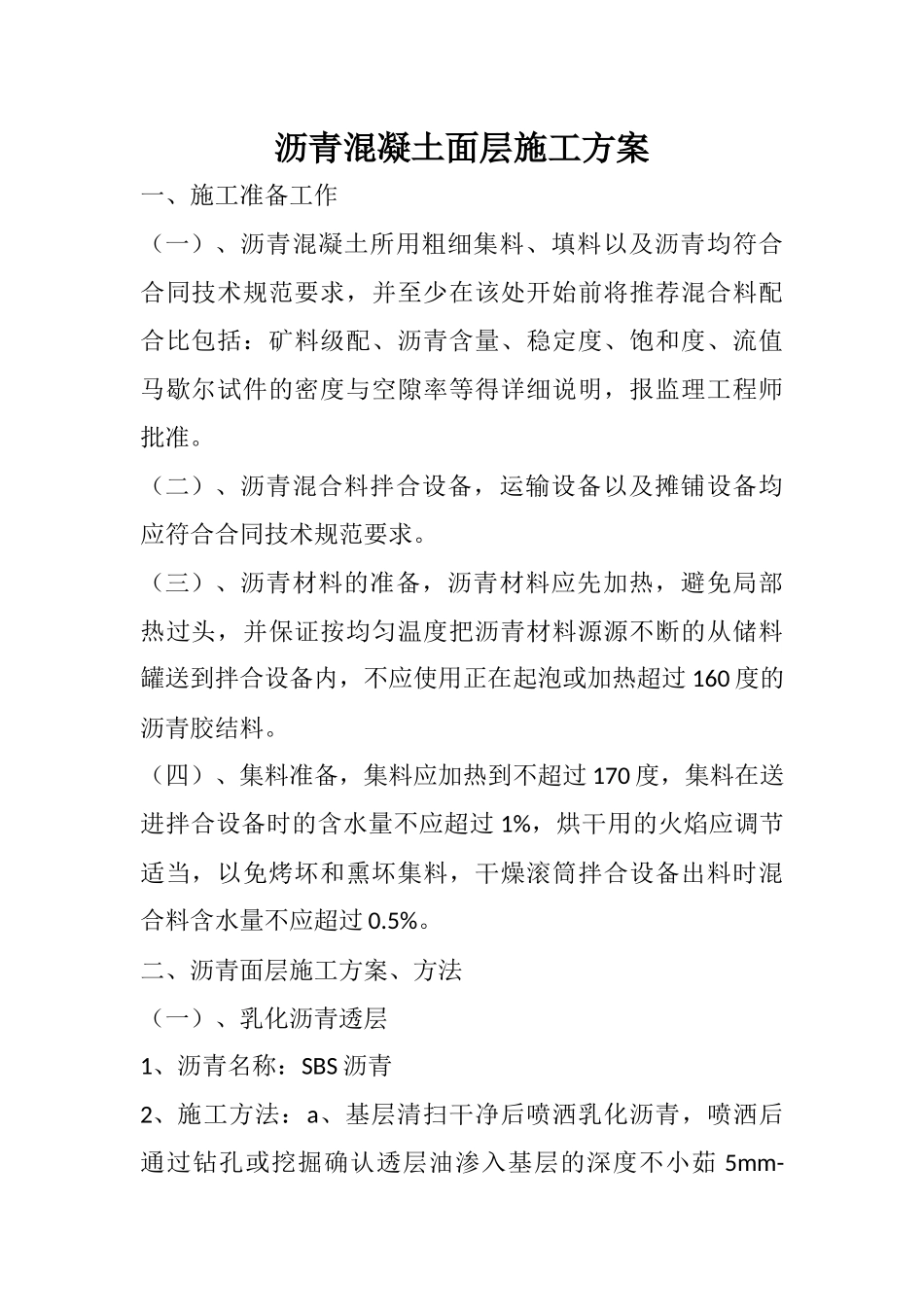

沥青混凝土面层施工方案一、施工准备工作(一)、沥青混凝土所用粗细集料、填料以及沥青均符合合同技术规范要求,并至少在该处开始前将推荐混合料配合比包括:矿料级配、沥青含量、稳定度、饱和度、流值马歇尔试件的密度与空隙率等得详细说明,报监理工程师批准
(二)、沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求
(三)、沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断的从储料罐送到拌合设备内,不应使用正在起泡或加热超过160度的沥青胶结料
(四)、集料准备,集料应加热到不超过170度,集料在送进拌合设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏坏集料,干燥滚筒拌合设备出料时混合料含水量不应超过0

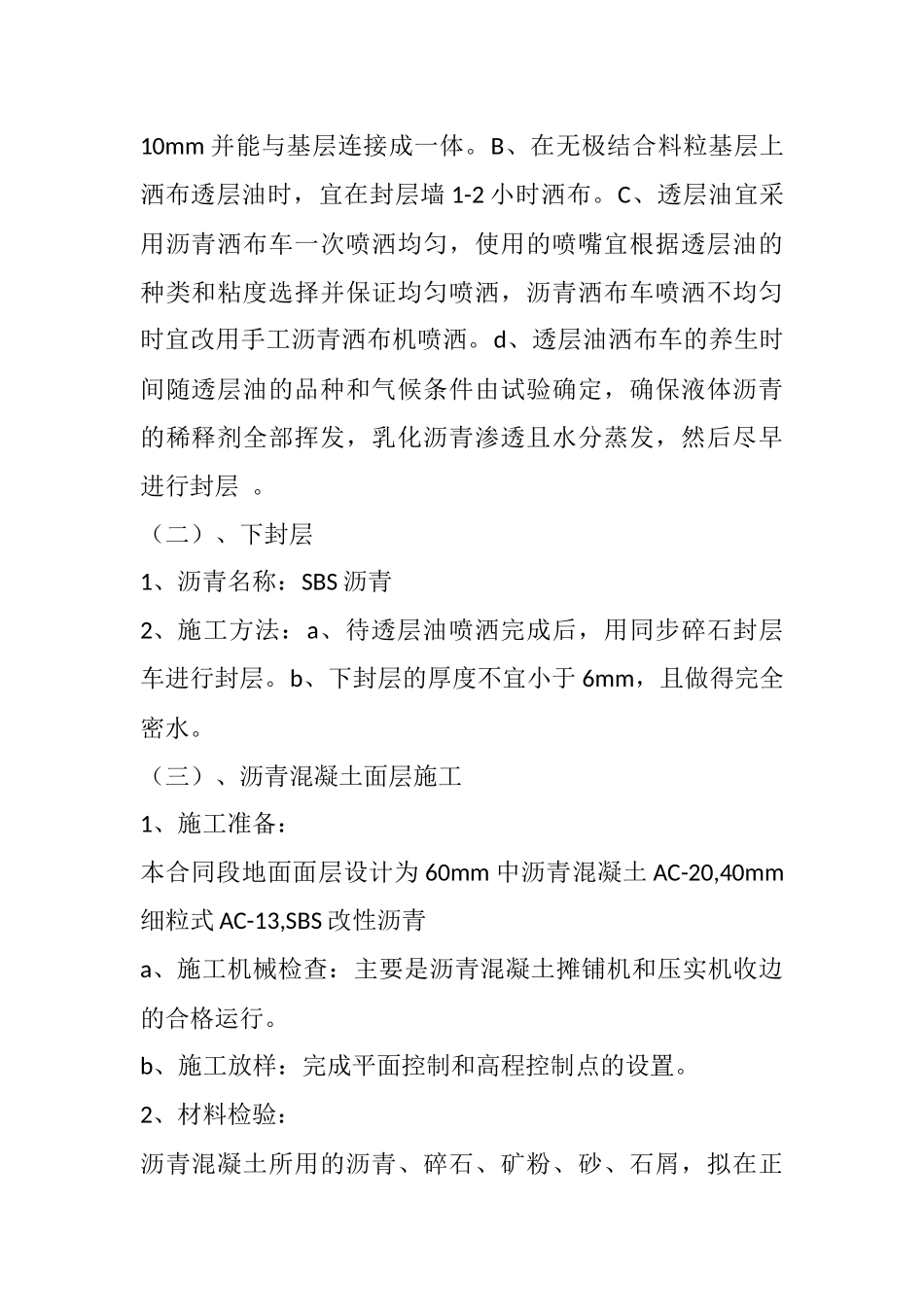

二、沥青面层施工方案、方法(一)、乳化沥青透层1、沥青名称:SBS沥青2、施工方法:a、基层清扫干净后喷洒乳化沥青,喷洒后通过钻孔或挖掘确认透层油渗入基层的深度不小茹5mm-10mm并能与基层连接成一体
B、在无极结合料粒基层上洒布透层油时,宜在封层墙1-2小时洒布
C、透层油宜采用沥青洒布车一次喷洒均匀,使用的喷嘴宜根据透层油的种类和粘度选择并保证均匀喷洒,沥青洒布车喷洒不均匀时宜改用手工沥青洒布机喷洒
d、透层油洒布车的养生时间随透层油的品种和气候条件由试验确定,确保液体沥青的稀释剂全部挥发,乳化沥青渗透且水分蒸发,然后尽早进行封层
(二)、下封层1、沥青名称:SBS沥青2、施工方法:a、待透层油喷洒完成后,用同步碎石封层车进行封层
b、下封层的厚度不宜小于6mm,且做得完全密水
(三)、沥青混凝土面层施工1、施工准备:本合同段地面面层设计为60mm中沥青混凝土AC-20,40mm细粒式AC-13,SBS改性沥青a、施工机械检查:主要是沥青混凝土摊铺机和压实机收边的合格运行

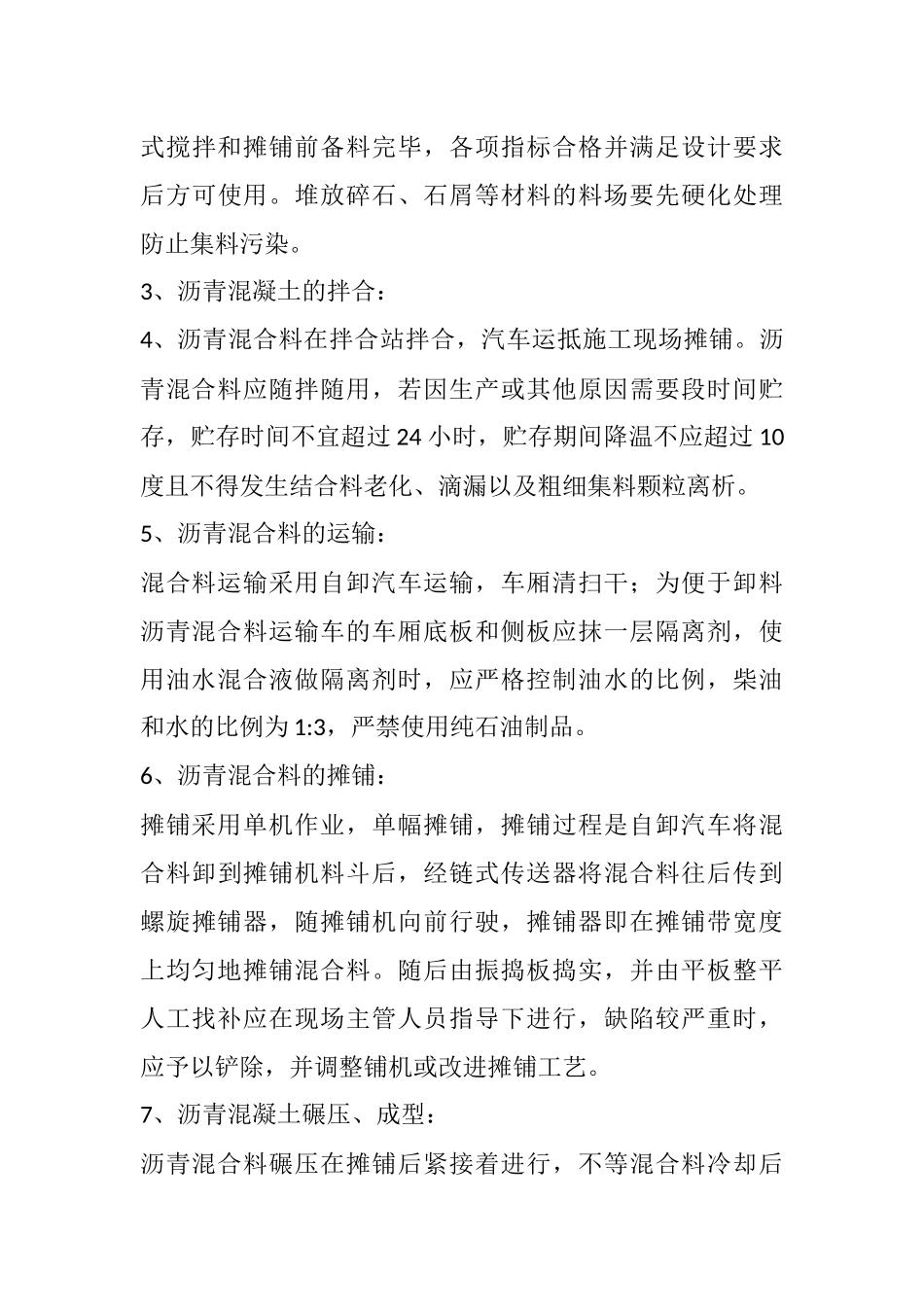

b、施工放样:完成平面控制和高程控制点的
