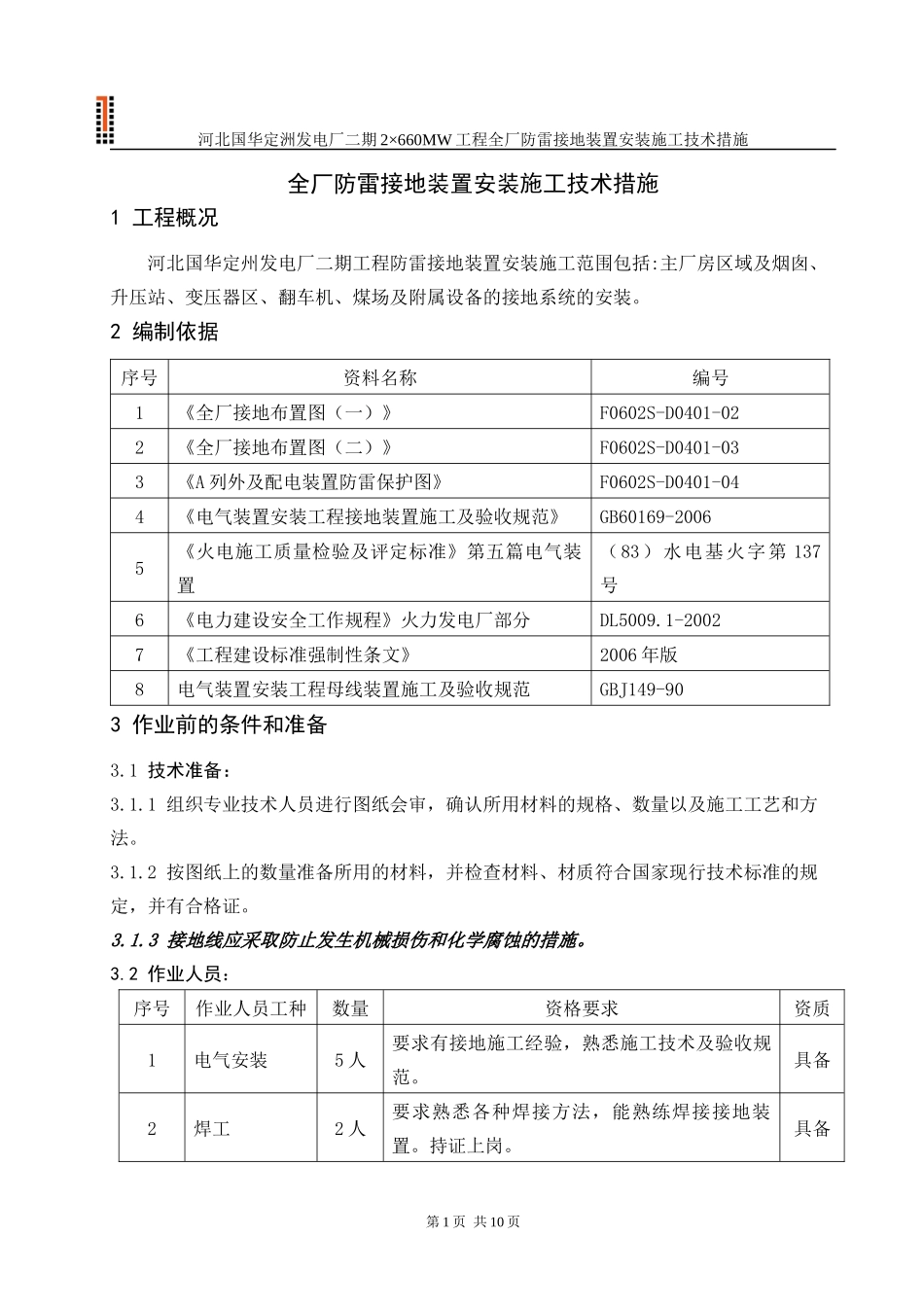

河北国华定洲发电厂二期2×660MW工程全厂防雷接地装置安装施工技术措施全厂防雷接地装置安装施工技术措施1工程概况河北国华定州发电厂二期工程防雷接地装置安装施工范围包括:主厂房区域及烟囱、升压站、变压器区、翻车机、煤场及附属设备的接地系统的安装
2编制依据序号资料名称编号1《全厂接地布置图(一)》F0602S-D0401-022《全厂接地布置图(二)》F0602S-D0401-033《A列外及配电装置防雷保护图》F0602S-D0401-044《电气装置安装工程接地装置施工及验收规范》GB60169-20065《火电施工质量检验及评定标准》第五篇电气装置(83)水电基火字第137号6《电力建设安全工作规程》火力发电厂部分DL5009

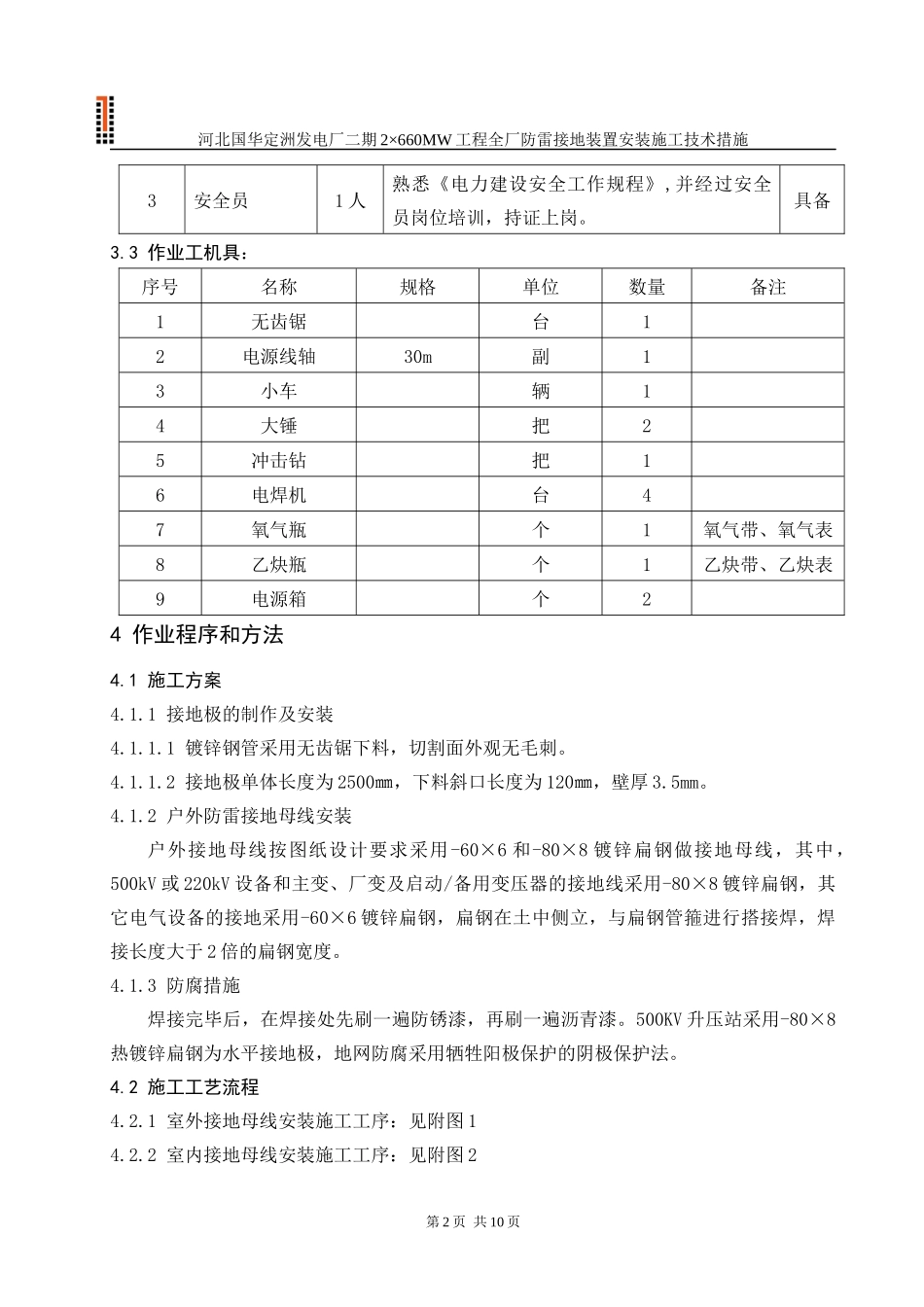

1-20027《工程建设标准强制性条文》2006年版8电气装置安装工程母线装置施工及验收规范GBJ149-903作业前的条件和准备3
1技术准备:3
1组织专业技术人员进行图纸会审,确认所用材料的规格、数量以及施工工艺和方法
2按图纸上的数量准备所用的材料,并检查材料、材质符合国家现行技术标准的规定,并有合格证
3接地线应采取防止发生机械损伤和化学腐蚀的措施
2作业人员:序号作业人员工种数量资格要求资质1电气安装5人要求有接地施工经验,熟悉施工技术及验收规范
具备2焊工2人要求熟悉各种焊接方法,能熟练焊接接地装置
具备第1页共10页河北国华定洲发电厂二期2×660MW工程全厂防雷接地装置安装施工技术措施3安全员1人熟悉《电力建设安全工作规程》,并经过安全员岗位培训,持证上岗
3作业工机具:序号名称规格单位数量备注1无齿锯台12电源线轴30m副13小车辆14大锤把25冲击钻把16电焊机台47氧气瓶个1氧气带、氧气表8乙炔瓶个1乙炔带、乙炔表9电源箱个24作业程序和方法4
1施工方案4

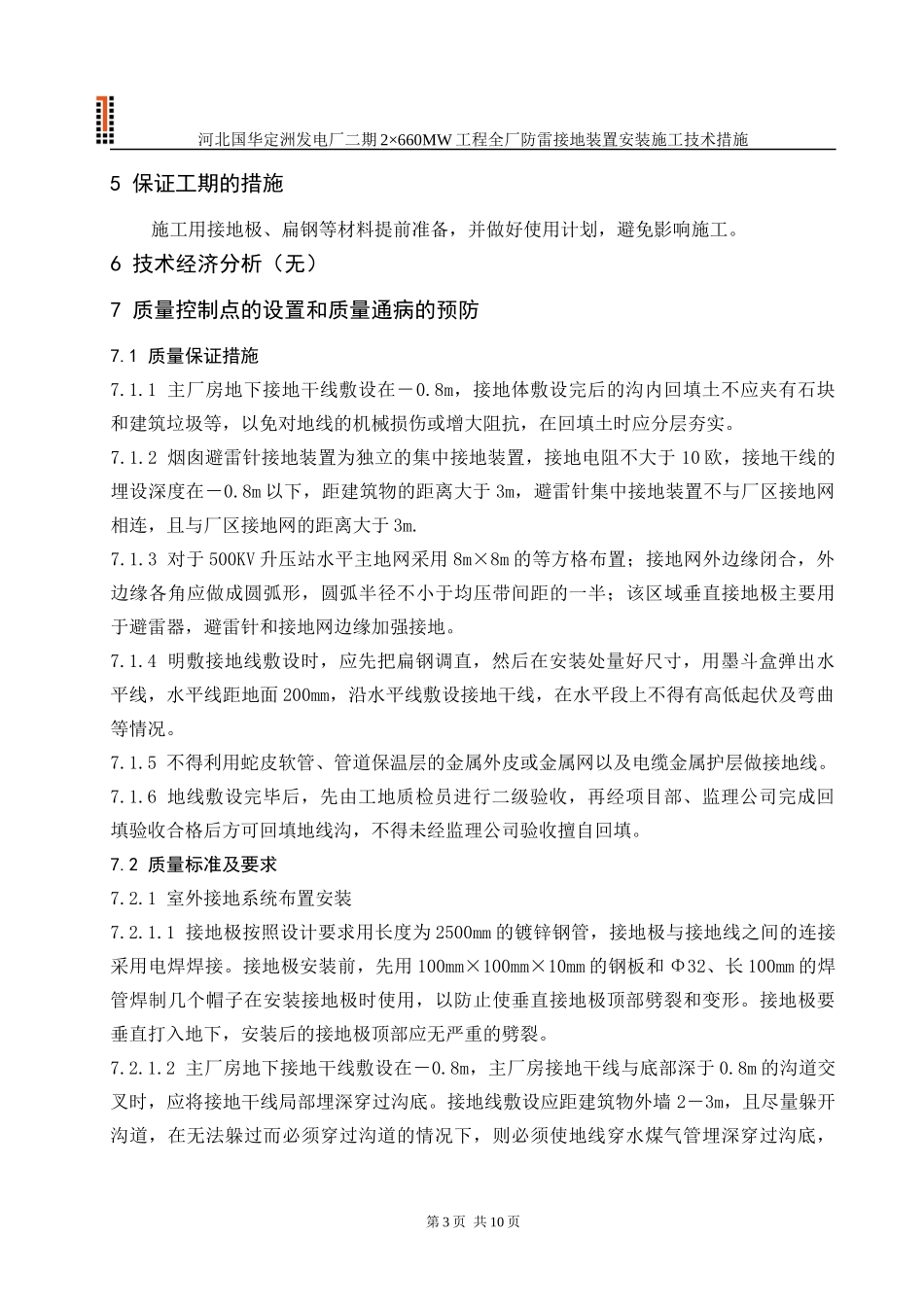

1接地极的制作及
