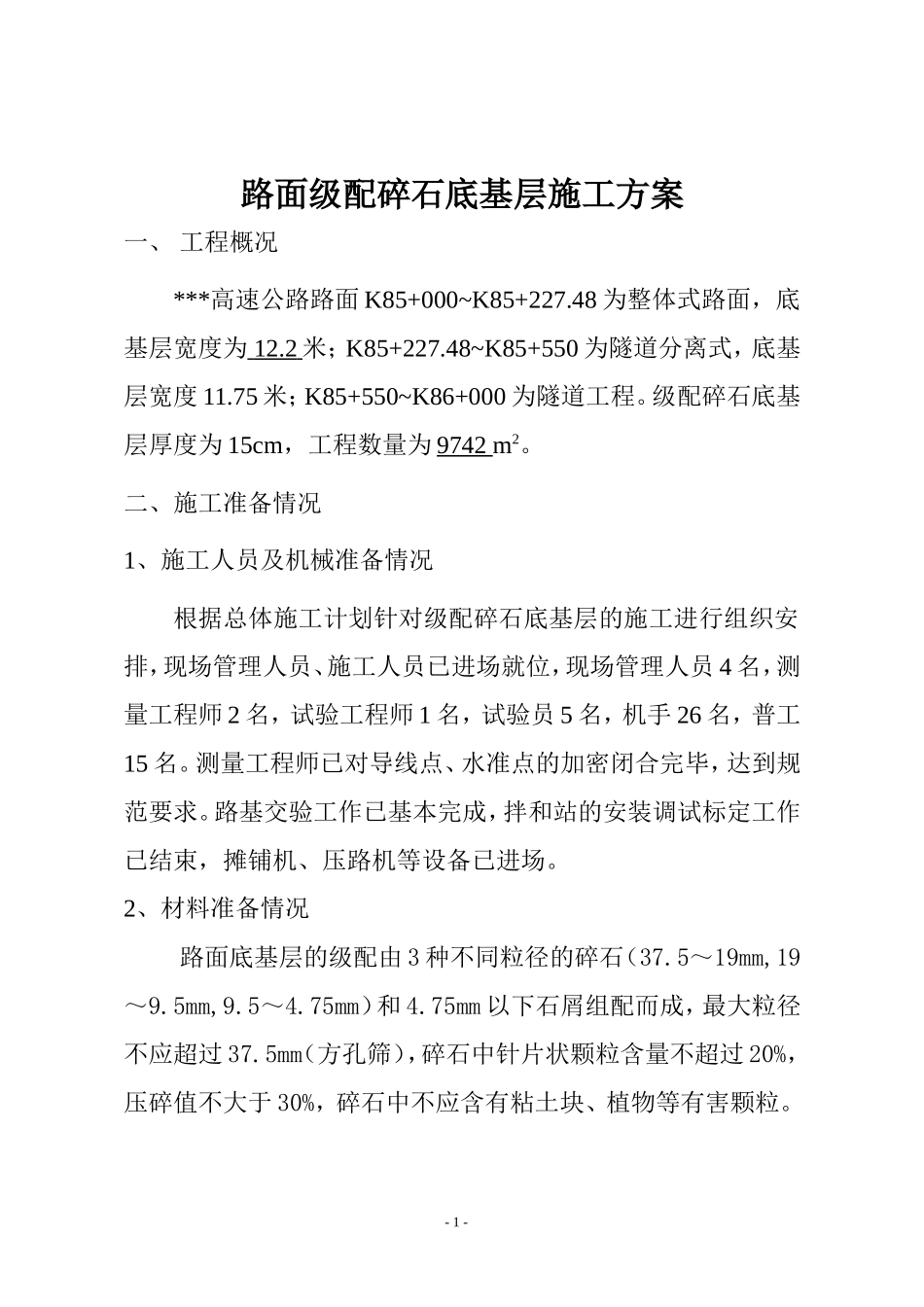

路面级配碎石底基层施工方案一、工程概况***高速公路路面K85+000~K85+227
48为整体式路面,底基层宽度为12
2米;K85+227
48~K85+550为隧道分离式,底基层宽度11
75米;K85+550~K86+000为隧道工程
级配碎石底基层厚度为15cm,工程数量为9742m2
二、施工准备情况1、施工人员及机械准备情况根据总体施工计划针对级配碎石底基层的施工进行组织安排,现场管理人员、施工人员已进场就位,现场管理人员4名,测量工程师2名,试验工程师1名,试验员5名,机手26名,普工15名
测量工程师已对导线点、水准点的加密闭合完毕,达到规范要求
路基交验工作已基本完成,拌和站的安装调试标定工作已结束,摊铺机、压路机等设备已进场
2、材料准备情况路面底基层的级配由3种不同粒径的碎石(37
5~19mm,19~9
75mm)和4
75mm以下石屑组配而成,最大粒径不应超过37
5mm(方孔筛),碎石中针片状颗粒含量不超过20%,压碎值不大于30%,碎石中不应含有粘土块、植物等有害颗粒

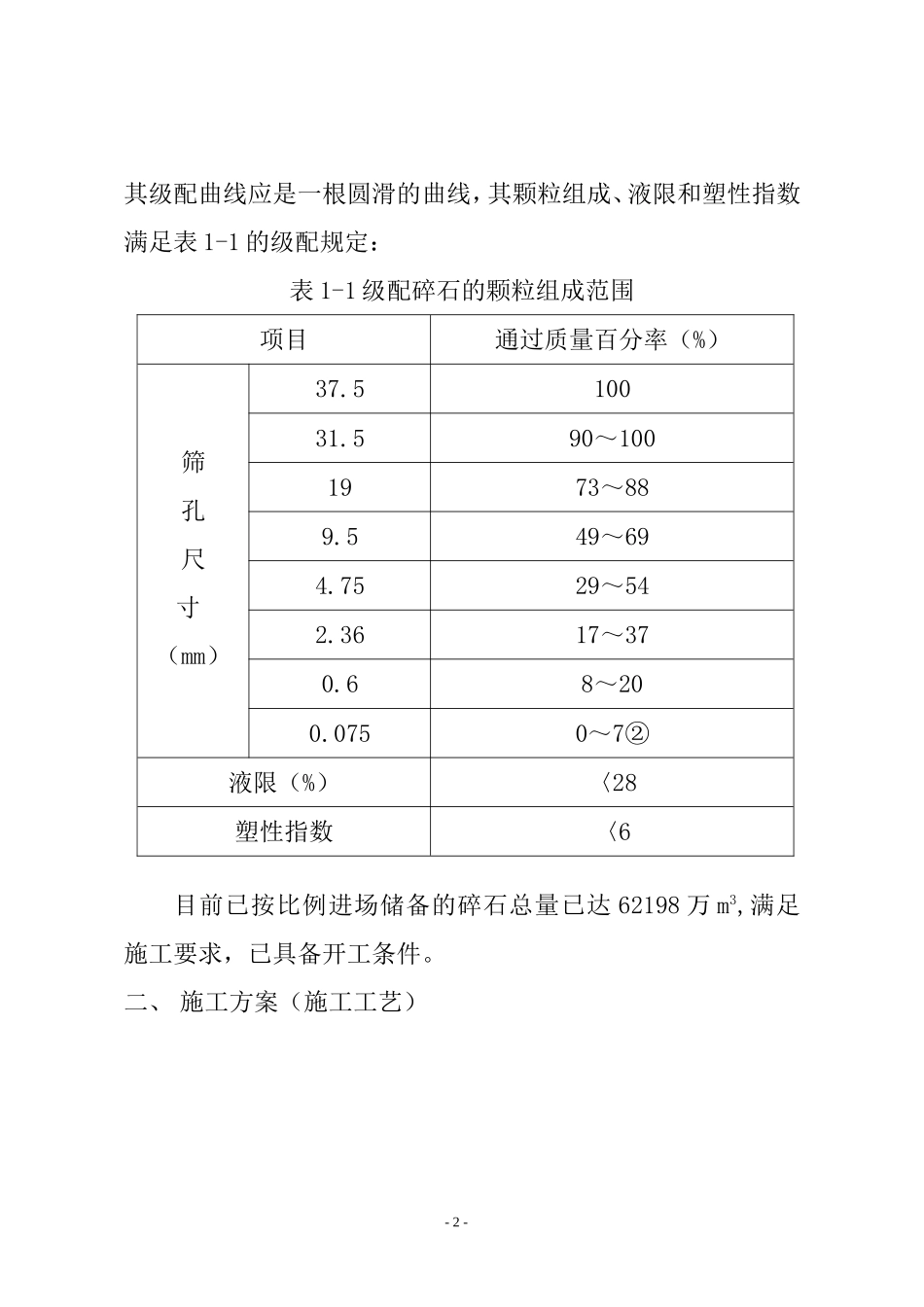

-1-其级配曲线应是一根圆滑的曲线,其颗粒组成、液限和塑性指数满足表1-1的级配规定:表1-1级配碎石的颗粒组成范围项目通过质量百分率(%)筛孔尺寸(mm)37
510031
590~1001973~889
549~694
7529~542
3617~370
68~200
0750~7②液限(%)〈28塑性指数〈6目前已按比例进场储备的碎石总量已达62198万m3,满足施工要求,已具备开工条件

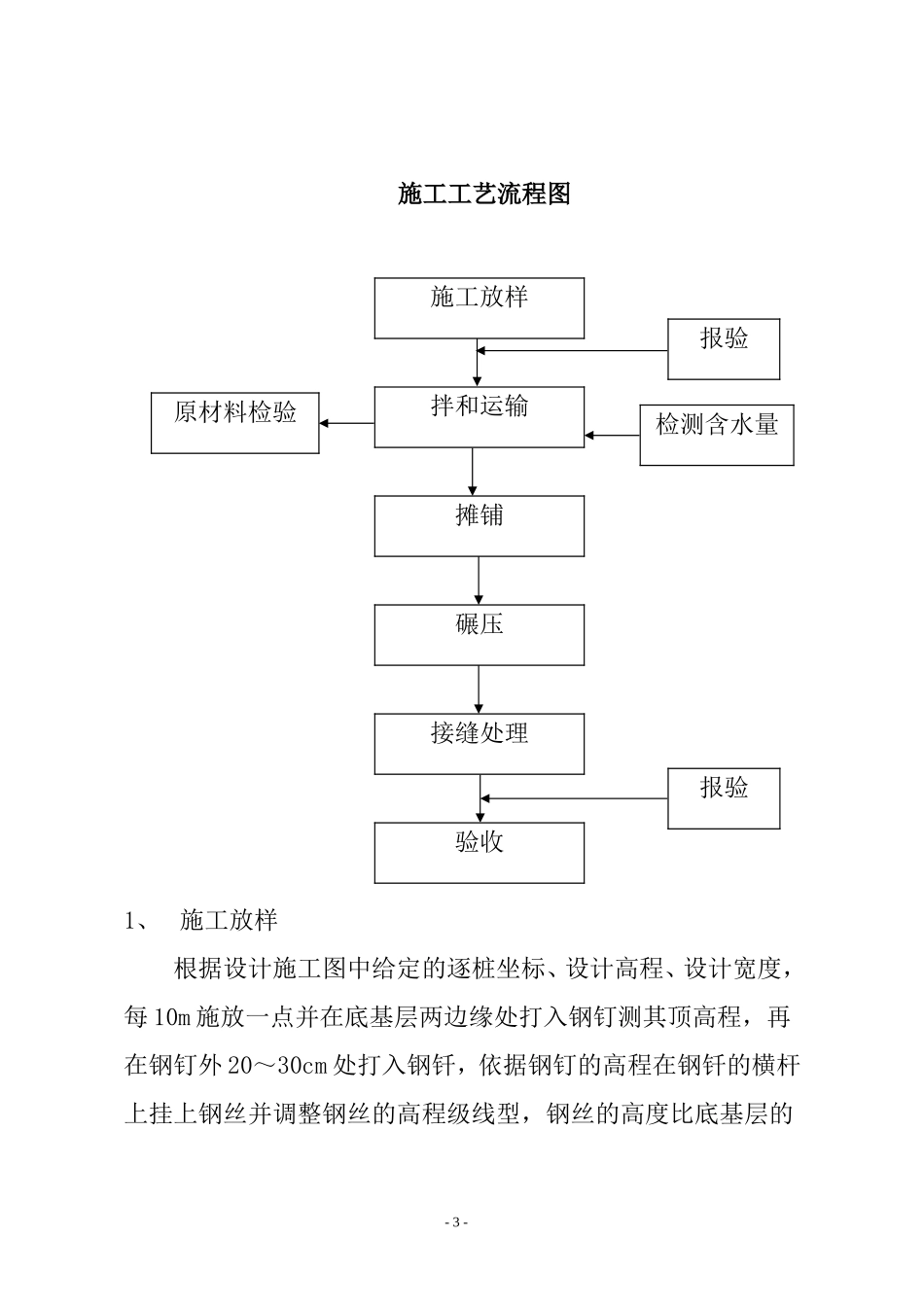

二、施工方案(施工工艺)-2-施工工艺流程图1、施工放样根据设计施工图中给定的逐桩坐标、设计高程、设计宽度,每10m施放一点并在底基层两边缘处打入钢钉测其顶高程,再在钢钉外20~30cm处打入钢钎,依据钢钉的高程在钢钎的横杆上挂上钢丝并调整钢丝的高程级线型,钢丝的高
