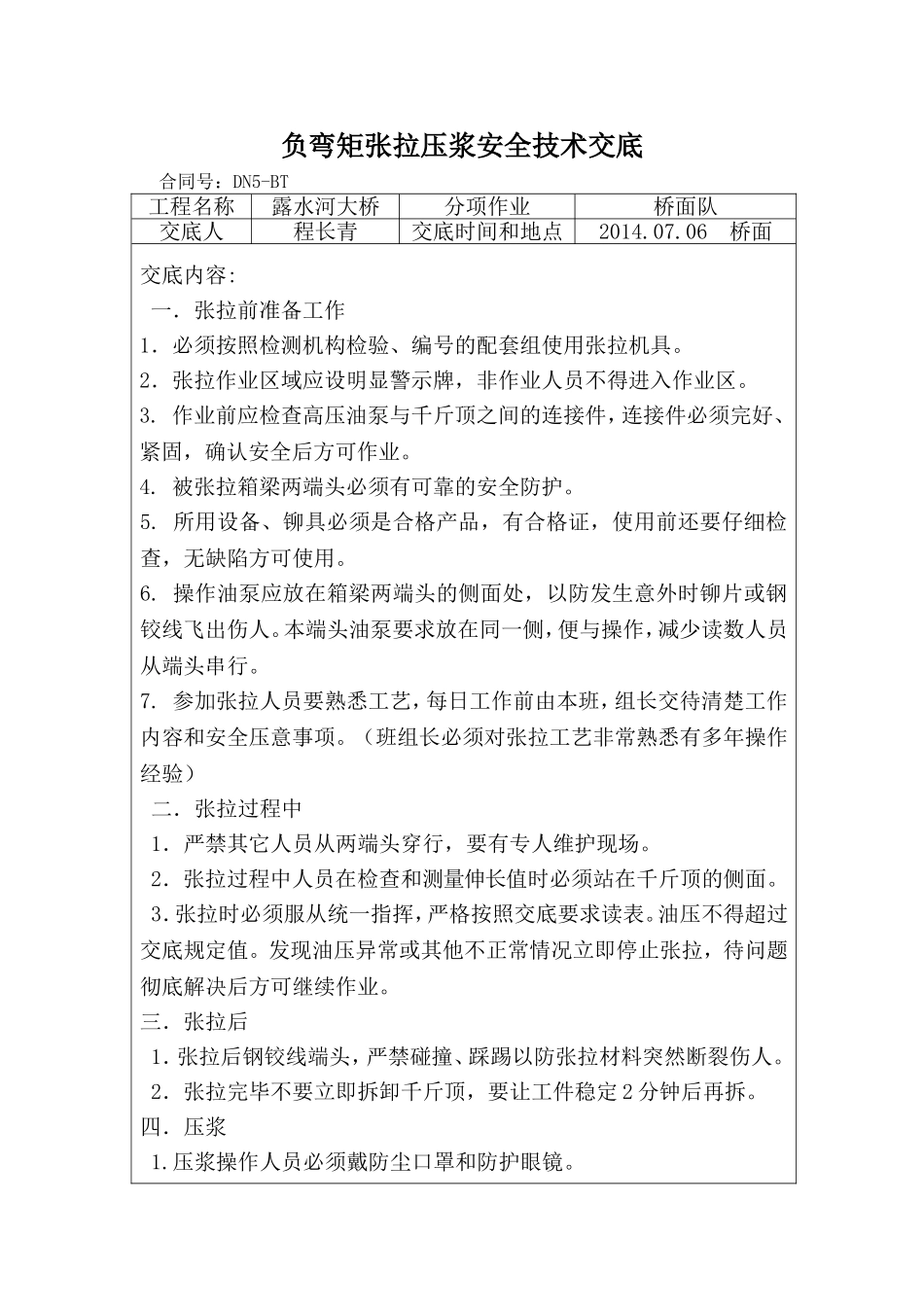

负弯矩张拉压浆安全技术交底合同号:DN5-BT工程名称露水河大桥分项作业桥面队交底人程长青交底时间和地点2014
06桥面交底内容:一.张拉前准备工作1.必须按照检测机构检验、编号的配套组使用张拉机具
2.张拉作业区域应设明显警示牌,非作业人员不得进入作业区
作业前应检查高压油泵与千斤顶之间的连接件,连接件必须完好、紧固,确认安全后方可作业
被张拉箱梁两端头必须有可靠的安全防护
所用设备、铆具必须是合格产品,有合格证,使用前还要仔细检查,无缺陷方可使用
操作油泵应放在箱梁两端头的侧面处,以防发生意外时铆片或钢铰线飞出伤人
本端头油泵要求放在同一侧,便与操作,减少读数人员从端头串行
参加张拉人员要熟悉工艺,每日工作前由本班,组长交待清楚工作内容和安全压意事项
(班组长必须对张拉工艺非常熟悉有多年操作经验)二.张拉过程中1.严禁其它人员从两端头穿行,要有专人维护现场
2.张拉过程中人员在检查和测量伸长值时必须站在千斤顶的侧面
3.张拉时必须服从统一指挥,严格按照交底要求读表
油压不得超过交底规定值
发现油压异常或其他不正常情况立即停止张拉,待问题彻底解决后方可继续作业
三.张拉后1.张拉后钢铰线端头,严禁碰撞、踩踢以防张拉材料突然断裂伤人
2.张拉完毕不要立即拆卸千斤顶,要让工件稳定2分钟后再拆
压浆操作人员必须戴防尘口罩和防护眼镜
2.压浆时人员也要站在侧面,不要用眼去看出浆孔,以防水泥浆喷进眼中
3.压浆喷嘴决不允许对着人4
每次压浆机停用应及时清洗泵及管道,防止下次使用时堵管
五.关键词1.做好现场安全防护杜绝张拉过程中两端头站人和行走
要求班组长、技术员除管张拉质量同时也要严格管好人员的安全
六、张拉安全操作规程1、禁止非工作人员进入张拉现场
2张拉作业前,必须对钢绞线、锚夹具、千斤顶、高压油泵、压力表等认真率定、检查,通过校验
