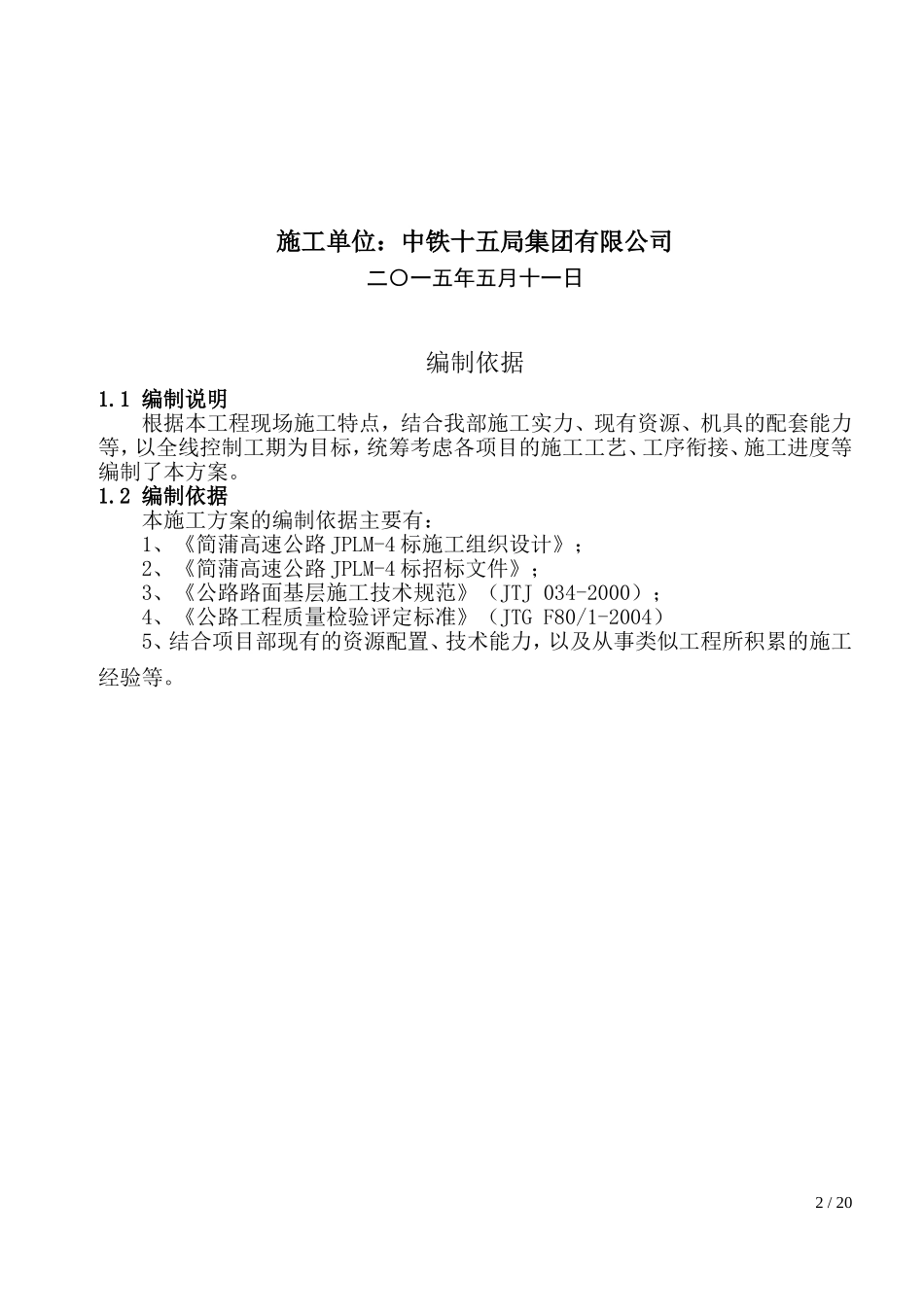

成都经济区环线高速公路简阳至浦江段JPLM-4合同段级配碎石垫层施工方案1/20施工单位:中铁十五局集团有限公司二〇一五年五月十一日编制依据1
1编制说明根据本工程现场施工特点,结合我部施工实力、现有资源、机具的配套能力等,以全线控制工期为目标,统筹考虑各项目的施工工艺、工序衔接、施工进度等编制了本方案
2编制依据本施工方案的编制依据主要有:1、《简蒲高速公路JPLM-4标施工组织设计》;2、《简蒲高速公路JPLM-4标招标文件》;3、《公路路面基层施工技术规范》(JTJ034-2000);4、《公路工程质量检验评定标准》(JTGF80/1-2004)5、结合项目部现有的资源配置、技术能力,以及从事类似工程所积累的施工经验等

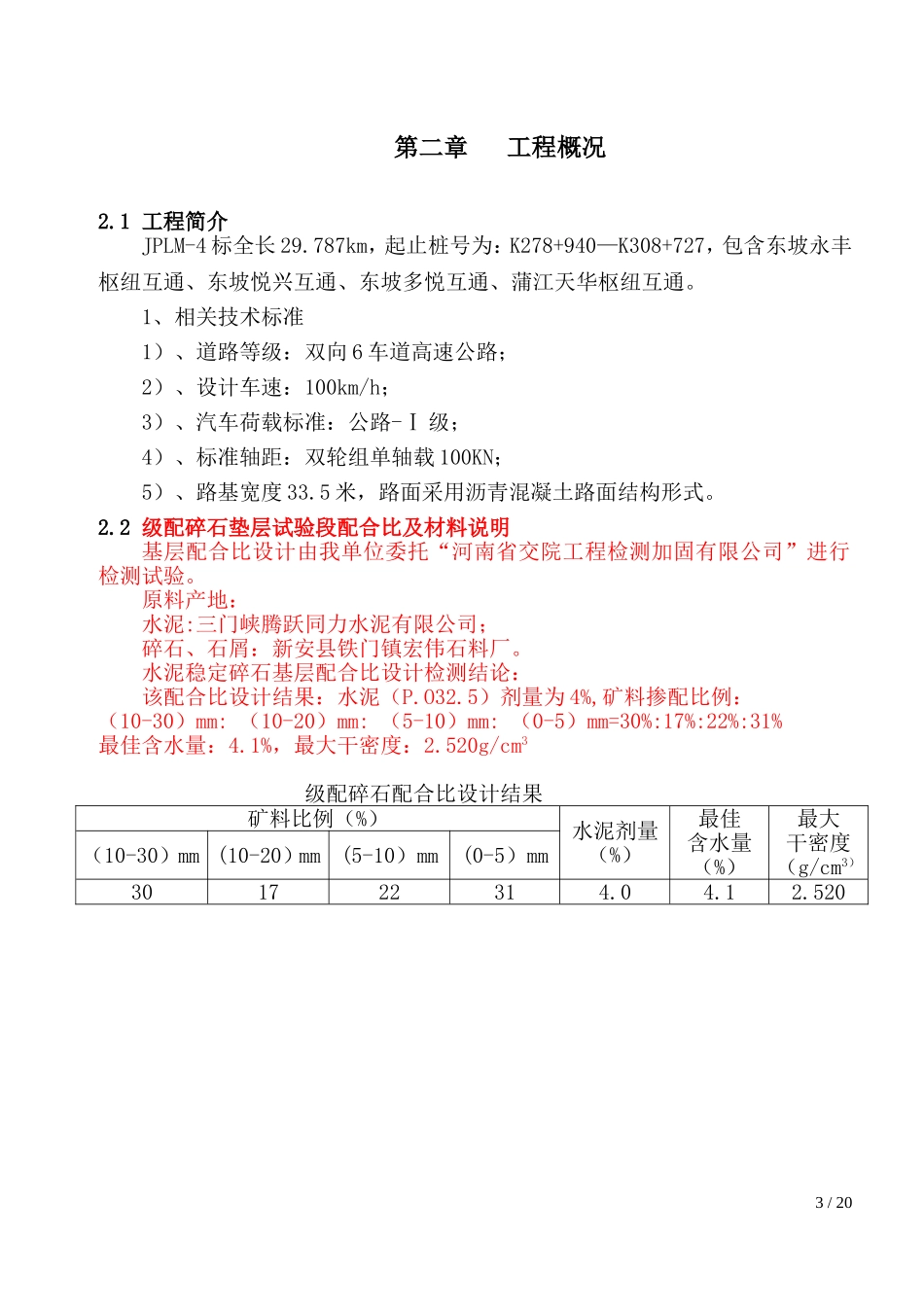

2/20第二章工程概况2
1工程简介JPLM-4标全长29
787km,起止桩号为:K278+940—K308+727,包含东坡永丰枢纽互通、东坡悦兴互通、东坡多悦互通、蒲江天华枢纽互通
1、相关技术标准1)、道路等级:双向6车道高速公路;2)、设计车速:100km/h;3)、汽车荷载标准:公路-Ⅰ级;4)、标准轴距:双轮组单轴载100KN;5)、路基宽度33
5米,路面采用沥青混凝土路面结构形式
2级配碎石垫层试验段配合比及材料说明基层配合比设计由我单位委托“河南省交院工程检测加固有限公司”进行检测试验
原料产地:水泥:三门峡腾跃同力水泥有限公司;碎石、石屑:新安县铁门镇宏伟石料厂
水泥稳定碎石基层配合比设计检测结论:该配合比设计结果:水泥(P
5)剂量为4%,矿料掺配比例:(10-30)mm:(10-20)mm:(5-10)mm:(0-5)mm=30%:17%:22%:31%最佳含水量:4
1%,最大干密度:2
520g/cm3级配碎石配合比设计结果矿料比例(%)水泥剂量(%)最佳含水量(%)最大干密度(g/cm3)(10-30)m
