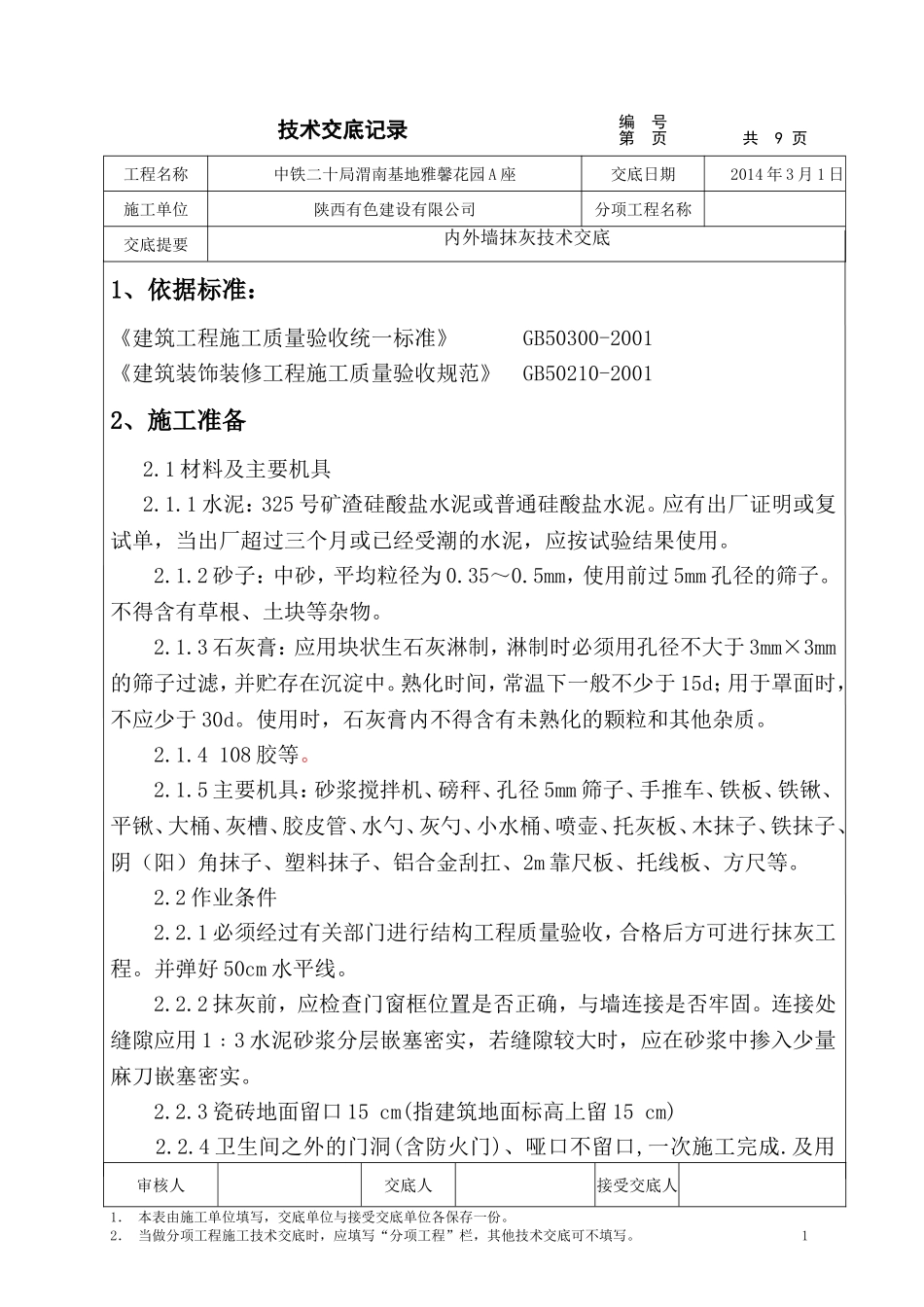

技术交底记录编号第页共9页工程名称中铁二十局渭南基地雅馨花园A座交底日期2014年3月1日施工单位陕西有色建设有限公司分项工程名称交底提要内外墙抹灰技术交底1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工质量验收规范》GB50210-20012、施工准备2

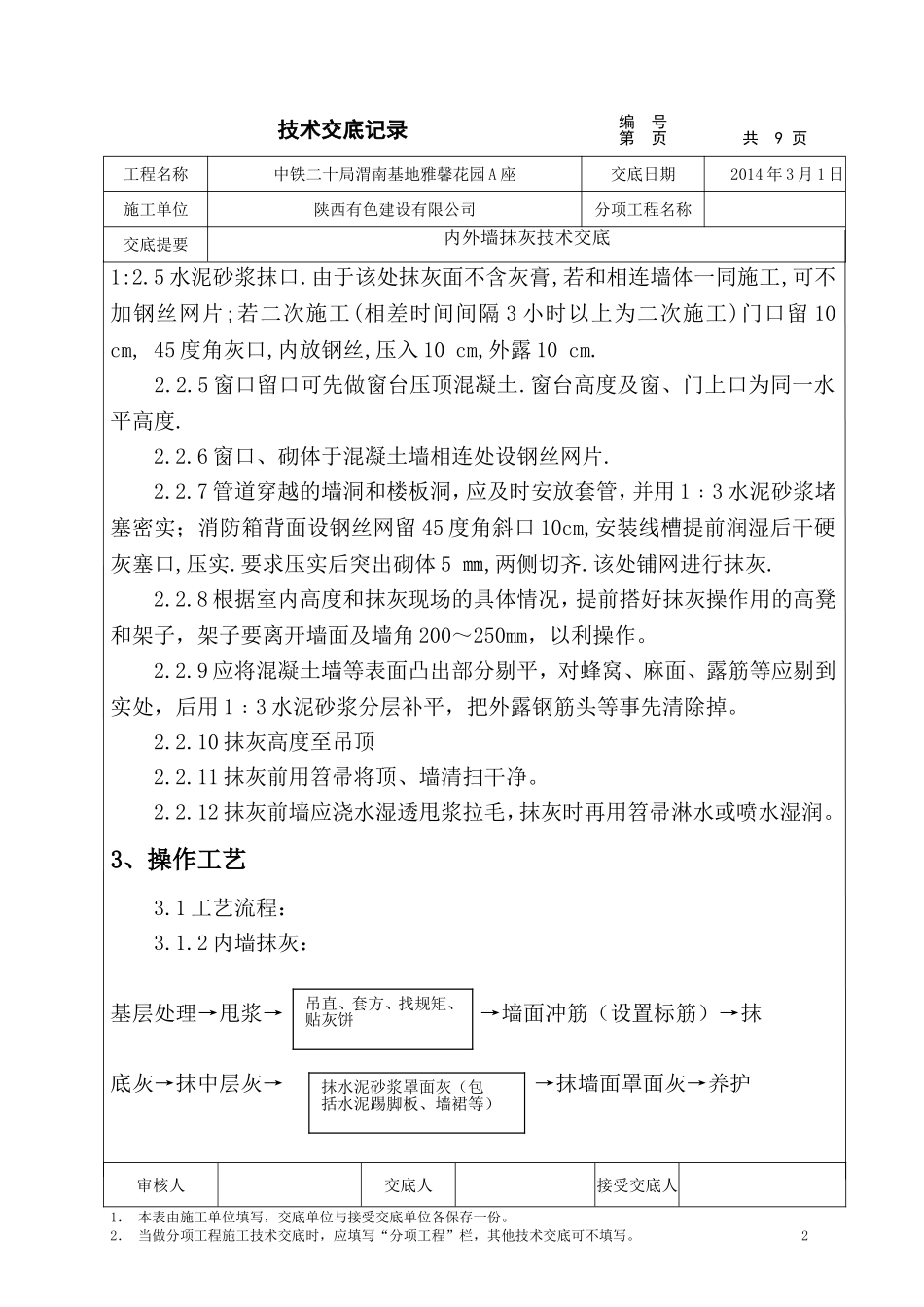

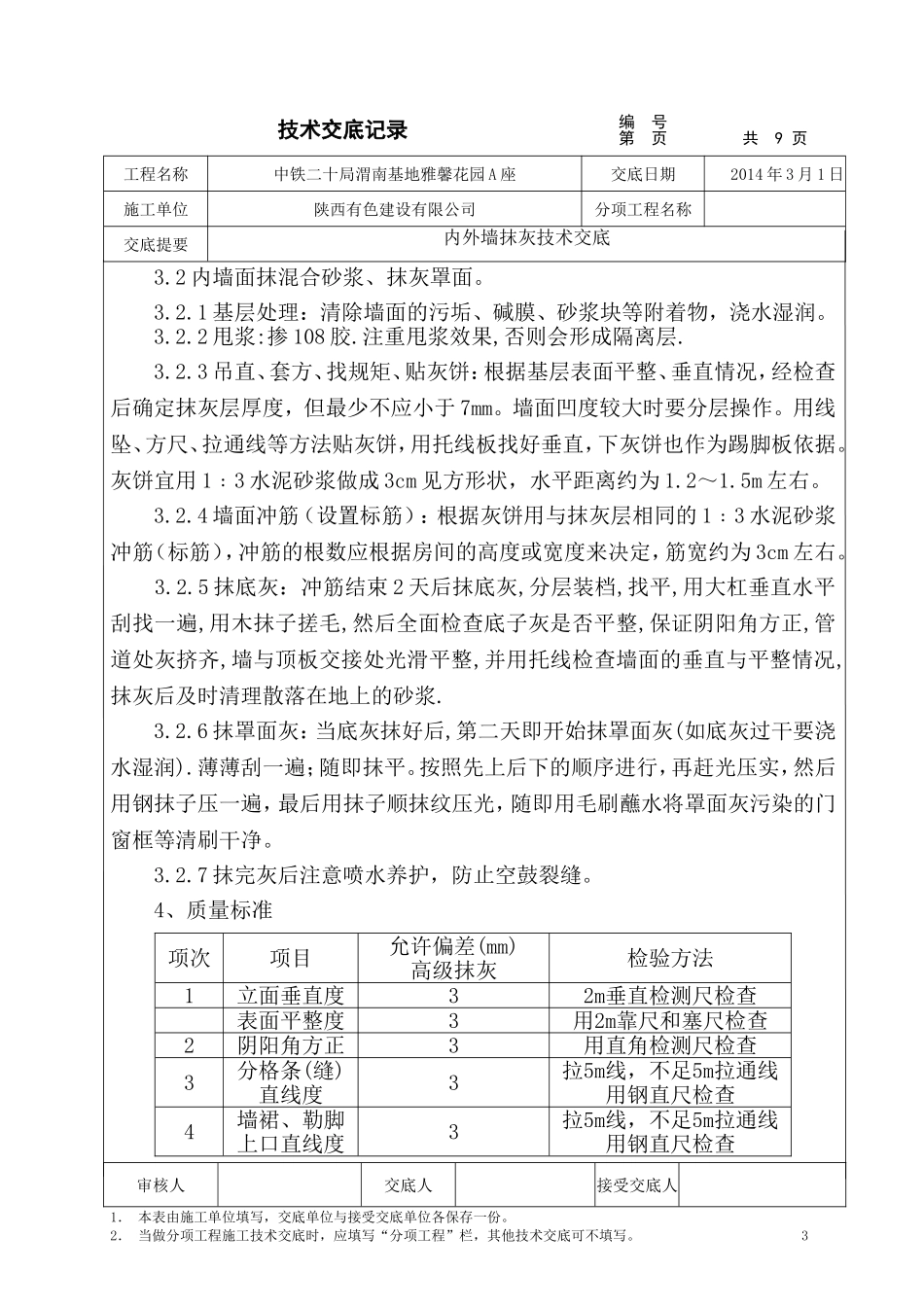

1材料及主要机具2
1水泥:325号矿渣硅酸盐水泥或普通硅酸盐水泥
应有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用
2砂子:中砂,平均粒径为0
5mm,使用前过5mm孔径的筛子
不得含有草根、土块等杂物
3石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛子过滤,并贮存在沉淀中
熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d
使用时,石灰膏内不得含有未熟化的颗粒和其他杂质
4108胶等
5主要机具:砂浆搅拌机、磅秤、孔径5mm筛子、手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、铝合金刮扛、2m靠尺板、托线板、方尺等
2作业条件2
1必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程
并弹好50cm水平线
2抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固
连接处缝隙应用1﹕3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实
3瓷砖地面留口15cm(指建筑地面标高上留15cm)2
4卫生间之外的门洞(含防火门)、哑口不留口,一次施工完成
及用审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份
2.当做分项工程施工技术交底时,应填写“分项工程”栏,其他技术交底可不填写
1技术交底记录编号第页共9页工程名称中铁二十局渭南基
