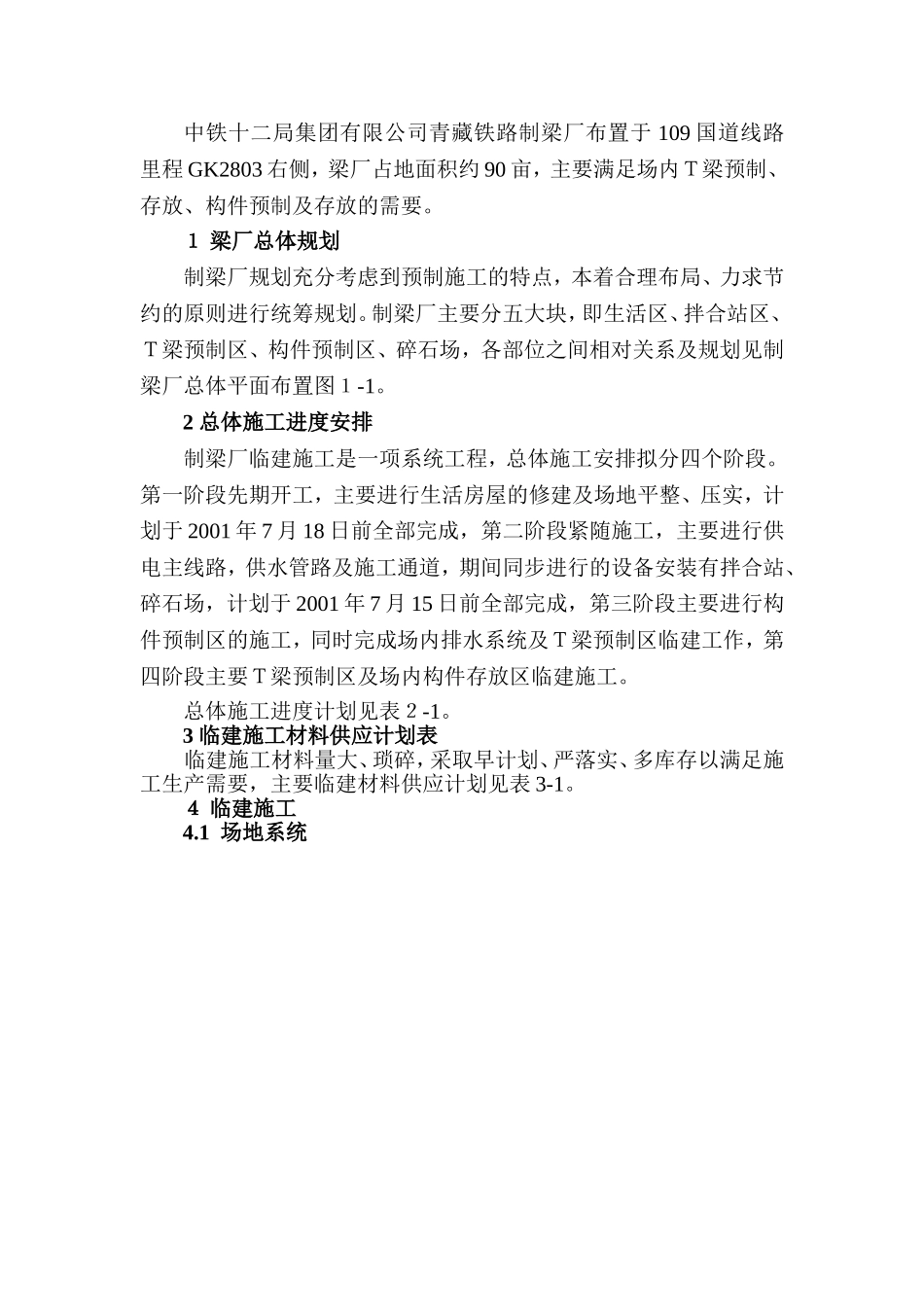

中铁十二局集团有限公司青藏铁路工程制梁厂临建施工组织设计编制时间:二00一年七月八日中铁十二局集团有限公司青藏铁路制梁厂布置于109国道线路里程GK2803右侧,梁厂占地面积约90亩,主要满足场内T梁预制、存放、构件预制及存放的需要
1梁厂总体规划制梁厂规划充分考虑到预制施工的特点,本着合理布局、力求节约的原则进行统筹规划

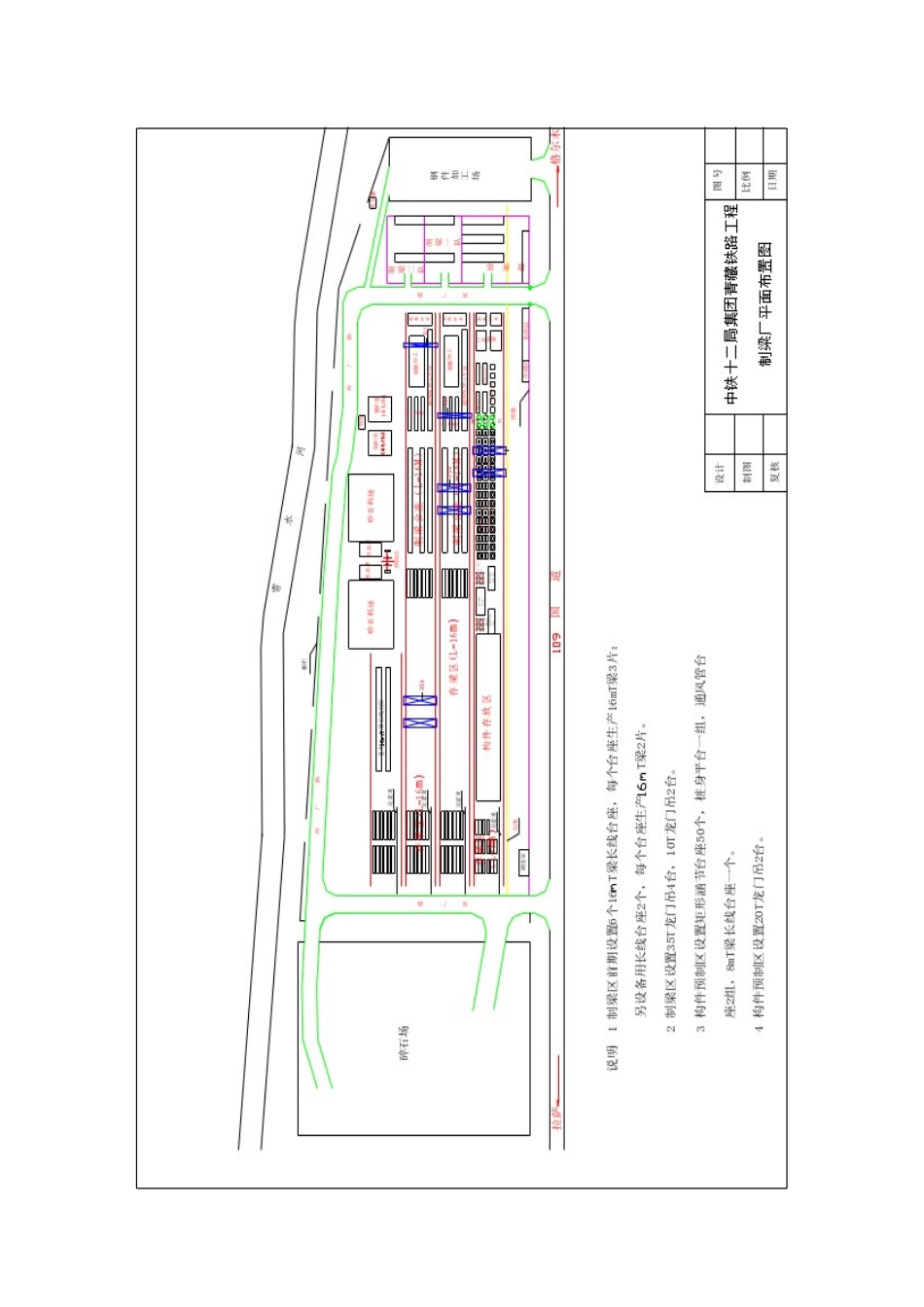

制梁厂主要分五大块,即生活区、拌合站区、T梁预制区、构件预制区、碎石场,各部位之间相对关系及规划见制梁厂总体平面布置图1-1
2总体施工进度安排制梁厂临建施工是一项系统工程,总体施工安排拟分四个阶段
第一阶段先期开工,主要进行生活房屋的修建及场地平整、压实,计划于2001年7月18日前全部完成,第二阶段紧随施工,主要进行供电主线路,供水管路及施工通道,期间同步进行的设备安装有拌合站、碎石场,计划于2001年7月15日前全部完成,第三阶段主要进行构件预制区的施工,同时完成场内排水系统及T梁预制区临建工作,第四阶段主要T梁预制区及场内构件存放区临建施工
总体施工进度计划见表2-1
3临建施工材料供应计划表临建施工材料量大、琐碎,采取早计划、严落实、多库存以满足施工生产需要,主要临建材料供应计划见表3-1
4临建施工4
1场地系统总体施工进度计划表表2-1序号项目施工内容时间安排备注1场地系统场地平整、开挖2001
16各预制区场地平整、碾压,保证标高相对一致2生产、生活房屋新建2001
10指挥部房屋7月20日完工,其配套设施7月30日全部完工3施工供水供水管路及蓄水池2001
25供水管路7月12日通水,支管路及水池20日前完善4施工供电低压线路2001
307月12日前主线路通电,构架低压线路5施工道路平整、碾压2001
156拌合站安装、调试2001
197月15日安装一
