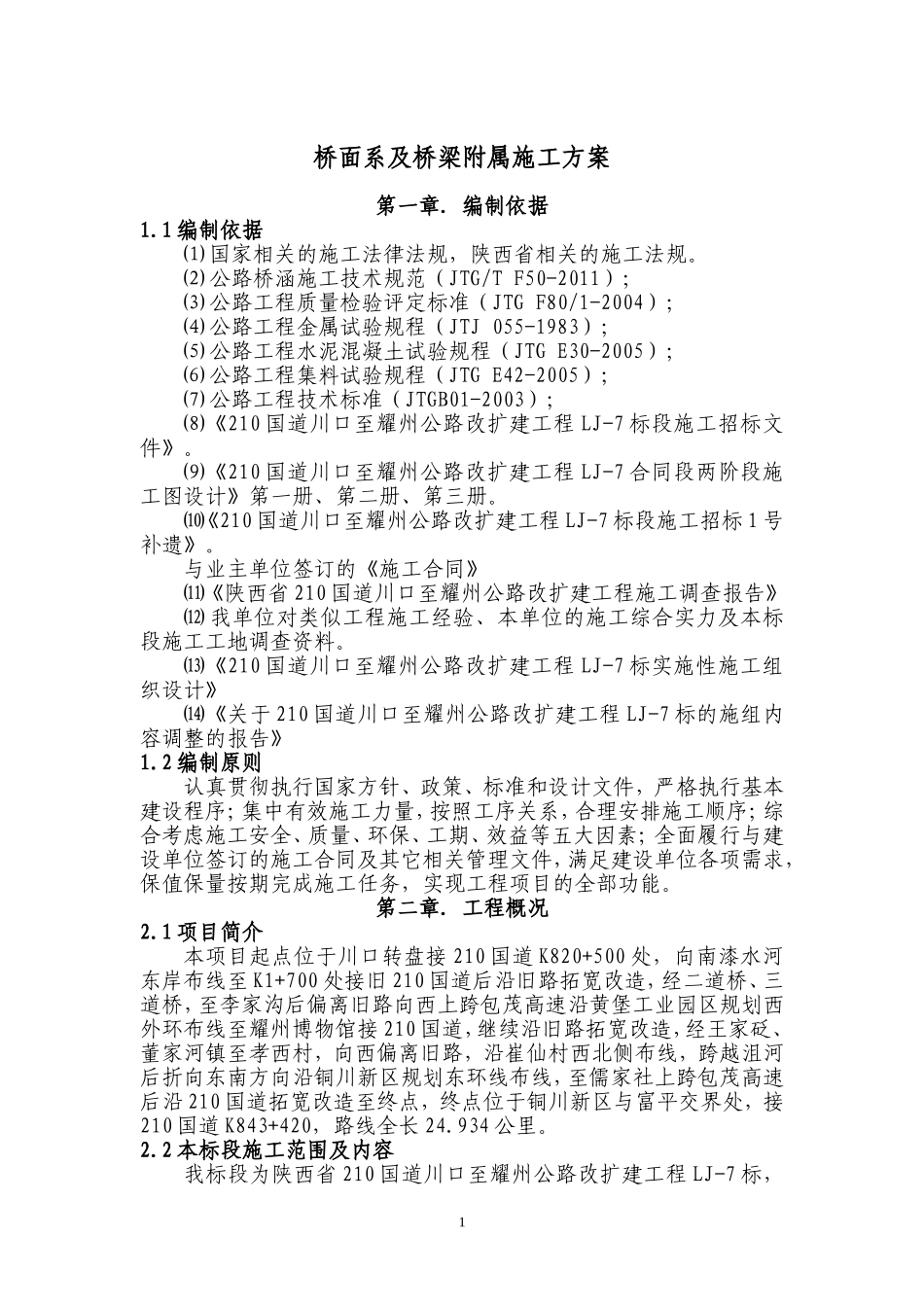

桥面系及桥梁附属施工方案第一章.编制依据1
1编制依据⑴国家相关的施工法律法规,陕西省相关的施工法规
⑵公路桥涵施工技术规范(JTG/TF50-2011);⑶公路工程质量检验评定标准(JTGF80/1-2004);⑷公路工程金属试验规程(JTJ055-1983);⑸公路工程水泥混凝土试验规程(JTGE30-2005);⑹公路工程集料试验规程(JTGE42-2005);⑺公路工程技术标准(JTGB01-2003);⑻《210国道川口至耀州公路改扩建工程LJ-7标段施工招标文件》
⑼《210国道川口至耀州公路改扩建工程LJ-7合同段两阶段施工图设计》第一册、第二册、第三册
⑽《210国道川口至耀州公路改扩建工程LJ-7标段施工招标1号补遗》
与业主单位签订的《施工合同》⑾《陕西省210国道川口至耀州公路改扩建工程施工调查报告》⑿我单位对类似工程施工经验、本单位的施工综合实力及本标段施工工地调查资料
⒀《210国道川口至耀州公路改扩建工程LJ-7标实施性施工组织设计》⒁《关于210国道川口至耀州公路改扩建工程LJ-7标的施组内容调整的报告》1
2编制原则认真贯彻执行国家方针、政策、标准和设计文件,严格执行基本建设程序;集中有效施工力量,按照工序关系,合理安排施工顺序;综合考虑施工安全、质量、环保、工期、效益等五大因素;全面履行与建设单位签订的施工合同及其它相关管理文件,满足建设单位各项需求,保值保量按期完成施工任务,实现工程项目的全部功能

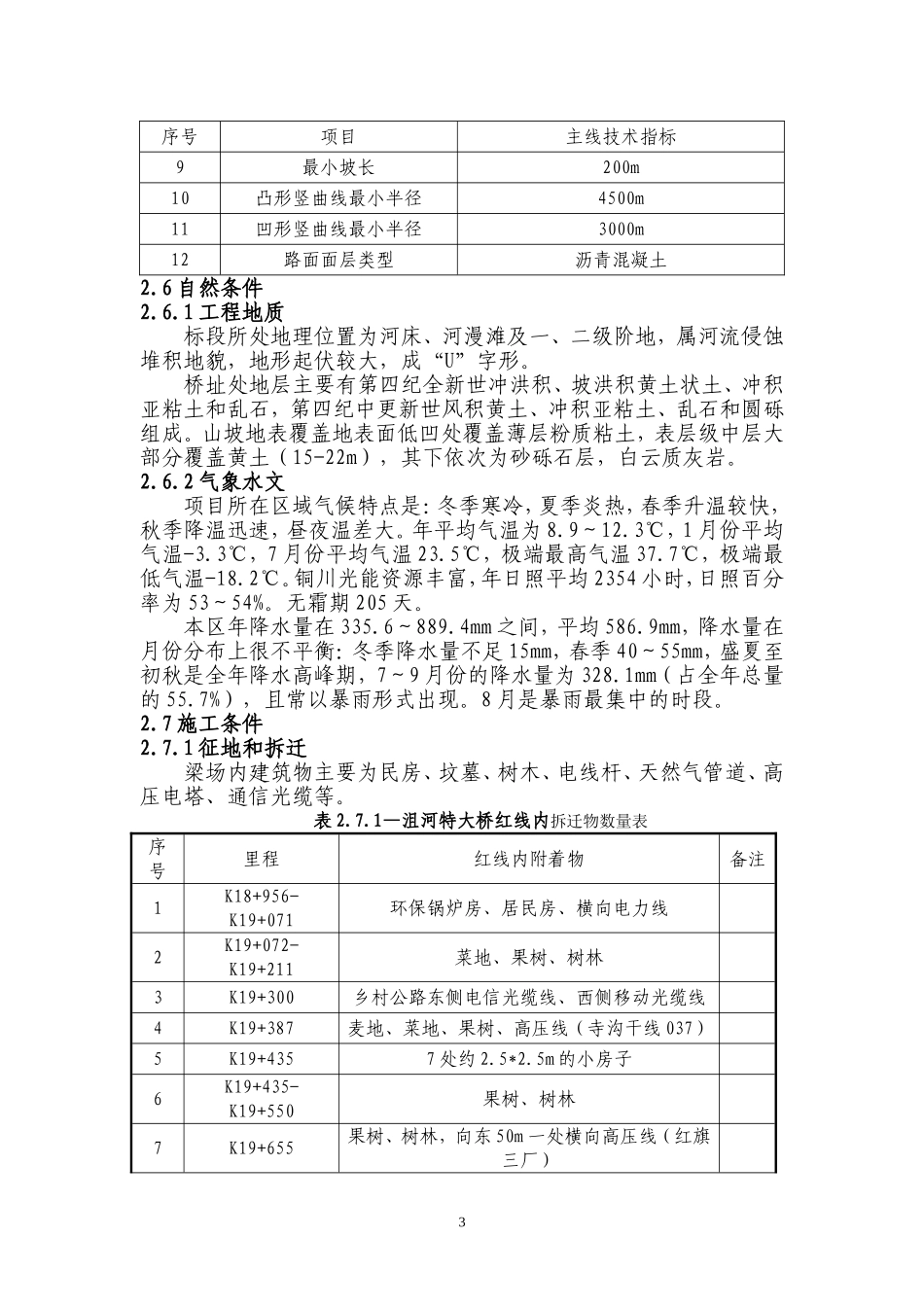

第二章.工程概况2
